โครงการ/กิจกรรมProject #61516 ปีงบประมาณ 2569FY 2026 ดำเนินการแล้วเสร็จ สยป.1: ผ่าน

11 ปรับปรุงสวนสาธารณะวังทอง 2 (งานประจำ)

สำนักงานเขตวังทองหลาง · ฝ่ายรักษาความสะอาดและสวนสาธารณะ

1,091,000งบประมาณ (บาท)Budget (THB)
100%ความคืบหน้าโครงการProject progress
1 · 11KR · รายงานผลKRs · reports
4ขั้นตอน (รวม 100%)Steps (100%)

· ข้อมูลอัปเดตล่าสุดLast updated 20-09-2026 18:05

01รายละเอียดโครงการProject details

Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.

อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸

เพื่อปรับปรุงสวนสาธารณะในพื้นที่เขตให้อยู่ในสภาพดี และปลอดภัยต่อการใช้งาน

ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: เพื่อปรับปรุงสวนสาธารณะในพื้นที่เขตให้อยู่ในสภาพดี และปลอดภัยต่อการใช้งาน

เป้าหมายโครงการProject goal
เพื่อปรับปรุงสวนสาธารณะในพื้นที่เขตให้อยู่ในสภาพดี และปลอดภัยต่อการใช้งาน
ผู้ประสานงาน / ติดต่อCoordinator / contact
ฝ่ายร*******

02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators

แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator

1 KRKRs
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
KRคำนิยามDefinitionค่าเป้าหมายTargetหน่วยนับUnitผลResultความคืบหน้า %Progress %สยป.2SED-2
อื่น ๆ (ตัวชี้วัดงานประจำ) 100 ร้อยละ 100 100 ผ่าน ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details

03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target

แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)

KR 7674 อื่น ๆ (ตัวชี้วัดงานประจำ) · รวม 310 · 11 รายงานTotal 310 · 11 reports

วิเคราะห์แนวโน้มการบรรลุเป้าหมายTrend towards the target
เป้าหมาย 100Target 100 · 11 รายงาน11 reports
บรรลุเป้าหมายแล้ว ทันตามกำหนดTarget achieved on time
ความสำเร็จเทียบเป้าหมายAchievement against target
100%
ความเร็วเฉลี่ย (ต่อเดือน)Average pace (per month)
+9.4
ล่าสุด +27.5/เดือนrecently +27.5/month
บรรลุเป้าหมายเมื่อTarget reached on
20 ส.ค. 6920 Aug 2026
กำหนดเสร็จDeadline
31 ก.ค. 9931 Jul 2056
ก่อน/ตรงกำหนด 10,938 วัน10,938 days early or on time
แนวโน้มการบรรลุเป้าหมาย (Trend)Trend towards the target
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงานChange between consecutive reports
  • รายงานทั้งหมด 11 ครั้ง ตั้งแต่ 26 พ.ย. 68 ถึง 21 ก.ย. 69 (299 วัน) เฉลี่ยทุก 30 วัน11 reports from 26 Nov 2025 to 21 Sep 2026 (299 days), on average every 30 days
  • ค่าล่าสุด 100 จากเป้าหมาย 100 (100%) เมื่อ 21 ก.ย. 69Latest value 100 against a target of 100 (100%) on 21 Sep 2026
  • ความคืบหน้าเฉลี่ย +9.4 ต่อเดือน (ช่วง 3 รายงานล่าสุด +27.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.62Average progress +9.4 per month (last 3 reports: +27.5 per month); trend-line fit R² = 0.62
  • ถึงเป้าหมายครั้งแรกเมื่อ 20 ส.ค. 69 (ก่อนหรือตรงกำหนด 10,938 วัน)First reached the target on 20 Aug 2026 (10,938 days early or on time)
  • ช่วงที่ไม่มีรายงานนานที่สุด 38 วัน (24 มี.ค. 69 → 1 พ.ค. 69)Longest gap without a report: 38 days (24 Mar 2026 → 1 May 2026)
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 28 ม.ค. 69 → 25 ก.พ. 69 เปลี่ยน -10.00) ควรตรวจสอบความถูกต้องของข้อมูล2 report(s) went backwards from the previous one (e.g. 28 Jan 2026 → 25 Feb 2026, change -10.00) — the data should be checked
  • ก้าวหน้ามากที่สุดในช่วง 24 ก.ค. 69 → 20 ส.ค. 69 (+55.00 ใน 27 วัน)Biggest step forward: 24 Jul 2026 → 20 Aug 2026 (+55.00 in 27 days)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step

11 รายงานreports
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
21-09-2026สยป.3: ผ่าน ผลResult 100 ● เท่าเดิมunchanged

สำนักงานเขตวังทองหลางได้ดำเนินโครงการเสร็จสิ้นแล้ว

20-08-2026สยป.3: ผ่าน ผลResult 100 ▲ +55

สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันเสร็จเรียบร้อยแล้ว

24-07-2026สยป.3: ผ่าน ผลResult 45 ▲ +10

สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างดำเนินการปรับปรุงตามสัญญา ดำเนินการได้ประมาณ 45 %

22-06-2026สยป.3: ผ่าน ผลResult 35 ▲ +35

สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างดำเนินการปรับปรุงตามสัญญา ดำเนินการได้ประมาณ 35 %

31-05-2026สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างเคลียร์พื้นที่ปรับปรุงทางเท้า

01-05-2026สยป.3: ผ่าน ผลResult 0 ▼ -10

สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างเคลียร์พื้นที่ปรับปรุงหลังคาห้องน้ำ

24-03-2026สยป.3: ผ่าน ผลResult 10 ▲ +10

สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างเคลียร์พื้นที่เพื่อวางผัง

25-02-2026สยป.3: ผ่าน ผลResult 0 ▼ -10

สวนสาธารณะวังทอง 2 อยู่ระหว่างลงนามสัญญา

28-01-2026สยป.3: ผ่าน ผลResult 10 ● เท่าเดิมunchanged

อยู่ระหว่างตรวจร่างสัญญา

26-12-2025สยป.3: ผ่าน ผลResult 10 ▲ +10

ได้ตัวผู้รับจ้างแล้วอยู่ระหว่างดำเนินการตามสัญญา

26-11-2025สยป.3: ผ่าน ผลResult 0

ประชุมเพื่อวางแผนแนวทางการดำเนินงาน

100 21-09-2026 · ผลResult 100 ● เท่าเดิมunchanged สำนักงานเขตวังทองหลางได้ดำเนินโครงการเสร็จสิ้นแล้ว ผ่าน
20-08-2026 · ผลResult 100 ▲ +55 สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันเสร็จเรียบร้อยแล้ว ผ่าน
24-07-2026 · ผลResult 45 ▲ +10 สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างดำเนินการปรับปรุงตามสัญญา ดำเนินการได้ประมาณ 45 % ผ่าน
22-06-2026 · ผลResult 35 ▲ +35 สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างดำเนินการปรับปรุงตามสัญญา ดำเนินการได้ประมาณ 35 % ผ่าน
31-05-2026 · ผลResult 0 ● เท่าเดิมunchanged สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างเคลียร์พื้นที่ปรับปรุงทางเท้า ผ่าน
01-05-2026 · ผลResult 0 ▼ -10 สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างเคลียร์พื้นที่ปรับปรุงหลังคาห้องน้ำ ผ่าน
24-03-2026 · ผลResult 10 ▲ +10 สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างเคลียร์พื้นที่เพื่อวางผัง ผ่าน
25-02-2026 · ผลResult 0 ▼ -10 สวนสาธารณะวังทอง 2 อยู่ระหว่างลงนามสัญญา ผ่าน
10 28-01-2026 · ผลResult 10 ● เท่าเดิมunchanged อยู่ระหว่างตรวจร่างสัญญา ผ่าน
10 26-12-2025 · ผลResult 10 ▲ +10 ได้ตัวผู้รับจ้างแล้วอยู่ระหว่างดำเนินการตามสัญญา ผ่าน
0 26-11-2025 · ผลResult 0 ประชุมเพื่อวางแผนแนวทางการดำเนินงาน ผ่าน
วันที่รายงานDateผลResultเปลี่ยนแปลงChangeรายละเอียดDetailสยป.3SED-3ความเห็น สยป.SED comment
21-09-2026 100 ● เท่าเดิมunchanged สำนักงานเขตวังทองหลางได้ดำเนินโครงการเสร็จสิ้นแล้ว ผ่าน
20-08-2026 100 ▲ +55 สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันเสร็จเรียบร้อยแล้ว ผ่าน
24-07-2026 45 ▲ +10 สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างดำเนินการปรับปรุงตามสัญญา ดำเนินการได้ประมาณ 45 % ผ่าน
22-06-2026 35 ▲ +35 สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างดำเนินการปรับปรุงตามสัญญา ดำเนินการได้ประมาณ 35 % ผ่าน
31-05-2026 0 ● เท่าเดิมunchanged สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างเคลียร์พื้นที่ปรับปรุงทางเท้า ผ่าน
01-05-2026 0 ▼ -10 สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างเคลียร์พื้นที่ปรับปรุงหลังคาห้องน้ำ ผ่าน
24-03-2026 10 ▲ +10 สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างเคลียร์พื้นที่เพื่อวางผัง ผ่าน
25-02-2026 0 ▼ -10 สวนสาธารณะวังทอง 2 อยู่ระหว่างลงนามสัญญา ผ่าน
28-01-2026 10 ● เท่าเดิมunchanged อยู่ระหว่างตรวจร่างสัญญา ผ่าน
26-12-2025 10 ▲ +10 ได้ตัวผู้รับจ้างแล้วอยู่ระหว่างดำเนินการตามสัญญา ผ่าน
26-11-2025 0 ประชุมเพื่อวางแผนแนวทางการดำเนินงาน ผ่าน

04การรายงานความคืบหน้างาน (11 รายงาน)Progress reports (11)

ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location

2026-09-2121 Sep 2026 +32 วัน32 days
100.00 ● เท่าเดิมunchanged
สำนักงานเขตวังทองหลางได้ดำเนินโครงการเสร็จสิ้นแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่Show on map
2026-08-2020 Aug 2026 +27 วัน27 days
100.00 ▲ +55.00
สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันเสร็จเรียบร้อยแล้ว
📍 พิกัดโครงการProject location: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่Show on map
2026-07-2424 Jul 2026 +32 วัน32 days
45.00 ▲ +10.00
สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างดำเนินการปรับปรุงตามสัญญา ดำเนินการได้ประมาณ 45
📍 พิกัดโครงการProject location: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่Show on map
2026-06-2222 Jun 2026 +22 วัน22 days
35.00 ▲ +35.00
สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างดำเนินการปรับปรุงตามสัญญา ดำเนินการได้ประมาณ 35
📍 พิกัดโครงการProject location: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่Show on map
2026-05-3131 May 2026 +30 วัน30 days
0.00 ● เท่าเดิมunchanged

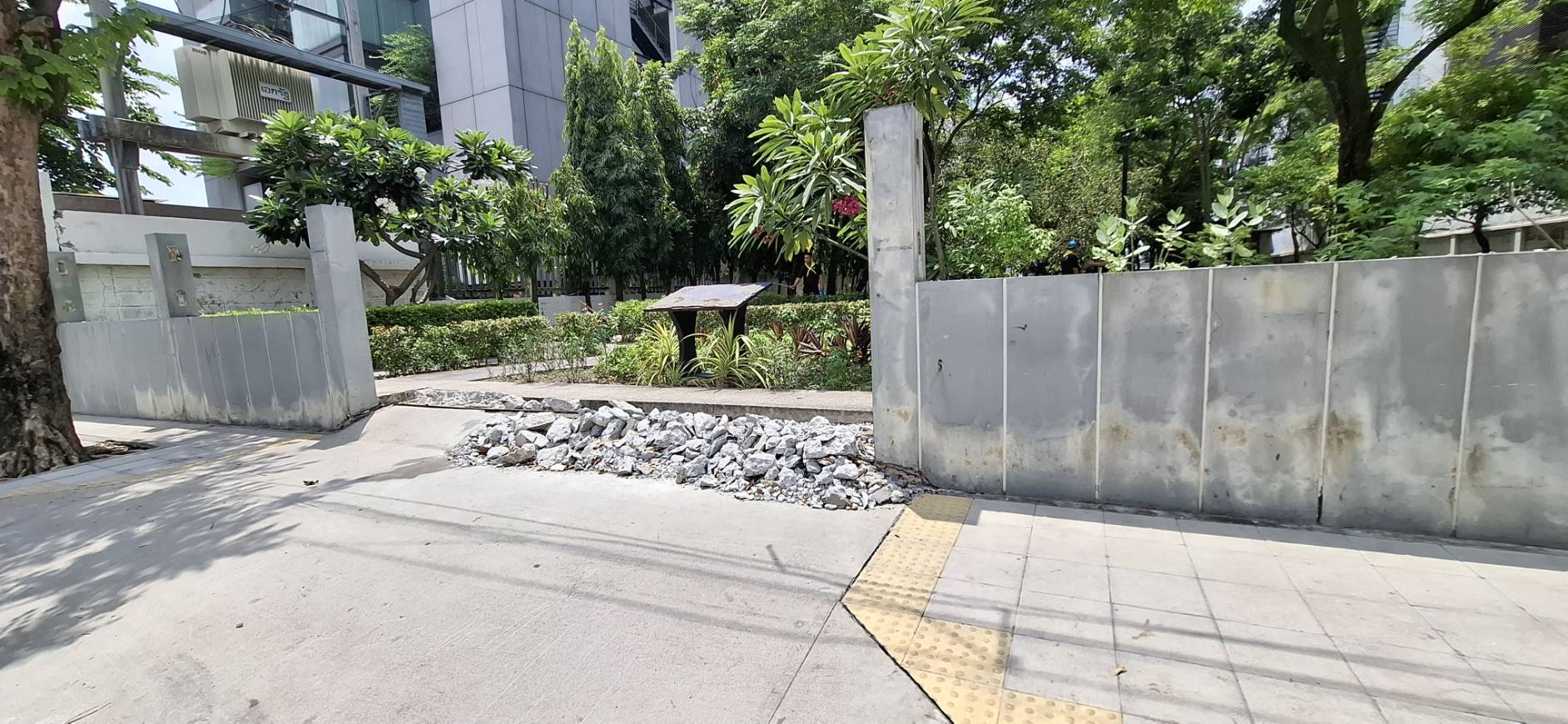

สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างเคลียร์พื้นที่ปรับปรุงทางเท้า
📍 พิกัดโครงการProject location: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่Show on map
2026-05-011 May 2026 +38 วัน38 days

0.00 ▼ -10.00
สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างเคลียร์พื้นที่ปรับปรุงหลังคาห้องน้ำ
📍 พิกัดโครงการProject location: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่Show on map
2026-03-2424 Mar 2026 +27 วัน27 days

10.00 ▲ +10.00
สวนสาธารณะวังทอง 2 ได้ผู้รับจ้าง คือ บริษัท ไอ-นิปปอน จำกัด งบประมาณ 1,049,994 บาท เลขที่สัญญา รษ 22-3-2569 ลงวันที่ 23 กุมภาพันธ์ 2569 เริ่มสัญญาวันที่ 24 กุมภาพันธ์ 2569 สิ้นสุดสัญญาวันที่ 11 กันยายน 2569 ระยะเวลาดำเนินการ 200 วัน ปัจจุบันอยู่ระหว่างเคลียร์พื้นที่เพื่อวางผัง
📍 พิกัดโครงการProject location: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่Show on map
2026-02-2525 Feb 2026 +28 วัน28 days
0.00 ▼ -10.00
สวนสาธารณะวังทอง 2 อยู่ระหว่างลงนามสัญญา
📍 พิกัดโครงการProject location: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่Show on map
2026-01-2828 Jan 2026 +33 วัน33 days
10.00 ● เท่าเดิมunchanged
อยู่ระหว่างตรวจร่างสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่Show on map
2025-12-2626 Dec 2025 +30 วัน30 days
10.00 ▲ +10.00
ได้ตัวผู้รับจ้างแล้วอยู่ระหว่างดำเนินการตามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่Show on map
2025-11-2626 Nov 2025
0.00
ประชุมเพื่อวางแผนแนวทางการดำเนินงาน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่Show on map

05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan

แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods

4 ขั้นตอนsteps
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
ดำเนินการแล้วเสร็จCompleted อยู่ระหว่างดำเนินการIn progress ยังไม่ถึงกำหนด / ยังไม่รายงานNot started เลยกำหนดแต่ยังไม่รายงานOverdue, not reported วันนี้Today ตัวเลขบนแท่ง = ผลการดำเนินงานเทียบร้อยละของงานในขั้นตอนนั้นBar figure = result as a share of the step weight
ขั้นตอนที่ Step 1รายงานแล้วReportedผ่าน เสนอขออนุมัติโครงการ/กิจกรรม และประชุมวางแผนการดำเนินโครงการ/กิจกรรม
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
01-10-2025 – 31-10-2025
รายงานล่าสุดLast report
26-11-2025 09:50:50
ขั้นตอนที่ Step 2รายงานแล้วReportedผ่าน ดำเนินโครงการ/กิจกรรม ตามแผนงานที่กำหนด
ร้อยละของงานWeight
70%
ผลResult
70%
ช่วงเวลาPeriod
01-11-2025 – 31-07-2056
รายงานล่าสุดLast report
27-01-2026 13:29:04
ขั้นตอนที่ Step 3รายงานแล้วReportedผ่าน สรุปผลการดำเนินโครงการ/กิจกรรม
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
01-08-2026 – 31-08-2026
รายงานล่าสุดLast report
20-09-2026 18:05:34
ขั้นตอนที่ Step 4รายงานแล้วReportedผ่าน รายงานผลการดำเนินโครงการ/กิจกรรม
ร้อยละของงานWeight
10%
ผลResult
10%
ช่วงเวลาPeriod
01-09-2026 – 30-09-2026
รายงานล่าสุดLast report
20-09-2026 18:05:33
1 เสนอขออนุมัติโครงการ/กิจกรรม และประชุมวางแผนการดำเนินโครงการ/กิจกรรม01-10-2025 – 31-10-2025 · ร้อยละของงานWeight 10% ผ่าน 10%
2 ดำเนินโครงการ/กิจกรรม ตามแผนงานที่กำหนด01-11-2025 – 31-07-2056 · ร้อยละของงานWeight 70% ผ่าน 70%
3 สรุปผลการดำเนินโครงการ/กิจกรรม01-08-2026 – 31-08-2026 · ร้อยละของงานWeight 10% ผ่าน 10%
4 รายงานผลการดำเนินโครงการ/กิจกรรม01-09-2026 – 30-09-2026 · ร้อยละของงานWeight 10% ผ่าน 10%
ลำดับNo.ขั้นตอน/รายละเอียดงานStepร้อยละของงานWeight %ผลการดำเนินงานResult %ช่วงเวลาPeriodรายงานล่าสุดLast reportหมายเหตุNotesสถานะ สยป.SED
1 เสนอขออนุมัติโครงการ/กิจกรรม และประชุมวางแผนการดำเนินโครงการ/กิจกรรม 10 10 01-10-2025 – 31-10-2025 26-11-2025 09:50:50 ผ่าน
2 ดำเนินโครงการ/กิจกรรม ตามแผนงานที่กำหนด 70 70 01-11-2025 – 31-07-2056 27-01-2026 13:29:04 ผ่าน
3 สรุปผลการดำเนินโครงการ/กิจกรรม 10 10 01-08-2026 – 31-08-2026 20-09-2026 18:05:34 ผ่าน
4 รายงานผลการดำเนินโครงการ/กิจกรรม 10 10 01-09-2026 – 30-09-2026 20-09-2026 18:05:33 ผ่าน
รวม 4 ขั้นตอน4 steps100100

06แผนที่โครงการProject map

หมุดสีเขียว: พิกัดโครงการGreen pin: Project location (13.764386, 100.605634)
