Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.

← โครงการฯ ของหน่วยงานAgency projects
โครงการ/กิจกรรมProject #62459 ปีงบประมาณ 2569FY 2026 ดำเนินการแล้วเสร็จ สยป.1: ผ่าน

ปรับปรุงซอยกาญจนาภิเษก 13

สำนักงานเขตสะพานสูง · ฝ่ายโยธา

2,337,000งบประมาณ (บาท)Budget (THB)
100%ความคืบหน้าโครงการProject progress
1 · 11KR · รายงานผลKRs · reports
4ขั้นตอน (รวม 100%)Steps (100%)

· ข้อมูลอัปเดตล่าสุดLast updated 16-03-2026 13:40

01รายละเอียดโครงการProject details

Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.

อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸

เพื่อ เพิ่มความปลอดภัยและความสะดวกในการสัญจร โดยจะครอบคลุมถึงการ แก้ปัญหาสภาพถนนที่ชำรุด เช่น หลุมบ่อ และการ ปรับปรุงการจราจรให้คล่องตัวขึ้น เช่น การเพิ่มผิวจราจร นอกจากนี้ยังรวมถึง การป้องกันปัญหาน้ำท่วม การสร้างภูมิทัศน์ที่น่าอยู่ และ การยกระดับคุณภาพชีวิตของคนในชุมชน

ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: เพิ่มความปลอดภัย ทั้งชีวิตและทรัพย์สิน, ลดอุบัติเหตุ, ทำให้การจราจรคล่องตัวขึ้น, ป้องกันปัญหาน้ำท่วมขัง, และ ส่งเสริมคุณภาพชีวิตที่ดีขึ้น ของคนในชุมชน

เป้าหมายโครงการProject goal
เพื่อ เพิ่มความปลอดภัยและความสะดวกในการสัญจร โดยจะครอบคลุมถึงการ แก้ปัญหาสภาพถนนที่ชำรุด เช่น หลุมบ่อ และการ ปรับปรุงการจราจรให้คล่องตัวขึ้น เช่น การเพิ่มผิวจราจร นอกจากนี้ยังรวมถึง การป้องกันปัญหาน้ำท่วม การสร้างภูมิทัศน์ที่น่าอยู่ และ การยกระดับคุณภาพชีวิตของคนในชุมชน
ผู้ประสานงาน / ติดต่อCoordinator / contact
นายคม*******

02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators

แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator

1 KRKRs
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
KRคำนิยามDefinitionค่าเป้าหมายTargetหน่วยนับUnitผลResultความคืบหน้า %Progress %สยป.2SED-2
อื่น ๆ (ตัวชี้วัดงานประจำ) 100 ร้อยละ 100 100 ผ่าน ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details

03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target

แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)

KR 7674 อื่น ๆ (ตัวชี้วัดงานประจำ) · รวม 847 · 11 รายงานTotal 847 · 11 reports

วิเคราะห์แนวโน้มการบรรลุเป้าหมายTrend towards the target
เป้าหมาย 100Target 100 · 11 รายงาน11 reports
บรรลุเป้าหมายแล้ว ทันตามกำหนดTarget achieved on time
ความสำเร็จเทียบเป้าหมายAchievement against target
100%
ความเร็วเฉลี่ย (ต่อเดือน)Average pace (per month)
+8.9
ล่าสุด +0.0/เดือนrecently +0.0/month
บรรลุเป้าหมายเมื่อTarget reached on
16 มี.ค. 6916 Mar 2026
กำหนดเสร็จDeadline
30 ก.ย. 6930 Sep 2026
ก่อน/ตรงกำหนด 198 วัน198 days early or on time
แนวโน้มการบรรลุเป้าหมาย (Trend)Trend towards the target
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงานChange between consecutive reports
  • รายงานทั้งหมด 11 ครั้ง ตั้งแต่ 2 ธ.ค. 68 ถึง 23 ก.ย. 69 (295 วัน) เฉลี่ยทุก 30 วัน11 reports from 2 Dec 2025 to 23 Sep 2026 (295 days), on average every 30 days
  • ค่าล่าสุด 100 จากเป้าหมาย 100 (100%) เมื่อ 23 ก.ย. 69Latest value 100 against a target of 100 (100%) on 23 Sep 2026
  • ความคืบหน้าเฉลี่ย +8.9 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.66Average progress +8.9 per month (last 3 reports: +0.0 per month); trend-line fit R² = 0.66
  • ถึงเป้าหมายครั้งแรกเมื่อ 16 มี.ค. 69 (ก่อนหรือตรงกำหนด 198 วัน)First reached the target on 16 Mar 2026 (198 days early or on time)
  • ช่วงที่ไม่มีรายงานนานที่สุด 36 วัน (16 มี.ค. 69 → 21 เม.ย. 69)Longest gap without a report: 36 days (16 Mar 2026 → 21 Apr 2026)
  • ก้าวหน้ามากที่สุดในช่วง 21 ม.ค. 69 → 20 ก.พ. 69 (+55.00 ใน 30 วัน)Biggest step forward: 21 Jan 2026 → 20 Feb 2026 (+55.00 in 30 days)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step

11 รายงานreports
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
23-09-2026สยป.3: ผ่าน ผลResult 100 ● เท่าเดิมunchanged

ดำเนินการแล้วเสร็จ 100%

19-08-2026สยป.3: ผ่าน ผลResult 100 ● เท่าเดิมunchanged

ดำเนินการแล้วเสร็จ 100%

21-07-2026สยป.3: ผ่าน ผลResult 100 ● เท่าเดิมunchanged

ดำเนินการแล้วเสร็จ 100%

19-06-2026สยป.3: ผ่าน ผลResult 100 ● เท่าเดิมunchanged

ดำเนินการแล้วเสร็จ 100%

21-05-2026สยป.3: ผ่าน ผลResult 100 ● เท่าเดิมunchanged

ผู้รับจ้างดำเนินการปรับปรุงซอยแล้วเสร็จ ดำเนินการตรวจรับงาน เลขที่สัญญา 22-20-69 ลงวันที่ 30 ธันวาคม 2568 ส่งมอบงานวันที่ 20 กุมภาพันธ์ 2569

21-04-2026สยป.3: ผ่าน ผลResult 100 ● เท่าเดิมunchanged

แล้วเสร็จ

16-03-2026สยป.3: ผ่าน ผลResult 100 ▲ +20

ผู้รับจ้างดำเนินการปรับปรุงซอยแล้วเสร็จ ดำเนินการตรวจรับงาน เลขที่สัญญา 22-20-69 ลงวันที่ 30 ธันวาคม 2569 ส่งมอบงานวันที่ 20 กุมภาพันธ์ 2569

20-02-2026สยป.3: ผ่าน ผลResult 80 ▲ +55

ผู้รับจ้างดำเนินการปรับปรุงถนนแล้วเสร็จ อยู่ระหว่างเก็บทำความสะอาดพื้นที่

21-01-2026สยป.3: ผ่าน ผลResult 25 ▲ +3

ผู้รับจ้างได้ลงนามในสัญญาแล้ว อยู่ระหว่างผู้รับจ้างเข้าดำเนินการ

23-12-2025สยป.3: ผ่าน ผลResult 22 ▲ +2

อยู่ระหว่างรอลงนามสัญญา

02-12-2025สยป.3: ผ่าน ผลResult 20

อยู่ระหว่างขอเงินงวด

100 23-09-2026 · ผลResult 100 ● เท่าเดิมunchanged ดำเนินการแล้วเสร็จ 100% ผ่าน
100 19-08-2026 · ผลResult 100 ● เท่าเดิมunchanged ดำเนินการแล้วเสร็จ 100% ผ่าน
100 21-07-2026 · ผลResult 100 ● เท่าเดิมunchanged ดำเนินการแล้วเสร็จ 100% ผ่าน
100 19-06-2026 · ผลResult 100 ● เท่าเดิมunchanged ดำเนินการแล้วเสร็จ 100% ผ่าน
100 21-05-2026 · ผลResult 100 ● เท่าเดิมunchanged ผู้รับจ้างดำเนินการปรับปรุงซอยแล้วเสร็จ ดำเนินการตรวจรับงาน เลขที่สัญญา 22-20-69 ลงวันที่ 30 ธันวาคม 2568 ส่งมอบงานวันที่ 20 กุมภาพันธ์ 2569 ผ่าน
100 21-04-2026 · ผลResult 100 ● เท่าเดิมunchanged แล้วเสร็จ ผ่าน
16-03-2026 · ผลResult 100 ▲ +20 ผู้รับจ้างดำเนินการปรับปรุงซอยแล้วเสร็จ ดำเนินการตรวจรับงาน เลขที่สัญญา 22-20-69 ลงวันที่ 30 ธันวาคม 2569 ส่งมอบงานวันที่ 20 กุมภาพันธ์ 2569 ผ่าน
20-02-2026 · ผลResult 80 ▲ +55 ผู้รับจ้างดำเนินการปรับปรุงถนนแล้วเสร็จ อยู่ระหว่างเก็บทำความสะอาดพื้นที่ ผ่าน
25 21-01-2026 · ผลResult 25 ▲ +3 ผู้รับจ้างได้ลงนามในสัญญาแล้ว อยู่ระหว่างผู้รับจ้างเข้าดำเนินการ ผ่าน
22 23-12-2025 · ผลResult 22 ▲ +2 อยู่ระหว่างรอลงนามสัญญา ผ่าน
20 02-12-2025 · ผลResult 20 อยู่ระหว่างขอเงินงวด ผ่าน
วันที่รายงานDateผลResultเปลี่ยนแปลงChangeรายละเอียดDetailสยป.3SED-3ความเห็น สยป.SED comment
23-09-2026 100 ● เท่าเดิมunchanged ดำเนินการแล้วเสร็จ 100% ผ่าน
19-08-2026 100 ● เท่าเดิมunchanged ดำเนินการแล้วเสร็จ 100% ผ่าน
21-07-2026 100 ● เท่าเดิมunchanged ดำเนินการแล้วเสร็จ 100% ผ่าน
19-06-2026 100 ● เท่าเดิมunchanged ดำเนินการแล้วเสร็จ 100% ผ่าน
21-05-2026 100 ● เท่าเดิมunchanged ผู้รับจ้างดำเนินการปรับปรุงซอยแล้วเสร็จ ดำเนินการตรวจรับงาน เลขที่สัญญา 22-20-69 ลงวันที่ 30 ธันวาคม 2568 ส่งมอบงานวันที่ 20 กุมภาพันธ์ 2569 ผ่าน
21-04-2026 100 ● เท่าเดิมunchanged แล้วเสร็จ ผ่าน
16-03-2026 100 ▲ +20 ผู้รับจ้างดำเนินการปรับปรุงซอยแล้วเสร็จ ดำเนินการตรวจรับงาน เลขที่สัญญา 22-20-69 ลงวันที่ 30 ธันวาคม 2569 ส่งมอบงานวันที่ 20 กุมภาพันธ์ 2569 ผ่าน
20-02-2026 80 ▲ +55 ผู้รับจ้างดำเนินการปรับปรุงถนนแล้วเสร็จ อยู่ระหว่างเก็บทำความสะอาดพื้นที่ ผ่าน
21-01-2026 25 ▲ +3 ผู้รับจ้างได้ลงนามในสัญญาแล้ว อยู่ระหว่างผู้รับจ้างเข้าดำเนินการ ผ่าน
23-12-2025 22 ▲ +2 อยู่ระหว่างรอลงนามสัญญา ผ่าน
02-12-2025 20 อยู่ระหว่างขอเงินงวด ผ่าน

04การรายงานความคืบหน้างาน (11 รายงาน)Progress reports (11)

ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location

2026-09-2323 Sep 2026 +35 วัน35 days
100.00 ● เท่าเดิมunchanged
ดำเนินการแล้วเสร็จ 100%
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่Show on map
2026-08-1919 Aug 2026 +29 วัน29 days
100.00 ● เท่าเดิมunchanged
ดำเนินการแล้วเสร็จ 100%
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่Show on map
2026-07-2121 Jul 2026 +32 วัน32 days
100.00 ● เท่าเดิมunchanged
ดำเนินการแล้วเสร็จ 100%
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่Show on map
2026-06-1919 Jun 2026 +29 วัน29 days
100.00 ● เท่าเดิมunchanged
ดำเนินการแล้วเสร็จ 100%
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่Show on map
2026-05-2121 May 2026 +30 วัน30 days
100.00 ● เท่าเดิมunchanged
ผู้รับจ้างดำเนินการปรับปรุงซอยแล้วเสร็จ ดำเนินการตรวจรับงาน เลขที่สัญญา 22-20-69 ลงวันที่ 30 ธันวาคม 2568 ส่งมอบงานวันที่ 20 กุมภาพันธ์ 2569
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่Show on map
2026-04-2121 Apr 2026 +36 วัน36 days
100.00 ● เท่าเดิมunchanged
แล้วเสร็จ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่Show on map

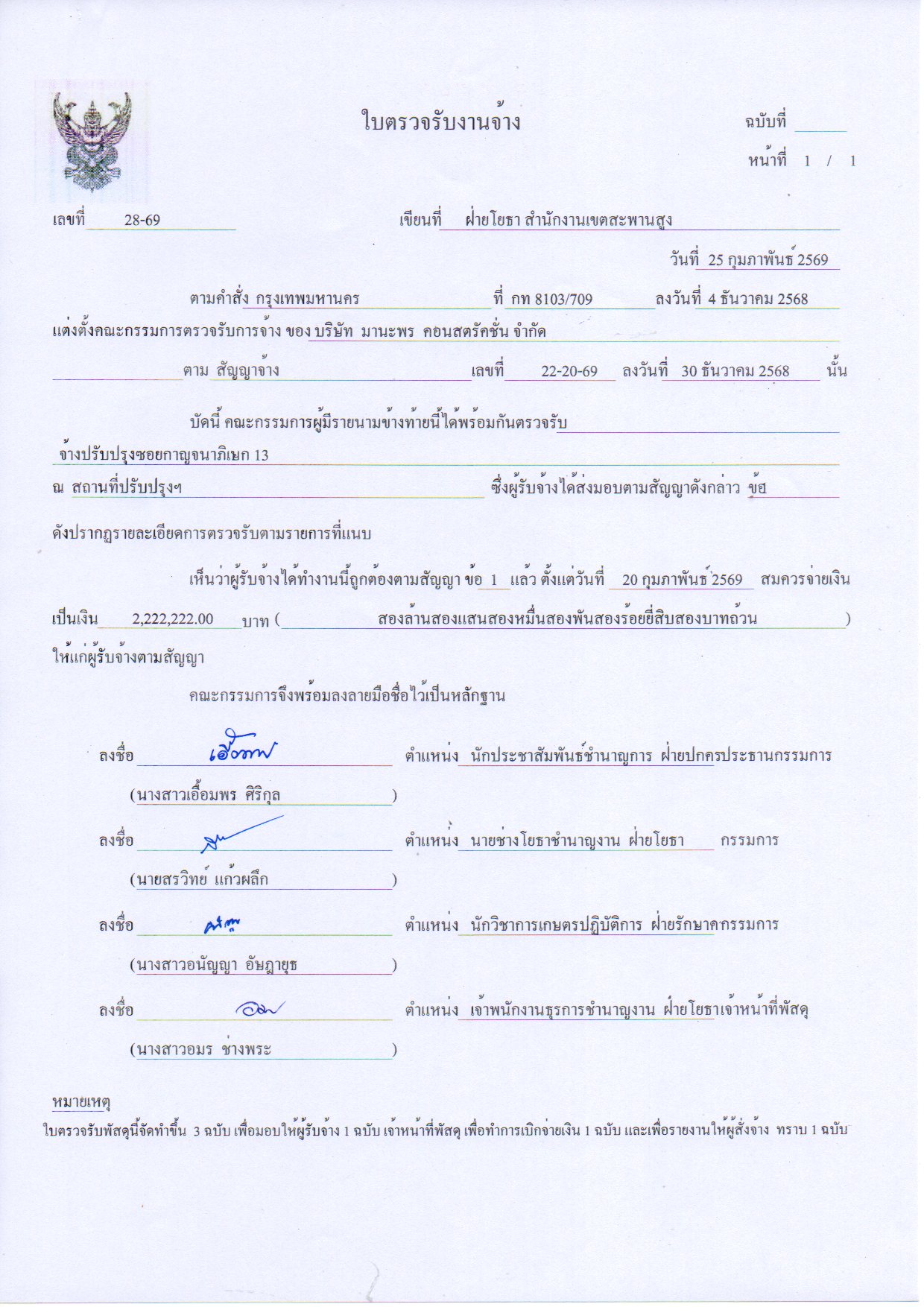

2026-03-1616 Mar 2026 +24 วัน24 days
100.00 ▲ +20.00
ผู้รับจ้างดำเนินการปรับปรุงซอยแล้วเสร็จ ดำเนินการตรวจรับงาน เลขที่สัญญา 22-20-69 ลงวันที่ 30 ธันวาคม 2569 ส่งมอบงานวันที่ 20 กุมภาพันธ์ 2569
📍 พิกัดโครงการProject location: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่Show on map

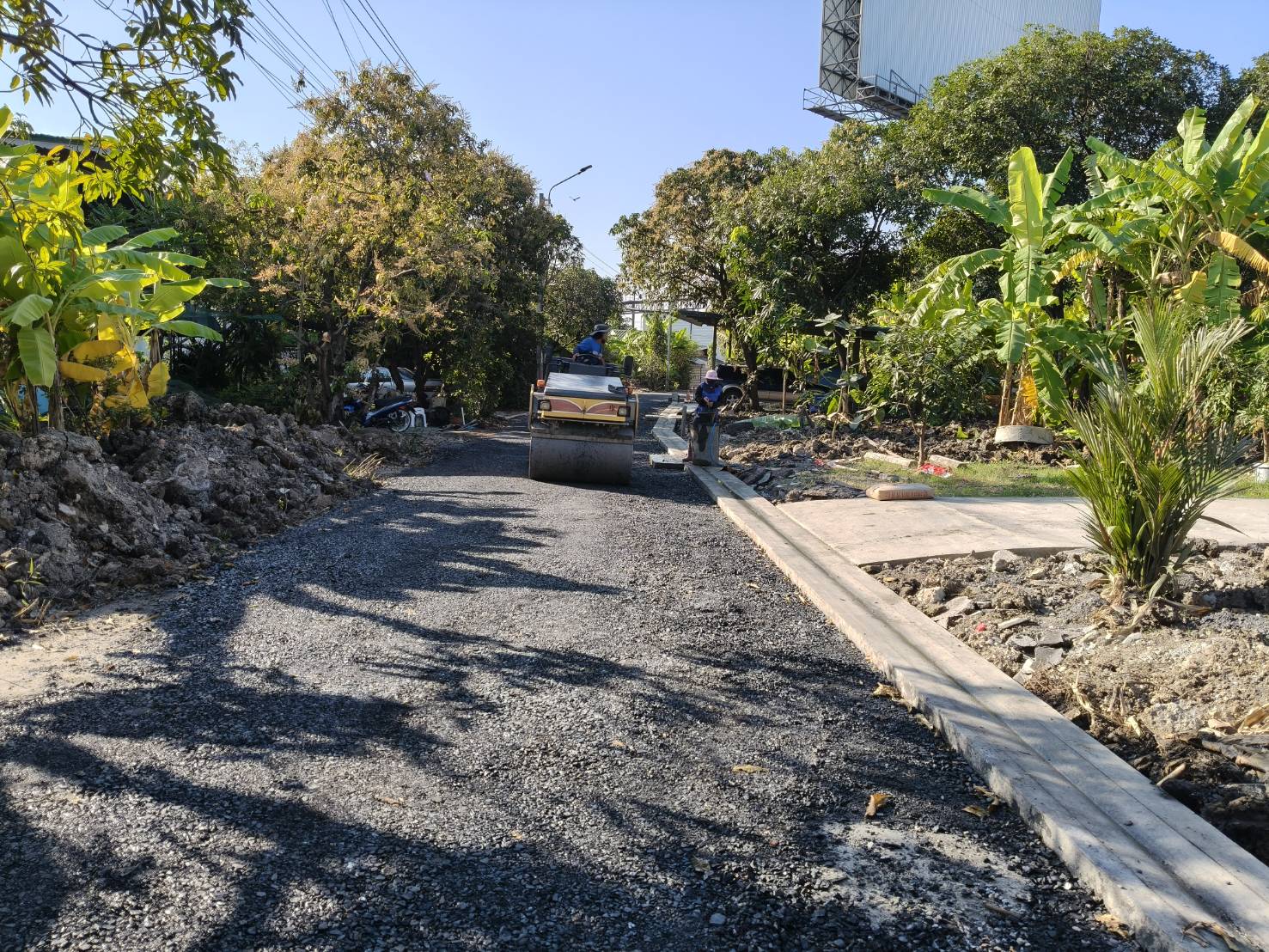

2026-02-2020 Feb 2026 +30 วัน30 days
80.00 ▲ +55.00
ผู้รับจ้างดำเนินการปรับปรุงถนนแล้วเสร็จ อยู่ระหว่างเก็บทำความสะอาดพื้นที่
📍 พิกัดโครงการProject location: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่Show on map
2026-01-2121 Jan 2026 +29 วัน29 days
25.00 ▲ +3.00
ผู้รับจ้างได้ลงนามในสัญญาแล้ว อยู่ระหว่างผู้รับจ้างเข้าดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่Show on map
2025-12-2323 Dec 2025 +21 วัน21 days
22.00 ▲ +2.00
อยู่ระหว่างรอลงนามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่Show on map
2025-12-022 Dec 2025
20.00
อยู่ระหว่างขอเงินงวด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่Show on map

05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan

แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods

4 ขั้นตอนsteps
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
ดำเนินการแล้วเสร็จCompleted อยู่ระหว่างดำเนินการIn progress ยังไม่ถึงกำหนด / ยังไม่รายงานNot started เลยกำหนดแต่ยังไม่รายงานOverdue, not reported วันนี้Today ตัวเลขบนแท่ง = ผลการดำเนินงานเทียบร้อยละของงานในขั้นตอนนั้นBar figure = result as a share of the step weight
ขั้นตอนที่ Step 1รายงานแล้วReportedผ่าน สำรวจพื้นที่ ออกแบบ ประมาณราคา
ร้อยละของงานWeight
20%
ผลResult
20%
ช่วงเวลาPeriod
01-10-2525 – 31-10-2025
รายงานล่าสุดLast report
01-12-2025 14:53:26
ขั้นตอนที่ Step 2รายงานแล้วReportedผ่าน ดำเนินการตามขั้นตอนการจัดซื้อจัดจ้าง
ร้อยละของงานWeight
20%
ผลResult
20%
ช่วงเวลาPeriod
01-11-2025 – 31-12-2025
รายงานล่าสุดLast report
16-03-2026 13:40:06
ขั้นตอนที่ Step 3รายงานแล้วReportedผ่าน ผู้รับจ้างเข้าดำเนินการสัญญา
ร้อยละของงานWeight
40%
ผลResult
40%
ช่วงเวลาPeriod
01-01-2026 – 31-08-2026
รายงานล่าสุดLast report
16-03-2026 13:40:07
ขั้นตอนที่ Step 4รายงานแล้วReportedผ่าน ส่งงาน/ตรวจรับงาน
ร้อยละของงานWeight
20%
ผลResult
20%
ช่วงเวลาPeriod
01-09-2026 – 30-09-2026
รายงานล่าสุดLast report
16-03-2026 13:40:09
1 สำรวจพื้นที่ ออกแบบ ประมาณราคา01-10-2525 – 31-10-2025 · ร้อยละของงานWeight 20% ผ่าน 20%
2 ดำเนินการตามขั้นตอนการจัดซื้อจัดจ้าง01-11-2025 – 31-12-2025 · ร้อยละของงานWeight 20% ผ่าน 20%
3 ผู้รับจ้างเข้าดำเนินการสัญญา01-01-2026 – 31-08-2026 · ร้อยละของงานWeight 40% ผ่าน 40%
4 ส่งงาน/ตรวจรับงาน01-09-2026 – 30-09-2026 · ร้อยละของงานWeight 20% ผ่าน 20%
ลำดับNo.ขั้นตอน/รายละเอียดงานStepร้อยละของงานWeight %ผลการดำเนินงานResult %ช่วงเวลาPeriodรายงานล่าสุดLast reportหมายเหตุNotesสถานะ สยป.SED
1 สำรวจพื้นที่ ออกแบบ ประมาณราคา 20 20 01-10-2525 – 31-10-2025 01-12-2025 14:53:26 ผ่าน
2 ดำเนินการตามขั้นตอนการจัดซื้อจัดจ้าง 20 20 01-11-2025 – 31-12-2025 16-03-2026 13:40:06 ผ่าน
3 ผู้รับจ้างเข้าดำเนินการสัญญา 40 40 01-01-2026 – 31-08-2026 16-03-2026 13:40:07 ผ่าน
4 ส่งงาน/ตรวจรับงาน 20 20 01-09-2026 – 30-09-2026 16-03-2026 13:40:09 ผ่าน
รวม 4 ขั้นตอน4 steps100100

06แผนที่โครงการProject map

หมุดสีเขียว: พิกัดโครงการGreen pin: Project location (13.768747, 100.685468)
