รายละเอียดโครงการ : ก่อสร้างศาลาที่พักผู้โดยสารรถประจำทางรูปแบบใหม่ ฝั่งธนบุรี จำนวน 100 หลัง (ID: 62745)
รายละเอียดโครงการ
Showing 1-1 of 1 item.
| สยป.1 | File | ชื่อโครงการ/กิจกรรม | งบประมาณฯ | ความคืบหน้าฯ | หน่วยงานที่รับผิดชอบ | ส่วนราชการ/ฝ่าย |
|---|---|---|---|---|---|---|
![]() | ก่อสร้างศาลาที่พักผู้โดยสารรถประจำทางรูปแบบใหม่ ฝั่งธนบุรี จำนวน 100 หลัง | 11,640,000.00 | 0.00 | สำนักการจราจรและขนส่ง | กลุ่มงานพัฒนาระบบโครงข่าย |
KRs ที่เกี่ยวข้อง
Showing 1-1 of 1 item.
| สยป.2 | Action | KEY_RESULT | หน่วยนับ | ค่าเป้าหมาย | ผลการดำเนินงาน | ความคืบหน้าของ KR(%) |
|---|---|---|---|---|---|---|
![]() | - | (7300) ก่อสร้างศาลาที่พักผู้โดยสารรูปแบบใหม่ | หลัง | 100.00 | 55.00 | 55.00 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-8 of 8 items.
| KEY RESULT | สยป.3 | วันที่รายงาน | ผลการดำเนินงาน (#1) | ... (#2) | Photo | REPORT_NOTE | เชื่อมโยงข้อมูลเกี่ยวข้องฯ |
|---|---|---|---|---|---|---|---|
| 7300 | ![]() | 20-07-2026 | 55.00 | 0.00 | ความคืบหน้าโครงการศาลา 100 หลัง ได้ดำเนินการดังนี้ ติดตั้งฐานรากแล้วจำนวน 53 หลัง ,ติดตั้งศาลาแล้วเสร็จจำนวน 35 หลัง ,ติดอุปกรณ์ไฟฟ้าจำนวน 25 หลัง และงานตกแต่งจำนวน 30 หลัง โดยเรียบร้อยครบถ้วนแล้วจำนวน 25 หลัง ความคืบหน้าโครงการศาลา 200 หลัง ได้ดำเนินการดังนี้ ติดตั้งฐานรากแล้วจำนวน 144 หลัง ,ติดตั้งศาลาแล้วเสร็จจำนวน 144 หลัง ,ติดอุปกรณ์ไฟฟ้าจำนวน 122 หลัง และงานตกแต่งจำนวน 30 หลัง โดยเรียบร้อยครบถ้วนแล้วจำนวน 30 หลัง -งานฐานราก งานโครงสร้าง และบรรจบไฟแล้วเสร็จ จำนวน 2 หลัง -งานฐานราก งานโครงสร้าง และติดตั้งอุปกรณ์ไฟฟ้า (ยังไม่บรรจบไฟ) จำนวน 25 หลัง -งานฐานราก งานโครงสร้าง จำนวน 8 หลัง -งานฐานรากจำนวน 13 หลัง และงานโครงสร้างเรียบร้อยแล้วจำนวน 52 หลัง | ||
| 7300 | ![]() | 19-06-2026 | 0.00 | 0.00 | ความคืบหน้าโครงการศาลา 100 หลัง ได้ดำเนินการดังนี้ ติดตั้งฐานรากแล้วจำนวน 39 หลัง ,ติดตั้งศาลาแล้วเสร็จจำนวน 30 หลัง และติดอุปกรณ์ไฟฟ้าจำนวน 30 หลัง ความคืบหน้าโครงการศาลา 200 หลัง ได้ดำเนินการดังนี้ ติดตั้งฐานรากแล้วจำนวน 127 หลัง ,ติดตั้งศาลาแล้วเสร็จจำนวน 96 หลัง ,ติดอุปกรณ์ไฟฟ้าจำนวน 52 หลัง และบรรจบไฟฟ้าสาธารณะแล้วจำนวน 36 หลัง | ||

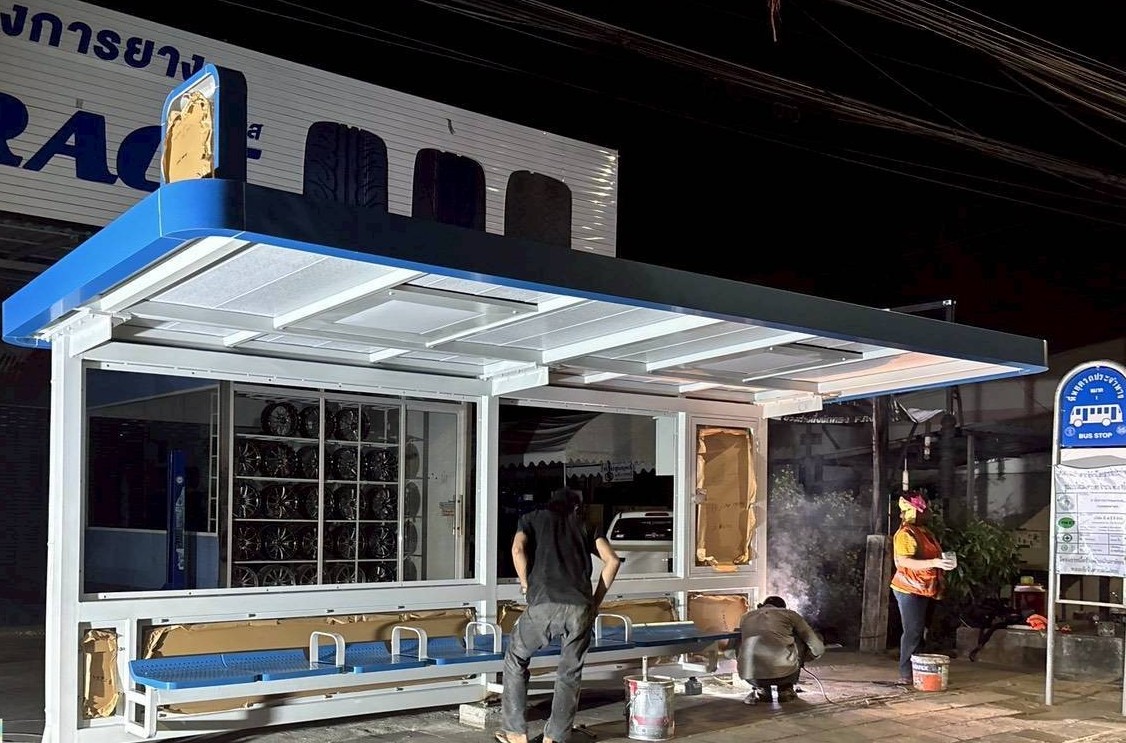

| 7300 | ![]() | 20-05-2026 | 36.00 | 0.00 | ความคืบหน้าโครงการศาลา 100 หลัง ได้ดำเนินการดังนี้ ติดตั้งฐานรากแล้วจำนวน 23 หลัง ,ติดตั้งศาลาแล้วเสร็จจำนวน 15 หลัง และติดอุปกรณ์ไฟฟ้าจำนวน 15 หลัง ความคืบหน้าโครงการศาลา 200 หลัง ได้ดำเนินการดังนี้ ติดตั้งฐานรากแล้วจำนวน 102 หลัง ,ติดตั้งศาลาแล้วเสร็จจำนวน 92 หลัง ,ติดอุปกรณ์ไฟฟ้าจำนวน 52 หลัง และบรรจบไฟฟ้าสาธารณะแล้วจำนวน 36 หลัง | ||
| 7300 | ![]() | 22-04-2026 | 0.00 | 0.00 | ความคืบหน้าโครงการศาลา 100 หลัง ได้ดำเนินการดังนี้ -วางฐานราก+ติดโครงสร้าง = 23 หลัง -ติดอุปกรณ์ไฟฟ้า = 15หลัง -ประกอบในโรงงาน 100 หลัง | ||
| 7300 | ![]() | 20-03-2026 | 15.00 | 0.00 | โครงการก่อสร้างศาลาที่พักผู้โดยสารรถประจำทางรูปแบบใหม่ ฝั่งธนบุรี จำนวน 100 หลังได้ดำเนินการ -วางฐานราก+ติดโครงสร้าง = 15 หลัง -ติดอุปกรณ์ไฟฟ้า = 6หลัง -วางฐานราก รอติดโครงสร้าง = 10หลัง -เตรียมพื้นที่ก่อสร้าง รอลงฐานราก = 10หลัง -ประกอบในโรงงาน 96 หลัง (ติดตั้งแล้ว15หลัง) | ||
| 7300 | ![]() | 24-02-2026 | 0.00 | 0.00 | ศาลา100หลังได้ดำเนินการสำรวจจุดก่อสร้างแล้วเสร็จ 100จุด -ติดตั้งฐานรากแล้ว 17 จุด -ติดตั้งโครงสร้างแล้ว 15 หลัง -ตัด ประกอบ (Fabrication) โครงสร้าง ที่โรงงาน จากทั้งหมด 100 หลัง ทำแล้วเสร็จ 75 หลัง -ตกแต่งและหลังคา 8 จุด | ||
| 7300 | ![]() | 26-01-2026 | 0.00 | 0.00 | -ได้ดำเนินการสำรวจจุดก่อสร้างแล้วเสร็จ 70 จุด -ติดตั้งฐานรากแล้วจำนวน 12 จุด -ติดตั้งโครงสร้างแแล้ว 4 หลัง -ตัด ประกอบ (Fabrication) โครงสร้างที่โรงงานแล้ว 50 หลัง จากทั้งหมด 100 หลัง | ||
| 7300 | ![]() | 18-12-2025 | 3.00 | 0.00 | ดำเนินการสำรวจและเตรียมพื้นที่ก่อสร้าง จำนวน 20 หลัง และได้ขึ้นโครงสร้างศาลาที่พักผู้โดยสารรูปแบบ Type C3 จำนวน 8 หลัง,Type C2 จำนวน 2 หลัง รวมถึงได้ติดตั้งมิเตอร์เพื่อบรรจบไฟฟ้าสาธารณะกับการไฟฟ้าเขตวัดเลียบ จำนวน 5 หลัง |
ขั้นตอนการดำเนินงานโครงการ/กิจกรรม
Showing 1-20 of 51 items.
| สยป.3 | ลำดับ | ขั้นตอน/รายละเอียดงาน | ร้อยละของงาน | เริ่มต้นวันที่ | สิ้นสุดวันที่ |
|---|---|---|---|---|---|
![]() | 1 | งานดินและการเตรียมพื้นที่ก่อสร้าง จำนวน 1-10 หลัง | 1.00 | 01-11-2025 | 15-11-2025 |
![]() | 2 | งานดินและการเตรียมพื้นที่ก่อสร้าง จำนวน 11-20 หลัง | 1.00 | 01-12-2025 | 15-12-2025 |
![]() | 3 | งานฐานรากคอนกรีต และงานเสาเข็ม Type C2 และType C3 จำนวน 1-10 หลัง | 2.50 | 16-12-2025 | 31-12-2025 |
![]() | 4 | งานโครงสร้าง Type C2 และType C3 จำนวน 1-10 หลัง | 1.50 | 16-12-2025 | 31-12-2025 |
![]() | 5 | งานหลังคา Type C2 และType C3 จำนวน 1-10 หลัง | 1.00 | 16-12-2025 | 31-12-2025 |
![]() | 6 | งานไฟฟ้า Type C2 และType C3 จำนวน 1-10 หลัง | 1.00 | 16-12-2025 | 31-12-2025 |
![]() | 7 | งานตกแต่ง Type C2 และType C3 จำนวน 1-10 หลัง | 1.00 | 16-12-2025 | 31-12-2025 |
![]() | 8 | งานสี Type C2 และType C3 จำนวน 1-10 หลัง | 1.00 | 16-12-2025 | 31-12-2025 |
![]() | 9 | งานดินและการเตรียมพื้นที่ก่อสร้าง จำนวน 21-35 หลัง | 1.50 | 01-01-2026 | 15-01-2026 |
![]() | 10 | งานคืนสภาพทางเท้า Type C2 และType C3 จำนวน 1-10 หลัง | 0.50 | 01-01-2026 | 15-01-2026 |
![]() | 11 | งานฐานรากคอนกรีต และงานเสาเข็ม Type C2 และType C3 จำนวน 11-20 หลัง | 2.50 | 16-01-2026 | 30-01-2026 |
![]() | 12 | งานโครงสร้าง Type C2 และType C3 จำนวน 11-20 หลัง | 1.50 | 16-01-2026 | 30-01-2026 |
![]() | 13 | งานหลังคา Type C2 และType C3 จำนวน 11-20 หลัง | 1.00 | 16-01-2026 | 30-01-2026 |
![]() | 14 | งานไฟฟ้า Type C2 และType C3 จำนวน 11-20 หลัง | 1.00 | 16-01-2026 | 30-01-2026 |
![]() | 15 | งานตกแต่ง Type C2 และType C3 จำนวน 11-20 หลัง | 1.00 | 16-01-2026 | 30-01-2026 |
![]() | 16 | งานสี Type C2 และType C3 จำนวน 11-20 หลัง | 1.00 | 16-01-2026 | 30-01-2026 |
![]() | 17 | งานดินและการเตรียมพื้นที่ก่อสร้าง จำนวน 36-50 หลัง | 1.50 | 01-02-2026 | 15-02-2026 |
![]() | 18 | งานคืนสภาพทางเท้า Type C2 และType C3 จำนวน 11-20 หลัง | 0.50 | 01-02-2026 | 15-02-2026 |
![]() | 19 | งานฐานรากคอนกรีต และงานเสาเข็ม Type C2 และType C3 จำนวน 21-35 หลัง | 4.38 | 16-02-2026 | 28-12-2025 |
![]() | 20 | งานโครงสร้าง Type C2 และType C3 จำนวน 21-35 หลัง | 2.25 | 16-02-2026 | 28-02-2026 |
