โครงการ/กิจกรรมProject #62803 ปีงบประมาณ 2569FY 2026 เริ่มดำเนินการแล้ว สยป.1: ผ่าน

โครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด

สำนักการจราจรและขนส่ง · กลุ่มงานพัฒนาระบบโครงข่าย · รหัสงบประมาณ Budget code -

155,000,000งบประมาณ (บาท)Budget (THB)
0%ความคืบหน้าโครงการProject progress
1 · 9KR · รายงานผลKRs · reports
64ขั้นตอน (รวม 100%)Steps (100%)

· ข้อมูลอัปเดตล่าสุดLast updated 24-12-2025 09:56

01รายละเอียดโครงการProject details

Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.

อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸

1. เพื่อติดตั้งป้ายหยุดรถโดยสารประจำทางที่มีข้อมูลการเดินทางแสดงแผนผังเลขสายรถโดยสารประจำทาง และจอแสดงผลอิเล็กทรอนิกส์แสดงเวลารถโดยสารประจำทางที่กำลังจะมาถึง จำนวน 500 ป้าย 2. เพื่อติดตั้งระบบไฟฟ้าในป้ายหยุดรถโดยสารประจำทาง เพื่อความปลอดภัยแก่ประชาชนผู้มาใช้บริการรถโดยสารประจำทาง ในช่วงเวลากลางคืน 3. เพื่อพัฒนาระบบเทคโนโลยีดิจิทัล นวัตกรรม ระบบฐานข้อมูลการจราจรที่สามารถนำมาใช้ในการบริหารจัดการระบบการจราจร 4. เพื่อส่งเสริมและเพิ่มโอกาสให้กับประชาชนที่เลือกใช้การเดินทางด้วยรถโดยสารประจำทาง

ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: ทำให้ประชาชนได้รับความสะดวกและปลอดภัยในการเดินทางด้วยรถโดยสารประจำทาง และเป็นการส่งเสริมให้ประชาชนหันมาใช้ระบบขนส่งมวลชนมากขึ้น โดยมีป้ายหยุดรถโดยสารประจำทางที่ได้มาตรฐานสามารถอำนวยความสะดวกในการเดินทาง นับเป็นการเพิ่มทางเลือกในการเดินทางให้แก่ประชาชนซึ่งเป็นการช่วยส่งเสริมระบบขนส่งมวลชน

เป้าหมายโครงการProject goal
ติดตั้งป้ายหยุดรถโดยสารประจำทาง (Bus Stop) รูปแบบใหม่ 500 ป้าย
ผู้ประสานงาน / ติดต่อCoordinator / contact
วัชรพ*******
รหัสโครงการProject code
-

02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators

แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator

1 KRKRs
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
KRคำนิยามDefinitionค่าเป้าหมายTargetหน่วยนับUnitผลResultความคืบหน้า %Progress %สยป.2SED-2
ปรับปรุงป้ายหยุดรถโดยสารประจำทาง 470 ป้าย 470 100 ผ่าน ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details

03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target

แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)

KR 7284 ปรับปรุงป้ายหยุดรถโดยสารประจำทาง · รวม 901 · 9 รายงานTotal 901 · 9 reports

วิเคราะห์แนวโน้มการบรรลุเป้าหมายTrend towards the target
เป้าหมาย 470Target 470 · 9 รายงาน9 reports
บรรลุเป้าหมายแล้ว ทันตามกำหนดTarget achieved on time
ความสำเร็จเทียบเป้าหมายAchievement against target
100%
ความเร็วเฉลี่ย (ต่อเดือน)Average pace (per month)
+44.7
ล่าสุด +160.8/เดือนrecently +160.8/month
บรรลุเป้าหมายเมื่อTarget reached on
21 ก.ย. 6921 Sep 2026
กำหนดเสร็จDeadline
25 ก.ย. 6925 Sep 2026
ก่อน/ตรงกำหนด 4 วัน4 days early or on time
แนวโน้มการบรรลุเป้าหมาย (Trend)Trend towards the target
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงานChange between consecutive reports
  • รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 6 ม.ค. 69 ถึง 21 ก.ย. 69 (258 วัน) เฉลี่ยทุก 32 วัน9 reports from 6 Jan 2026 to 21 Sep 2026 (258 days), on average every 32 days
  • ค่าล่าสุด 470 จากเป้าหมาย 470 (100%) เมื่อ 21 ก.ย. 69Latest value 470 against a target of 470 (100%) on 21 Sep 2026
  • ความคืบหน้าเฉลี่ย +44.7 ต่อเดือน (ช่วง 3 รายงานล่าสุด +160.8 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.66Average progress +44.7 per month (last 3 reports: +160.8 per month); trend-line fit R² = 0.66
  • ถึงเป้าหมายครั้งแรกเมื่อ 21 ก.ย. 69 (ก่อนหรือตรงกำหนด 4 วัน)First reached the target on 21 Sep 2026 (4 days early or on time)
  • ช่วงที่ไม่มีรายงานนานที่สุด 50 วัน (6 ม.ค. 69 → 25 ก.พ. 69)Longest gap without a report: 50 days (6 Jan 2026 → 25 Feb 2026)
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 6 ม.ค. 69 → 25 ก.พ. 69 เปลี่ยน -2.00) ควรตรวจสอบความถูกต้องของข้อมูล1 report(s) went backwards from the previous one (e.g. 6 Jan 2026 → 25 Feb 2026, change -2.00) — the data should be checked
  • ก้าวหน้ามากที่สุดในช่วง 21 ส.ค. 69 → 21 ก.ย. 69 (+283 ใน 31 วัน)Biggest step forward: 21 Aug 2026 → 21 Sep 2026 (+283 in 31 days)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step

9 รายงานreports
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
21-09-2026สยป.3: ผ่าน ผลResult 470 ▲ +283

ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 490 จุด งานเสาโครงสร้างสะสม 490 จุด งานติดตั้งจอสะสม 490 จุด โดยผลการดำเนินการรูปแบบบรรจบไฟสะสม 380 จุด และงานรูปแบบโซลาร์เซลล์ 110 จุดรวททั้งหมด 490 จุด

21-08-2026สยป.3: ผ่าน ผลResult 187 ▲ +51

ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 414 จุด งานเสาโครงสร้างสะสม 399 จุด งานติดตั้งจอสะสม 252 จุด และงานบรรจบไฟสะสม 187 จุด (บรรจบไฟเพิ่ม 51 จุด)

20-07-2026สยป.3: ผ่าน ผลResult 136 ▲ +62

ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 348 จุด งานเสาโครงสร้างสะสม 321 จุด งานติดตั้งจอสะสม 220 จุด และงานบรรจบไฟสะสม 136 จุด (บรรจบไฟเพิ่ม 62 จุด)

19-06-2026สยป.3: ผ่าน ผลResult 74 ▲ +56

ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 298 จุด งานเสาโครงสร้างสะสม 262 จุด งานติดตั้งจอสะสม 186 จุด และงานบรรจบไฟสะสม 74 จุด (บรรจบไฟเพิ่ม 42 จุด)

20-05-2026สยป.3: ผ่าน ผลResult 18 ▲ +4

ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด - งานฐานรากสะสม 251 จุด - งานเสาโครงสร้างสะสม 214 จุด - งานติดตั้งจอสะสม 109 จุด - งานบรรจบไฟสะสม 32 จุด (บรรจบไฟเพิ่ม 18 จุด)

20-04-2026สยป.3: ผ่าน ผลResult 14 ▲ +14

ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด - งานฐานรากสะสม 159 จุด - งานเสาโครงสร้างสะสม 146 จุด - งานติดตั้งจอสะสม 94 จุด - งานบรรจบไฟสะสม 14 จุด

💬 งานบรรจบไฟสะสม 14 จุด ถือว่าเสร็จงานและประชาชนใช้การได้เเล้วหรือไม่? ถ้าใช้ ควรรายงานเป็นผลการดำเนินงานได้

20-03-2026สยป.3: ผ่าน ผลResult 0 ● เท่าเดิมunchanged

ความคืบหน้าโครงการเสาเดี่ยว500จุด - งานฐานรากสะสม 129 จุด - งานเสาโครงสร้างสะสม 93 จุด - งานติดตั้งจอสะสม 84 จุด

25-02-2026สยป.3: ผ่าน ผลResult 0 ▼ -2

ความคืบหน้าโครงการเสาเดี่ยว500จุด 1. ด้านการสำรวจ - สำรวจสะสมแล้ว 588 จุด (ยกเลิกเนื่องจากไม่สามารถก่อสร้างได้ 190 จุด) 2. ด้านการติดตั้ง - งานฐานรากสะสม 109 จุด - งานเสาโครงสร้างสะสม 54 จุด - งานติดตั้งจอสะสม 34 จุด

06-01-2026สยป.3: ผ่าน ผลResult 2

-ดำเนินการติดตั้งโครงสร้างและจอพร้อมบรรจบไฟฟ้าสาธารณะเรียบร้อยแล้ว จำนวน 2 จุด ได้แก่ 1. เดอะมอลล์บางกะปิ 2.ตรงข้ามเดอะมอลล์บางกะปิ -และดำเนินการติดตั้งโครงสร้างเสาเดี่ยวพร้อมจอแล้วทั้งหมด จำนวน 3 จุด ได้แก่ 1.ตลาดบางกะปิ 2.ตรงข้ามตลาดบางกะปิ 3.ตรงข้ามมหาลัยรามคำแหง

💬 3 ป้าย ???

470 21-09-2026 · ผลResult 470 ▲ +283 ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 490 จุด งานเสาโครงสร้างสะสม 490 จุด งานติดตั้งจอสะสม 490 จุด โดยผลการดำเนินการรูปแบบบรรจบไฟสะสม 380 จุด และงานรูปแบบโซลาร์เซลล์ 110 จุดรวททั้งหมด 490 จุด ผ่าน
187 21-08-2026 · ผลResult 187 ▲ +51 ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 414 จุด งานเสาโครงสร้างสะสม 399 จุด งานติดตั้งจอสะสม 252 จุด และงานบรรจบไฟสะสม 187 จุด (บรรจบไฟเพิ่ม 51 จุด) ผ่าน
20-07-2026 · ผลResult 136 ▲ +62 ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 348 จุด งานเสาโครงสร้างสะสม 321 จุด งานติดตั้งจอสะสม 220 จุด และงานบรรจบไฟสะสม 136 จุด (บรรจบไฟเพิ่ม 62 จุด) ผ่าน
19-06-2026 · ผลResult 74 ▲ +56 ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 298 จุด งานเสาโครงสร้างสะสม 262 จุด งานติดตั้งจอสะสม 186 จุด และงานบรรจบไฟสะสม 74 จุด (บรรจบไฟเพิ่ม 42 จุด) ผ่าน
20-05-2026 · ผลResult 18 ▲ +4 ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด - งานฐานรากสะสม 251 จุด - งานเสาโครงสร้างสะสม 214 จุด - งานติดตั้งจอสะสม 109 จุด - งานบรรจบไฟสะสม 32 จุด (บรรจบไฟเพิ่ม 18 จุด) ผ่าน
14 20-04-2026 · ผลResult 14 ▲ +14 ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด - งานฐานรากสะสม 159 จุด - งานเสาโครงสร้างสะสม 146 จุด - งานติดตั้งจอสะสม 94 จุด - งานบรรจบไฟสะสม 14 จุด 💬 งานบรรจบไฟสะสม 14 จุด ถือว่าเสร็จงานและประชาชนใช้การได้เเล้วหรือไม่? ถ้าใช้ ควรรายงานเป็นผลการดำเนินงานได้ ผ่าน
0 20-03-2026 · ผลResult 0 ● เท่าเดิมunchanged ความคืบหน้าโครงการเสาเดี่ยว500จุด - งานฐานรากสะสม 129 จุด - งานเสาโครงสร้างสะสม 93 จุด - งานติดตั้งจอสะสม 84 จุด ผ่าน
0 25-02-2026 · ผลResult 0 ▼ -2 ความคืบหน้าโครงการเสาเดี่ยว500จุด 1. ด้านการสำรวจ - สำรวจสะสมแล้ว 588 จุด (ยกเลิกเนื่องจากไม่สามารถก่อสร้างได้ 190 จุด) 2. ด้านการติดตั้ง - งานฐานรากสะสม 109 จุด - งานเสาโครงสร้างสะสม 54 จุด - งานติดตั้งจอสะสม 34 จุด ผ่าน
06-01-2026 · ผลResult 2 -ดำเนินการติดตั้งโครงสร้างและจอพร้อมบรรจบไฟฟ้าสาธารณะเรียบร้อยแล้ว จำนวน 2 จุด ได้แก่ 1. เดอะมอลล์บางกะปิ 2.ตรงข้ามเดอะมอลล์บางกะปิ -และดำเนินการติดตั้งโครงสร้างเสาเดี่ยวพร้อมจอแล้วทั้งหมด จำนวน 3 จุด ได้แก่ 1.ตลาดบางกะปิ 2.ตรงข้ามตลาดบางกะปิ 3.ตรงข้ามมหาลัยรามคำแหง 💬 3 ป้าย ??? ผ่าน
วันที่รายงานDateผลResultเปลี่ยนแปลงChangeรายละเอียดDetailสยป.3SED-3ความเห็น สยป.SED comment
21-09-2026 470 ▲ +283 ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 490 จุด งานเสาโครงสร้างสะสม 490 จุด งานติดตั้งจอสะสม 490 จุด โดยผลการดำเนินการรูปแบบบรรจบไฟสะสม 380 จุด และงานรูปแบบโซลาร์เซลล์ 110 จุดรวททั้งหมด 490 จุด ผ่าน
21-08-2026 187 ▲ +51 ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 414 จุด งานเสาโครงสร้างสะสม 399 จุด งานติดตั้งจอสะสม 252 จุด และงานบรรจบไฟสะสม 187 จุด (บรรจบไฟเพิ่ม 51 จุด) ผ่าน
20-07-2026 136 ▲ +62 ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 348 จุด งานเสาโครงสร้างสะสม 321 จุด งานติดตั้งจอสะสม 220 จุด และงานบรรจบไฟสะสม 136 จุด (บรรจบไฟเพิ่ม 62 จุด) ผ่าน
19-06-2026 74 ▲ +56 ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 298 จุด งานเสาโครงสร้างสะสม 262 จุด งานติดตั้งจอสะสม 186 จุด และงานบรรจบไฟสะสม 74 จุด (บรรจบไฟเพิ่ม 42 จุด) ผ่าน
20-05-2026 18 ▲ +4 ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด - งานฐานรากสะสม 251 จุด - งานเสาโครงสร้างสะสม 214 จุด - งานติดตั้งจอสะสม 109 จุด - งานบรรจบไฟสะสม 32 จุด (บรรจบไฟเพิ่ม 18 จุด) ผ่าน
20-04-2026 14 ▲ +14 ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด - งานฐานรากสะสม 159 จุด - งานเสาโครงสร้างสะสม 146 จุด - งานติดตั้งจอสะสม 94 จุด - งานบรรจบไฟสะสม 14 จุด ผ่าน งานบรรจบไฟสะสม 14 จุด ถือว่าเสร็จงานและประชาชนใช้การได้เเล้วหรือไม่? ถ้าใช้ ควรรายงานเป็นผลการดำเนินงานได้
20-03-2026 0 ● เท่าเดิมunchanged ความคืบหน้าโครงการเสาเดี่ยว500จุด - งานฐานรากสะสม 129 จุด - งานเสาโครงสร้างสะสม 93 จุด - งานติดตั้งจอสะสม 84 จุด ผ่าน
25-02-2026 0 ▼ -2 ความคืบหน้าโครงการเสาเดี่ยว500จุด 1. ด้านการสำรวจ - สำรวจสะสมแล้ว 588 จุด (ยกเลิกเนื่องจากไม่สามารถก่อสร้างได้ 190 จุด) 2. ด้านการติดตั้ง - งานฐานรากสะสม 109 จุด - งานเสาโครงสร้างสะสม 54 จุด - งานติดตั้งจอสะสม 34 จุด ผ่าน
06-01-2026 2 -ดำเนินการติดตั้งโครงสร้างและจอพร้อมบรรจบไฟฟ้าสาธารณะเรียบร้อยแล้ว จำนวน 2 จุด ได้แก่ 1. เดอะมอลล์บางกะปิ 2.ตรงข้ามเดอะมอลล์บางกะปิ -และดำเนินการติดตั้งโครงสร้างเสาเดี่ยวพร้อมจอแล้วทั้งหมด จำนวน 3 จุด ได้แก่ 1.ตลาดบางกะปิ 2.ตรงข้ามตลาดบางกะปิ 3.ตรงข้ามมหาลัยรามคำแหง ผ่าน 3 ป้าย ???

04การรายงานความคืบหน้างาน (9 รายงาน)Progress reports (9)

ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location

2026-09-2121 Sep 2026 +31 วัน31 days
470.00 ▲ +283
ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 490 จุด งานเสาโครงสร้างสะสม 490 จุด งานติดตั้งจอสะสม 490 จุด โดยผลการดำเนินการรูปแบบบรรจบไฟสะสม 380 จุด และงานรูปแบบโซลาร์เซลล์ 110 จุดรวททั้งหมด 490 จุด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-08-2121 Aug 2026 +32 วัน32 days
187.00 ▲ +51.00
ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 414 จุด งานเสาโครงสร้างสะสม 399 จุด งานติดตั้งจอสะสม 252 จุด และงานบรรจบไฟสะสม 187 จุด (บรรจบไฟเพิ่ม 51 จุด)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-07-2020 Jul 2026 +31 วัน31 days
136.00 ▲ +62.00
ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 348 จุด งานเสาโครงสร้างสะสม 321 จุด งานติดตั้งจอสะสม 220 จุด และงานบรรจบไฟสะสม 136 จุด (บรรจบไฟเพิ่ม 62 จุด)
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-06-1919 Jun 2026 +30 วัน30 days
74.00 ▲ +56.00
ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด งานฐานรากสะสม 298 จุด งานเสาโครงสร้างสะสม 262 จุด งานติดตั้งจอสะสม 186 จุด และงานบรรจบไฟสะสม 74 จุด (บรรจบไฟเพิ่ม 42 จุด)
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-05-2020 May 2026 +30 วัน30 days
18.00 ▲ +4.00
ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด - งานฐานรากสะสม 251 จุด - งานเสาโครงสร้างสะสม 214 จุด - งานติดตั้งจอสะสม 109 จุด - งานบรรจบไฟสะสม 32 จุด (บรรจบไฟเพิ่ม 18 จุด)
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-04-2020 Apr 2026 +31 วัน31 days
14.00 ▲ +14.00
ความคืบหน้าโครงการป้ายหยุดรถโดยสารแบบเสาเดี่ยวพร้อมติดตั้ง จำนวน 500 จุด - งานฐานรากสะสม 159 จุด - งานเสาโครงสร้างสะสม 146 จุด - งานติดตั้งจอสะสม 94 จุด - งานบรรจบไฟสะสม 14 จุด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-03-2020 Mar 2026 +23 วัน23 days
0.00 ● เท่าเดิมunchanged
ความคืบหน้าโครงการเสาเดี่ยว500จุด - งานฐานรากสะสม 129 จุด - งานเสาโครงสร้างสะสม 93 จุด - งานติดตั้งจอสะสม 84 จุด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-02-2525 Feb 2026 +50 วัน50 days
0.00 ▼ -2.00
ความคืบหน้าโครงการเสาเดี่ยว500จุด 1. ด้านการสำรวจ - สำรวจสะสมแล้ว 588 จุด (ยกเลิกเนื่องจากไม่สามารถก่อสร้างได้ 190 จุด) 2. ด้านการติดตั้ง - งานฐานรากสะสม 109 จุด - งานเสาโครงสร้างสะสม 54 จุด - งานติดตั้งจอสะสม 34 จุด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-01-066 Jan 2026
2.00

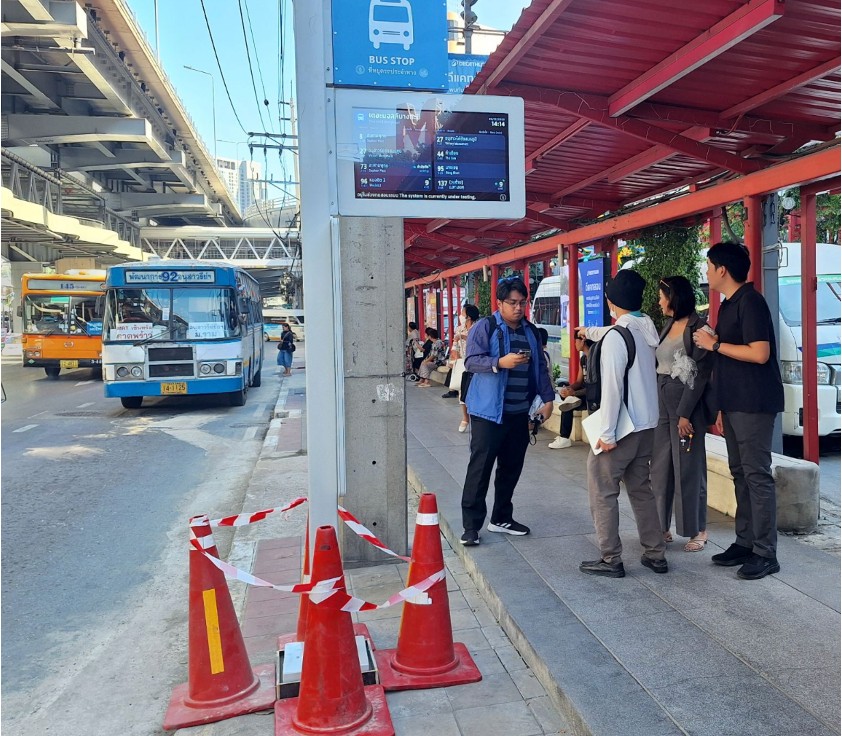

-ดำเนินการติดตั้งโครงสร้างและจอพร้อมบรรจบไฟฟ้าสาธารณะเรียบร้อยแล้ว จำนวน 2 จุด ได้แก่ 1. เดอะมอลล์บางกะปิ 2.ตรงข้ามเดอะมอลล์บางกะปิ -และดำเนินการติดตั้งโครงสร้างเสาเดี่ยวพร้อมจอแล้วทั้งหมด จำนวน 3 จุด ได้แก่ 1.ตลาดบางกะปิ 2.ตรงข้ามตลาดบางกะปิ 3.ตรงข้ามมหาลัยรามคำแหง
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map

05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan

แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods

64 ขั้นตอนsteps
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
ดำเนินการแล้วเสร็จCompleted อยู่ระหว่างดำเนินการIn progress ยังไม่ถึงกำหนด / ยังไม่รายงานNot started เลยกำหนดแต่ยังไม่รายงานOverdue, not reported ตัวเลขบนแท่ง = ผลการดำเนินงานเทียบร้อยละของงานในขั้นตอนนั้นBar figure = result as a share of the step weight
ขั้นตอนที่ Step 1.1ยังไม่รายงานNot reportedผ่าน จัดทำแผนการดำเนินงานโครงการโดยละเอียด เสนอให้ผู้ว่าจ้างเห็นชอบ
ร้อยละของงานWeight
1%
ผลResult
0%
ช่วงเวลาPeriod
01-10-2025 – 15-10-2025
ขั้นตอนที่ Step 1.2ยังไม่รายงานNot reportedผ่าน จัดประชุมนำเสนอแนวคิดสถาปัตยกรรม ฮาร์ดแวร์ ซอฟต์แวร์ และการติดตั้งระบบงานที่เกี่ยวข้องทั้งหมดของโครงการ
ร้อยละของงานWeight
1%
ผลResult
0%
ช่วงเวลาPeriod
01-10-2025 – 15-10-2025
ขั้นตอนที่ Step 1.3ยังไม่รายงานNot reportedผ่าน จัดทำเอกสารรายงานแนวคิดสถาปัตยกรรม ฮาร์ดแวร์ ซอฟต์แวร์ และการติดตั้งระบบงานที่เกี่ยวข้องทั้งหมดของโครงการ - หลักการการออกแบบ - หลักการคำนวณ ระยะเวลาในการมาถึงของรถโดยสารประจำทาง หากมีข้อเสนอแนะ ผู้ควบคุมงานต้องนำข้อเสนอไปรับปรุง
ร้อยละของงานWeight
1%
ผลResult
0%
ช่วงเวลาPeriod
01-10-2025 – 15-10-2025
ขั้นตอนที่ Step 1.4ยังไม่รายงานNot reportedผ่าน เสนอแนวคิดฯ และรับรองเอกสาร จัดให้มีเจ้าหน้าที่จำนวน 2 คน ทั้งนี้ ผู้ว่าจ้างจะถือว่าการนำเสนอในครั้งนี้เป็นสาระสำคัญและพิจารณาในการเริ่มดำเนินโครงการต่อไป เพื่อให้เป็นไปตามวัตถุประสงค์ของโครงการ
ร้อยละของงานWeight
1%
ผลResult
0%
ช่วงเวลาPeriod
01-10-2025 – 15-10-2025
ขั้นตอนที่ Step 2.1ยังไม่รายงานNot reportedผ่าน สำรวจและจัดทำแผนผังบริเวณและตำแหน่งที่จะก่อสร้างจริงจากตำแหน่งที่กำหนดให้โดยละเอียด เพื่อให้ผู้ควบคุมงานตรวจสอบและเห็นชอบก่อนการดำเนินการก่อสร้าง
ร้อยละของงานWeight
2%
ผลResult
0%
ช่วงเวลาPeriod
01-10-2025 – 15-10-2025
ขั้นตอนที่ Step 3.1ยังไม่รายงานNot reportedผ่าน แบบรูปรายการงานก่อสร้างที่จะดำเนินการจ้างก่อสร้าง และเอกสารแนบท้ายอื่น ๆ
ร้อยละของงานWeight
3.5%
ผลResult
0%
ช่วงเวลาPeriod
31-10-2025 – 29-11-2025
ขั้นตอนที่ Step 3.2ยังไม่รายงานNot reportedผ่าน งานด้านสิ่งแวดล้อม และข้อกำหนดความปลอดภัยในงานก่อสร้างให้เป็นไปตามมาตรฐานงานทางของกรุงเทพมหานคร พ.ศ. 2565 (ประชาสัมพันธ์ก่อนการก่อสร้าง)
ร้อยละของงานWeight
2%
ผลResult
0%
ช่วงเวลาPeriod
31-10-2025 – 29-11-2025
ขั้นตอนที่ Step 3.3ยังไม่รายงานNot reportedผ่าน งานอำนวยความสะดวกในสนาม และการขนส่งเพื่อควบคุมงาน
ร้อยละของงานWeight
1%
ผลResult
0%
ช่วงเวลาPeriod
31-10-2025 – 29-11-2025
ขั้นตอนที่ Step 3.4ยังไม่รายงานNot reportedผ่าน จัดหาอุปกรณ์ สำหรับการควบคุมงานของกรุงเทพมหานครดังต่อไปนี้
ร้อยละของงานWeight
2%
ผลResult
0%
ช่วงเวลาPeriod
31-10-2025 – 29-11-2025
ขั้นตอนที่ Step 3.5ยังไม่รายงานNot reportedผ่าน การขนส่งเพื่อควบคุมงาน
ร้อยละของงานWeight
0.5%
ผลResult
0%
ช่วงเวลาPeriod
31-10-2025 – 29-11-2025
ขั้นตอนที่ Step 4.1ยังไม่รายงานNot reportedผ่าน จัดทำแผนการใช้พัสดุที่ผลิตภายในประเทศ โดยต้องใช้ไม่น้อยกว่าร้อยละ 60 ของมูลค่าพัสดุที่ใช้ในการก่อสร้างทั้งหมดตามสัญญา
ร้อยละของงานWeight
0.2%
ผลResult
0%
ช่วงเวลาPeriod
01-10-2025 – 30-10-2025
ขั้นตอนที่ Step 4.2ยังไม่รายงานNot reportedผ่าน จัดทำแผนการใช้เหล็กที่ผลิตในประเทศ โดยต้องใช้เหล็กที่ผลิตภายในประเทศไม่น้อยกว่าร้อยละ 90 ของปริมาณเหล็กที่ต้องใช้ทั้งหมดตามสัญญา
ร้อยละของงานWeight
0.2%
ผลResult
0%
ช่วงเวลาPeriod
01-10-2025 – 30-10-2025
ขั้นตอนที่ Step 4.3ยังไม่รายงานNot reportedผ่าน จัดทำหนังสือขออนุมัติใช้วัสดุ
ร้อยละของงานWeight
0.2%
ผลResult
0%
ช่วงเวลาPeriod
01-10-2025 – 30-10-2025
ขั้นตอนที่ Step 4.4ยังไม่รายงานNot reportedผ่าน ประสานงาน เพื่อทดสอบวัสดุให้เป็นไปตามข้อกำหนดเฉพาะงานรายละเอียดในรายการมาตรฐากรุงเทพมหานคร พ.ศ. 2565 หรือรายการมาตรฐานงานอาคารของกรุงเทพมหานคร พ.ศ. 2546 ของงานนั้น ๆ
ร้อยละของงานWeight
0.2%
ผลResult
0%
ช่วงเวลาPeriod
01-10-2025 – 30-10-2025
ขั้นตอนที่ Step 4.5ยังไม่รายงานNot reportedผ่าน ดำเนินการทดสอบวัสดุ ที่กองวิเคราะห์และวิจัย สำนักโยธา นอกจากวัสดุอย่างที่กองวิเคราะห์และวิจัยไม่สามารถทดสอบได้ ให้ทดสอบที่สถาบัน หรือหน่วยงานราชการที่น่าเชื่อถือ และต้องได้รับความเห็นชอบจากผู้ควบคุมงาน
ร้อยละของงานWeight
0.2%
ผลResult
0%
ช่วงเวลาPeriod
01-10-2025 – 30-10-2025
ขั้นตอนที่ Step 5.1ยังไม่รายงานNot reportedผ่าน จัดหาและติดตั้งป้ายหยุดรถโดยสารแบบเสาเดี่ยว พร้อมติดตั้ง จำนวน 500 ป้าย โดยแบ่งเป็น 2 รูปแบบ
ร้อยละของงานWeight
6%
ผลResult
0%
ช่วงเวลาPeriod
12-12-2025 – 28-01-2026
ขั้นตอนที่ Step 5.2ยังไม่รายงานNot reportedผ่าน โครงสร้างเสาแบบป้ายหยุดรถโดยสารประจำทาง
ร้อยละของงานWeight
5%
ผลResult
0%
ช่วงเวลาPeriod
12-12-2025 – 28-01-2026
ขั้นตอนที่ Step 5.3ยังไม่รายงานNot reportedผ่าน สีและเครื่องหมาย
ร้อยละของงานWeight
6%
ผลResult
0%
ช่วงเวลาPeriod
12-12-2025 – 28-01-2026
ขั้นตอนที่ Step 6.1ยังไม่รายงานNot reportedผ่าน ตรวจสอบสถานที่ก่อสร้าง 50 จุด รอบที่ 1 (50/500) รวบรวมข้อมูลตำแหน่งป้าย สายรถเมล์วิเคราะห์ เพื่อลงสำรวจ
ร้อยละของงานWeight
0.8%
ผลResult
0%
ช่วงเวลาPeriod
14-10-2025 – 22-10-2025
ขั้นตอนที่ Step 6.2ยังไม่รายงานNot reportedผ่าน สิ่งกีดขวางต่อการก่อสร้าง เช่น สมบัติของการไฟฟ้าฯ การประปาฯ การโทรศัพท์ฯ ให้ผู้รับจ้างแจ้งให้ผู้ว่าจ้างทราบเป็นลายลักษณ์อักษร เพื่อผู้ว่าจ้างจะได้พิจารณาช่วยเหลือติดต่อขอจากหน่วยงานที่เกี่ยวข้องย้ายให้
ร้อยละของงานWeight
0.8%
ผลResult
0%
ช่วงเวลาPeriod
17-10-2025 – 22-10-2025
ขั้นตอนที่ Step 6.3ยังไม่รายงานNot reportedผ่าน งานรื้อถอน งานรื้อย้ายสิ่งกีดขวาง (ถ้ามี) และงานก่อสร้างคืนทางเท้าใหม่ (ตามรูปแบบบริเวณตำแหน่งก่อสร้างป้ายฯ) ตามแบบมาตรฐานของสำนักการโยธา โดยค่าใช้จ่ายต่าง ๆ ผู้รับจ้างเป็นผู้รับผิดชอบ
ร้อยละของงานWeight
0.8%
ผลResult
0%
ช่วงเวลาPeriod
16-10-2025 – 31-10-2025
ขั้นตอนที่ Step 6.4ยังไม่รายงานNot reportedผ่าน งานติดตั้งจอและอุปกรณ์รองรับการเชื่อมต่อเพื่อแสดงผลข้อมูลการเดินทาง และข้อมูลอื่น ๆ ที่กรุงเทพมหานครกำหนด
ร้อยละของงานWeight
0.8%
ผลResult
0%
ช่วงเวลาPeriod
30-10-2025 – 29-12-2025
ขั้นตอนที่ Step 6.5ยังไม่รายงานNot reportedผ่าน ติดตั้งป้าย และบันทึกการติดตั้ง
ร้อยละของงานWeight
0.8%
ผลResult
0%
ช่วงเวลาPeriod
30-10-2025 – 29-12-2025
ขั้นตอนที่ Step 6.6ยังไม่รายงานNot reportedผ่าน ตรวจสอบและตรวจรับงานติดตั้ง
ร้อยละของงานWeight
0.8%
ผลResult
0%
ช่วงเวลาPeriod
30-10-2025 – 29-12-2025
ขั้นตอนที่ Step 6.7ยังไม่รายงานNot reportedผ่าน ปรับปรุงพื้นที่ติดตั้งให้กลับสู่สภาพเดิม
ร้อยละของงานWeight
0.8%
ผลResult
0%
ช่วงเวลาPeriod
30-10-2025 – 29-12-2025
ขั้นตอนที่ Step 6.8ยังไม่รายงานNot reportedผ่าน งานติดตั้งระบบไฟฟ้าแสงสว่างและการบรรจบกระแสไฟฟ้าจากการไฟฟ้านครหลวง 50 จุด
ร้อยละของงานWeight
0.1%
ผลResult
0%
ช่วงเวลาPeriod
29-11-2025 – 29-12-2025
ขั้นตอนที่ Step 7.1ยังไม่รายงานNot reportedผ่าน ตรวจสอบสถานที่ก่อสร้าง 150 จุด รอบที่ 2 (150/450) รวบรวมข้อมูลตำแหน่งป้าย สายรถเมล์วิเคราะห์ เพื่อลงสำรวจ
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
29-12-2025 – 06-01-2026
ขั้นตอนที่ Step 7.2ยังไม่รายงานNot reportedผ่าน สิ่งกีดขวางต่อการก่อสร้าง เช่น สมบัติของการไฟฟ้าฯ การประปาฯ การโทรศัพท์ฯ ให้ผู้รับจ้างแจ้งให้ผู้ว่าจ้างทราบเป็นลายลักษณ์อักษร เพื่อผู้ว่าจ้างจะได้พิจารณาช่วยเหลือติดต่อขอจากหน่วยงานที่เกี่ยวข้องย้ายให้
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
02-01-2026 – 07-01-2026
ขั้นตอนที่ Step 7.3ยังไม่รายงานNot reportedผ่าน งานรื้อถอน งานรื้อย้ายสิ่งกีดขวาง (ถ้ามี) และงานก่อสร้างคืนทางเท้าใหม่ (ตามรูปแบบบริเวณตำแหน่งก่อสร้างป้ายฯ) ตามแบบมาตรฐานของสำนักการโยธา โดยค่าใช้จ่ายต่าง ๆ ผู้รับจ้างเป็นผู้รับผิดชอบ
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
02-01-2026 – 29-03-2026
ขั้นตอนที่ Step 7.4ยังไม่รายงานNot reportedผ่าน งานติดตั้งจอและอุปกรณ์รองรับการเชื่อมต่อเพื่อแสดงผลข้อมูลการเดินทาง และข้อมูลอื่น ๆ ที่กรุงเทพมหานครกำหนด
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
02-01-2026 – 29-03-2026
ขั้นตอนที่ Step 7.5ยังไม่รายงานNot reportedผ่าน ติดตั้งป้าย และบันทึกการติดตั้ง
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
02-01-2026 – 29-03-2026
ขั้นตอนที่ Step 7.6ยังไม่รายงานNot reportedผ่าน ตรวจสอบและตรวจรับงานติดตั้ง
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
02-01-2026 – 29-03-2026
ขั้นตอนที่ Step 7.7ยังไม่รายงานNot reportedผ่าน ปรับปรุงพื้นที่ติดตั้งให้กลับสู่สภาพเดิม
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
02-01-2026 – 29-03-2026
ขั้นตอนที่ Step 7.8ยังไม่รายงานNot reportedผ่าน งานติดตั้งระบบไฟฟ้าแสงสว่างและการบรรจบกระแสไฟฟ้าจากการไฟฟ้านครหลวง 150 จุด
ร้อยละของงานWeight
0.3%
ผลResult
0%
ช่วงเวลาPeriod
28-02-2026 – 29-03-2026
ขั้นตอนที่ Step 8.1ยังไม่รายงานNot reportedผ่าน ตรวจสอบสถานที่ก่อสร้าง 150 จุด รอบที่ 3 (150/300) รวบรวมข้อมูลตำแหน่งป้าย สายรถเมล์วิเคราะห์ เพื่อลงสำรวจ
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
29-03-2026 – 06-04-2026
ขั้นตอนที่ Step 8.2ยังไม่รายงานNot reportedผ่าน สิ่งกีดขวางต่อการก่อสร้าง เช่น สมบัติของการไฟฟ้าฯ การประปาฯ การโทรศัพท์ฯ ให้ผู้รับจ้างแจ้งให้ผู้ว่าจ้างทราบเป็นลายลักษณ์อักษร เพื่อผู้ว่าจ้างจะได้พิจารณาช่วยเหลือติดต่อขอจากหน่วยงานที่เกี่ยวข้องย้ายให้
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
01-04-2026 – 27-06-2025
ขั้นตอนที่ Step 8.3ยังไม่รายงานNot reportedผ่าน งานรื้อถอน งานรื้อย้ายสิ่งกีดขวาง (ถ้ามี) และงานก่อสร้างคืนทางเท้าใหม่ (ตามรูปแบบบริเวณตำแหน่งก่อสร้างป้ายฯ) ตามแบบมาตรฐานของสำนักการโยธา โดยค่าใช้จ่ายต่าง ๆ ผู้รับจ้างเป็นผู้รับผิดชอบ
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
01-04-2026 – 27-06-2026
ขั้นตอนที่ Step 8.4ยังไม่รายงานNot reportedผ่าน งานติดตั้งจอและอุปกรณ์รองรับการเชื่อมต่อเพื่อแสดงผลข้อมูลการเดินทาง และข้อมูลอื่น ๆ ที่กรุงเทพมหานครกำหนด
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
01-04-2026 – 27-06-2026
ขั้นตอนที่ Step 8.5ยังไม่รายงานNot reportedผ่าน ติดตั้งป้าย และบันทึกการติดตั้ง
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
01-04-2026 – 27-06-2026
ขั้นตอนที่ Step 8.6ยังไม่รายงานNot reportedผ่าน ตรวจสอบและตรวจรับงานติดตั้ง
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
01-04-2026 – 27-06-2026
ขั้นตอนที่ Step 8.7ยังไม่รายงานNot reportedผ่าน ปรับปรุงพื้นที่ติดตั้งให้กลับสู่สภาพเดิม
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
01-04-2026 – 27-06-2026
ขั้นตอนที่ Step 8.8ยังไม่รายงานNot reportedผ่าน งานติดตั้งระบบไฟฟ้าแสงสว่างและการบรรจบกระแสไฟฟ้าจากการไฟฟ้านครหลวง 150 จุด
ร้อยละของงานWeight
0.3%
ผลResult
0%
ช่วงเวลาPeriod
27-05-2026 – 27-06-2026
ขั้นตอนที่ Step 9.1ยังไม่รายงานNot reportedผ่าน ตรวจสอบสถานที่ก่อสร้าง 150 จุด รอบที่ 4 (150/150) รวบรวมข้อมูลตำแหน่งป้าย สายรถเมล์วิเคราะห์ เพื่อลงสำรวจ
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
27-06-2026 – 05-07-2026
ขั้นตอนที่ Step 9.2ยังไม่รายงานNot reportedผ่าน สิ่งกีดขวางต่อการก่อสร้าง เช่น สมบัติของการไฟฟ้าฯ การประปาฯ การโทรศัพท์ฯ ให้ผู้รับจ้างแจ้งให้ผู้ว่าจ้างทราบเป็นลายลักษณ์อักษร เพื่อผู้ว่าจ้างจะได้พิจารณาช่วยเหลือติดต่อขอจากหน่วยงานที่เกี่ยวข้องย้ายให้
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
27-06-2026 – 02-07-2026
ขั้นตอนที่ Step 9.3ยังไม่รายงานNot reportedผ่าน งานรื้อถอน งานรื้อย้ายสิ่งกีดขวาง (ถ้ามี) และงานก่อสร้างคืนทางเท้าใหม่ (ตามรูปแบบบริเวณตำแหน่งก่อสร้างป้ายฯ) ตามแบบมาตรฐานของสำนักการโยธา โดยค่าใช้จ่ายต่าง ๆ ผู้รับจ้างเป็นผู้รับผิดชอบ
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
02-07-2026 – 25-09-2006
ขั้นตอนที่ Step 9.4ยังไม่รายงานNot reportedผ่าน งานติดตั้งจอและอุปกรณ์รองรับการเชื่อมต่อเพื่อแสดงผลข้อมูลการเดินทาง และข้อมูลอื่น ๆ ที่กรุงเทพมหานครกำหนด
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
02-07-2026 – 25-09-2026
ขั้นตอนที่ Step 9.5ยังไม่รายงานNot reportedผ่าน ติดตั้งป้าย และบันทึกการติดตั้ง
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
02-07-2026 – 25-09-2026
ขั้นตอนที่ Step 9.6ยังไม่รายงานNot reportedผ่าน ตรวจสอบและตรวจรับงานติดตั้ง
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
02-07-2026 – 25-09-2026
ขั้นตอนที่ Step 9.7ยังไม่รายงานNot reportedผ่าน ปรับปรุงพื้นที่ติดตั้งให้กลับสู่สภาพเดิม
ร้อยละของงานWeight
1.2%
ผลResult
0%
ช่วงเวลาPeriod
02-07-2026 – 25-09-2026
ขั้นตอนที่ Step 9.8ยังไม่รายงานNot reportedผ่าน งานติดตั้งระบบไฟฟ้าแสงสว่างและการบรรจบกระแสไฟฟ้าจากการไฟฟ้านครหลวง 150 จุด
ร้อยละของงานWeight
0.3%
ผลResult
0%
ช่วงเวลาPeriod
25-08-2026 – 25-09-2026
ขั้นตอนที่ Step 10.1ยังไม่รายงานNot reportedผ่าน งานวิเคราะห์ และออกแบบระบบ
ร้อยละของงานWeight
0.5%
ผลResult
0%
ช่วงเวลาPeriod
01-10-2025 – 31-10-2025
ขั้นตอนที่ Step 10.2ยังไม่รายงานNot reportedผ่าน งานเตรียมโครงสร้างพื้นฐานระบบ (Infrastructure)
ร้อยละของงานWeight
0.7%
ผลResult
0%
ช่วงเวลาPeriod
01-10-2025 – 24-10-2025
ขั้นตอนที่ Step 10.3ยังไม่รายงานNot reportedผ่าน งานพัฒนาระบบเชื่อมโยงข้อมูลสัญญาณ GPS จากรถโดยสารประจำทางไปยังป้ายหยุดรถโดยสาร เพื่อแสดงข้อมูลการเดินทาง และข้อมูลอื่น ๆ ที่กรุงเทพมหานครกำหนด
ร้อยละของงานWeight
1.6%
ผลResult
0%
ช่วงเวลาPeriod
15-10-2025 – 14-11-2025
ขั้นตอนที่ Step 10.4ยังไม่รายงานNot reportedผ่าน งานพัฒนาส่วนข้อมูลหลัก (Master Data) และฐานข้อมูล (Database)
ร้อยละของงานWeight
2.56%
ผลResult
0%
ช่วงเวลาPeriod
15-10-2025 – 14-11-2025
ขั้นตอนที่ Step 10.5ยังไม่รายงานNot reportedผ่าน งานพัฒนาระบบส่วนการแสดงผลข้อมูลหน้าจอดิจิทัล
ร้อยละของงานWeight
2.24%
ผลResult
0%
ช่วงเวลาPeriod
01-11-2025 – 30-11-2025
ขั้นตอนที่ Step 10.6ยังไม่รายงานNot reportedผ่าน งานพัฒนาระบบบริหารจัดการควบคุมและแสดงผลข้อมูลบนป้ายหยุดรถโดยสาร
ร้อยละของงานWeight
8%
ผลResult
0%
ช่วงเวลาPeriod
17-11-2025 – 15-12-2025
ขั้นตอนที่ Step 10.7ยังไม่รายงานNot reportedผ่าน งานพัฒนาส่วนส่งออกข้อมูล (Export) เพื่อทำ Infographic
ร้อยละของงานWeight
1.6%
ผลResult
0%
ช่วงเวลาPeriod
17-11-2025 – 15-12-2025
ขั้นตอนที่ Step 11ยังไม่รายงานNot reportedผ่าน จัดหาเช่าบริการ Cloud Server - หน่วยประมวลผลกลาง (CPU) จำนวนไม่น้อยกว่า 48 แกนหลัก (core) - หน่วยความจำหลัก (RAM) ขนาดไม่น้อยกว่า 96 GB - หน่วยจัดเก็บข้อมูล (Storage) ขนาดไม่น้อยกว่า 2 TB - การดำเนินการสำรองเครื่องคอมพิวเตอร์แม่ข่ายเสมือน (Virtua Backup) ที่ให้บริการเช่า
ร้อยละของงานWeight
1%
ผลResult
0%
ช่วงเวลาPeriod
03-11-2025 – 29-12-2025
ขั้นตอนที่ Step 12ยังไม่รายงานNot reportedผ่าน จัดหาชิมการ์ด สัญญาณ Internet อย่างน้อย 4G ความเร็วสูงสุดไม่น้อยกว่า 15 Mbps
ร้อยละของงานWeight
1%
ผลResult
0%
ช่วงเวลาPeriod
03-11-2025 – 29-12-2025
ขั้นตอนที่ Step 13.1ยังไม่รายงานNot reportedผ่าน ทดสอบระบบ (System Testing)
ร้อยละของงานWeight
6.13%
ผลResult
0%
ช่วงเวลาPeriod
01-12-2025 – 25-09-2026
ขั้นตอนที่ Step 13.2ยังไม่รายงานNot reportedผ่าน จัดทำเอกสารการทดสอบ (Test Report)
ร้อยละของงานWeight
0.87%
ผลResult
0%
ช่วงเวลาPeriod
01-12-2025 – 25-09-2026
ขั้นตอนที่ Step 14.1ยังไม่รายงานNot reportedผ่าน เอกสารออกแบบการพัฒนาระบบ (Software Design Specification) - ออกแบบสถาปัตยกรรม - ออกแบบการเชื่อมโยงข้อมูล - ออกแบบการแสดงผลของข้อมูลต่อผู้ใช้ (User Interface)
ร้อยละของงานWeight
2%
ผลResult
0%
ช่วงเวลาPeriod
01-12-2025 – 29-03-2026
ขั้นตอนที่ Step 14.2ยังไม่รายงานNot reportedผ่าน เอกสารคู่มือ (Manuals)
ร้อยละของงานWeight
4%
ผลResult
0%
ช่วงเวลาPeriod
01-12-2025 – 29-03-2026
ขั้นตอนที่ Step 15ยังไม่รายงานNot reportedผ่าน งานอบรมการใช้งานการตั้งค่าระบบและซอฟต์แวร์
ร้อยละของงานWeight
3%
ผลResult
0%
ช่วงเวลาPeriod
17-08-2026 – 25-09-2026
1.1 จัดทำแผนการดำเนินงานโครงการโดยละเอียด เสนอให้ผู้ว่าจ้างเห็นชอบ 01-10-2025 – 15-10-2025 · ร้อยละของงานWeight 1% ผ่าน 0%
1.2 จัดประชุมนำเสนอแนวคิดสถาปัตยกรรม ฮาร์ดแวร์ ซอฟต์แวร์ และการติดตั้งระบบงานที่เกี่ยวข้องทั้งหมดของโครงการ01-10-2025 – 15-10-2025 · ร้อยละของงานWeight 1% ผ่าน 0%
1.3 จัดทำเอกสารรายงานแนวคิดสถาปัตยกรรม ฮาร์ดแวร์ ซอฟต์แวร์ และการติดตั้งระบบงานที่เกี่ยวข้องทั้งหมดของโครงการ - หลักการการออกแบบ - หลักการคำนวณ ระยะเวลาในการมาถึงของรถโดยสารประจำทาง หากมีข้อเสนอแนะ ผู้ควบคุมงานต้องนำข้อเสนอไปรับปรุง01-10-2025 – 15-10-2025 · ร้อยละของงานWeight 1% ผ่าน 0%
1.4 เสนอแนวคิดฯ และรับรองเอกสาร จัดให้มีเจ้าหน้าที่จำนวน 2 คน ทั้งนี้ ผู้ว่าจ้างจะถือว่าการนำเสนอในครั้งนี้เป็นสาระสำคัญและพิจารณาในการเริ่มดำเนินโครงการต่อไป เพื่อให้เป็นไปตามวัตถุประสงค์ของโครงการ01-10-2025 – 15-10-2025 · ร้อยละของงานWeight 1% ผ่าน 0%
2.1 สำรวจและจัดทำแผนผังบริเวณและตำแหน่งที่จะก่อสร้างจริงจากตำแหน่งที่กำหนดให้โดยละเอียด เพื่อให้ผู้ควบคุมงานตรวจสอบและเห็นชอบก่อนการดำเนินการก่อสร้าง01-10-2025 – 15-10-2025 · ร้อยละของงานWeight 2% ผ่าน 0%
3.1 แบบรูปรายการงานก่อสร้างที่จะดำเนินการจ้างก่อสร้าง และเอกสารแนบท้ายอื่น ๆ31-10-2025 – 29-11-2025 · ร้อยละของงานWeight 3.5% ผ่าน 0%
3.2 งานด้านสิ่งแวดล้อม และข้อกำหนดความปลอดภัยในงานก่อสร้างให้เป็นไปตามมาตรฐานงานทางของกรุงเทพมหานคร พ.ศ. 2565 (ประชาสัมพันธ์ก่อนการก่อสร้าง)31-10-2025 – 29-11-2025 · ร้อยละของงานWeight 2% ผ่าน 0%
3.3 งานอำนวยความสะดวกในสนาม และการขนส่งเพื่อควบคุมงาน31-10-2025 – 29-11-2025 · ร้อยละของงานWeight 1% ผ่าน 0%
3.4 จัดหาอุปกรณ์ สำหรับการควบคุมงานของกรุงเทพมหานครดังต่อไปนี้31-10-2025 – 29-11-2025 · ร้อยละของงานWeight 2% ผ่าน 0%
3.5 การขนส่งเพื่อควบคุมงาน31-10-2025 – 29-11-2025 · ร้อยละของงานWeight 0.5% ผ่าน 0%
4.1 จัดทำแผนการใช้พัสดุที่ผลิตภายในประเทศ โดยต้องใช้ไม่น้อยกว่าร้อยละ 60 ของมูลค่าพัสดุที่ใช้ในการก่อสร้างทั้งหมดตามสัญญา01-10-2025 – 30-10-2025 · ร้อยละของงานWeight 0.2% ผ่าน 0%
4.2 จัดทำแผนการใช้เหล็กที่ผลิตในประเทศ โดยต้องใช้เหล็กที่ผลิตภายในประเทศไม่น้อยกว่าร้อยละ 90 ของปริมาณเหล็กที่ต้องใช้ทั้งหมดตามสัญญา01-10-2025 – 30-10-2025 · ร้อยละของงานWeight 0.2% ผ่าน 0%
4.3 จัดทำหนังสือขออนุมัติใช้วัสดุ 01-10-2025 – 30-10-2025 · ร้อยละของงานWeight 0.2% ผ่าน 0%
4.4 ประสานงาน เพื่อทดสอบวัสดุให้เป็นไปตามข้อกำหนดเฉพาะงานรายละเอียดในรายการมาตรฐากรุงเทพมหานคร พ.ศ. 2565 หรือรายการมาตรฐานงานอาคารของกรุงเทพมหานคร พ.ศ. 2546 ของงานนั้น ๆ01-10-2025 – 30-10-2025 · ร้อยละของงานWeight 0.2% ผ่าน 0%
4.5 ดำเนินการทดสอบวัสดุ ที่กองวิเคราะห์และวิจัย สำนักโยธา นอกจากวัสดุอย่างที่กองวิเคราะห์และวิจัยไม่สามารถทดสอบได้ ให้ทดสอบที่สถาบัน หรือหน่วยงานราชการที่น่าเชื่อถือ และต้องได้รับความเห็นชอบจากผู้ควบคุมงาน01-10-2025 – 30-10-2025 · ร้อยละของงานWeight 0.2% ผ่าน 0%
5.1 จัดหาและติดตั้งป้ายหยุดรถโดยสารแบบเสาเดี่ยว พร้อมติดตั้ง จำนวน 500 ป้าย โดยแบ่งเป็น 2 รูปแบบ12-12-2025 – 28-01-2026 · ร้อยละของงานWeight 6% ผ่าน 0%
5.2 โครงสร้างเสาแบบป้ายหยุดรถโดยสารประจำทาง12-12-2025 – 28-01-2026 · ร้อยละของงานWeight 5% ผ่าน 0%
5.3 สีและเครื่องหมาย12-12-2025 – 28-01-2026 · ร้อยละของงานWeight 6% ผ่าน 0%
6.1 ตรวจสอบสถานที่ก่อสร้าง 50 จุด รอบที่ 1 (50/500) รวบรวมข้อมูลตำแหน่งป้าย สายรถเมล์วิเคราะห์ เพื่อลงสำรวจ14-10-2025 – 22-10-2025 · ร้อยละของงานWeight 0.8% ผ่าน 0%
6.2 สิ่งกีดขวางต่อการก่อสร้าง เช่น สมบัติของการไฟฟ้าฯ การประปาฯ การโทรศัพท์ฯ ให้ผู้รับจ้างแจ้งให้ผู้ว่าจ้างทราบเป็นลายลักษณ์อักษร เพื่อผู้ว่าจ้างจะได้พิจารณาช่วยเหลือติดต่อขอจากหน่วยงานที่เกี่ยวข้องย้ายให้17-10-2025 – 22-10-2025 · ร้อยละของงานWeight 0.8% ผ่าน 0%
6.3 งานรื้อถอน งานรื้อย้ายสิ่งกีดขวาง (ถ้ามี) และงานก่อสร้างคืนทางเท้าใหม่ (ตามรูปแบบบริเวณตำแหน่งก่อสร้างป้ายฯ) ตามแบบมาตรฐานของสำนักการโยธา โดยค่าใช้จ่ายต่าง ๆ ผู้รับจ้างเป็นผู้รับผิดชอบ16-10-2025 – 31-10-2025 · ร้อยละของงานWeight 0.8% ผ่าน 0%
6.4 งานติดตั้งจอและอุปกรณ์รองรับการเชื่อมต่อเพื่อแสดงผลข้อมูลการเดินทาง และข้อมูลอื่น ๆ ที่กรุงเทพมหานครกำหนด30-10-2025 – 29-12-2025 · ร้อยละของงานWeight 0.8% ผ่าน 0%
6.5 ติดตั้งป้าย และบันทึกการติดตั้ง30-10-2025 – 29-12-2025 · ร้อยละของงานWeight 0.8% ผ่าน 0%
6.6 ตรวจสอบและตรวจรับงานติดตั้ง30-10-2025 – 29-12-2025 · ร้อยละของงานWeight 0.8% ผ่าน 0%
6.7 ปรับปรุงพื้นที่ติดตั้งให้กลับสู่สภาพเดิม30-10-2025 – 29-12-2025 · ร้อยละของงานWeight 0.8% ผ่าน 0%
6.8 งานติดตั้งระบบไฟฟ้าแสงสว่างและการบรรจบกระแสไฟฟ้าจากการไฟฟ้านครหลวง 50 จุด29-11-2025 – 29-12-2025 · ร้อยละของงานWeight 0.1% ผ่าน 0%
7.1 ตรวจสอบสถานที่ก่อสร้าง 150 จุด รอบที่ 2 (150/450) รวบรวมข้อมูลตำแหน่งป้าย สายรถเมล์วิเคราะห์ เพื่อลงสำรวจ29-12-2025 – 06-01-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
7.2 สิ่งกีดขวางต่อการก่อสร้าง เช่น สมบัติของการไฟฟ้าฯ การประปาฯ การโทรศัพท์ฯ ให้ผู้รับจ้างแจ้งให้ผู้ว่าจ้างทราบเป็นลายลักษณ์อักษร เพื่อผู้ว่าจ้างจะได้พิจารณาช่วยเหลือติดต่อขอจากหน่วยงานที่เกี่ยวข้องย้ายให้02-01-2026 – 07-01-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
7.3 งานรื้อถอน งานรื้อย้ายสิ่งกีดขวาง (ถ้ามี) และงานก่อสร้างคืนทางเท้าใหม่ (ตามรูปแบบบริเวณตำแหน่งก่อสร้างป้ายฯ) ตามแบบมาตรฐานของสำนักการโยธา โดยค่าใช้จ่ายต่าง ๆ ผู้รับจ้างเป็นผู้รับผิดชอบ02-01-2026 – 29-03-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
7.4 งานติดตั้งจอและอุปกรณ์รองรับการเชื่อมต่อเพื่อแสดงผลข้อมูลการเดินทาง และข้อมูลอื่น ๆ ที่กรุงเทพมหานครกำหนด02-01-2026 – 29-03-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
7.5 ติดตั้งป้าย และบันทึกการติดตั้ง02-01-2026 – 29-03-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
7.6 ตรวจสอบและตรวจรับงานติดตั้ง02-01-2026 – 29-03-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
7.7 ปรับปรุงพื้นที่ติดตั้งให้กลับสู่สภาพเดิม02-01-2026 – 29-03-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
7.8 งานติดตั้งระบบไฟฟ้าแสงสว่างและการบรรจบกระแสไฟฟ้าจากการไฟฟ้านครหลวง 150 จุด28-02-2026 – 29-03-2026 · ร้อยละของงานWeight 0.3% ผ่าน 0%
8.1 ตรวจสอบสถานที่ก่อสร้าง 150 จุด รอบที่ 3 (150/300) รวบรวมข้อมูลตำแหน่งป้าย สายรถเมล์วิเคราะห์ เพื่อลงสำรวจ29-03-2026 – 06-04-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
8.2 สิ่งกีดขวางต่อการก่อสร้าง เช่น สมบัติของการไฟฟ้าฯ การประปาฯ การโทรศัพท์ฯ ให้ผู้รับจ้างแจ้งให้ผู้ว่าจ้างทราบเป็นลายลักษณ์อักษร เพื่อผู้ว่าจ้างจะได้พิจารณาช่วยเหลือติดต่อขอจากหน่วยงานที่เกี่ยวข้องย้ายให้01-04-2026 – 27-06-2025 · ร้อยละของงานWeight 1.2% ผ่าน 0%
8.3 งานรื้อถอน งานรื้อย้ายสิ่งกีดขวาง (ถ้ามี) และงานก่อสร้างคืนทางเท้าใหม่ (ตามรูปแบบบริเวณตำแหน่งก่อสร้างป้ายฯ) ตามแบบมาตรฐานของสำนักการโยธา โดยค่าใช้จ่ายต่าง ๆ ผู้รับจ้างเป็นผู้รับผิดชอบ01-04-2026 – 27-06-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
8.4 งานติดตั้งจอและอุปกรณ์รองรับการเชื่อมต่อเพื่อแสดงผลข้อมูลการเดินทาง และข้อมูลอื่น ๆ ที่กรุงเทพมหานครกำหนด01-04-2026 – 27-06-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
8.5 ติดตั้งป้าย และบันทึกการติดตั้ง01-04-2026 – 27-06-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
8.6 ตรวจสอบและตรวจรับงานติดตั้ง01-04-2026 – 27-06-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
8.7 ปรับปรุงพื้นที่ติดตั้งให้กลับสู่สภาพเดิม01-04-2026 – 27-06-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
8.8 งานติดตั้งระบบไฟฟ้าแสงสว่างและการบรรจบกระแสไฟฟ้าจากการไฟฟ้านครหลวง 150 จุด27-05-2026 – 27-06-2026 · ร้อยละของงานWeight 0.3% ผ่าน 0%
9.1 ตรวจสอบสถานที่ก่อสร้าง 150 จุด รอบที่ 4 (150/150) รวบรวมข้อมูลตำแหน่งป้าย สายรถเมล์วิเคราะห์ เพื่อลงสำรวจ27-06-2026 – 05-07-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
9.2 สิ่งกีดขวางต่อการก่อสร้าง เช่น สมบัติของการไฟฟ้าฯ การประปาฯ การโทรศัพท์ฯ ให้ผู้รับจ้างแจ้งให้ผู้ว่าจ้างทราบเป็นลายลักษณ์อักษร เพื่อผู้ว่าจ้างจะได้พิจารณาช่วยเหลือติดต่อขอจากหน่วยงานที่เกี่ยวข้องย้ายให้27-06-2026 – 02-07-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
9.3 งานรื้อถอน งานรื้อย้ายสิ่งกีดขวาง (ถ้ามี) และงานก่อสร้างคืนทางเท้าใหม่ (ตามรูปแบบบริเวณตำแหน่งก่อสร้างป้ายฯ) ตามแบบมาตรฐานของสำนักการโยธา โดยค่าใช้จ่ายต่าง ๆ ผู้รับจ้างเป็นผู้รับผิดชอบ02-07-2026 – 25-09-2006 · ร้อยละของงานWeight 1.2% ผ่าน 0%
9.4 งานติดตั้งจอและอุปกรณ์รองรับการเชื่อมต่อเพื่อแสดงผลข้อมูลการเดินทาง และข้อมูลอื่น ๆ ที่กรุงเทพมหานครกำหนด02-07-2026 – 25-09-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
9.5 ติดตั้งป้าย และบันทึกการติดตั้ง02-07-2026 – 25-09-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
9.6 ตรวจสอบและตรวจรับงานติดตั้ง02-07-2026 – 25-09-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
9.7 ปรับปรุงพื้นที่ติดตั้งให้กลับสู่สภาพเดิม02-07-2026 – 25-09-2026 · ร้อยละของงานWeight 1.2% ผ่าน 0%
9.8 งานติดตั้งระบบไฟฟ้าแสงสว่างและการบรรจบกระแสไฟฟ้าจากการไฟฟ้านครหลวง 150 จุด25-08-2026 – 25-09-2026 · ร้อยละของงานWeight 0.3% ผ่าน 0%
10.1 งานวิเคราะห์ และออกแบบระบบ01-10-2025 – 31-10-2025 · ร้อยละของงานWeight 0.5% ผ่าน 0%
10.2 งานเตรียมโครงสร้างพื้นฐานระบบ (Infrastructure)01-10-2025 – 24-10-2025 · ร้อยละของงานWeight 0.7% ผ่าน 0%
10.3 งานพัฒนาระบบเชื่อมโยงข้อมูลสัญญาณ GPS จากรถโดยสารประจำทางไปยังป้ายหยุดรถโดยสาร เพื่อแสดงข้อมูลการเดินทาง และข้อมูลอื่น ๆ ที่กรุงเทพมหานครกำหนด15-10-2025 – 14-11-2025 · ร้อยละของงานWeight 1.6% ผ่าน 0%
10.4 งานพัฒนาส่วนข้อมูลหลัก (Master Data) และฐานข้อมูล (Database)15-10-2025 – 14-11-2025 · ร้อยละของงานWeight 2.56% ผ่าน 0%
10.5 งานพัฒนาระบบส่วนการแสดงผลข้อมูลหน้าจอดิจิทัล01-11-2025 – 30-11-2025 · ร้อยละของงานWeight 2.24% ผ่าน 0%
10.6 งานพัฒนาระบบบริหารจัดการควบคุมและแสดงผลข้อมูลบนป้ายหยุดรถโดยสาร17-11-2025 – 15-12-2025 · ร้อยละของงานWeight 8% ผ่าน 0%
10.7 งานพัฒนาส่วนส่งออกข้อมูล (Export) เพื่อทำ Infographic17-11-2025 – 15-12-2025 · ร้อยละของงานWeight 1.6% ผ่าน 0%
11 จัดหาเช่าบริการ Cloud Server - หน่วยประมวลผลกลาง (CPU) จำนวนไม่น้อยกว่า 48 แกนหลัก (core) - หน่วยความจำหลัก (RAM) ขนาดไม่น้อยกว่า 96 GB - หน่วยจัดเก็บข้อมูล (Storage) ขนาดไม่น้อยกว่า 2 TB - การดำเนินการสำรองเครื่องคอมพิวเตอร์แม่ข่ายเสมือน (Virtua Backup) ที่ให้บริการเช่า03-11-2025 – 29-12-2025 · ร้อยละของงานWeight 1% ผ่าน 0%
12 จัดหาชิมการ์ด สัญญาณ Internet อย่างน้อย 4G ความเร็วสูงสุดไม่น้อยกว่า 15 Mbps03-11-2025 – 29-12-2025 · ร้อยละของงานWeight 1% ผ่าน 0%
13.1 ทดสอบระบบ (System Testing)01-12-2025 – 25-09-2026 · ร้อยละของงานWeight 6.13% ผ่าน 0%
13.2 จัดทำเอกสารการทดสอบ (Test Report)01-12-2025 – 25-09-2026 · ร้อยละของงานWeight 0.87% ผ่าน 0%
14.1 เอกสารออกแบบการพัฒนาระบบ (Software Design Specification) - ออกแบบสถาปัตยกรรม - ออกแบบการเชื่อมโยงข้อมูล - ออกแบบการแสดงผลของข้อมูลต่อผู้ใช้ (User Interface)01-12-2025 – 29-03-2026 · ร้อยละของงานWeight 2% ผ่าน 0%
14.2 เอกสารคู่มือ (Manuals)01-12-2025 – 29-03-2026 · ร้อยละของงานWeight 4% ผ่าน 0%
15 งานอบรมการใช้งานการตั้งค่าระบบและซอฟต์แวร์17-08-2026 – 25-09-2026 · ร้อยละของงานWeight 3% ผ่าน 0%
ลำดับNo.ขั้นตอน/รายละเอียดงานStepร้อยละของงานWeight %ผลการดำเนินงานResult %ช่วงเวลาPeriodรายงานล่าสุดLast reportหมายเหตุNotesสถานะ สยป.SED
1.1 จัดทำแผนการดำเนินงานโครงการโดยละเอียด เสนอให้ผู้ว่าจ้างเห็นชอบ 1 0 01-10-2025 – 15-10-2025 ผ่าน
1.2 จัดประชุมนำเสนอแนวคิดสถาปัตยกรรม ฮาร์ดแวร์ ซอฟต์แวร์ และการติดตั้งระบบงานที่เกี่ยวข้องทั้งหมดของโครงการ 1 0 01-10-2025 – 15-10-2025 ผ่าน
1.3 จัดทำเอกสารรายงานแนวคิดสถาปัตยกรรม ฮาร์ดแวร์ ซอฟต์แวร์ และการติดตั้งระบบงานที่เกี่ยวข้องทั้งหมดของโครงการ - หลักการการออกแบบ - หลักการคำนวณ ระยะเวลาในการมาถึงของรถโดยสารประจำทาง หากมีข้อเสนอแนะ ผู้ควบคุมงานต้องนำข้อเสนอไปรับปรุง 1 0 01-10-2025 – 15-10-2025 ผ่าน
1.4 เสนอแนวคิดฯ และรับรองเอกสาร จัดให้มีเจ้าหน้าที่จำนวน 2 คน ทั้งนี้ ผู้ว่าจ้างจะถือว่าการนำเสนอในครั้งนี้เป็นสาระสำคัญและพิจารณาในการเริ่มดำเนินโครงการต่อไป เพื่อให้เป็นไปตามวัตถุประสงค์ของโครงการ 1 0 01-10-2025 – 15-10-2025 ผ่าน
2.1 สำรวจและจัดทำแผนผังบริเวณและตำแหน่งที่จะก่อสร้างจริงจากตำแหน่งที่กำหนดให้โดยละเอียด เพื่อให้ผู้ควบคุมงานตรวจสอบและเห็นชอบก่อนการดำเนินการก่อสร้าง 2 0 01-10-2025 – 15-10-2025 ผ่าน
3.1 แบบรูปรายการงานก่อสร้างที่จะดำเนินการจ้างก่อสร้าง และเอกสารแนบท้ายอื่น ๆ 3.5 0 31-10-2025 – 29-11-2025 ผ่าน
3.2 งานด้านสิ่งแวดล้อม และข้อกำหนดความปลอดภัยในงานก่อสร้างให้เป็นไปตามมาตรฐานงานทางของกรุงเทพมหานคร พ.ศ. 2565 (ประชาสัมพันธ์ก่อนการก่อสร้าง) 2 0 31-10-2025 – 29-11-2025 ผ่าน
3.3 งานอำนวยความสะดวกในสนาม และการขนส่งเพื่อควบคุมงาน 1 0 31-10-2025 – 29-11-2025 ผ่าน
3.4 จัดหาอุปกรณ์ สำหรับการควบคุมงานของกรุงเทพมหานครดังต่อไปนี้ 2 0 31-10-2025 – 29-11-2025 ผ่าน
3.5 การขนส่งเพื่อควบคุมงาน 0.5 0 31-10-2025 – 29-11-2025 ผ่าน
4.1 จัดทำแผนการใช้พัสดุที่ผลิตภายในประเทศ โดยต้องใช้ไม่น้อยกว่าร้อยละ 60 ของมูลค่าพัสดุที่ใช้ในการก่อสร้างทั้งหมดตามสัญญา 0.2 0 01-10-2025 – 30-10-2025 ผ่าน
4.2 จัดทำแผนการใช้เหล็กที่ผลิตในประเทศ โดยต้องใช้เหล็กที่ผลิตภายในประเทศไม่น้อยกว่าร้อยละ 90 ของปริมาณเหล็กที่ต้องใช้ทั้งหมดตามสัญญา 0.2 0 01-10-2025 – 30-10-2025 ผ่าน
4.3 จัดทำหนังสือขออนุมัติใช้วัสดุ 0.2 0 01-10-2025 – 30-10-2025 ผ่าน
4.4 ประสานงาน เพื่อทดสอบวัสดุให้เป็นไปตามข้อกำหนดเฉพาะงานรายละเอียดในรายการมาตรฐากรุงเทพมหานคร พ.ศ. 2565 หรือรายการมาตรฐานงานอาคารของกรุงเทพมหานคร พ.ศ. 2546 ของงานนั้น ๆ 0.2 0 01-10-2025 – 30-10-2025 ผ่าน
4.5 ดำเนินการทดสอบวัสดุ ที่กองวิเคราะห์และวิจัย สำนักโยธา นอกจากวัสดุอย่างที่กองวิเคราะห์และวิจัยไม่สามารถทดสอบได้ ให้ทดสอบที่สถาบัน หรือหน่วยงานราชการที่น่าเชื่อถือ และต้องได้รับความเห็นชอบจากผู้ควบคุมงาน 0.2 0 01-10-2025 – 30-10-2025 ผ่าน
5.1 จัดหาและติดตั้งป้ายหยุดรถโดยสารแบบเสาเดี่ยว พร้อมติดตั้ง จำนวน 500 ป้าย โดยแบ่งเป็น 2 รูปแบบ 6 0 12-12-2025 – 28-01-2026 ผ่าน
5.2 โครงสร้างเสาแบบป้ายหยุดรถโดยสารประจำทาง 5 0 12-12-2025 – 28-01-2026 ผ่าน
5.3 สีและเครื่องหมาย 6 0 12-12-2025 – 28-01-2026 ผ่าน
6.1 ตรวจสอบสถานที่ก่อสร้าง 50 จุด รอบที่ 1 (50/500) รวบรวมข้อมูลตำแหน่งป้าย สายรถเมล์วิเคราะห์ เพื่อลงสำรวจ 0.8 0 14-10-2025 – 22-10-2025 ผ่าน
6.2 สิ่งกีดขวางต่อการก่อสร้าง เช่น สมบัติของการไฟฟ้าฯ การประปาฯ การโทรศัพท์ฯ ให้ผู้รับจ้างแจ้งให้ผู้ว่าจ้างทราบเป็นลายลักษณ์อักษร เพื่อผู้ว่าจ้างจะได้พิจารณาช่วยเหลือติดต่อขอจากหน่วยงานที่เกี่ยวข้องย้ายให้ 0.8 0 17-10-2025 – 22-10-2025 ผ่าน
6.3 งานรื้อถอน งานรื้อย้ายสิ่งกีดขวาง (ถ้ามี) และงานก่อสร้างคืนทางเท้าใหม่ (ตามรูปแบบบริเวณตำแหน่งก่อสร้างป้ายฯ) ตามแบบมาตรฐานของสำนักการโยธา โดยค่าใช้จ่ายต่าง ๆ ผู้รับจ้างเป็นผู้รับผิดชอบ 0.8 0 16-10-2025 – 31-10-2025 ผ่าน
6.4 งานติดตั้งจอและอุปกรณ์รองรับการเชื่อมต่อเพื่อแสดงผลข้อมูลการเดินทาง และข้อมูลอื่น ๆ ที่กรุงเทพมหานครกำหนด 0.8 0 30-10-2025 – 29-12-2025 ผ่าน
6.5 ติดตั้งป้าย และบันทึกการติดตั้ง 0.8 0 30-10-2025 – 29-12-2025 ผ่าน
6.6 ตรวจสอบและตรวจรับงานติดตั้ง 0.8 0 30-10-2025 – 29-12-2025 ผ่าน
6.7 ปรับปรุงพื้นที่ติดตั้งให้กลับสู่สภาพเดิม 0.8 0 30-10-2025 – 29-12-2025 ผ่าน
6.8 งานติดตั้งระบบไฟฟ้าแสงสว่างและการบรรจบกระแสไฟฟ้าจากการไฟฟ้านครหลวง 50 จุด 0.1 0 29-11-2025 – 29-12-2025 ผ่าน
7.1 ตรวจสอบสถานที่ก่อสร้าง 150 จุด รอบที่ 2 (150/450) รวบรวมข้อมูลตำแหน่งป้าย สายรถเมล์วิเคราะห์ เพื่อลงสำรวจ 1.2 0 29-12-2025 – 06-01-2026 ผ่าน
7.2 สิ่งกีดขวางต่อการก่อสร้าง เช่น สมบัติของการไฟฟ้าฯ การประปาฯ การโทรศัพท์ฯ ให้ผู้รับจ้างแจ้งให้ผู้ว่าจ้างทราบเป็นลายลักษณ์อักษร เพื่อผู้ว่าจ้างจะได้พิจารณาช่วยเหลือติดต่อขอจากหน่วยงานที่เกี่ยวข้องย้ายให้ 1.2 0 02-01-2026 – 07-01-2026 ผ่าน
7.3 งานรื้อถอน งานรื้อย้ายสิ่งกีดขวาง (ถ้ามี) และงานก่อสร้างคืนทางเท้าใหม่ (ตามรูปแบบบริเวณตำแหน่งก่อสร้างป้ายฯ) ตามแบบมาตรฐานของสำนักการโยธา โดยค่าใช้จ่ายต่าง ๆ ผู้รับจ้างเป็นผู้รับผิดชอบ 1.2 0 02-01-2026 – 29-03-2026 ผ่าน
7.4 งานติดตั้งจอและอุปกรณ์รองรับการเชื่อมต่อเพื่อแสดงผลข้อมูลการเดินทาง และข้อมูลอื่น ๆ ที่กรุงเทพมหานครกำหนด 1.2 0 02-01-2026 – 29-03-2026 ผ่าน
7.5 ติดตั้งป้าย และบันทึกการติดตั้ง 1.2 0 02-01-2026 – 29-03-2026 ผ่าน
7.6 ตรวจสอบและตรวจรับงานติดตั้ง 1.2 0 02-01-2026 – 29-03-2026 ผ่าน
7.7 ปรับปรุงพื้นที่ติดตั้งให้กลับสู่สภาพเดิม 1.2 0 02-01-2026 – 29-03-2026 ผ่าน
7.8 งานติดตั้งระบบไฟฟ้าแสงสว่างและการบรรจบกระแสไฟฟ้าจากการไฟฟ้านครหลวง 150 จุด 0.3 0 28-02-2026 – 29-03-2026 ผ่าน
8.1 ตรวจสอบสถานที่ก่อสร้าง 150 จุด รอบที่ 3 (150/300) รวบรวมข้อมูลตำแหน่งป้าย สายรถเมล์วิเคราะห์ เพื่อลงสำรวจ 1.2 0 29-03-2026 – 06-04-2026 ผ่าน
8.2 สิ่งกีดขวางต่อการก่อสร้าง เช่น สมบัติของการไฟฟ้าฯ การประปาฯ การโทรศัพท์ฯ ให้ผู้รับจ้างแจ้งให้ผู้ว่าจ้างทราบเป็นลายลักษณ์อักษร เพื่อผู้ว่าจ้างจะได้พิจารณาช่วยเหลือติดต่อขอจากหน่วยงานที่เกี่ยวข้องย้ายให้ 1.2 0 01-04-2026 – 27-06-2025 ผ่าน
8.3 งานรื้อถอน งานรื้อย้ายสิ่งกีดขวาง (ถ้ามี) และงานก่อสร้างคืนทางเท้าใหม่ (ตามรูปแบบบริเวณตำแหน่งก่อสร้างป้ายฯ) ตามแบบมาตรฐานของสำนักการโยธา โดยค่าใช้จ่ายต่าง ๆ ผู้รับจ้างเป็นผู้รับผิดชอบ 1.2 0 01-04-2026 – 27-06-2026 ผ่าน
8.4 งานติดตั้งจอและอุปกรณ์รองรับการเชื่อมต่อเพื่อแสดงผลข้อมูลการเดินทาง และข้อมูลอื่น ๆ ที่กรุงเทพมหานครกำหนด 1.2 0 01-04-2026 – 27-06-2026 ผ่าน
8.5 ติดตั้งป้าย และบันทึกการติดตั้ง 1.2 0 01-04-2026 – 27-06-2026 ผ่าน
8.6 ตรวจสอบและตรวจรับงานติดตั้ง 1.2 0 01-04-2026 – 27-06-2026 ผ่าน
8.7 ปรับปรุงพื้นที่ติดตั้งให้กลับสู่สภาพเดิม 1.2 0 01-04-2026 – 27-06-2026 ผ่าน
8.8 งานติดตั้งระบบไฟฟ้าแสงสว่างและการบรรจบกระแสไฟฟ้าจากการไฟฟ้านครหลวง 150 จุด 0.3 0 27-05-2026 – 27-06-2026 ผ่าน
9.1 ตรวจสอบสถานที่ก่อสร้าง 150 จุด รอบที่ 4 (150/150) รวบรวมข้อมูลตำแหน่งป้าย สายรถเมล์วิเคราะห์ เพื่อลงสำรวจ 1.2 0 27-06-2026 – 05-07-2026 ผ่าน
9.2 สิ่งกีดขวางต่อการก่อสร้าง เช่น สมบัติของการไฟฟ้าฯ การประปาฯ การโทรศัพท์ฯ ให้ผู้รับจ้างแจ้งให้ผู้ว่าจ้างทราบเป็นลายลักษณ์อักษร เพื่อผู้ว่าจ้างจะได้พิจารณาช่วยเหลือติดต่อขอจากหน่วยงานที่เกี่ยวข้องย้ายให้ 1.2 0 27-06-2026 – 02-07-2026 ผ่าน
9.3 งานรื้อถอน งานรื้อย้ายสิ่งกีดขวาง (ถ้ามี) และงานก่อสร้างคืนทางเท้าใหม่ (ตามรูปแบบบริเวณตำแหน่งก่อสร้างป้ายฯ) ตามแบบมาตรฐานของสำนักการโยธา โดยค่าใช้จ่ายต่าง ๆ ผู้รับจ้างเป็นผู้รับผิดชอบ 1.2 0 02-07-2026 – 25-09-2006 ผ่าน
9.4 งานติดตั้งจอและอุปกรณ์รองรับการเชื่อมต่อเพื่อแสดงผลข้อมูลการเดินทาง และข้อมูลอื่น ๆ ที่กรุงเทพมหานครกำหนด 1.2 0 02-07-2026 – 25-09-2026 ผ่าน
9.5 ติดตั้งป้าย และบันทึกการติดตั้ง 1.2 0 02-07-2026 – 25-09-2026 ผ่าน
9.6 ตรวจสอบและตรวจรับงานติดตั้ง 1.2 0 02-07-2026 – 25-09-2026 ผ่าน
9.7 ปรับปรุงพื้นที่ติดตั้งให้กลับสู่สภาพเดิม 1.2 0 02-07-2026 – 25-09-2026 ผ่าน
9.8 งานติดตั้งระบบไฟฟ้าแสงสว่างและการบรรจบกระแสไฟฟ้าจากการไฟฟ้านครหลวง 150 จุด 0.3 0 25-08-2026 – 25-09-2026 ผ่าน
10.1 งานวิเคราะห์ และออกแบบระบบ 0.5 0 01-10-2025 – 31-10-2025 ผ่าน
10.2 งานเตรียมโครงสร้างพื้นฐานระบบ (Infrastructure) 0.7 0 01-10-2025 – 24-10-2025 ผ่าน
10.3 งานพัฒนาระบบเชื่อมโยงข้อมูลสัญญาณ GPS จากรถโดยสารประจำทางไปยังป้ายหยุดรถโดยสาร เพื่อแสดงข้อมูลการเดินทาง และข้อมูลอื่น ๆ ที่กรุงเทพมหานครกำหนด 1.6 0 15-10-2025 – 14-11-2025 ผ่าน
10.4 งานพัฒนาส่วนข้อมูลหลัก (Master Data) และฐานข้อมูล (Database) 2.56 0 15-10-2025 – 14-11-2025 ผ่าน
10.5 งานพัฒนาระบบส่วนการแสดงผลข้อมูลหน้าจอดิจิทัล 2.24 0 01-11-2025 – 30-11-2025 ผ่าน
10.6 งานพัฒนาระบบบริหารจัดการควบคุมและแสดงผลข้อมูลบนป้ายหยุดรถโดยสาร 8 0 17-11-2025 – 15-12-2025 ผ่าน
10.7 งานพัฒนาส่วนส่งออกข้อมูล (Export) เพื่อทำ Infographic 1.6 0 17-11-2025 – 15-12-2025 ผ่าน
11 จัดหาเช่าบริการ Cloud Server - หน่วยประมวลผลกลาง (CPU) จำนวนไม่น้อยกว่า 48 แกนหลัก (core) - หน่วยความจำหลัก (RAM) ขนาดไม่น้อยกว่า 96 GB - หน่วยจัดเก็บข้อมูล (Storage) ขนาดไม่น้อยกว่า 2 TB - การดำเนินการสำรองเครื่องคอมพิวเตอร์แม่ข่ายเสมือน (Virtua Backup) ที่ให้บริการเช่า 1 0 03-11-2025 – 29-12-2025 ผ่าน
12 จัดหาชิมการ์ด สัญญาณ Internet อย่างน้อย 4G ความเร็วสูงสุดไม่น้อยกว่า 15 Mbps 1 0 03-11-2025 – 29-12-2025 ผ่าน
13.1 ทดสอบระบบ (System Testing) 6.13 0 01-12-2025 – 25-09-2026 ผ่าน
13.2 จัดทำเอกสารการทดสอบ (Test Report) 0.87 0 01-12-2025 – 25-09-2026 ผ่าน
14.1 เอกสารออกแบบการพัฒนาระบบ (Software Design Specification) - ออกแบบสถาปัตยกรรม - ออกแบบการเชื่อมโยงข้อมูล - ออกแบบการแสดงผลของข้อมูลต่อผู้ใช้ (User Interface) 2 0 01-12-2025 – 29-03-2026 ผ่าน
14.2 เอกสารคู่มือ (Manuals) 4 0 01-12-2025 – 29-03-2026 ผ่าน
15 งานอบรมการใช้งานการตั้งค่าระบบและซอฟต์แวร์ 3 0 17-08-2026 – 25-09-2026 ผ่าน
รวม 64 ขั้นตอน64 steps1000

06แผนที่โครงการProject map
