โครงการ/กิจกรรมProject #63372 ปีงบประมาณ 2569FY 2026 ดำเนินการแล้วเสร็จ สยป.1: ผ่าน

ปรับปรุงทางเท้าและผิวจราจรถนนอ่อนนุช ช่วงจากถนนศรีนครินทร์ถึงคลองสองห้อง พื้นที่เขตประเวศ และเขตสวนหลวง

สำนักการโยธา · ส่วนก่อสร้างและบูรณะ 1 (กลุ่มงานก่อสร้างและบูรณะถนน 3)

41,431,000งบประมาณ (บาท)Budget (THB)
100%ความคืบหน้าโครงการProject progress
1 · 9KR · รายงานผลKRs · reports
11ขั้นตอน (รวม 100%)Steps (100%)

· ข้อมูลอัปเดตล่าสุดLast updated 20-08-2026 10:05

01รายละเอียดโครงการProject details

Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.

อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸

เพื่อให้ทางเท้าและผิวจราจรที่ปรับปรุงแล้วเสร็จเกิดประโยชน์ต่อประชาชนที่อยู่อาศัยในย่านถนนอ่อนนุช และประชาชนทั่วไปที่สัญจรไปมามีความปลอดภัย สะดวก สวยงาม และรองรับการใช้งานสำหรับทุกคน

ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: 1. กรุงเทพมหานคร มีโครงสร้างพื้นฐานที่แข็งแรง มั่นคง ใช้งานได้ดี และประชาชนมีความสะดวกปลอดภัยในการใช้บริการโครงสร้างพื้นฐาน 2. เพิ่มประสิทธิภาพการสัญจรของประชาชนให้มีความสะดวกปลอดภัยมากยิ่งขึ้น

เป้าหมายโครงการProject goal
1. ปรับปรุงทางเท้าและผิวจราจรถนนอ่อนนุช ช่วงจากถนนศรีนครินทร์ถึงคลองสองห้อง พื้นที่เขตประเวศ และเขตสวนหลวง 2. บำรุงรักษา ซ่อมแซม และบูรณะ ทางเท้าและผิวจราจรให้อยู่ในสภาพที่ใช้งานได้ดี ไม่ก่อให้เกิดอันตรายต่อชีวิตและทรัพย์สินของประชาชน
ผู้ประสานงาน / ติดต่อCoordinator / contact
ว่าที*******

02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators

แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator

1 KRKRs
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
KRคำนิยามDefinitionค่าเป้าหมายTargetหน่วยนับUnitผลResultความคืบหน้า %Progress %สยป.2SED-2
4 ปรับปรุง ซ่อมแซม และพัฒนาทางเท้า และทางเดินริมคลอง 7.6 กิโลเมตร 7.6 100 ผ่าน ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details

03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target

แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)

KR 7382 4 ปรับปรุง ซ่อมแซม และพัฒนาทางเท้า และทางเดินริมคลอง · รวม 36.32 · 9 รายงานTotal 36.32 · 9 reports

วิเคราะห์แนวโน้มการบรรลุเป้าหมายTrend towards the target
เป้าหมาย 7.60Target 7.60 · 9 รายงาน9 reports
บรรลุเป้าหมายแล้ว แต่ช้ากว่ากำหนด 1 วันTarget achieved, 1 days late
ความสำเร็จเทียบเป้าหมายAchievement against target
100%
ความเร็วเฉลี่ย (ต่อเดือน)Average pace (per month)
+1.1
ล่าสุด +0.5/เดือนrecently +0.5/month
บรรลุเป้าหมายเมื่อTarget reached on
20 ส.ค. 6920 Aug 2026
กำหนดเสร็จDeadline
19 ส.ค. 6919 Aug 2026
ช้ากว่ากำหนด 1 วัน1 days late
แนวโน้มการบรรลุเป้าหมาย (Trend)Trend towards the target
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงานChange between consecutive reports
  • รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 26 ธ.ค. 68 ถึง 20 ส.ค. 69 (237 วัน) เฉลี่ยทุก 30 วัน9 reports from 26 Dec 2025 to 20 Aug 2026 (237 days), on average every 30 days
  • ค่าล่าสุด 7.60 จากเป้าหมาย 7.60 (100%) เมื่อ 20 ส.ค. 69Latest value 7.60 against a target of 7.60 (100%) on 20 Aug 2026
  • ความคืบหน้าเฉลี่ย +1.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.95Average progress +1.1 per month (last 3 reports: +0.5 per month); trend-line fit R² = 0.95
  • ถึงเป้าหมายครั้งแรกเมื่อ 20 ส.ค. 69 (ช้ากว่ากำหนด 1 วัน)First reached the target on 20 Aug 2026 (1 days late)
  • ช่วงที่ไม่มีรายงานนานที่สุด 33 วัน (19 มิ.ย. 69 → 22 ก.ค. 69)Longest gap without a report: 33 days (19 Jun 2026 → 22 Jul 2026)
  • ก้าวหน้ามากที่สุดในช่วง 20 มี.ค. 69 → 21 เม.ย. 69 (+3.26 ใน 32 วัน)Biggest step forward: 20 Mar 2026 → 21 Apr 2026 (+3.26 in 32 days)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step

9 รายงานreports
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
20-08-2026สยป.3: ผ่าน ผลResult 7.6 ▲ +0.6

งานทำความสะอาดพื้นทางเท้า 600 เมตร

22-07-2026สยป.3: ผ่าน ผลResult 7 ▲ +0.52

จัดซ่อมผิวจราจร เทพื้นฐานทางเข้า 520 เมตร

19-06-2026สยป.3: ผ่าน ผลResult 6.48 ▲ +1

ปรับปรุงกระเบื้องทางเท้า 1 กิโลเมตร

18-05-2026สยป.3: ผ่าน ผลResult 5.48 ▲ +0.22

ปรับปรุงทางเข้า-ออก ซอยอ่อนนุช 70-64 ระยะทาง 220 เมตร

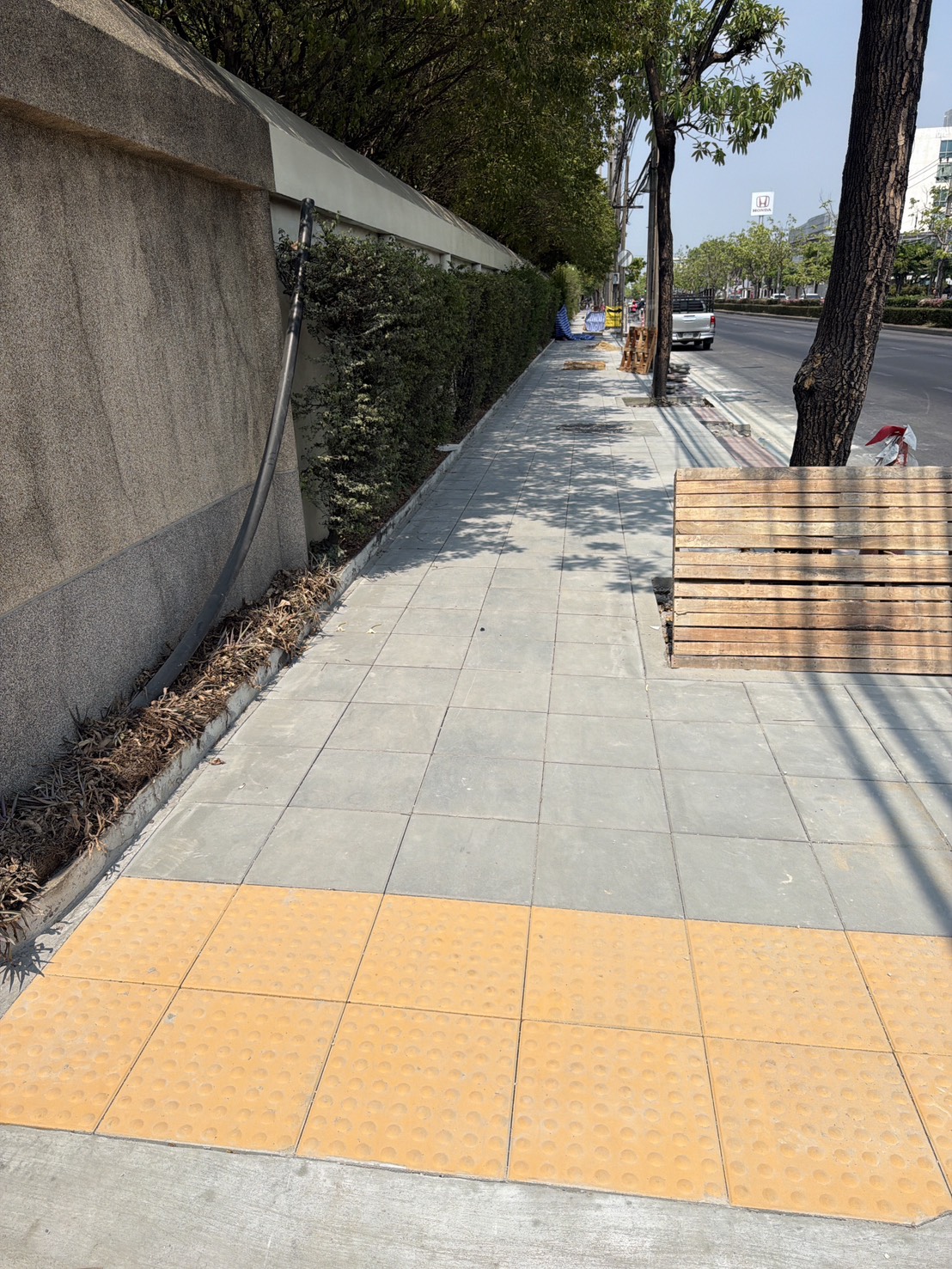

21-04-2026สยป.3: ผ่าน ผลResult 5.26 ▲ +3.26

ปูกระเบื้องทางเท้าปรับปรุงบ่อพักช่องรับน้ำ ระยะทาง 760 เมตร

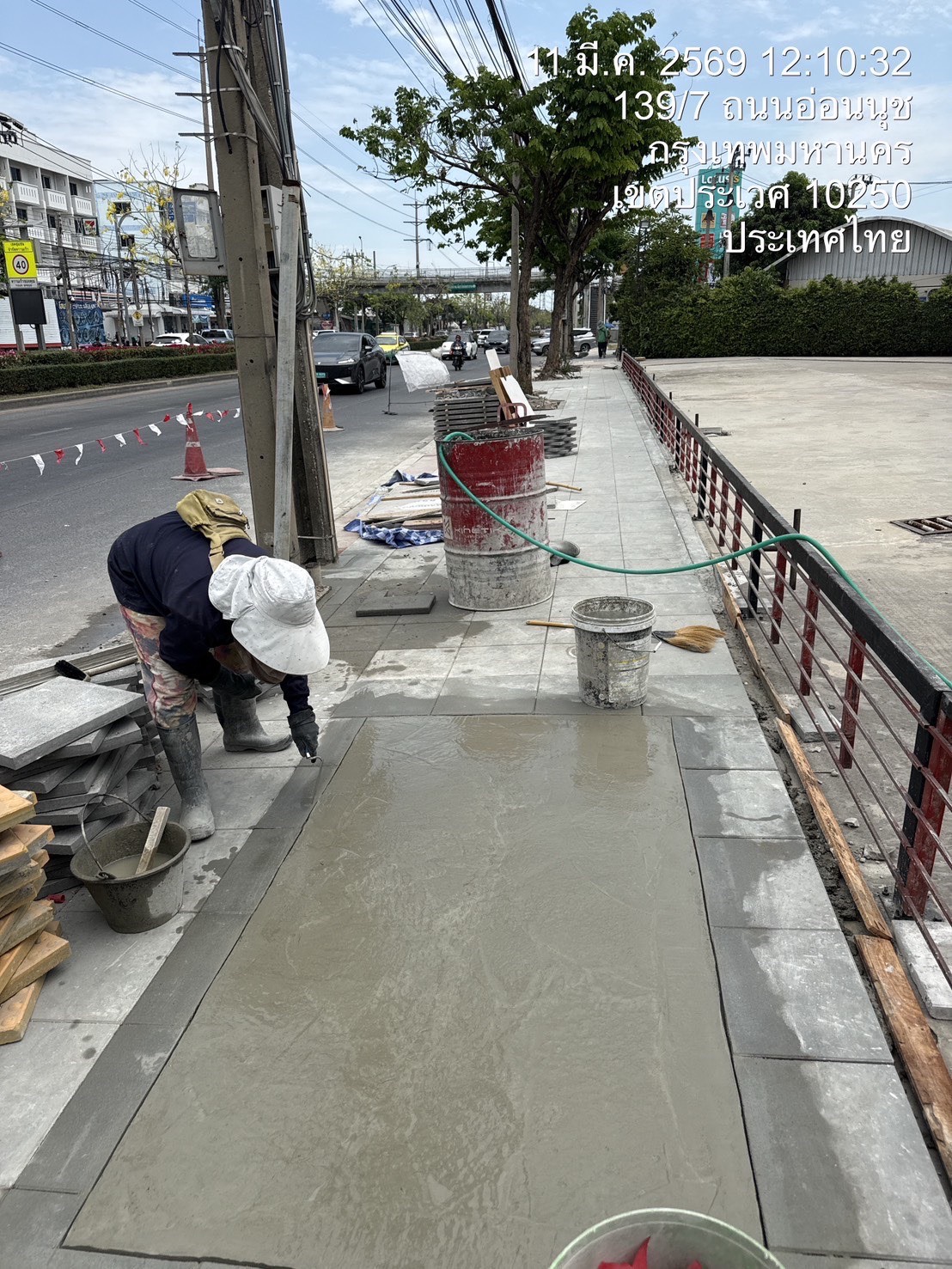

20-03-2026สยป.3: ผ่าน ผลResult 2 ● เท่าเดิมunchanged

ปูกระเบื้องทางเท้าปรับปรุงบ่อพักช่องรับน้ำ ระยะทาง 2000 เมตร

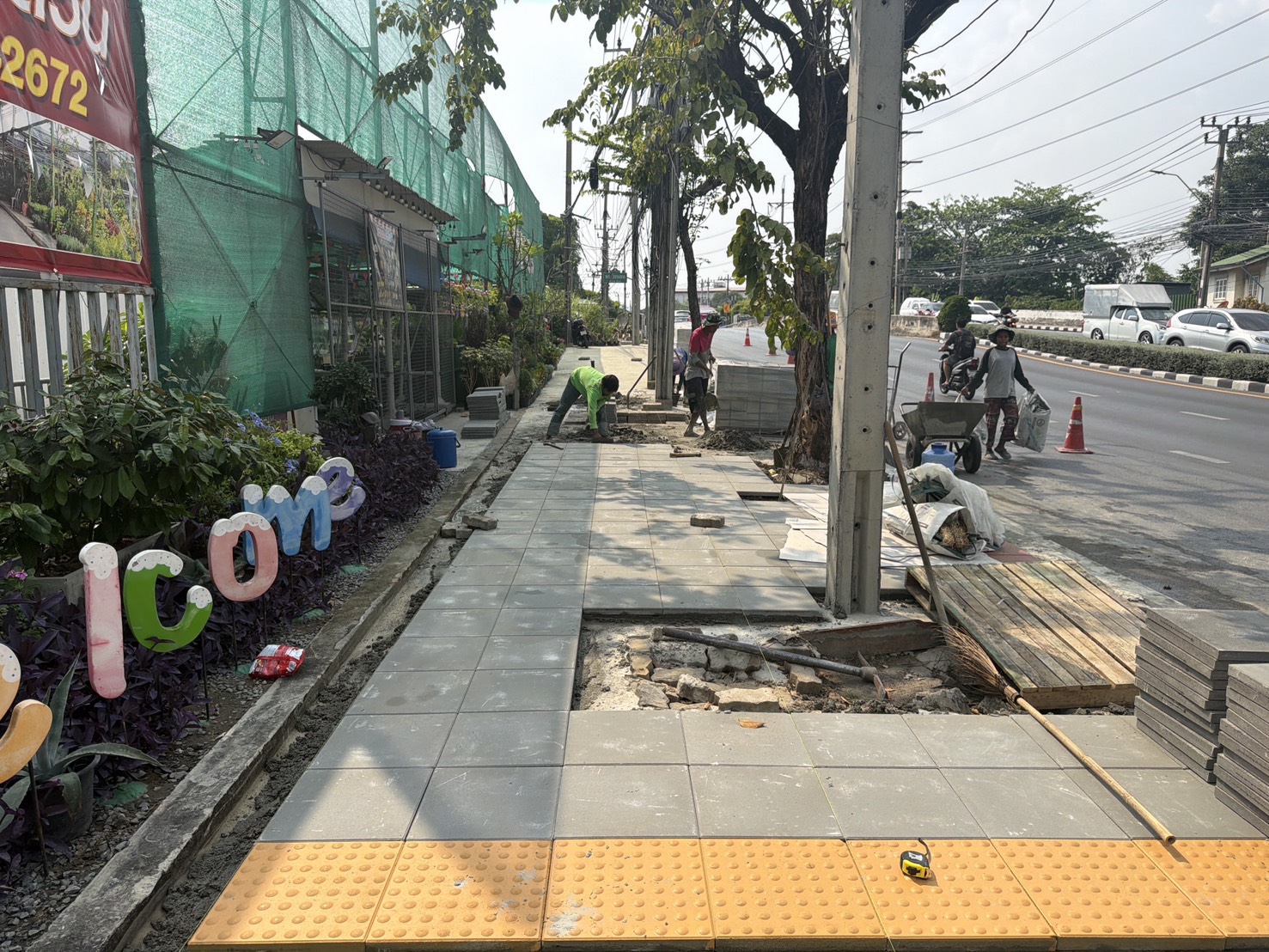

20-02-2026สยป.3: ผ่าน ผลResult 2 ▲ +1.5

ปรับปรุงคันหิน ค.ส.ล. / กระเบื้องทางเท้า ระยะทาง 2.0 กิโลเมตร

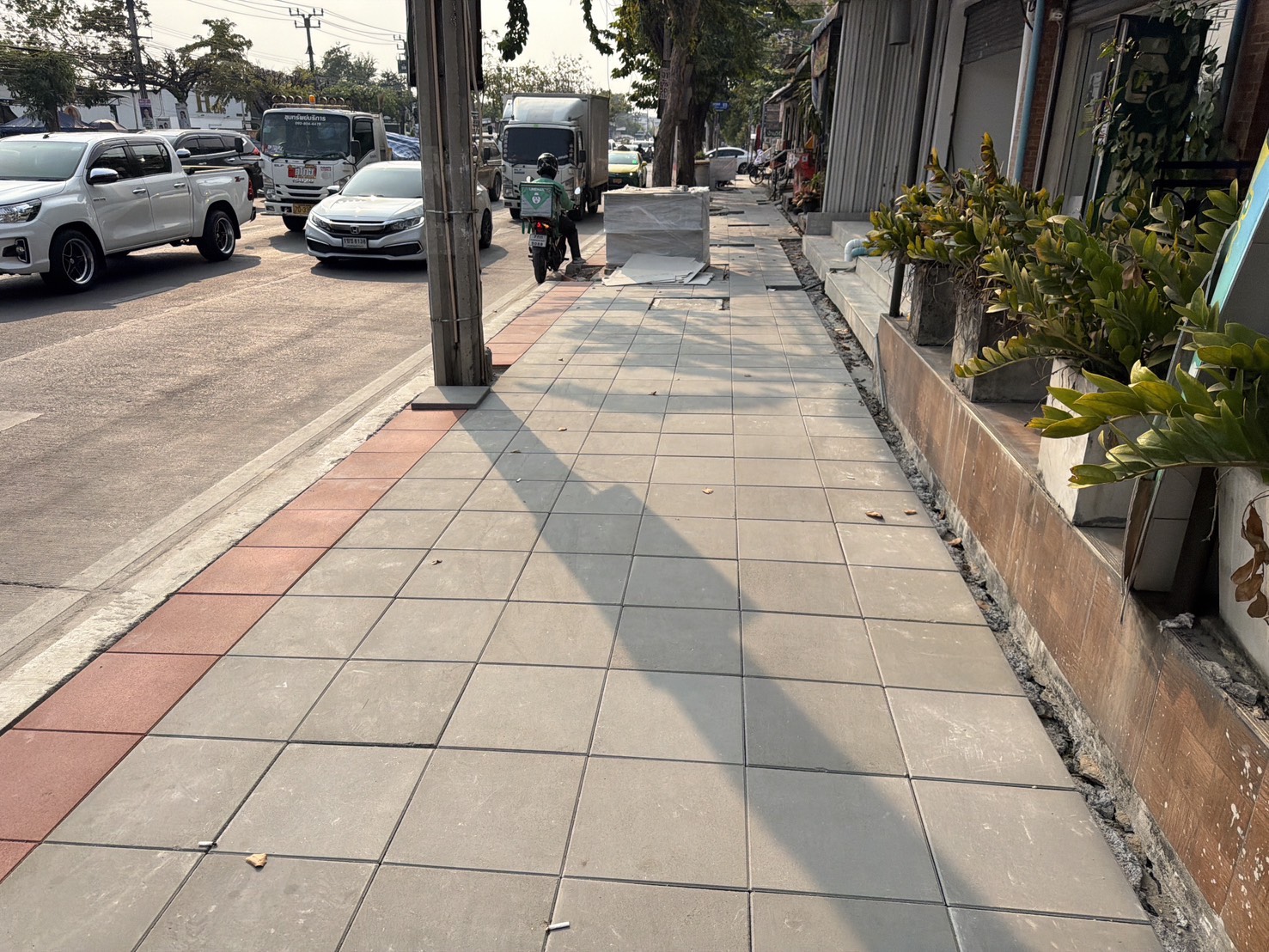

20-01-2026สยป.3: ผ่าน ผลResult 0.5 ▲ +0.5

ปรับปรุงทางเท้ากระเบื้องซีเมนต์ปูพื้น ขนาด 0.40x0.40x0.035 ม. ตามแบบและรายการ ระยะทาง 500 เมตร

26-12-2025สยป.3: ผ่าน ผลResult 0

ปรับปรุงคันหิน ค.ส.ล. ยาวประมาณ 1,650 ม.

20-08-2026 · ผลResult 7.6 ▲ +0.6 งานทำความสะอาดพื้นทางเท้า 600 เมตร ผ่าน
22-07-2026 · ผลResult 7 ▲ +0.52 จัดซ่อมผิวจราจร เทพื้นฐานทางเข้า 520 เมตร ผ่าน
19-06-2026 · ผลResult 6.48 ▲ +1 ปรับปรุงกระเบื้องทางเท้า 1 กิโลเมตร ผ่าน
18-05-2026 · ผลResult 5.48 ▲ +0.22 ปรับปรุงทางเข้า-ออก ซอยอ่อนนุช 70-64 ระยะทาง 220 เมตร ผ่าน
21-04-2026 · ผลResult 5.26 ▲ +3.26 ปูกระเบื้องทางเท้าปรับปรุงบ่อพักช่องรับน้ำ ระยะทาง 760 เมตร ผ่าน
20-03-2026 · ผลResult 2 ● เท่าเดิมunchanged ปูกระเบื้องทางเท้าปรับปรุงบ่อพักช่องรับน้ำ ระยะทาง 2000 เมตร ผ่าน
20-02-2026 · ผลResult 2 ▲ +1.5 ปรับปรุงคันหิน ค.ส.ล. / กระเบื้องทางเท้า ระยะทาง 2.0 กิโลเมตร ผ่าน
20-01-2026 · ผลResult 0.5 ▲ +0.5 ปรับปรุงทางเท้ากระเบื้องซีเมนต์ปูพื้น ขนาด 0.40x0.40x0.035 ม. ตามแบบและรายการ ระยะทาง 500 เมตร ผ่าน
0 26-12-2025 · ผลResult 0 ปรับปรุงคันหิน ค.ส.ล. ยาวประมาณ 1,650 ม. ผ่าน
วันที่รายงานDateผลResultเปลี่ยนแปลงChangeรายละเอียดDetailสยป.3SED-3ความเห็น สยป.SED comment
20-08-2026 7.6 ▲ +0.6 งานทำความสะอาดพื้นทางเท้า 600 เมตร ผ่าน
22-07-2026 7 ▲ +0.52 จัดซ่อมผิวจราจร เทพื้นฐานทางเข้า 520 เมตร ผ่าน
19-06-2026 6.48 ▲ +1 ปรับปรุงกระเบื้องทางเท้า 1 กิโลเมตร ผ่าน
18-05-2026 5.48 ▲ +0.22 ปรับปรุงทางเข้า-ออก ซอยอ่อนนุช 70-64 ระยะทาง 220 เมตร ผ่าน
21-04-2026 5.26 ▲ +3.26 ปูกระเบื้องทางเท้าปรับปรุงบ่อพักช่องรับน้ำ ระยะทาง 760 เมตร ผ่าน
20-03-2026 2 ● เท่าเดิมunchanged ปูกระเบื้องทางเท้าปรับปรุงบ่อพักช่องรับน้ำ ระยะทาง 2000 เมตร ผ่าน
20-02-2026 2 ▲ +1.5 ปรับปรุงคันหิน ค.ส.ล. / กระเบื้องทางเท้า ระยะทาง 2.0 กิโลเมตร ผ่าน
20-01-2026 0.5 ▲ +0.5 ปรับปรุงทางเท้ากระเบื้องซีเมนต์ปูพื้น ขนาด 0.40x0.40x0.035 ม. ตามแบบและรายการ ระยะทาง 500 เมตร ผ่าน
26-12-2025 0 ปรับปรุงคันหิน ค.ส.ล. ยาวประมาณ 1,650 ม. ผ่าน

04การรายงานความคืบหน้างาน (9 รายงาน)Progress reports (9)

ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location

2026-08-2020 Aug 2026 +29 วัน29 days
7.60 ▲ +0.60
งานทำความสะอาดพื้นทางเท้า 600 เมตร
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-07-2222 Jul 2026 +33 วัน33 days
7.00 ▲ +0.52
จัดซ่อมผิวจราจร เทพื้นฐานทางเข้า 520 เมตร
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-06-1919 Jun 2026 +32 วัน32 days
6.48 ▲ +1.00
ปรับปรุงกระเบื้องทางเท้า 1 กิโลเมตร
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-05-1818 May 2026 +27 วัน27 days
5.48 ▲ +0.22

ปรับปรุงทางเข้า-ออก ซอยอ่อนนุช 70-64 ระยะทาง 220 เมตร
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-04-2121 Apr 2026 +32 วัน32 days
5.26 ▲ +3.26
ปูกระเบื้องทางเท้าปรับปรุงบ่อพักช่องรับน้ำ ระยะทาง 760 เมตร
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-03-2020 Mar 2026 +28 วัน28 days
2.00 ● เท่าเดิมunchanged
ปูกระเบื้องทางเท้าปรับปรุงบ่อพักช่องรับน้ำ ระยะทาง 2000 เมตร
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-02-2020 Feb 2026 +31 วัน31 days
2.00 ▲ +1.50
ปรับปรุงคันหิน ค.ส.ล. / กระเบื้องทางเท้า ระยะทาง 2.0 กิโลเมตร
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-01-2020 Jan 2026 +25 วัน25 days
0.50 ▲ +0.50
ปรับปรุงทางเท้ากระเบื้องซีเมนต์ปูพื้น ขนาด 0.40x0.40x0.035 ม. ตามแบบและรายการ ระยะทาง 500 เมตร
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2025-12-2626 Dec 2025
0.00
ปรับปรุงคันหิน ค.ส.ล. ยาวประมาณ 1,650 ม.
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงานNo photos or links with this report
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map

05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan

แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods

11 ขั้นตอนsteps
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
ดำเนินการแล้วเสร็จCompleted อยู่ระหว่างดำเนินการIn progress ยังไม่ถึงกำหนด / ยังไม่รายงานNot started เลยกำหนดแต่ยังไม่รายงานOverdue, not reported ตัวเลขบนแท่ง = ผลการดำเนินงานเทียบร้อยละของงานในขั้นตอนนั้นBar figure = result as a share of the step weight
ขั้นตอนที่ Step 1รายงานแล้วReportedผ่าน รื้อคันหิน ยาวประมาณ 1,998 ม.
ร้อยละของงานWeight
7%
ผลResult
7%
ช่วงเวลาPeriod
20-11-2025 – 19-12-2025
รายงานล่าสุดLast report
19-12-2025 11:03:14
ขั้นตอนที่ Step 2รายงานแล้วReportedผ่าน ปรับปรุงคันหิน ค.ส.ล. ยาวประมาณ 1,650 ม.
ร้อยละของงานWeight
8%
ผลResult
8%
ช่วงเวลาPeriod
20-11-2025 – 19-12-2025
รายงานล่าสุดLast report
19-12-2025 11:03:45
ขั้นตอนที่ Step 3รายงานแล้วReportedผ่าน ปรับปรุงทางเท้ากระเบื้องซีเมนต์ปูพื้น ขนาด 0.40x0.40x0.035 ม. ตามแบบและรายการ
ร้อยละของงานWeight
20%
ผลResult
20%
ช่วงเวลาPeriod
20-12-2025 – 19-01-2026
รายงานล่าสุดLast report
20-01-2026 16:44:57
ขั้นตอนที่ Step 4รายงานแล้วReportedผ่าน ปรับปรุงคันหิน ค.ส.ล. / กระเบื้องทางเท้า ระยะทาง 2.0 กิโลเมตร
ร้อยละของงานWeight
15%
ผลResult
15%
ช่วงเวลาPeriod
20-01-2026 – 19-02-2026
รายงานล่าสุดLast report
20-02-2026 14:16:55
ขั้นตอนที่ Step 5รายงานแล้วReportedผ่าน ปรับปรุงช่องรับน้ำ พร้อมตะแกรงเหล็ก ตามแบบและรายการ จำนวน 498 แห่ง
ร้อยละของงานWeight
19%
ผลResult
19%
ช่วงเวลาPeriod
20-02-2026 – 19-03-2026
รายงานล่าสุดLast report
20-03-2026 10:48:24
ขั้นตอนที่ Step 6รายงานแล้วReportedผ่าน ปรับปรุงผิวจราจร ค.ส.ล. หนา 0.25 ม.(ทางเข้า-ออก)โดยใช้คอนกรีตรับแรงอัด 240 กก./ตร.ซม. ที่อายุ 24 ชั่วโมง Cylinder ตามแบบและรายการ เนื้อที่ประมาณ 1200 ตร.ม
ร้อยละของงานWeight
20%
ผลResult
20%
ช่วงเวลาPeriod
20-03-2026 – 19-04-2026
รายงานล่าสุดLast report
21-04-2026 13:59:57
ขั้นตอนที่ Step 7รายงานแล้วReportedผ่าน ปรับปรุงทางเข้า-ออก ซอยอ่อนนุช 70-64 ระยะทาง 220 เมตร
ร้อยละของงานWeight
3%
ผลResult
3%
ช่วงเวลาPeriod
20-04-2026 – 19-05-2026
รายงานล่าสุดLast report
18-05-2026 14:26:43
ขั้นตอนที่ Step 8รายงานแล้วReportedผ่าน ปรับปรุงทางเข้า-ออก ซอยอ่อนนุช 70-64
ร้อยละของงานWeight
3%
ผลResult
3%
ช่วงเวลาPeriod
20-04-2026 – 19-05-2026
รายงานล่าสุดLast report
19-05-2026 15:24:46
ขั้นตอนที่ Step 9รายงานแล้วReportedผ่าน อยู่ระหว่างขยายอายุสัญญา อาจทำให้เปอร์เซ็นงานลดลง
ร้อยละของงานWeight
0%
ผลResult
0%
ช่วงเวลาPeriod
20-05-2026 – 19-06-2026
รายงานล่าสุดLast report
19-06-2026 15:35:47
ขั้นตอนที่ Step 10รายงานแล้วReportedผ่าน จัดซ่อมผิวจราจร เทพื้นฐานทางเข้า
ร้อยละของงานWeight
2%
ผลResult
2%
ช่วงเวลาPeriod
20-06-2026 – 19-07-2026
รายงานล่าสุดLast report
22-07-2026 09:48:58
ขั้นตอนที่ Step 10รายงานแล้วReportedผ่าน งานทำความสะอาดพื้นทางเท้า
ร้อยละของงานWeight
3%
ผลResult
3%
ช่วงเวลาPeriod
20-07-2026 – 19-08-2026
รายงานล่าสุดLast report
20-08-2026 10:05:42
1 รื้อคันหิน ยาวประมาณ 1,998 ม.20-11-2025 – 19-12-2025 · ร้อยละของงานWeight 7% ผ่าน 7%
2 ปรับปรุงคันหิน ค.ส.ล. ยาวประมาณ 1,650 ม.20-11-2025 – 19-12-2025 · ร้อยละของงานWeight 8% ผ่าน 8%
3 ปรับปรุงทางเท้ากระเบื้องซีเมนต์ปูพื้น ขนาด 0.40x0.40x0.035 ม. ตามแบบและรายการ 20-12-2025 – 19-01-2026 · ร้อยละของงานWeight 20% ผ่าน 20%
4 ปรับปรุงคันหิน ค.ส.ล. / กระเบื้องทางเท้า ระยะทาง 2.0 กิโลเมตร20-01-2026 – 19-02-2026 · ร้อยละของงานWeight 15% ผ่าน 15%
5 ปรับปรุงช่องรับน้ำ พร้อมตะแกรงเหล็ก ตามแบบและรายการ จำนวน 498 แห่ง20-02-2026 – 19-03-2026 · ร้อยละของงานWeight 19% ผ่าน 19%
6 ปรับปรุงผิวจราจร ค.ส.ล. หนา 0.25 ม.(ทางเข้า-ออก)โดยใช้คอนกรีตรับแรงอัด 240 กก./ตร.ซม. ที่อายุ 24 ชั่วโมง Cylinder ตามแบบและรายการ เนื้อที่ประมาณ 1200 ตร.ม20-03-2026 – 19-04-2026 · ร้อยละของงานWeight 20% ผ่าน 20%
7 ปรับปรุงทางเข้า-ออก ซอยอ่อนนุช 70-64 ระยะทาง 220 เมตร20-04-2026 – 19-05-2026 · ร้อยละของงานWeight 3% ผ่าน 3%
8 ปรับปรุงทางเข้า-ออก ซอยอ่อนนุช 70-64 20-04-2026 – 19-05-2026 · ร้อยละของงานWeight 3% ผ่าน 3%
9 อยู่ระหว่างขยายอายุสัญญา อาจทำให้เปอร์เซ็นงานลดลง 20-05-2026 – 19-06-2026 · ร้อยละของงานWeight 0% ผ่าน 0%
10 จัดซ่อมผิวจราจร เทพื้นฐานทางเข้า20-06-2026 – 19-07-2026 · ร้อยละของงานWeight 2% ผ่าน 2%
10 งานทำความสะอาดพื้นทางเท้า 20-07-2026 – 19-08-2026 · ร้อยละของงานWeight 3% ผ่าน 3%
ลำดับNo.ขั้นตอน/รายละเอียดงานStepร้อยละของงานWeight %ผลการดำเนินงานResult %ช่วงเวลาPeriodรายงานล่าสุดLast reportหมายเหตุNotesสถานะ สยป.SED
1 รื้อคันหิน ยาวประมาณ 1,998 ม. 7 7 20-11-2025 – 19-12-2025 19-12-2025 11:03:14 ผ่าน
2 ปรับปรุงคันหิน ค.ส.ล. ยาวประมาณ 1,650 ม. 8 8 20-11-2025 – 19-12-2025 19-12-2025 11:03:45 ผ่าน
3 ปรับปรุงทางเท้ากระเบื้องซีเมนต์ปูพื้น ขนาด 0.40x0.40x0.035 ม. ตามแบบและรายการ 20 20 20-12-2025 – 19-01-2026 20-01-2026 16:44:57 ผ่าน
4 ปรับปรุงคันหิน ค.ส.ล. / กระเบื้องทางเท้า ระยะทาง 2.0 กิโลเมตร 15 15 20-01-2026 – 19-02-2026 20-02-2026 14:16:55 ผ่าน
5 ปรับปรุงช่องรับน้ำ พร้อมตะแกรงเหล็ก ตามแบบและรายการ จำนวน 498 แห่ง 19 19 20-02-2026 – 19-03-2026 20-03-2026 10:48:24 ผ่าน
6 ปรับปรุงผิวจราจร ค.ส.ล. หนา 0.25 ม.(ทางเข้า-ออก)โดยใช้คอนกรีตรับแรงอัด 240 กก./ตร.ซม. ที่อายุ 24 ชั่วโมง Cylinder ตามแบบและรายการ เนื้อที่ประมาณ 1200 ตร.ม 20 20 20-03-2026 – 19-04-2026 21-04-2026 13:59:57 ผ่าน
7 ปรับปรุงทางเข้า-ออก ซอยอ่อนนุช 70-64 ระยะทาง 220 เมตร 3 3 20-04-2026 – 19-05-2026 18-05-2026 14:26:43 ผ่าน
8 ปรับปรุงทางเข้า-ออก ซอยอ่อนนุช 70-64 3 3 20-04-2026 – 19-05-2026 19-05-2026 15:24:46 ผ่าน
9 อยู่ระหว่างขยายอายุสัญญา อาจทำให้เปอร์เซ็นงานลดลง 0 0 20-05-2026 – 19-06-2026 19-06-2026 15:35:47 ผ่าน
10 จัดซ่อมผิวจราจร เทพื้นฐานทางเข้า 2 2 20-06-2026 – 19-07-2026 22-07-2026 09:48:58 ผ่าน
10 งานทำความสะอาดพื้นทางเท้า 3 3 20-07-2026 – 19-08-2026 20-08-2026 10:05:42 ผ่าน
รวม 11 ขั้นตอน11 steps100100

06แผนที่โครงการProject map
