← โครงการฯ ของหน่วยงานAgency projects
โครงการ/กิจกรรมProject #63597 ปีงบประมาณ 2569FY 2026 ดำเนินการแล้วเสร็จ สยป.1: ผ่าน

โครงการปรับปรุงสถานีสูบน้ำคลองบางมะเขือ

สำนักการระบายน้ำ · ส่วนระบบควบคุมน้ำพระนคร (กลุ่มงานวิศวกรรม)

53,950,000งบประมาณ (บาท)Budget (THB)
100%ความคืบหน้าโครงการProject progress
1 · 10KR · รายงานผลKRs · reports
4ขั้นตอน (รวม 100%)Steps (100%)

· ข้อมูลอัปเดตล่าสุดLast updated 18-09-2026 07:16

01รายละเอียดโครงการProject details

Interface text is shown in English. Records entered in BMA systems — policy, project and agency names, and narrative reports — are shown in Thai as recorded.

อ่านรายละเอียดโครงการฉบับเต็มRead the full project description▸

เพื่อปรับปรุงสถานีสูบน้ำคลองบางมะเขือ

ประโยชน์ที่คาดว่าจะได้รับ:Expected benefits: แก้ไขและป้องกันปัญหาน้ำท่วมถนนสุขุมวิท 71

เป้าหมายโครงการProject goal
1. ก่อสร้างสถานีสูบน้ำขนาดอัตราการสูบ 7.5 ลบ.ม./วินาที จำนวน 1 แห่ง 2. ติดตั้งอาคารที่พักเจ้าหน้าที่ จำนวน 1 แห่ง 3. ปรับปรุงภูมิทัศน์ จำนวน 1 แห่ง
ผู้ประสานงาน / ติดต่อCoordinator / contact
นายเด*******

02 ตัววัดผลหลัก (OKRs) และตัวชี้วัดโครงการKey results and project indicators

แบบ สยป.2 — คำนิยาม ค่าเป้าหมาย ผลการดำเนินงาน และความคืบหน้าของแต่ละตัวชี้วัดForm SED-2 — definition, target, result and progress of each indicator

1 KRKRs
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
KRคำนิยามDefinitionค่าเป้าหมายTargetหน่วยนับUnitผลResultความคืบหน้า %Progress %สยป.2SED-2
อื่น ๆ (ตัวชี้วัดงานประจำ) 100 ร้อยละ 80 80 ผ่าน ผลงานราย KRKR resultsรายละเอียดตัวชี้วัดIndicator details

03 ผลการดำเนินงานตามเป้าหมาย และแนวโน้มการบรรลุเป้าหมายResults and trend towards the target

แบบ สยป.3 — แยกตาม KR: วิเคราะห์แนวโน้มจากรายงานจริง และผลที่รายงานพร้อมสถานะการตรวจของ สยป. (รูป ลิงก์ และพิกัดของแต่ละรายงาน ดูที่หัวข้อการรายงานความคืบหน้างาน)Form SED-3 — by KR: trend analysed from the reports filed, and the reported results with SED review status (photos, links and locations are in the progress-report timeline)

KR 7674 อื่น ๆ (ตัวชี้วัดงานประจำ) · รวม 500 · 10 รายงานTotal 500 · 10 reports

วิเคราะห์แนวโน้มการบรรลุเป้าหมายTrend towards the target
เป้าหมาย 100Target 100 · 10 รายงาน10 reports
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมายPast the deadline and the target is not yet met
ความสำเร็จเทียบเป้าหมายAchievement against target
80%
ความเร็วเฉลี่ย (ต่อเดือน)Average pace (per month)
+7.2
ล่าสุด +4.7/เดือนrecently +4.7/month
คาดว่าจะบรรลุเป้าหมายProjected to reach target
12 ธ.ค. 6912 Dec 2026
กำหนดเสร็จDeadline
30 ก.ย. 6930 Sep 2026
ช้ากว่ากำหนด 73 วัน73 days late
แนวโน้มการบรรลุเป้าหมาย (Trend)Trend towards the target
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงานChange between consecutive reports
  • รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 23 ธ.ค. 68 ถึง 18 ก.ย. 69 (269 วัน) เฉลี่ยทุก 30 วัน10 reports from 23 Dec 2025 to 18 Sep 2026 (269 days), on average every 30 days
  • ค่าล่าสุด 80.00 จากเป้าหมาย 100 (80%) เมื่อ 18 ก.ย. 69Latest value 80.00 against a target of 100 (80%) on 18 Sep 2026
  • ความคืบหน้าเฉลี่ย +7.2 ต่อเดือน (ช่วง 3 รายงานล่าสุด +4.7 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.99Average progress +7.2 per month (last 3 reports: +4.7 per month); trend-line fit R² = 0.99
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 12 ธ.ค. 69 เทียบกับกำหนด 30 ก.ย. 69At the current rate the target would be reached around 12 Dec 2026, against a deadline of 30 Sep 2026
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 50.7 ต่อเดือน (อัตราปัจจุบัน 7.2 ต่อเดือน)To meet the deadline, progress must reach 50.7 per month (currently 7.2 per month)
  • ช่วงที่ไม่มีรายงานนานที่สุด 34 วัน (16 ก.ค. 69 → 19 ส.ค. 69)Longest gap without a report: 34 days (16 Jul 2026 → 19 Aug 2026)
  • ก้าวหน้ามากที่สุดในช่วง 16 มี.ค. 69 → 17 เม.ย. 69 (+15.00 ใน 32 วัน)Biggest step forward: 16 Mar 2026 → 17 Apr 2026 (+15.00 in 32 days)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดของขั้นตอนสุดท้ายตามแผนAnalysed from the reports actually filed, using a linear (least-squares) regression. This is a preliminary projection to support monitoring, not an official figure. · Deadline based on: planned end of the last step

10 รายงานreports
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
18-09-2026สยป.3: ผ่าน ผลResult 80 ▲ +5

อยู่ระหว่างติดตั้งอุปกรณ์ไฟฟ้า

19-08-2026สยป.3: ผ่าน ผลResult 75 ▲ +5

อยู่ระหว่างติดตั้งหม้อแปลงไฟฟ้า

16-07-2026สยป.3: ผ่าน ผลResult 70 ▲ +10

อยู่ระหว่างติดตั้ง เครื่องเก็บขยะอัตโนมัติ

18-06-2026สยป.3: ผ่าน ผลResult 60 ▲ +5

อยู่ระหว่างปรับปรุงโครงสร้างพื้นสถานีสูบน้ำ

19-05-2026สยป.3: ผ่าน ผลResult 55 ▲ +5

อยู่ระหว่างปรับปรุงโครงสร้างสถานีสูบน้ำ

17-04-2026สยป.3: ผ่าน ผลResult 50 ▲ +15

อยู่ระหว่างปรับปรุงโครงสร้างสถานีสูบน้ำ

16-03-2026สยป.3: ผ่าน ผลResult 35 ▲ +5

อยู่ระหว่างตอก steel sheet pile

16-02-2026สยป.3: ผ่าน ผลResult 30 ▲ +5

อยู่ระหว่างปรับปรุงโครงาสร้างสถานีสูบน้ำ

20-01-2026สยป.3: ผ่าน ผลResult 25 ▲ +5

อยู่ระหว่างก่อสร้างตามแผน ปรับปรุงโครงสร้างสถานีสูบน้ำเดิม

23-12-2025สยป.3: ผ่าน ผลResult 20

อยู่ระหว่างรื้อย้ายเครื่องจักร ระบบไฟฟ้า สถานีสูบน้ำเดิม

18-09-2026 · ผลResult 80 ▲ +5 อยู่ระหว่างติดตั้งอุปกรณ์ไฟฟ้า ผ่าน
19-08-2026 · ผลResult 75 ▲ +5 อยู่ระหว่างติดตั้งหม้อแปลงไฟฟ้า ผ่าน
16-07-2026 · ผลResult 70 ▲ +10 อยู่ระหว่างติดตั้ง เครื่องเก็บขยะอัตโนมัติ ผ่าน
18-06-2026 · ผลResult 60 ▲ +5 อยู่ระหว่างปรับปรุงโครงสร้างพื้นสถานีสูบน้ำ ผ่าน
19-05-2026 · ผลResult 55 ▲ +5 อยู่ระหว่างปรับปรุงโครงสร้างสถานีสูบน้ำ ผ่าน
17-04-2026 · ผลResult 50 ▲ +15 อยู่ระหว่างปรับปรุงโครงสร้างสถานีสูบน้ำ ผ่าน
16-03-2026 · ผลResult 35 ▲ +5 อยู่ระหว่างตอก steel sheet pile ผ่าน
16-02-2026 · ผลResult 30 ▲ +5 อยู่ระหว่างปรับปรุงโครงาสร้างสถานีสูบน้ำ ผ่าน
20-01-2026 · ผลResult 25 ▲ +5 อยู่ระหว่างก่อสร้างตามแผน ปรับปรุงโครงสร้างสถานีสูบน้ำเดิม ผ่าน
23-12-2025 · ผลResult 20 อยู่ระหว่างรื้อย้ายเครื่องจักร ระบบไฟฟ้า สถานีสูบน้ำเดิม ผ่าน
วันที่รายงานDateผลResultเปลี่ยนแปลงChangeรายละเอียดDetailสยป.3SED-3ความเห็น สยป.SED comment
18-09-2026 80 ▲ +5 อยู่ระหว่างติดตั้งอุปกรณ์ไฟฟ้า ผ่าน
19-08-2026 75 ▲ +5 อยู่ระหว่างติดตั้งหม้อแปลงไฟฟ้า ผ่าน
16-07-2026 70 ▲ +10 อยู่ระหว่างติดตั้ง เครื่องเก็บขยะอัตโนมัติ ผ่าน
18-06-2026 60 ▲ +5 อยู่ระหว่างปรับปรุงโครงสร้างพื้นสถานีสูบน้ำ ผ่าน
19-05-2026 55 ▲ +5 อยู่ระหว่างปรับปรุงโครงสร้างสถานีสูบน้ำ ผ่าน
17-04-2026 50 ▲ +15 อยู่ระหว่างปรับปรุงโครงสร้างสถานีสูบน้ำ ผ่าน
16-03-2026 35 ▲ +5 อยู่ระหว่างตอก steel sheet pile ผ่าน
16-02-2026 30 ▲ +5 อยู่ระหว่างปรับปรุงโครงาสร้างสถานีสูบน้ำ ผ่าน
20-01-2026 25 ▲ +5 อยู่ระหว่างก่อสร้างตามแผน ปรับปรุงโครงสร้างสถานีสูบน้ำเดิม ผ่าน
23-12-2025 20 อยู่ระหว่างรื้อย้ายเครื่องจักร ระบบไฟฟ้า สถานีสูบน้ำเดิม ผ่าน

04การรายงานความคืบหน้างาน (10 รายงาน)Progress reports (10)

ทุกตัวชี้วัด เรียงจากรายงานล่าสุด — ผลที่รายงาน การเปลี่ยนแปลงจากครั้งก่อน ระยะห่าง รูปภาพ (คลิกเปิดภาพเต็ม) ลิงก์ และพิกัดAll indicators, latest first — reported value, change since the previous report, interval, photos (click to enlarge), links and location

2026-09-1818 Sep 2026 +30 วัน30 days
80.00 ▲ +5.00
อยู่ระหว่างติดตั้งอุปกรณ์ไฟฟ้า
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-08-1919 Aug 2026 +34 วัน34 days
75.00 ▲ +5.00
อยู่ระหว่างติดตั้งหม้อแปลงไฟฟ้า
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-07-1616 Jul 2026 +28 วัน28 days
70.00 ▲ +10.00
อยู่ระหว่างติดตั้ง เครื่องเก็บขยะอัตโนมัติ
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-06-1818 Jun 2026 +30 วัน30 days
60.00 ▲ +5.00
อยู่ระหว่างปรับปรุงโครงสร้างพื้นสถานีสูบน้ำ
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map

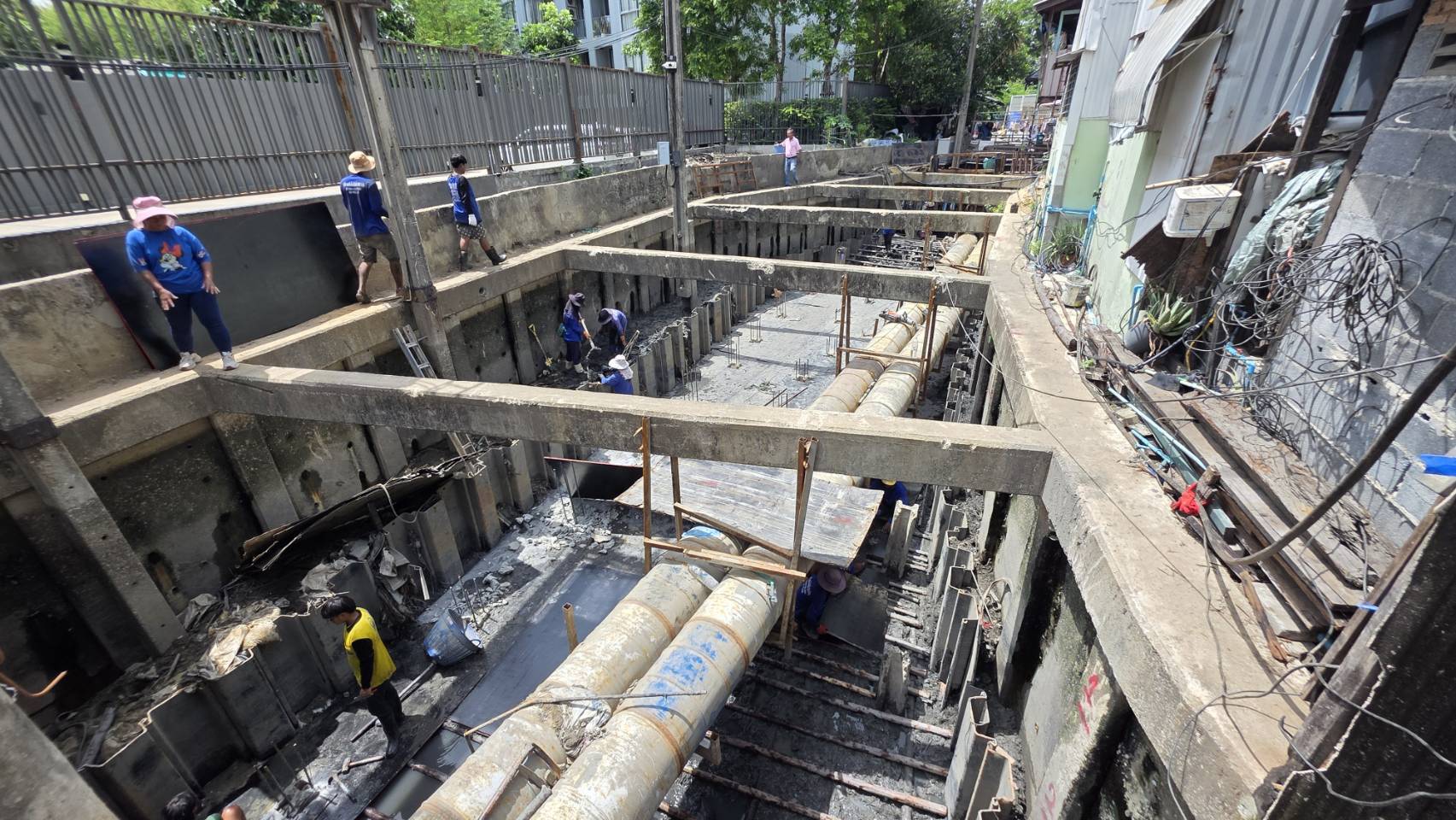

2026-05-1919 May 2026 +32 วัน32 days
55.00 ▲ +5.00
อยู่ระหว่างปรับปรุงโครงสร้างสถานีสูบน้ำ
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map

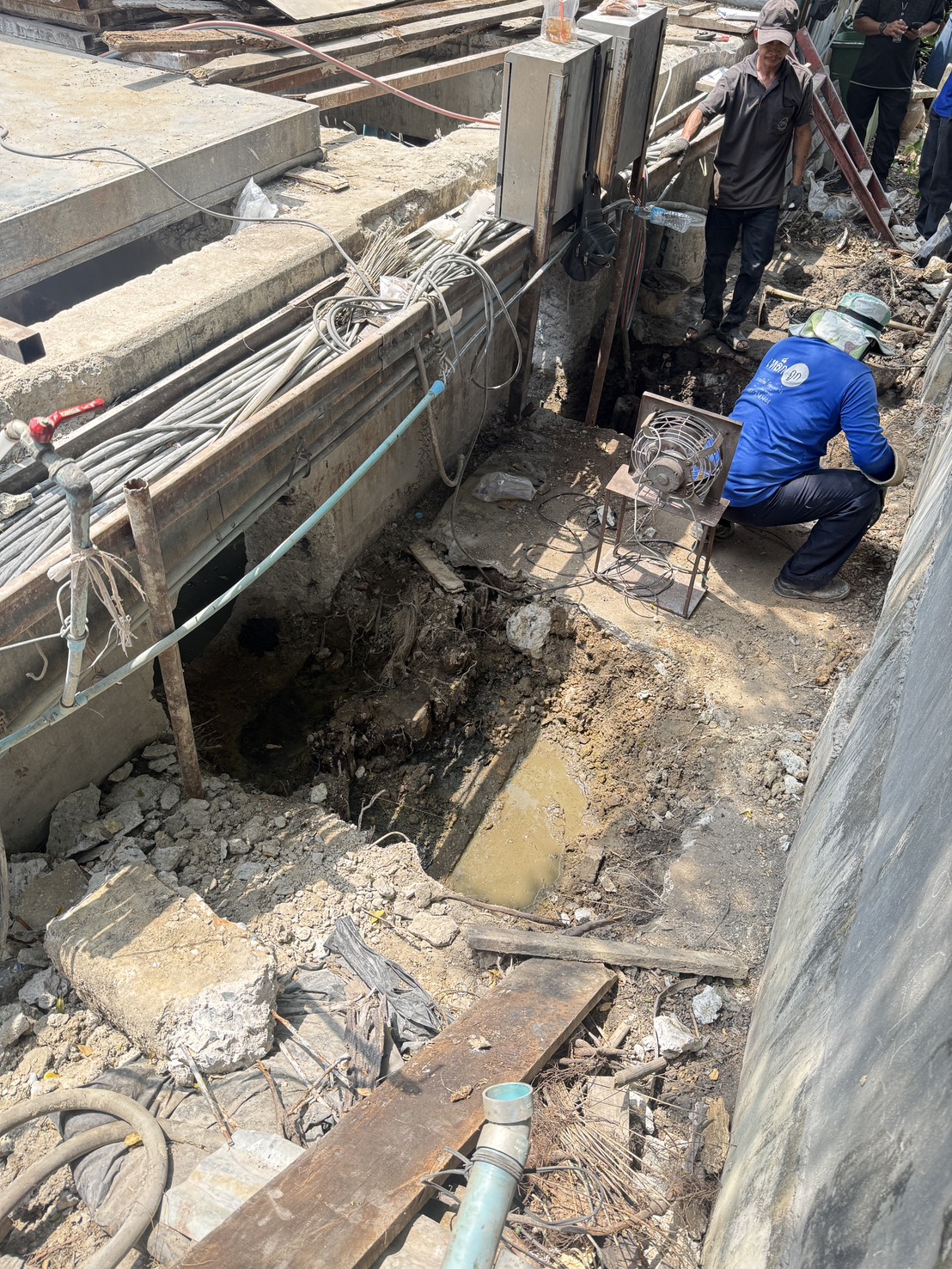

2026-04-1717 Apr 2026 +32 วัน32 days
50.00 ▲ +15.00
อยู่ระหว่างปรับปรุงโครงสร้างสถานีสูบน้ำ
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map

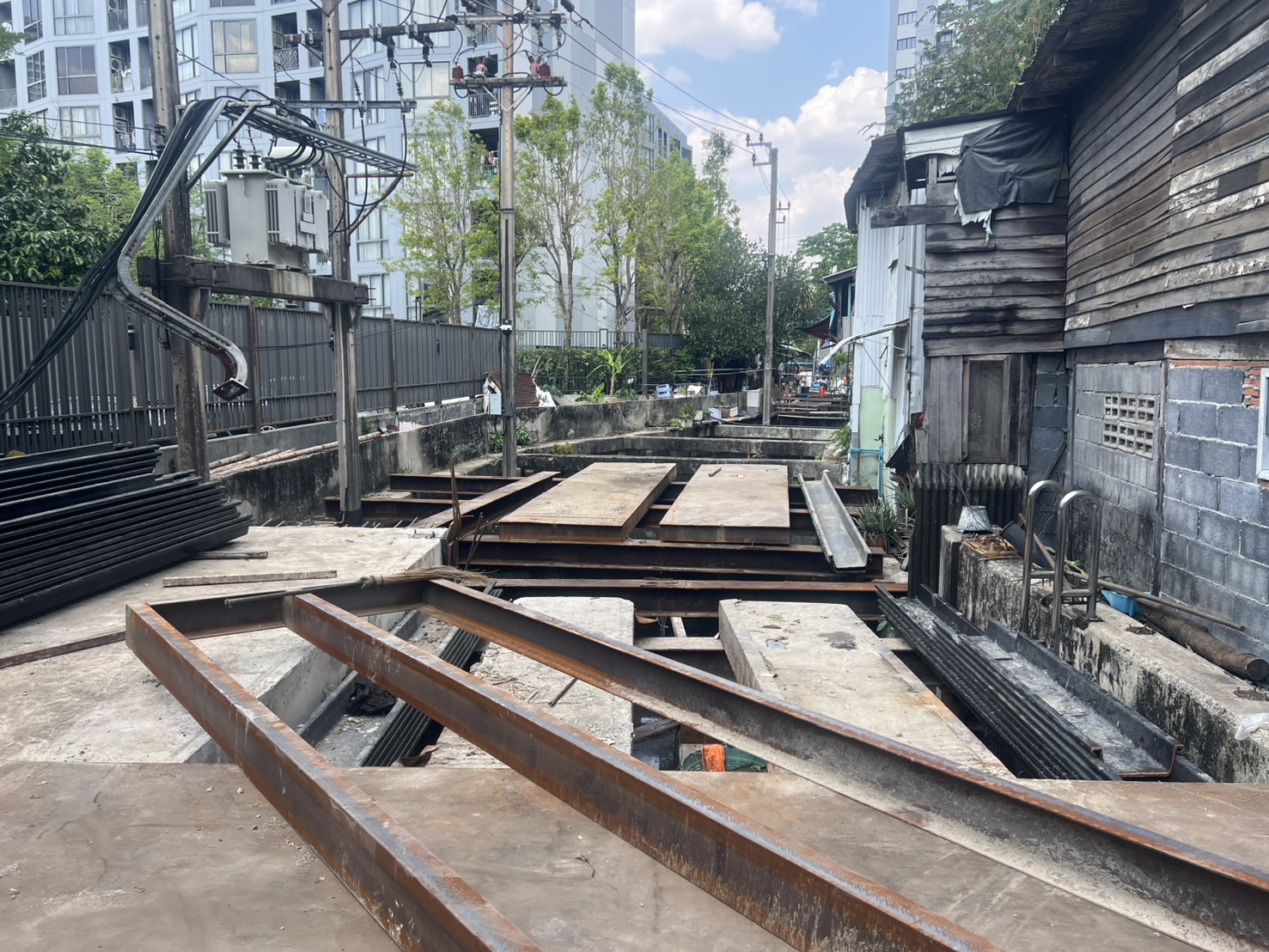

2026-03-1616 Mar 2026 +28 วัน28 days
35.00 ▲ +5.00
อยู่ระหว่างตอก steel sheet pile
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map

2026-02-1616 Feb 2026 +27 วัน27 days
30.00 ▲ +5.00
อยู่ระหว่างปรับปรุงโครงาสร้างสถานีสูบน้ำ
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2026-01-2020 Jan 2026 +28 วัน28 days

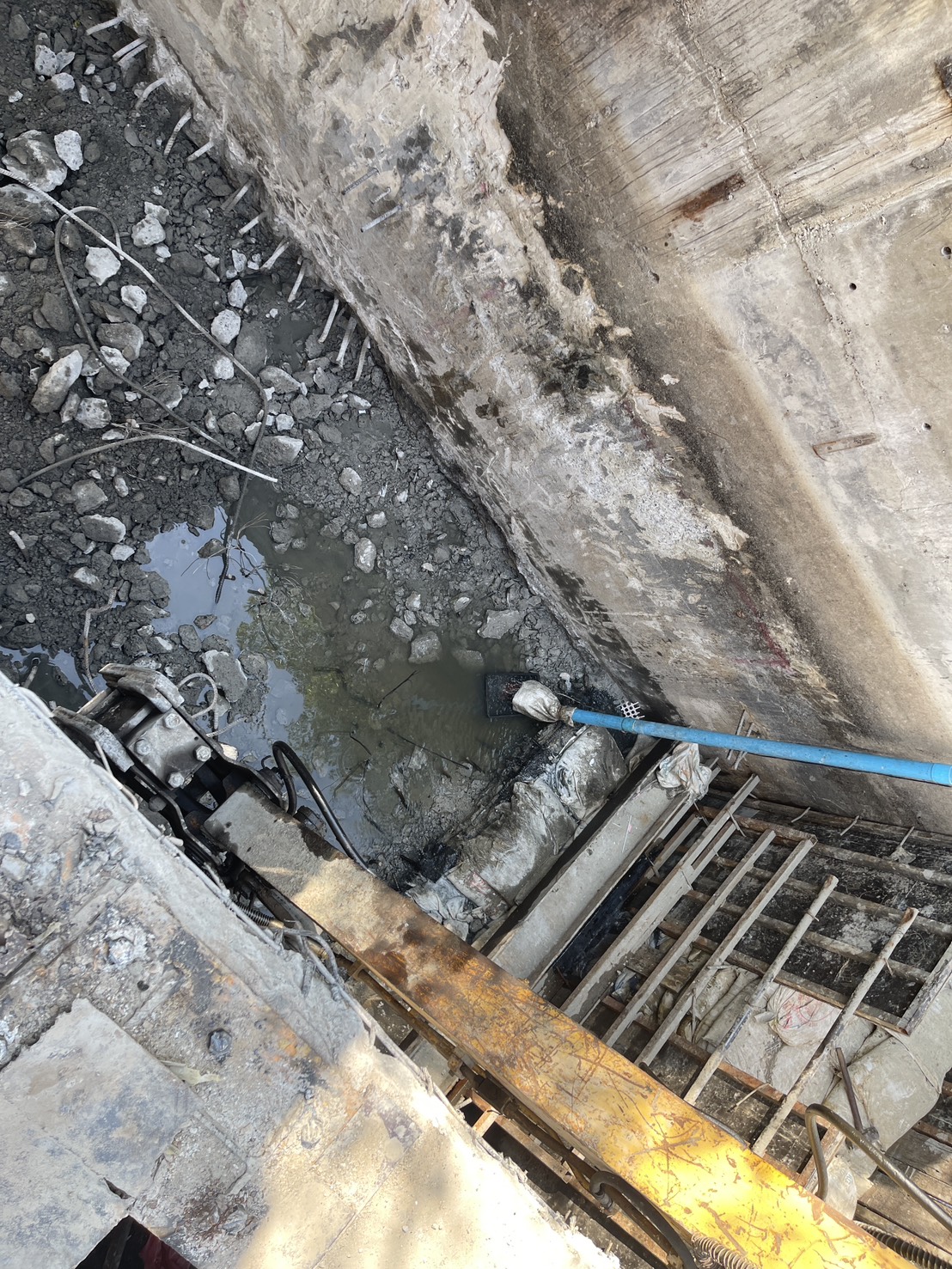

25.00 ▲ +5.00
อยู่ระหว่างก่อสร้างตามแผน ปรับปรุงโครงสร้างสถานีสูบน้ำเดิม
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map
2025-12-2323 Dec 2025
20.00
อยู่ระหว่างรื้อย้ายเครื่องจักร ระบบไฟฟ้า สถานีสูบน้ำเดิม
📍 พิกัดโครงการProject location: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่Show on map

05 ขั้นตอนการดำเนินงาน (Action Plan)Action plan

แบบ สยป.2 (2) — ขั้นตอน สัดส่วนงาน ผลการดำเนินงาน และช่วงเวลาForm SED-2 (2) — steps, weights, results and periods

4 ขั้นตอนsteps
ไม่พบรายการที่ตรงกับคำค้นNo items match your search.
ดำเนินการแล้วเสร็จCompleted อยู่ระหว่างดำเนินการIn progress ยังไม่ถึงกำหนด / ยังไม่รายงานNot started เลยกำหนดแต่ยังไม่รายงานOverdue, not reported ตัวเลขบนแท่ง = ผลการดำเนินงานเทียบร้อยละของงานในขั้นตอนนั้นBar figure = result as a share of the step weight
ขั้นตอนที่ Step 1รายงานแล้วReportedผ่าน การก่อสร้างตามแผนไตรมาส 1 (ต.ค.-ธ.ค 68)
ร้อยละของงานWeight
25%
ผลResult
25%
ช่วงเวลาPeriod
01-10-2025 – 31-12-2025
รายงานล่าสุดLast report
20-01-2026 08:35:05
ขั้นตอนที่ Step 2รายงานแล้วReportedผ่าน การก่อสร้างตามแผนไตรมาส 2 (ม.ค.-มี.ค. 69)
ร้อยละของงานWeight
25%
ผลResult
25%
ช่วงเวลาPeriod
01-01-2026 – 31-03-2026
รายงานล่าสุดLast report
17-04-2026 09:29:41
ขั้นตอนที่ Step 3รายงานแล้วReportedผ่าน การก่อสร้างตามแผนไตรมาส 3 (เม.ย.-มิ.ย.69)
ร้อยละของงานWeight
25%
ผลResult
25%
ช่วงเวลาPeriod
01-04-2026 – 30-06-2025
รายงานล่าสุดLast report
16-07-2026 10:51:44
ขั้นตอนที่ Step 4รายงานแล้วReportedผ่าน การก่อสร้างตามแผนไตรมาส 4 (ก.ค.-ก.ย..69)
ร้อยละของงานWeight
25%
ผลResult
25%
ช่วงเวลาPeriod
01-07-2026 – 30-09-2026
รายงานล่าสุดLast report
18-09-2026 07:16:32
1 การก่อสร้างตามแผนไตรมาส 1 (ต.ค.-ธ.ค 68)01-10-2025 – 31-12-2025 · ร้อยละของงานWeight 25% ผ่าน 25%
2 การก่อสร้างตามแผนไตรมาส 2 (ม.ค.-มี.ค. 69) 01-01-2026 – 31-03-2026 · ร้อยละของงานWeight 25% ผ่าน 25%
3 การก่อสร้างตามแผนไตรมาส 3 (เม.ย.-มิ.ย.69)01-04-2026 – 30-06-2025 · ร้อยละของงานWeight 25% ผ่าน 25%
4 การก่อสร้างตามแผนไตรมาส 4 (ก.ค.-ก.ย..69)01-07-2026 – 30-09-2026 · ร้อยละของงานWeight 25% ผ่าน 25%
ลำดับNo.ขั้นตอน/รายละเอียดงานStepร้อยละของงานWeight %ผลการดำเนินงานResult %ช่วงเวลาPeriodรายงานล่าสุดLast reportหมายเหตุNotesสถานะ สยป.SED
1 การก่อสร้างตามแผนไตรมาส 1 (ต.ค.-ธ.ค 68) 25 25 01-10-2025 – 31-12-2025 20-01-2026 08:35:05 ผ่าน
2 การก่อสร้างตามแผนไตรมาส 2 (ม.ค.-มี.ค. 69) 25 25 01-01-2026 – 31-03-2026 17-04-2026 09:29:41 ผ่าน
3 การก่อสร้างตามแผนไตรมาส 3 (เม.ย.-มิ.ย.69) 25 25 01-04-2026 – 30-06-2025 16-07-2026 10:51:44 ผ่าน
4 การก่อสร้างตามแผนไตรมาส 4 (ก.ค.-ก.ย..69) 25 25 01-07-2026 – 30-09-2026 18-09-2026 07:16:32 ผ่าน
รวม 4 ขั้นตอน4 steps100100

06แผนที่โครงการProject map
