โครงการ · ปีงบประมาณ 2567

ค่าใช้จ่ายโครงการติดตั้งศูนย์ควบคุมและบริหารจัดการระบบเทคโนโลยีการจราจรและความปลอดภัยของกรุงเทพมหานคร ระยะที่ 1

งบประมาณ 194,600,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักการจราจรและขนส่ง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

1 ทำการติดตั้งชุดโปรแกรมบูรณาการระบบกล้องโทรทัศน์วงจรปิด CCTV Management เพื่อสามารถบูรณาการการแสดงผลกล้องโทรทัศน์วงจรปิด 2 ทำการติดตั้งและพัฒนาศูนย์ควบคุมและบริหารจัดการระบบเทคโนโลยีการจราจรและ ความปลอดภัยของกรุงเทพมหานคร และห้องปฏิบัติงานให้เหมาะสม 3 ทำการออกแบบและติดตั้งจอแสดงผล (Video Wall) เครื่องคอมพิวเตอร์ จอคอมพิวเตอร์ สำหรับเจ้าหน้าที่ที่ทำงาน ภายในศูนย์ควบคุมและบริหารจัดการระบบเทคโนโลยีการจราจรและความปลอดภัยของกรุงเทพมหานคร 4 ทำการเดินสายสัญญาณเชื่อมโยงข้อมูลทั้งหมด ภายในห้องศูนย์ควบคุมและบริหารจัดการระบบเทคโนโลยีการจราจรและความปลอดภัยของกรุงเทพมหานคร 5 ทำการเดินระบบไฟฟ้า เชื่อมโยงข้อมูลทั้งหมด ภายในห้องห้องศูนย์ควบคุมและบริหารจัดการระบบเทคโนโลยีการจราจรและความปลอดภัยของกรุงเทพมหานคร 6 ทำการติดตั้งซอฟต์แวร์โปรแกรมสำหรับบริหารจัดการระบบค้นหาภาพแบบอัจฉริยะ 3.7 ทำการจัดหาระบบขอข้อมูลภาพจากกล้องโทรทัศน์วงจรปิด (CCTV) แบบออนไลน์ ผ่าน Web Site

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
3753

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
18

ข้อมูลอัปเดตล่าสุด 06-12-2024 10:41

03ตัวชี้วัดโครงการ (KPI)

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 100 · 6 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+6.4
ล่าสุด +49.8/เดือน
บรรลุเป้าหมายเมื่อ
13 ก.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 17 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 6 ครั้ง ตั้งแต่ 8 ม.ค. 67 ถึง 13 ก.ย. 67 (249 วัน) เฉลี่ยทุก 50 วัน
  • ค่าล่าสุด 100 จากเป้าหมาย 100 (100%) เมื่อ 13 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +6.4 ต่อเดือน (ช่วง 3 รายงานล่าสุด +49.8 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.22
  • ถึงเป้าหมายครั้งแรกเมื่อ 13 ก.ย. 67 (ก่อนหรือตรงกำหนด 17 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 133 วัน (8 ม.ค. 67 → 20 พ.ค. 67)
  • ก้าวหน้ามากที่สุดในช่วง 27 ส.ค. 67 → 13 ก.ย. 67 (+100 ใน 17 วัน)
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
-1.1
ล่าสุด -7.9/เดือน
บรรลุเป้าหมายเมื่อ
13 ก.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 17 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 16 ม.ค. 67 ถึง 13 ก.ย. 67 (241 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 80.00 จากเป้าหมาย 80.00 (100%) เมื่อ 13 ก.ย. 67
  • ความคืบหน้าเฉลี่ย -1.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด -7.9 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.27
  • ถึงเป้าหมายครั้งแรกเมื่อ 13 ก.ย. 67 (ก่อนหรือตรงกำหนด 17 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 48 วัน (8 มี.ค. 67 → 25 เม.ย. 67)
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 16 ม.ค. 67 → 5 ก.พ. 67 เปลี่ยน +0.60) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 2 ก.ย. 67 → 13 ก.ย. 67 (-17.00 ใน 11 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (18 ครั้ง)

2024-09-13 +11 วัน
ดำเนินการแล้วเสร็จ
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-09-13 +17 วัน
ดำเนินการแล้วเสร็จ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-09-02 +0 วัน
ผลการดำเนินการเดือน สค
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-09-02 +41 วัน
ผลการดำเนินการเดือน สค
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-08-27 +35 วัน
ดำเนินการแล้วเสร็จ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-07-23 +28 วัน
ผลการดำเนินการเดือน มิย.
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-07-23 +28 วัน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-06-25 +36 วัน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-06-25 +29 วัน
ผลการดำเนินการเดือน พค.
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-05-27 +32 วัน
ผลการดำเนินการเดือน เมย.
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-05-20 +133 วัน
ดำเนินการแล้วเสร็จ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-04-25 +48 วัน

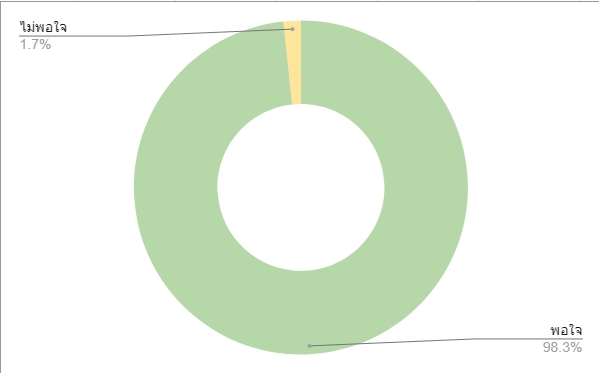

ความพึงพอใจของเดือน มีค
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-03-08 +32 วัน

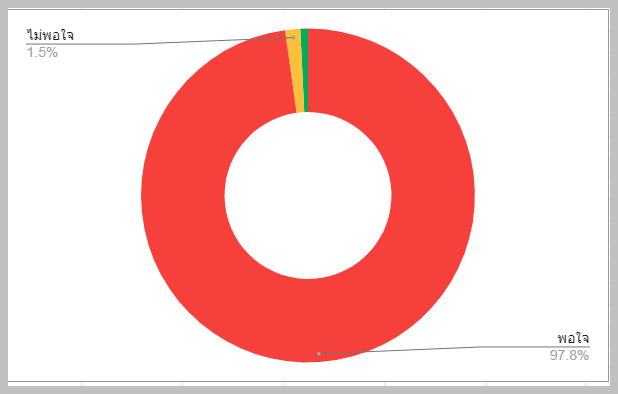

ระดับความพึงพอใจ ของเดือน ก.พ.67
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-02-05 +20 วัน

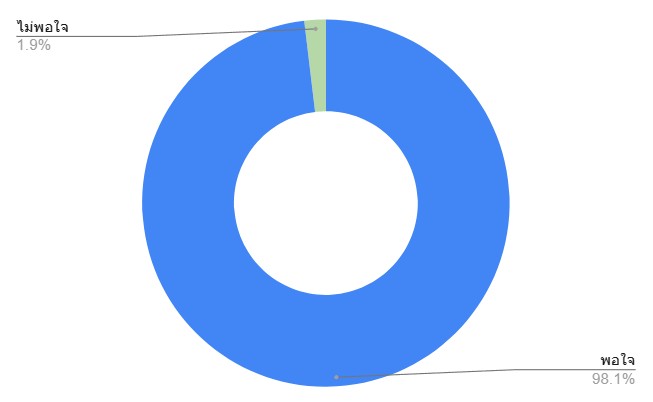

รายงานประจำเดือน มค
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-01-16 +0 วัน
ดำเนินการแล้วเสร็จเดือน ธค.
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-01-16
ดำเนินการแล้วเสร็จเดือน ธค.
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-01-08 +0 วัน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่
2024-01-08
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764888, 100.498756
🗺 ดูข้อมูลแผนที่

05แผนที่โครงการ

หมุดสีเขียว: พิกัดโครงการ (13.764888, 100.498756)

← กลับไปเลือกเขต
