ข้อมูลโครงการ :: ปรับปรุงซอยหลานหลวง 14 จากถนนหลานหลวง ถึงบ้านเลขที่ 506/18

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงซอยหลานหลวง 14 จากถนนหลานหลวง ถึงบ้านเลขที่ 506/183,180,000.0030.00สำนักงานเขตดุสิตฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(99) อื่นๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.000.000.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-9 of 9 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

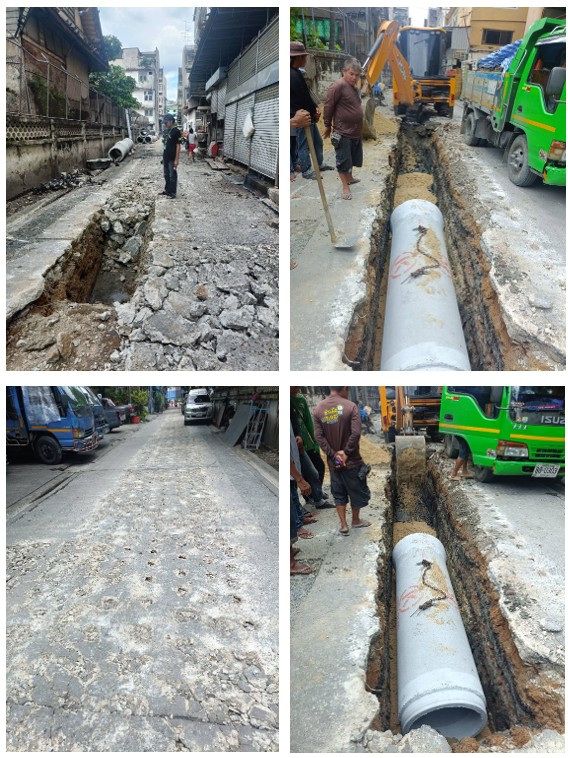

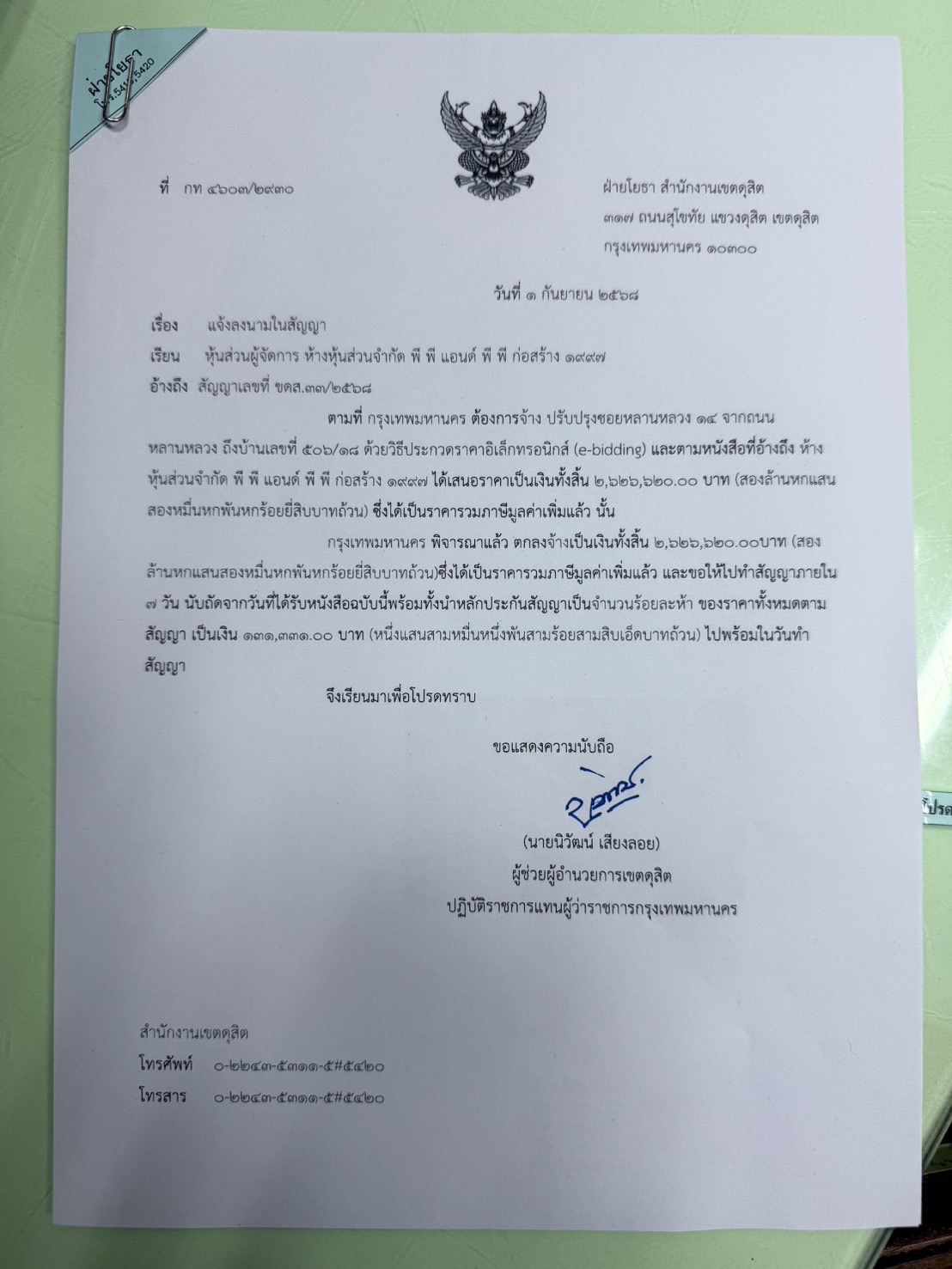

9918-08-20250.000.00ข้อมูล ณ 18 ส.ค. 68 อยู่ระหว่างลงนามสัญญา
9921-07-20250.000.00ข้อมูล ณ วันที่ 21 ก.ค. 68 อยู่ระหว่างขั้นตอนรายงานขอจ้าง
9923-06-20250.000.00ข้อมูล ณ วันที่ 23 มิ.ย. 2568 อยู่ระหว่างจัดทำราคากลาง
9928-05-20250.000.00ข้อมูล ณ วันที่ 28 พ.ค. 2568 อยู่ระหว่างทบทวนราคากลาง
9923-05-20250.000.00ข้อมูล ณ วันที่ 23 พ.ค. 2568 อยู่ระหว่างขอเปลี่ยนแปลงรายละเอียดรายการ
9921-04-20250.000.00วันที่ 21 เมษายน 2568 อยู่ระหว่างจัดทำราคากลาง
9921-03-20250.000.00ข้อมูลวันที่ 20 มีนาคม 2568 อยู่ระหว่างจัดทำราคากลาง
9928-02-20250.000.00 ข้อมูล ณ วันที่ 28 กุมภาพันธ์ 2568 อยู่ระหว่างทบทวนราคากลาง
9928-01-20250.000.00อยู่ระหว่างดำเนินการ จัดทำแบบรูปรายการ

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-6 of 6 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่

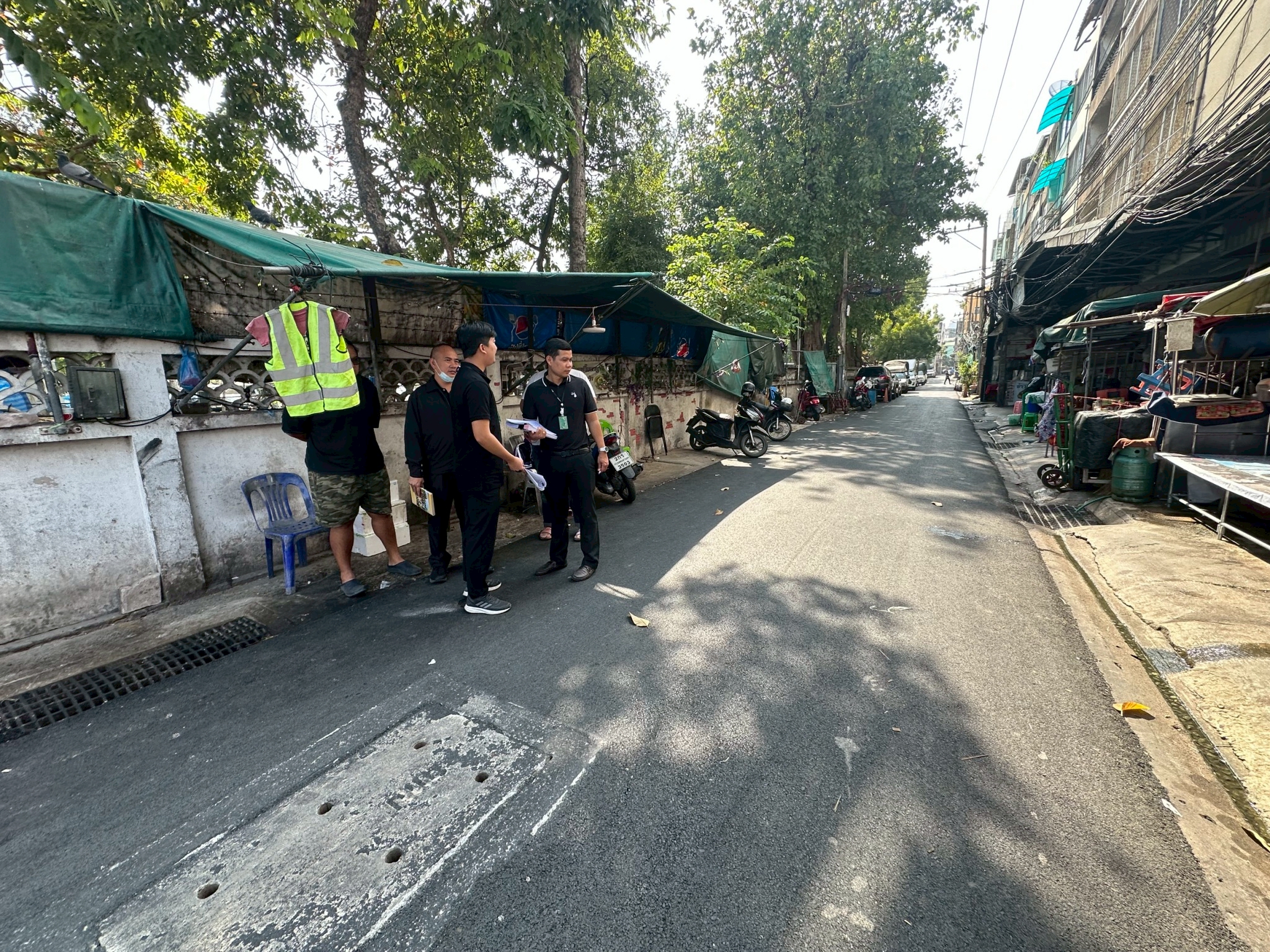

1สำรวจพื้นที่และออกแบบ10.0005-08-202405-10-2024
2กำหนดรูปแบบรายการของงานก่อสร้าง/ขอบเขตงาน10.0001-01-202531-01-2025
3จัดทำราคากลาง/รายขอจ้าง10.0001-02-202507-02-2025
4เสนอราคา/อนุมัติจ้าง/ประกาศผู้ชนะ10.0008-02-202508-03-2025
5ลงนามในสัญญาถึงสิ้นสุดสัญญา50.0014-03-202514-07-2025
6ส่งงานและเบิกจ่ายแผนการใช้จ่ายเงิน10.0015-07-202518-07-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-6 of 6 items.
ลำดับวันที่รายงานผลการดำเนินงาน
128-01-2025 17:06:4910.00
228-01-2025 17:14:3410.00
328-02-2025 12:19:2110.00
400.00
500.00
600.00
