ข้อมูลโครงการ :: ปรับปรุงซอยศรีนครินทร์ 5 จากถนนศรีนครินทร์ถึงบ้านเลขที่ 12/3

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงซอยศรีนครินทร์ 5 จากถนนศรีนครินทร์ถึงบ้านเลขที่ 12/32,377,000.0050.00สำนักงานเขตบางกะปิฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(99) อื่นๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.000.000.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

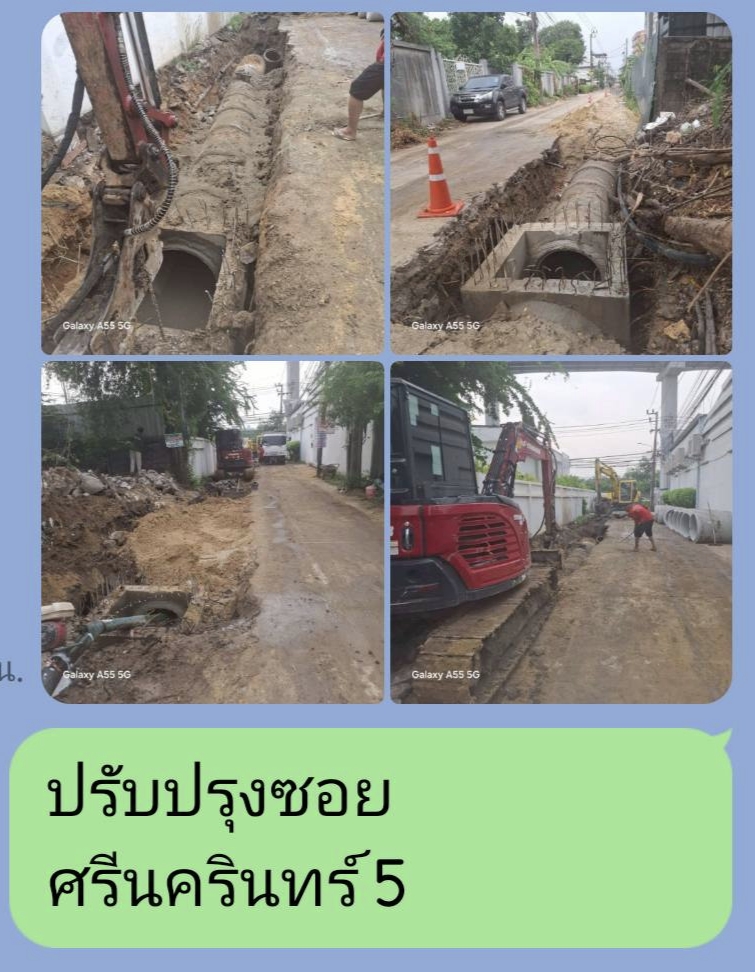

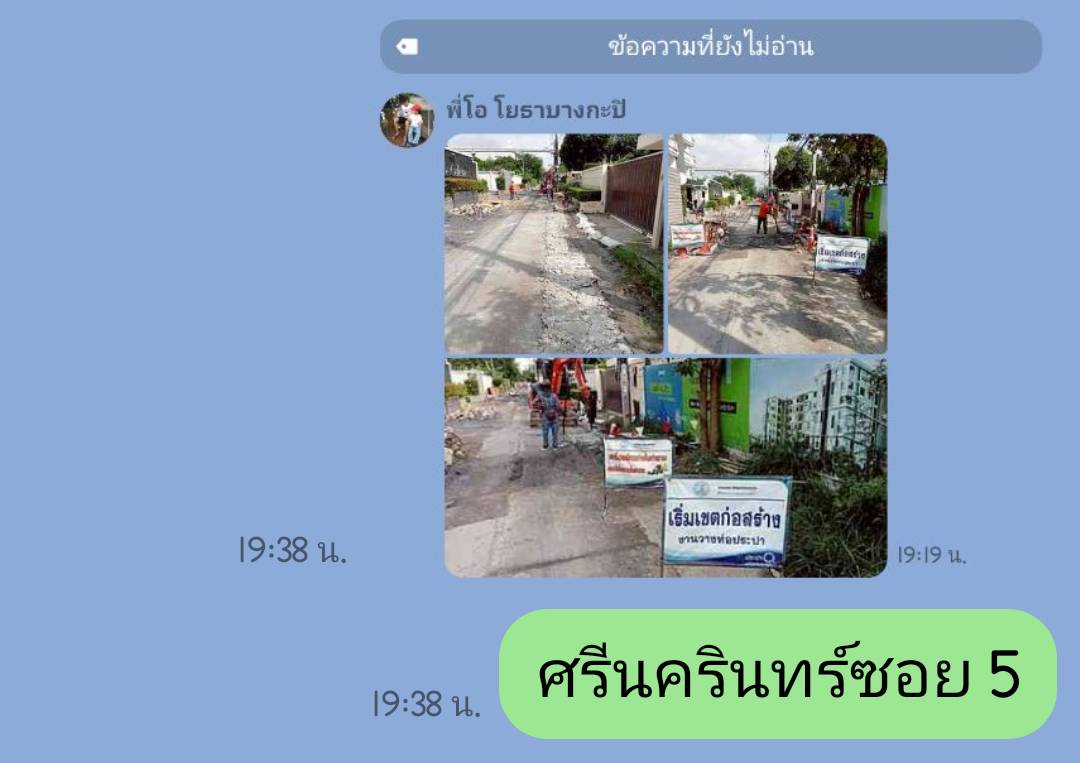

9901-04-20250.000.00อยู่ระหว่างดำเนินการของผู้รับจ้าง ความคืบหน้า
9901-03-20250.000.00อยู่ระหว่างดำเนินการของผู้รับจ้างความคืบหน้า 17%
9907-02-20250.000.00ระหว่างดำเนินการของผู้รับจ้างนอกพื้นที่พบอุปสรรคแนวท่อประปา ความคืบหน้า 15%
9930-01-20250.000.00ลงนามสัญญาแล้ว อยู่ระหว่างดำเนินการของผู้รับจ้างขนวัสดุเข้าพื้นที่ ความคืบหน้า 15%

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-10 of 10 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง5.0016-09-202417-09-2024
2จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ5.0003-10-202410-10-2024
3จัดทำและเห็นชอบราคากลาง5.0011-09-202430-10-2024
4เผยแพร่ประกาศและเอกสารทางเว็บไซต์5.0022-11-202402-12-2024
5ยื่นเอกสารเสนอราคา/พิจารณาผลผู้ชนะฯ5.0003-12-202411-12-2024
6รายงานพิจารณาผลฯ/อนุมัติซื้อหรือจ้าง5.0011-12-202416-12-2024
7ประกาศผู้ชนะการเสนอราคา/อุทธรณ์5.0016-02-202418-02-2025
8ขออนุมัติเงินจัดสรร5.0017-12-202426-12-2024
9ลงนามสัญญาถึงสิ้นสุดสัญญา 10.0003-01-202503-05-2025

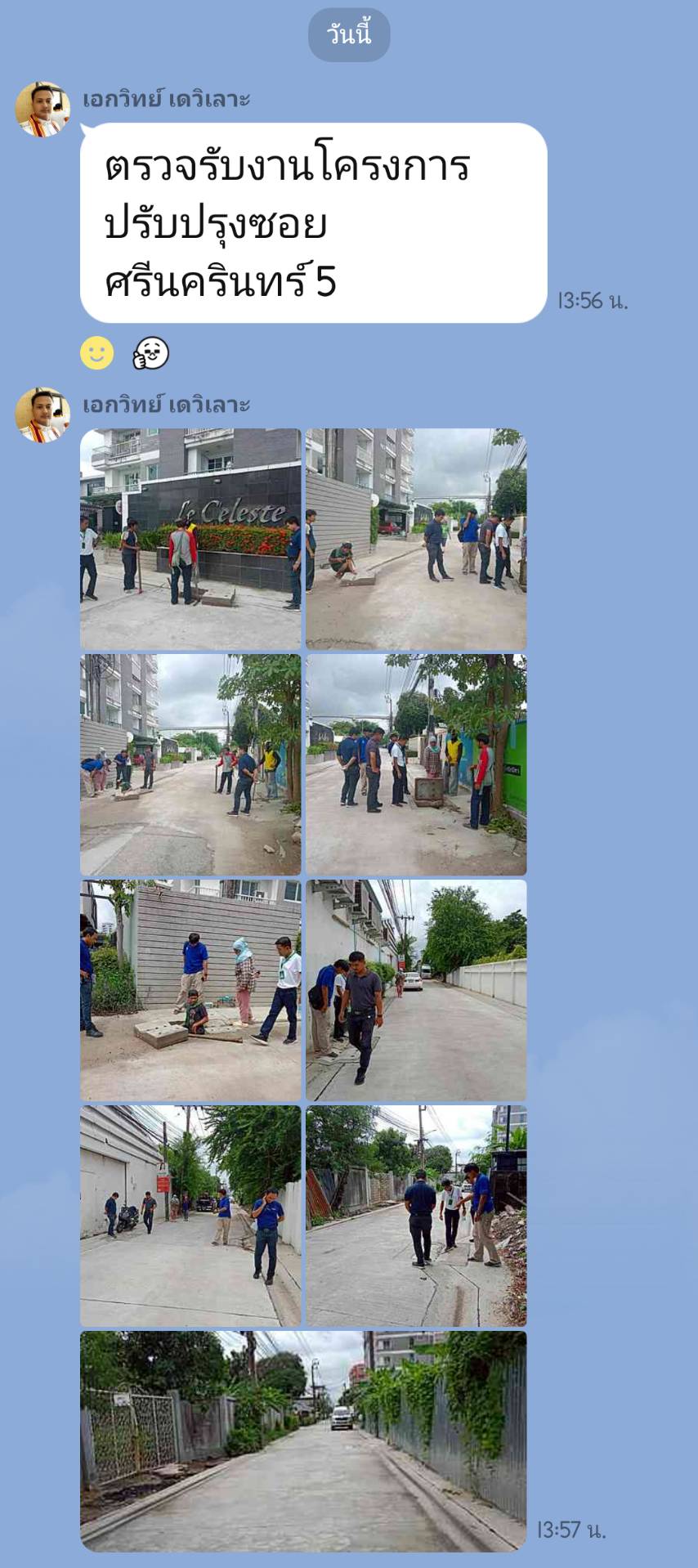

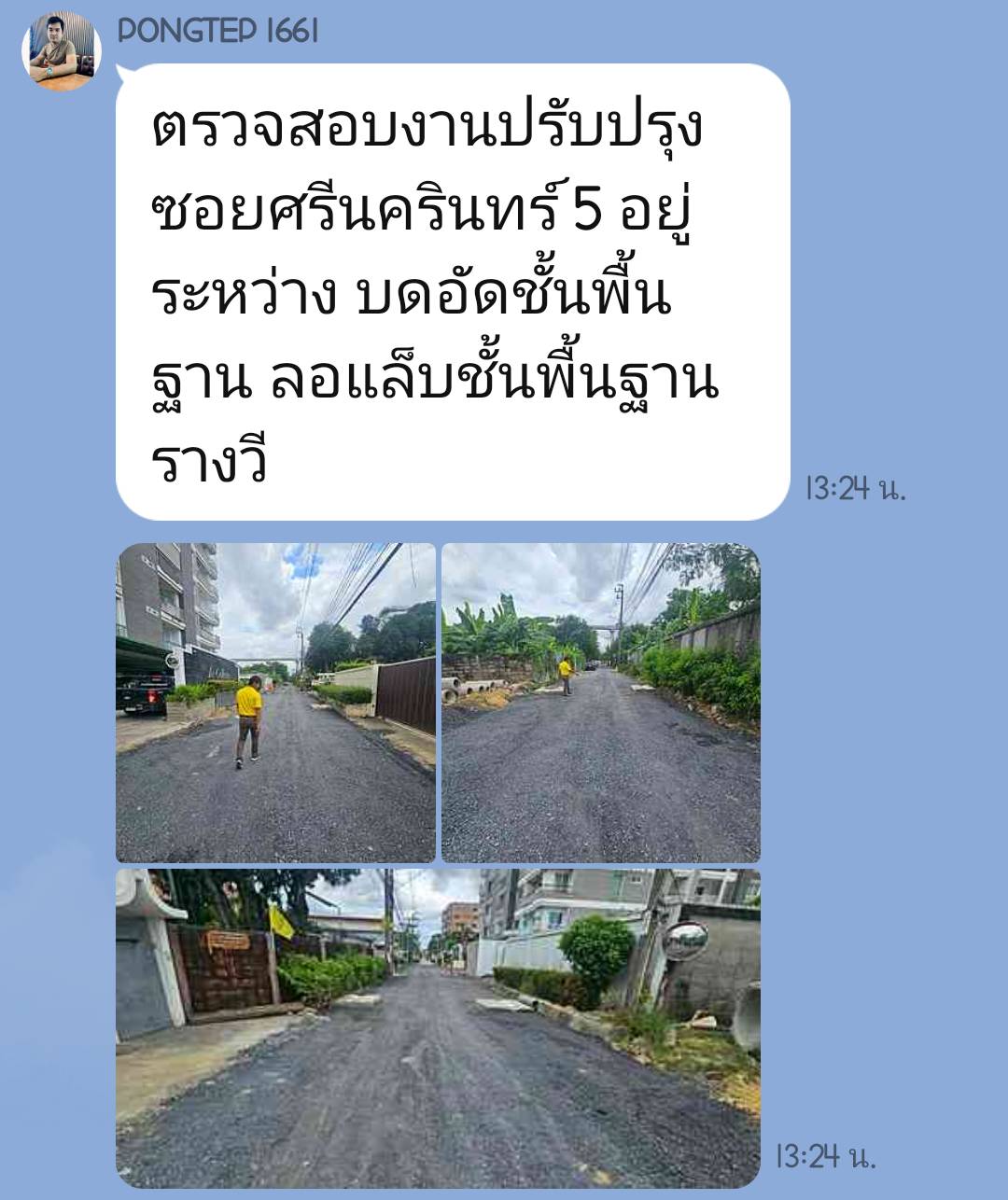

10ตรวจรับพัสดุ/รายงานตรวจรับพัสดุ50.0005-05-202516-05-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-10 of 10 items.
ลำดับวันที่รายงานผลการดำเนินงาน
101-02-2025 17:54:415.00
201-02-2025 17:54:445.00
301-02-2025 17:54:455.00
401-02-2025 17:54:505.00
501-02-2025 17:54:555.00
601-02-2025 17:55:005.00
701-02-2025 17:55:045.00
801-02-2025 17:55:095.00
901-02-2025 17:55:1510.00
1000.00
