ข้อมูลโครงการ :: ขุดลอกคลองเจ๊ก ตั้งแต่คลองแสนแสบถึงสุดพื้นที่เขตมีนบุรี แขวงมีนบุรี

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ขุดลอกคลองเจ๊ก ตั้งแต่คลองแสนแสบถึงสุดพื้นที่เขตมีนบุรี แขวงมีนบุรี2,490,700.0080.00สำนักงานเขตมีนบุรีฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(5053) 20.3 ป้องกันน้ำท่วม - การขุดลอกคลองกม.3.242.0061.65

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-5 of 5 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
505215-12-20240.000.00อยู่ระหว่างตรวจร่างสัญญา

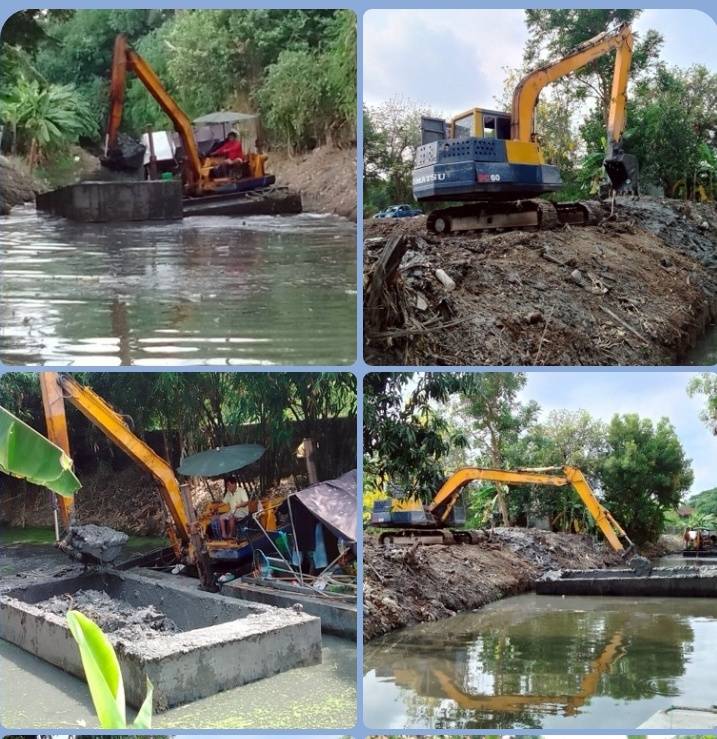

505325-04-20251.000.00อยู่ระหว่างดำเนินการขุดลอกตามสัญญา

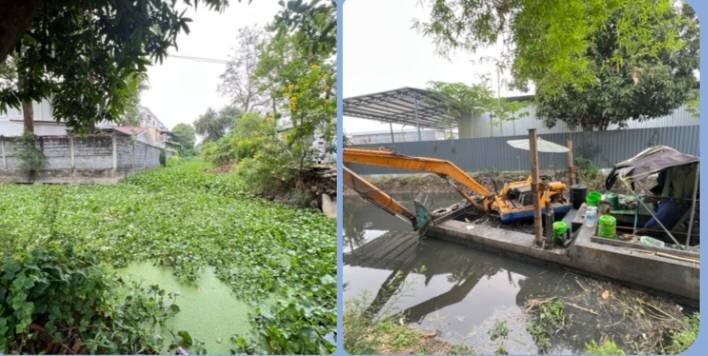

505325-03-20251.000.00อยู่ระหว่างดำเนินการขุดลอกตามสัญญา
505324-02-20250.000.00อยู่ระหว่างดำเนินการขุดลอกตามสัญญา
505323-01-20250.000.00อยู่ระหว่างดำเนินการขุดลอกตามสัญญา

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-7 of 7 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดเตรียมเอกสารและจัดทำรูแปบบรายงานการก่อสร้าง10.0001-10-202420-10-2024
2กำหนดราคากลางและจัดทำราคากลาง10.0020-10-202420-11-2024
3ขอความเห็นชอบรายงานขอซื้อขอจ้าง10.0020-11-202430-11-2024
4ประกาศประมูล (e-bidding) ยื่นเอกสาร10.0001-12-202431-12-2024
5เสนอราคา - อนุมัติจ้าง - ขอเงินงวด - ลงนามสัญญา15.0001-01-202531-01-2025
6ควบคุมการทำงานตามสัญญา25.0001-02-202520-09-2025
7ตรวจรับงาน-เบิกจ่ายเงิน20.0001-09-202530-09-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
ลำดับวันที่รายงานผลการดำเนินงาน
116-12-2024 16:01:3010.00
216-12-2024 16:01:3110.00
316-12-2024 16:01:3210.00
416-12-2024 16:01:3210.00
516-12-2024 16:01:3315.00
623-01-2025 13:33:4725.00
700.00
