ข้อมูลโครงการ :: 20.3 KR1406 ขุดลอกคลองตาฟื้น

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-20.3 KR1406 ขุดลอกคลองตาฟื้น1,028,000.000.00สำนักงานเขตบางขุนเทียนฝ่ายปกครอง

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-20.3 ป้องกันน้ำท่วม - การขุดลอกคลองกม.0.730.000.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-1 of 1 item.
สยป.3วันที่รายงานผลการดำเนินงานPhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

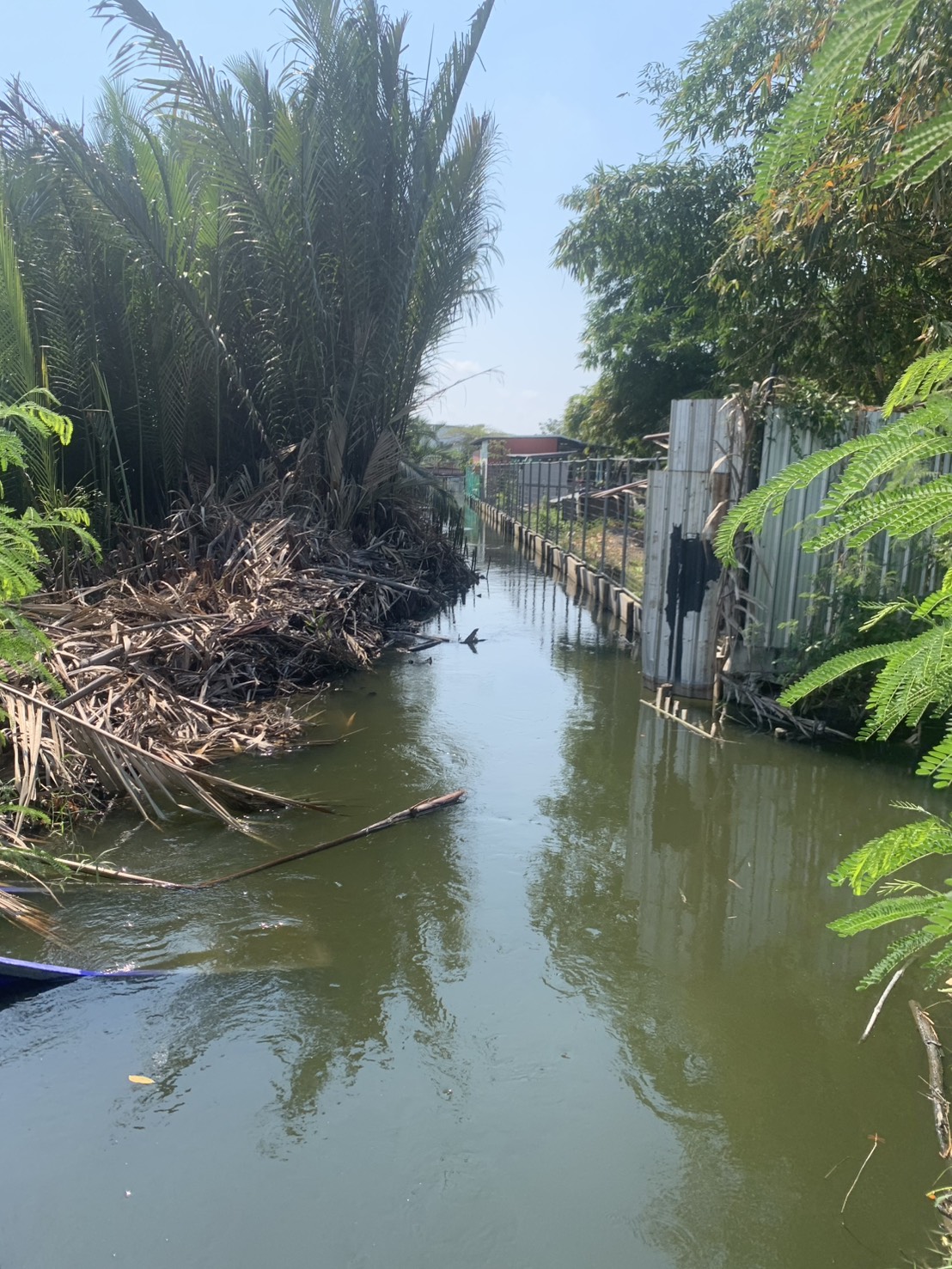

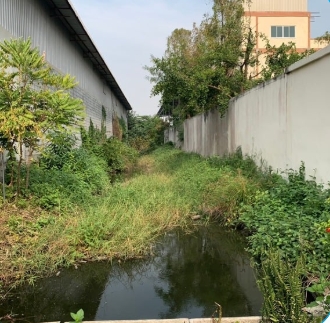

12-11-20240.0012 พ.ย. 2567 อยู่ระหว่างขอจัดสรรเงินงวด

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-12 of 12 items.
ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ประกาศแผนการจัดจ้าง (เดือนตุลาคม 67)5.0026-09-202426-09-2024
2แต่งตั้งคณะการจัดทำแบบรูปรายการงานก่อสร้างและกำหนดราคากลาง5.0015-10-202415-10-2024
3เห็นชอบแบบรูปรายการงานก่อสร้าง5.0016-10-202416-10-2024
4เห็นชอบราคากลาง5.0018-10-202418-10-2024
5รายงานขอจ้าง5.0028-10-202428-10-2024
6ประกาศประกวดราคาด้วยวิธีประกวดราคาอิเล็กทรอนิกส์ (e - bidding) ประกาศ 5 วันทำการ)5.0028-10-202404-11-2024
7ยื่นข้อเสนอ/เสนอราคา5.0005-11-202405-11-2024
8รายงานผลการพิจารณา/ขออนุมัติจัดซื้อจัดจ้าง/ประกาศผู้ชนะ5.0008-11-202411-11-2024
9รออุทธรณ์/ตรวจร่างสัญญา5.0012-11-202420-11-2024
10อนุมัติเงินจัดสรร (เงินประจำงวด)5.0020-11-202420-11-2024
11ลงนามสัญญา (ระยะเวลาดำเนินการตามสัญญา 45 วัน)45.0030-12-202430-12-2024
12เบิกจ่ายเงิน5.0014-02-202514-02-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-12 of 12 items.
ลำดับวันที่รายงานผลการดำเนินงาน
111-11-2024 14:38:235.00
211-11-2024 14:38:275.00
311-11-2024 14:38:325.00
411-11-2024 14:40:425.00
511-11-2024 14:40:485.00
611-11-2024 14:40:595.00
711-11-2024 14:47:215.00
811-11-2024 14:47:235.00
900.00
1000.00
1100.00
1200.00
