รายละเอียดโครงการ : ขุดลอกคลองหลอด กม.3 จากคลองบางนาถึงถนนเทพรัตน (ID: 11441)
รายละเอียดโครงการ
Showing 1-1 of 1 item.
สยป.1 | File | ชื่อโครงการ/กิจกรรม | งบประมาณฯ | ความคืบหน้าฯ | หน่วยงานที่รับผิดชอบ | ส่วนราชการ/ฝ่าย |
---|---|---|---|---|---|---|
![]() | - | ขุดลอกคลองหลอด กม.3 จากคลองบางนาถึงถนนเทพรัตน | 1,708,000.00 | 100.00 | สำนักงานเขตบางนา | ฝ่ายโยธา |
KRs/KPI ที่เกี่ยวข้อง
Showing 1-1 of 1 item.
สยป.2 | Action | KEY_RESULT | หน่วยนับ | ค่าเป้าหมาย | ผลการดำเนินงาน | ความคืบหน้าของ KPI (%) |
---|---|---|---|---|---|---|

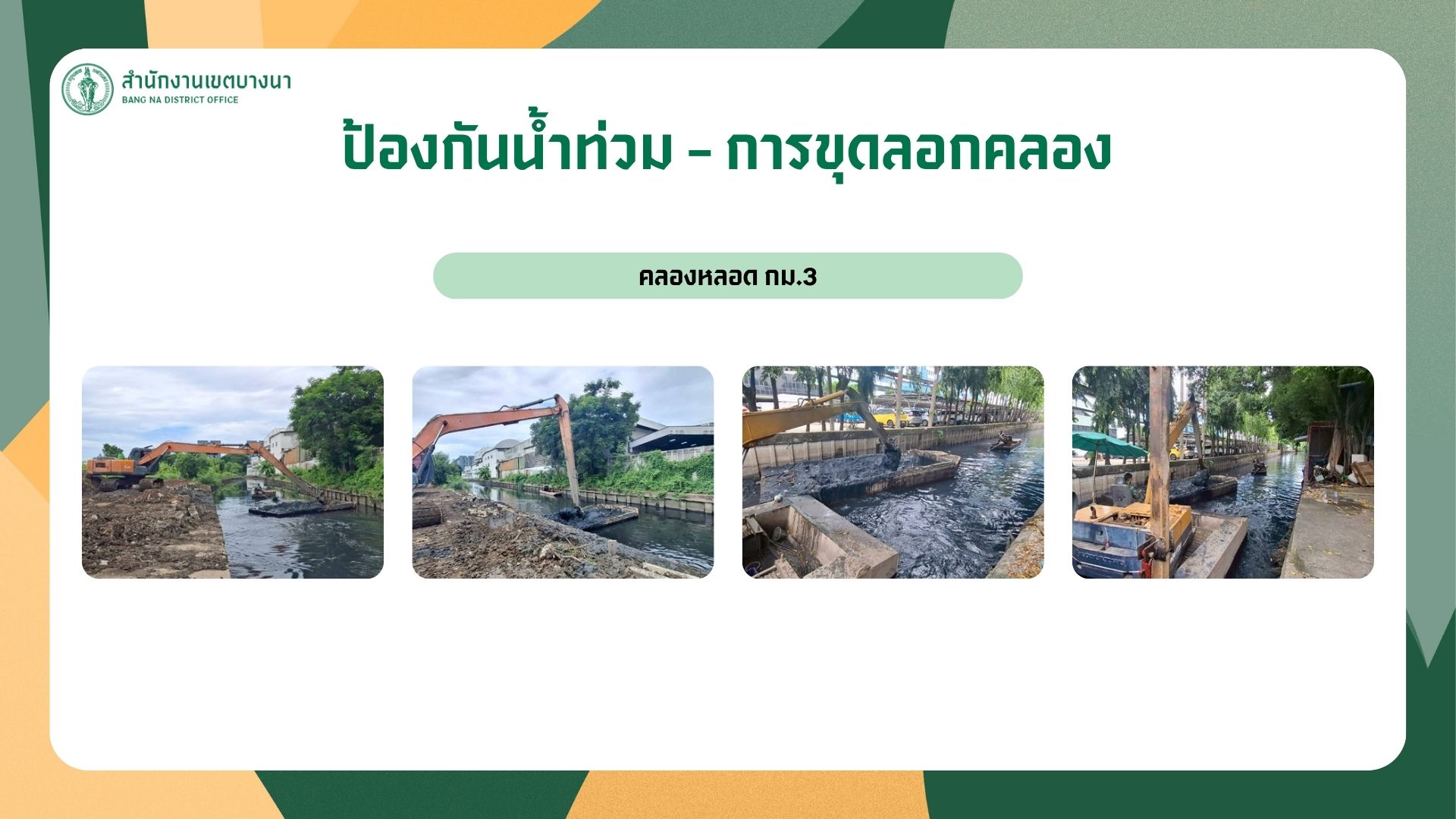

![]() | - | (5053) 20.3 ป้องกันน้ำท่วม - การขุดลอกคลอง | กม. | 0.55 | 0.55 | 100.00 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-9 of 9 items.
ขั้นตอนการดำเนินงานโครงการ/กิจกรรม
Showing 1-6 of 6 items.
สยป.3 | ลำดับ | ขั้นตอน/รายละเอียดงาน | ร้อยละของงาน | เริ่มต้นวันที่ | สิ้นสุดวันที่ |
---|---|---|---|---|---|
![]() | 1 | ประกาศเผยแพร่แผนการจัดซื้อจัดจ้าง | 10.00 | 01-10-2024 | 30-11-2024 |
![]() | 2 | ประกาศประกวดราคา/พิจารณาผล/ประกาศผู้ชนะ | 10.00 | 01-11-2024 | 31-12-2024 |
![]() | 3 | ลงนามสัญญา | 10.00 | 01-12-2024 | 31-01-2025 |
![]() | 4 | ดำเนินการตามสัญญาขุดลอกคลองหลอด กม.3 จากคลองบางนาถึงถนนเทพรัตน ความยาวรวม 0.550 กม. | 60.00 | 01-01-2025 | 30-04-2025 |
![]() | 5 | ส่งมอบงาน/ตรวจรับงานขุดลอกคลอง | 5.00 | 01-04-2025 | 30-04-2025 |
![]() | 6 | สำรวจความพึงพอใจของประชาชน พร้อมสรุปและรายงานผลการดำเนินงาน | 5.00 | 01-06-2025 | 31-07-2024 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-6 of 6 items.
ลำดับ | วันที่รายงาน | ผลการดำเนินงาน |
---|---|---|
1 | 24-12-2024 09:02:38 | 10.00 |
2 | 24-12-2024 09:02:39 | 10.00 |
3 | 24-02-2025 13:40:06 | 10.00 |
4 | 30-05-2025 19:34:14 | 60.00 |
5 | 25-06-2025 11:16:27 | 5.00 |
6 | 23-07-2025 16:11:22 | 5.00 |
