ข้อมูลโครงการ :: ขุดลอกท่อ - ล้างทำความสะอาดท่อระบายน้ำ

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ขุดลอกท่อ - ล้างทำความสะอาดท่อระบายน้ำ0.0020.00สำนักงานเขตสายไหมฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)

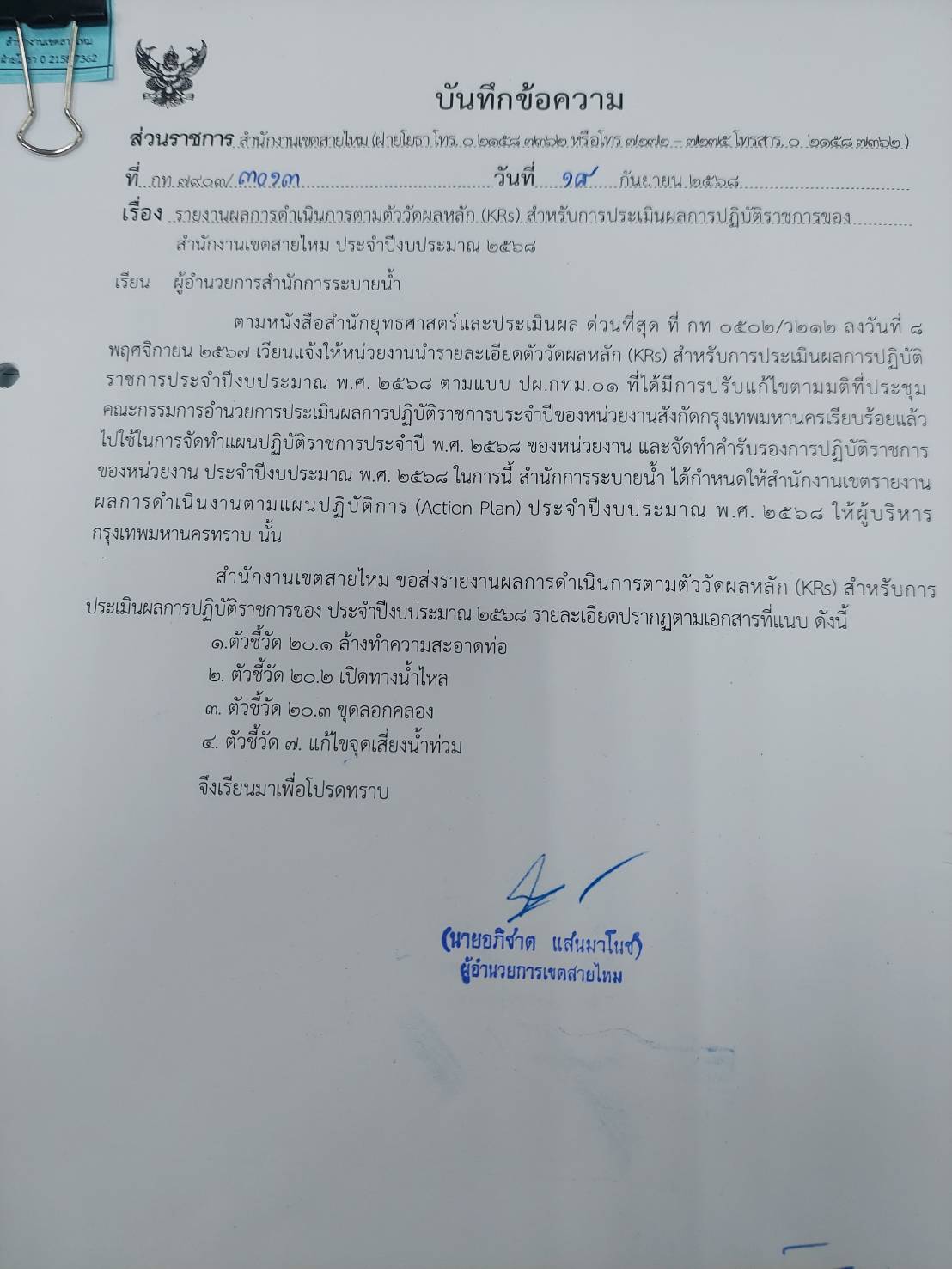

-(5052) 20.1 ป้องกันน้ำท่วม - การขุดลอกท่อกม.96.9032.7733.82

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

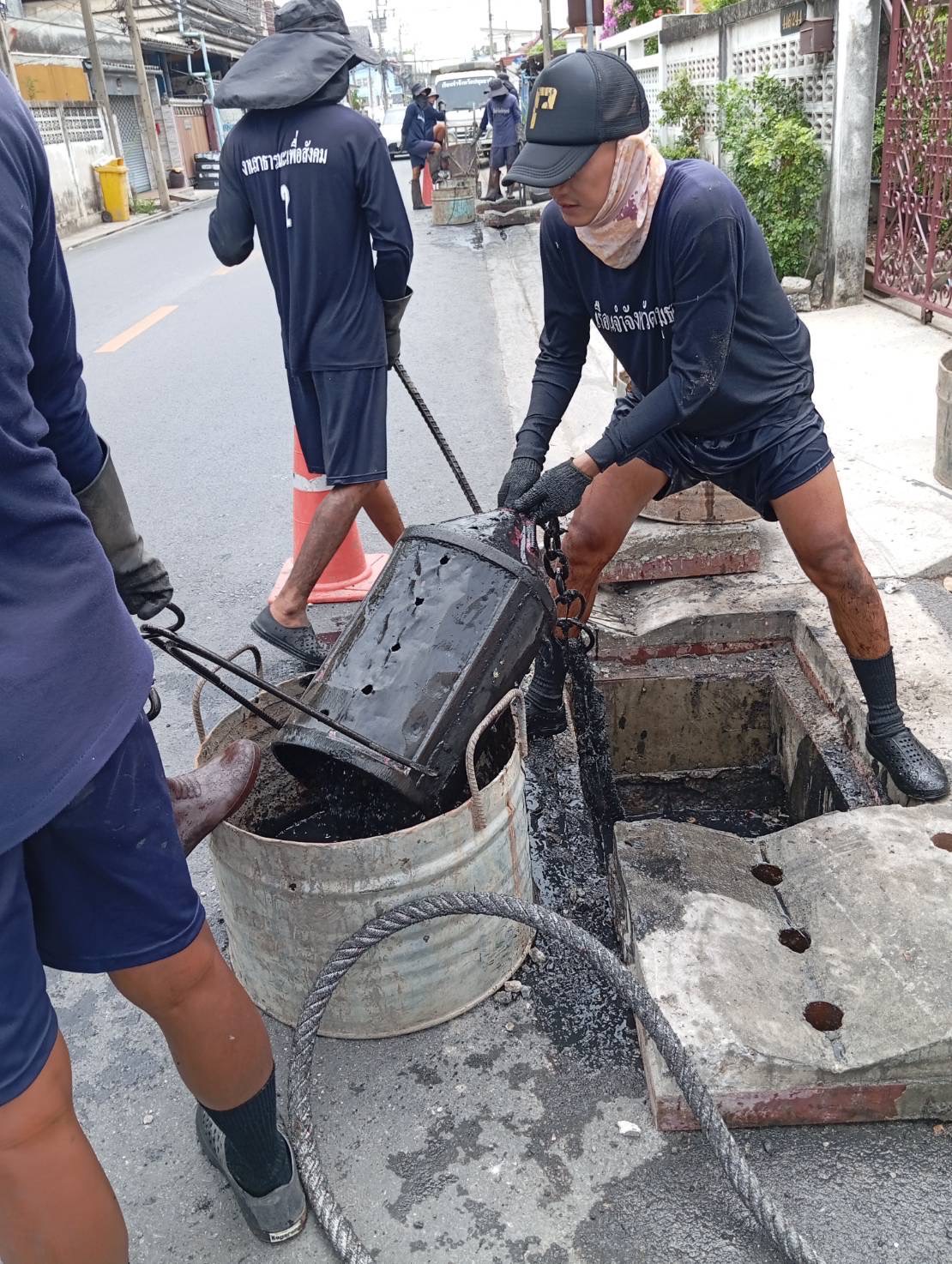

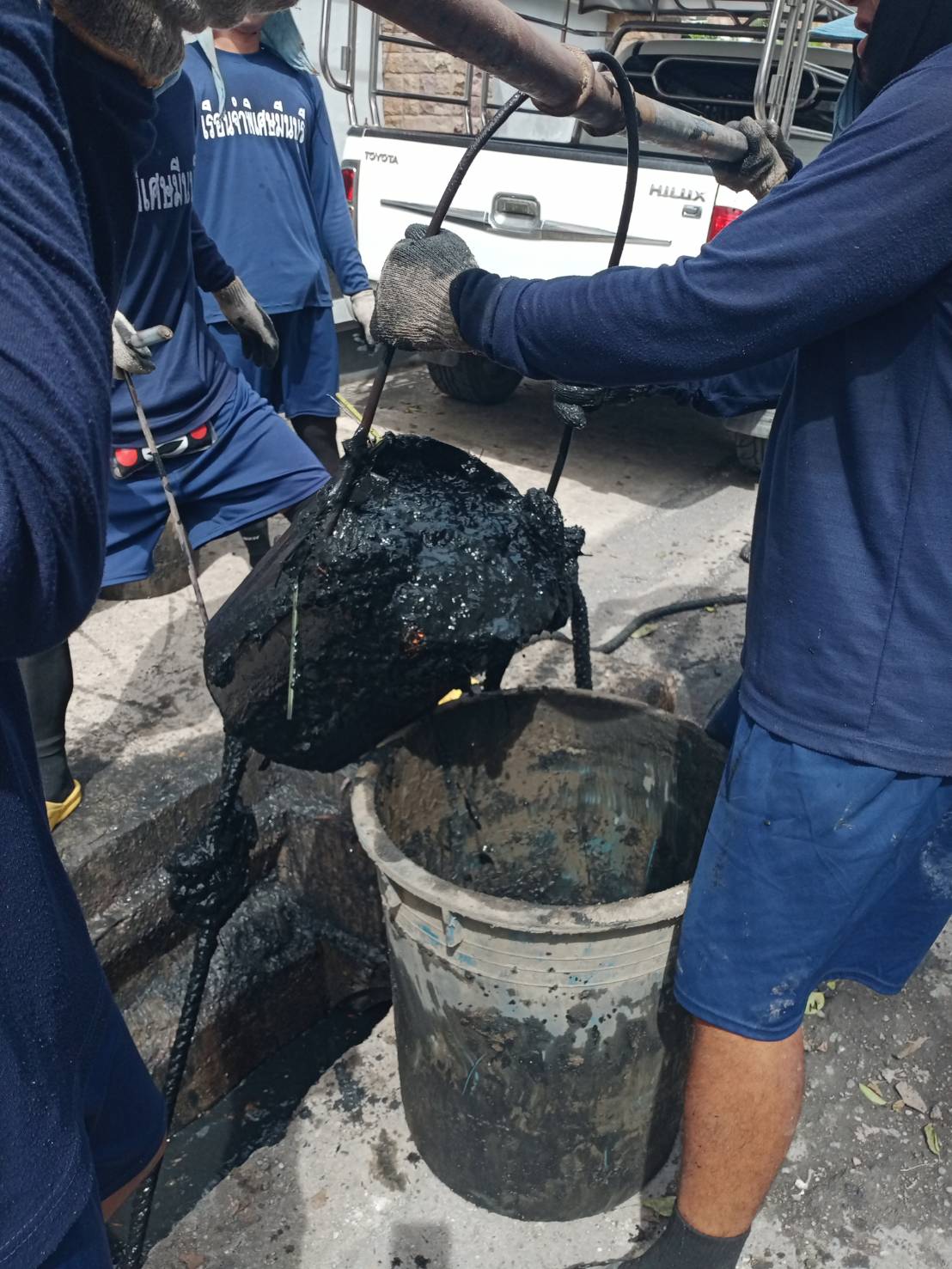

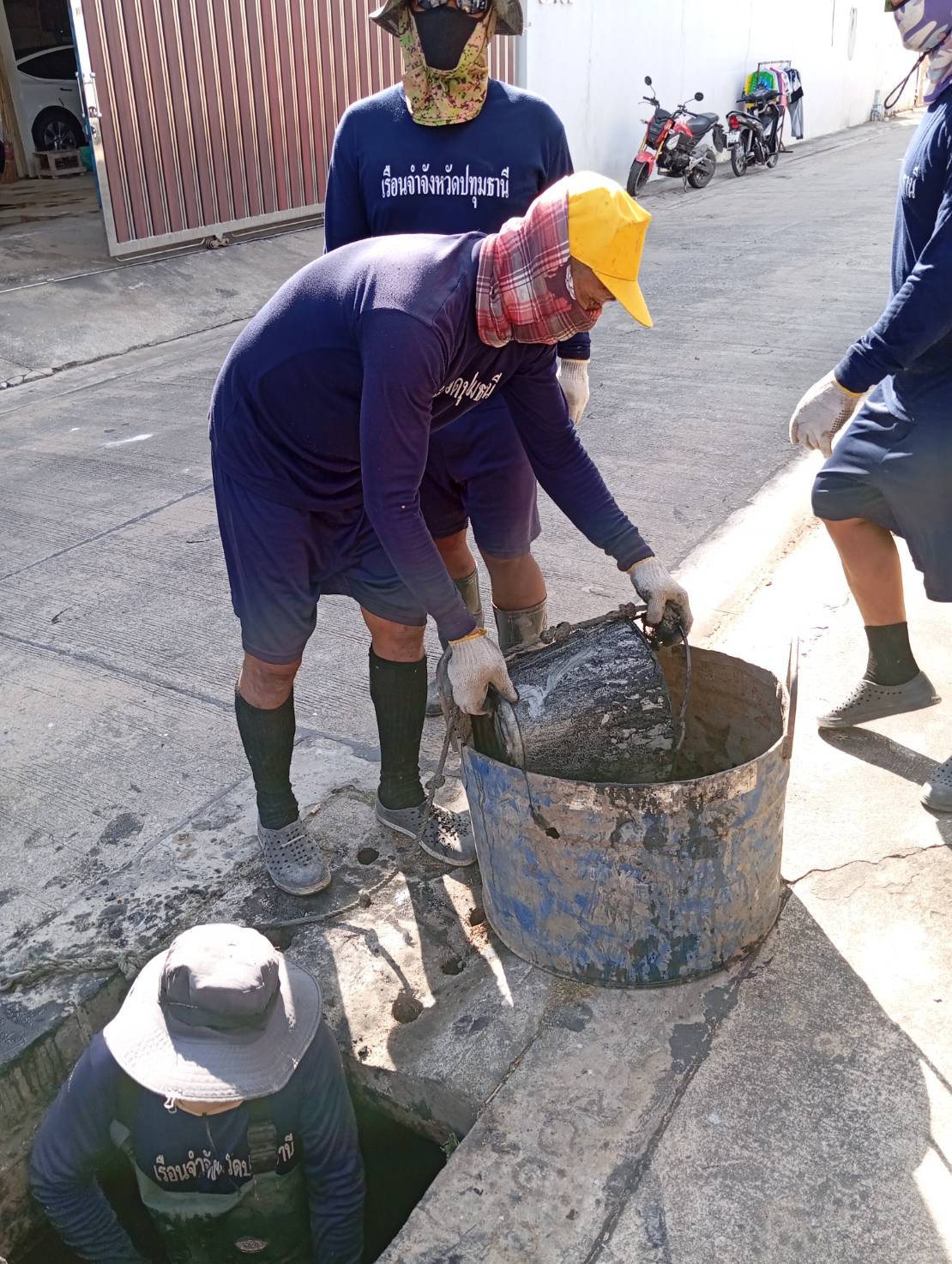

505224-03-202512.270.00ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต จำนวน 21 ซอย ระยะทาง 22.81 กม ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยจ้างเหมา ฯ จำนวน 1 ซอย ระยะทาง 10.00 กม. รวมเป็นระยะทาง 32.81 กม.
24-02-20253.020.00ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต จำนวน 17 ซอย ระยะทาง 20.54 กม
24-01-20253.010.00ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต จำนวน 15 ซอย ระยะทาง 17.47 กม.
25-12-202414.470.00ดำเนินการล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต จำนวน 10 ซอย ระยะทาง 14.468 กม.

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-7 of 7 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1สำรวจพื้นที่ท่อระบายน้ำ10.0001-10-202431-10-2024
2จัดทำแผนการทำความสะอาดท่อระบายน้ำ10.0001-10-202430-11-2024
3ดำเนินการทำความสะอาดท่อระบายน้ำ - โดยการจ้างเหมา จำนวน 51 ซอย ความยาว 70,802 เมตร - โดยแรงงาน จำนวน 24 ซอย ความยาว 26,095 เมตร60.0001-11-202431-05-2025

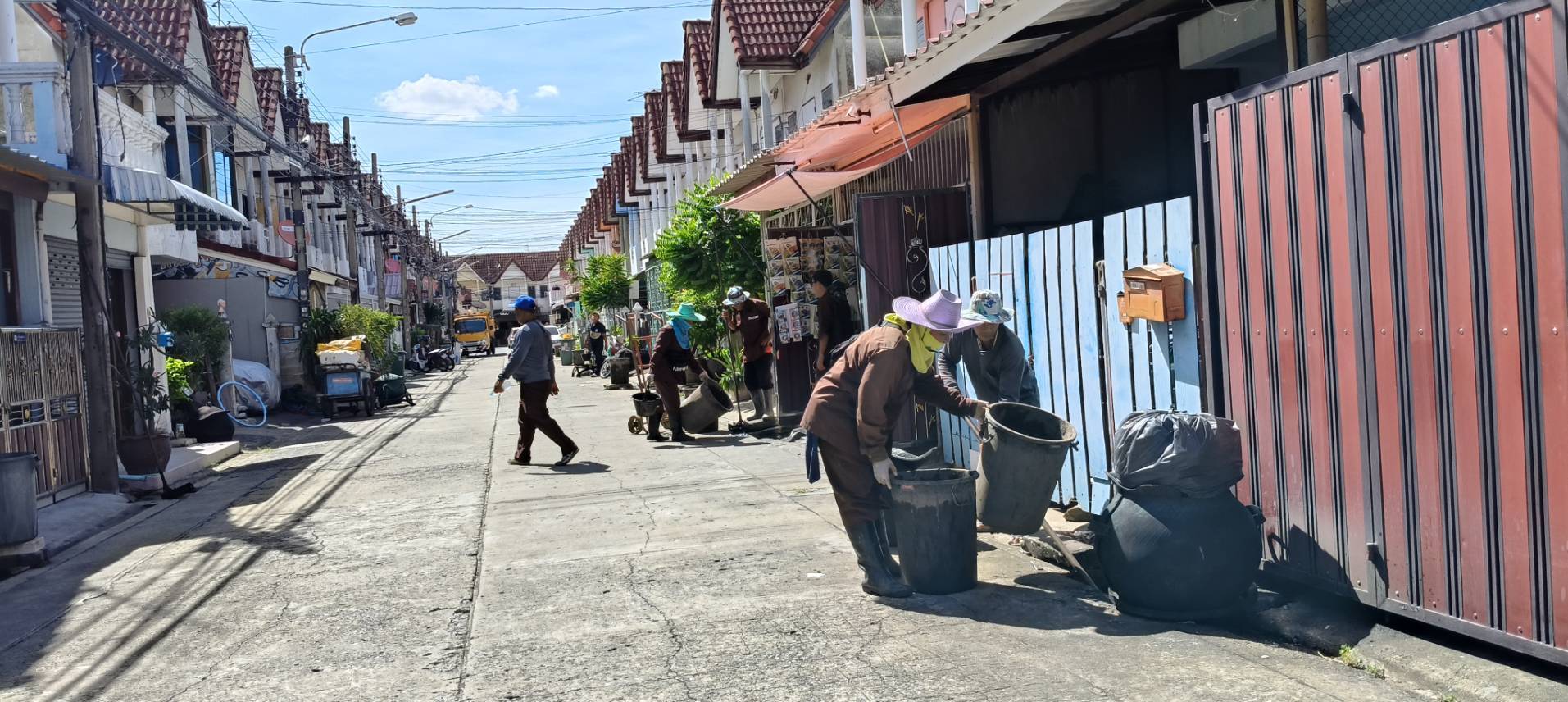

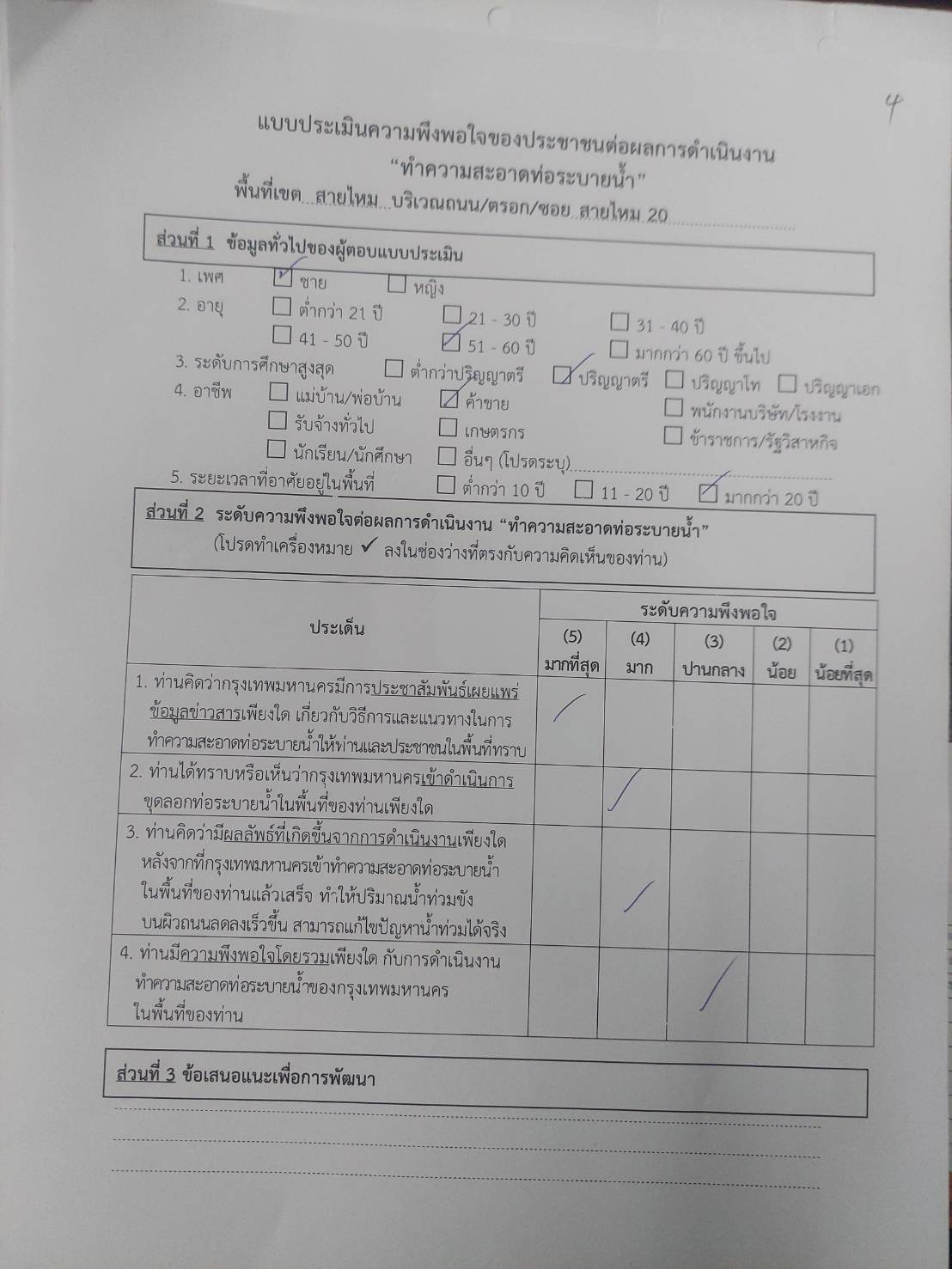

4ประเมินความพึงพอใจของประชาชนต่อการดำเนินงานทำความสะอาดท่อระบายน้ำ5.0001-06-202530-06-2025
5รายงานผลการทำความสะอาดท่อระบายน้ำตามแผนปฏิบัติการ (Actions Plans) กำหนดทุกเดือน ผ่านระบบ สนน.015.0001-10-202430-09-2025
6รายงานผลการทำความสะอาดท่อระบายน้ำส่งสำนักการระบายน้ำ5.0001-07-202531-07-2025
7"รายงานผลการดำเนินงานการทำความสะอาดท่อระบายน้ำ ของสำนักงานเขต ปัญหาอุปสรรค และข้อเสนอแนะนำเสนอผู้บริหารกรุงเทพมหานครรับทราบ5.0001-09-202530-09-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
ลำดับวันที่รายงานผลการดำเนินงาน
125-12-2024 10:57:3810.00
225-12-2024 10:57:3210.00
300.00
400.00
500.00
600.00
700.00
Created with Highcharts 10.3.3Action Plans : รหัสโครงการ/กิจกรรม :16589100%100%100%100%ต.ค. '24พ.ย. '24ธ.ค. '24ม.ค. '25ก.พ. '25มี.ค. '25เม.ย. '25เม.ย. '…พ.ค. '25มิ.ย. '25ก.ค. '25ส.ค. '25ก.ย. '25ก.ย. '25สำรวจพื้นที่ท่อระบายน้ำจัดทำแผนการทำความสะอาดท่อระบายน้ำดำเนินการทำความสะอาดท่อระบายน้ำ - โดยการจ้างเหมาจำนวน 51 ซอย ความยาว 70,802 เมตร - โดยแรงงาน จำนวน 24ซอย ความยาว 26,095 เมตรประเมินความพึงพอใจของประชาชนต่อการดำเนินงานทำความสะอาดท่อระบายน้ำรายงานผลการทำความสะอาดท่อระบายน้ำตามแผนปฏิบัติการ(Actions Plans) กำหนดทุกเดือน ผ่านระบบ สนน.01รายงานผลการทำความสะอาดท่อระบายน้ำส่งสำนักการระบายน้ำ"รายงานผลการดำเนินงานการทำความสะอาดท่อระบายน้ำของสำนักงานเขต ปัญหาอุปสรรคและข้อเสนอแนะนำเสนอผู้บริหารกรุงเทพมหานครรับทราบHighcharts.com
