ข้อมูลโครงการ :: การขุดลอกคลอง

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-การขุดลอกคลอง0.0020.00สำนักงานเขตสายไหมฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(5053) 20.3 ป้องกันน้ำท่วม - การขุดลอกคลองกม.9.333.0532.69

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-5 of 5 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

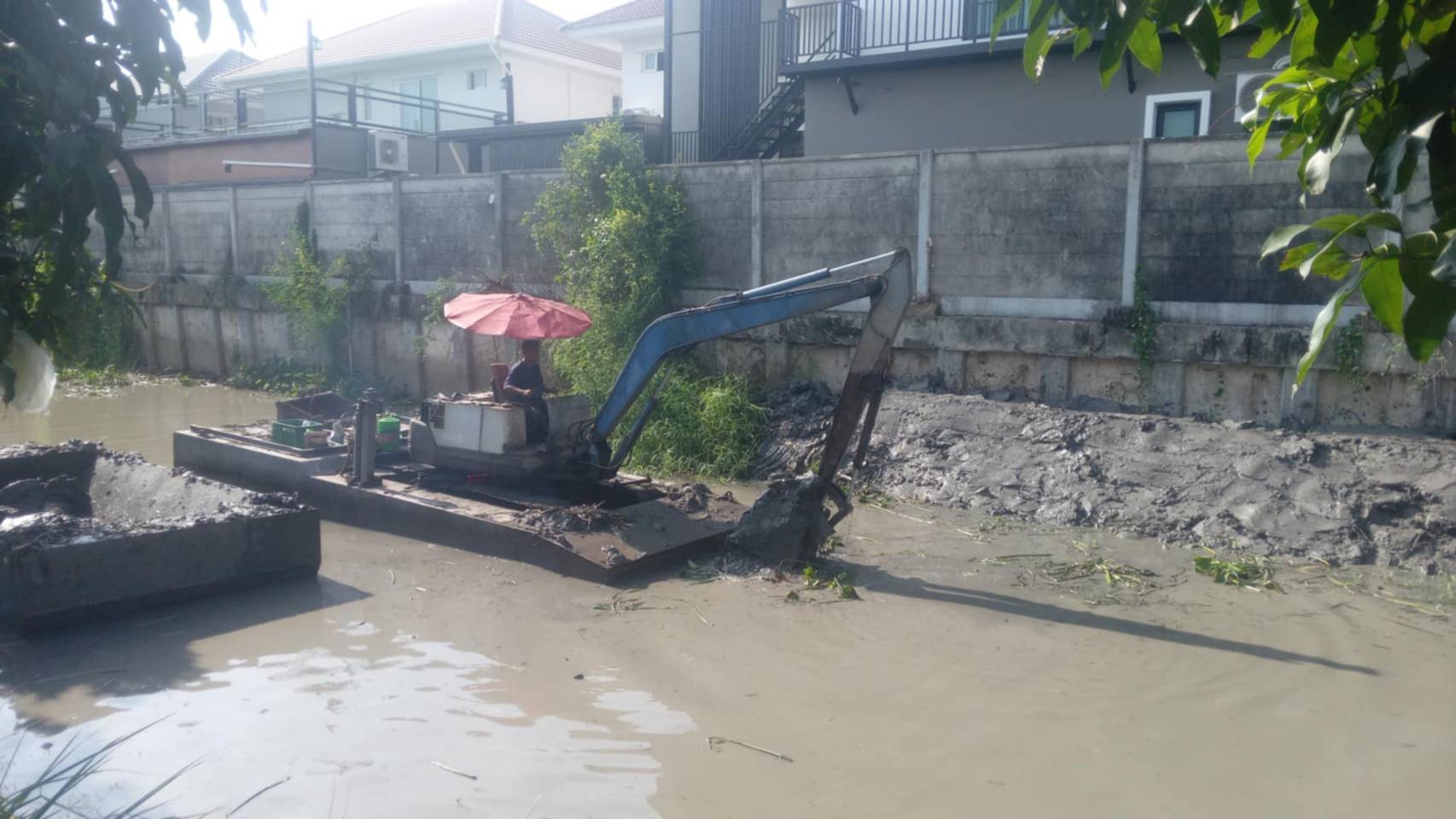

505324-04-20252.650.00อยู่ระหว่างดำเนินการขุดลอกคลองตามสัญญา จำนวน 4 คลอง ดังนี้ 1. คลองจรเข้โพรง 2. คลองจ้าหล่าใหญ่ 3. คลองสามง่าม (สายไหม) 4. คลองหมาหลง ความยาวรวม 9.334 กม. ดำเนินการได้ 1. คลองจรเข้โพรง ขุดลอกได้ 600 ม. 2. คลองจ้าหล่าใหญ่ ขุดลอกได้ 400 เมตร 3. คลองสามง่าม (สายไหม) ขุดลอกได้ 1,458 เมตร 4. คลองหมาหลง ขุดลอกได้ 593 เมตร รวมดำเนินการได้ 3,051 เมตร

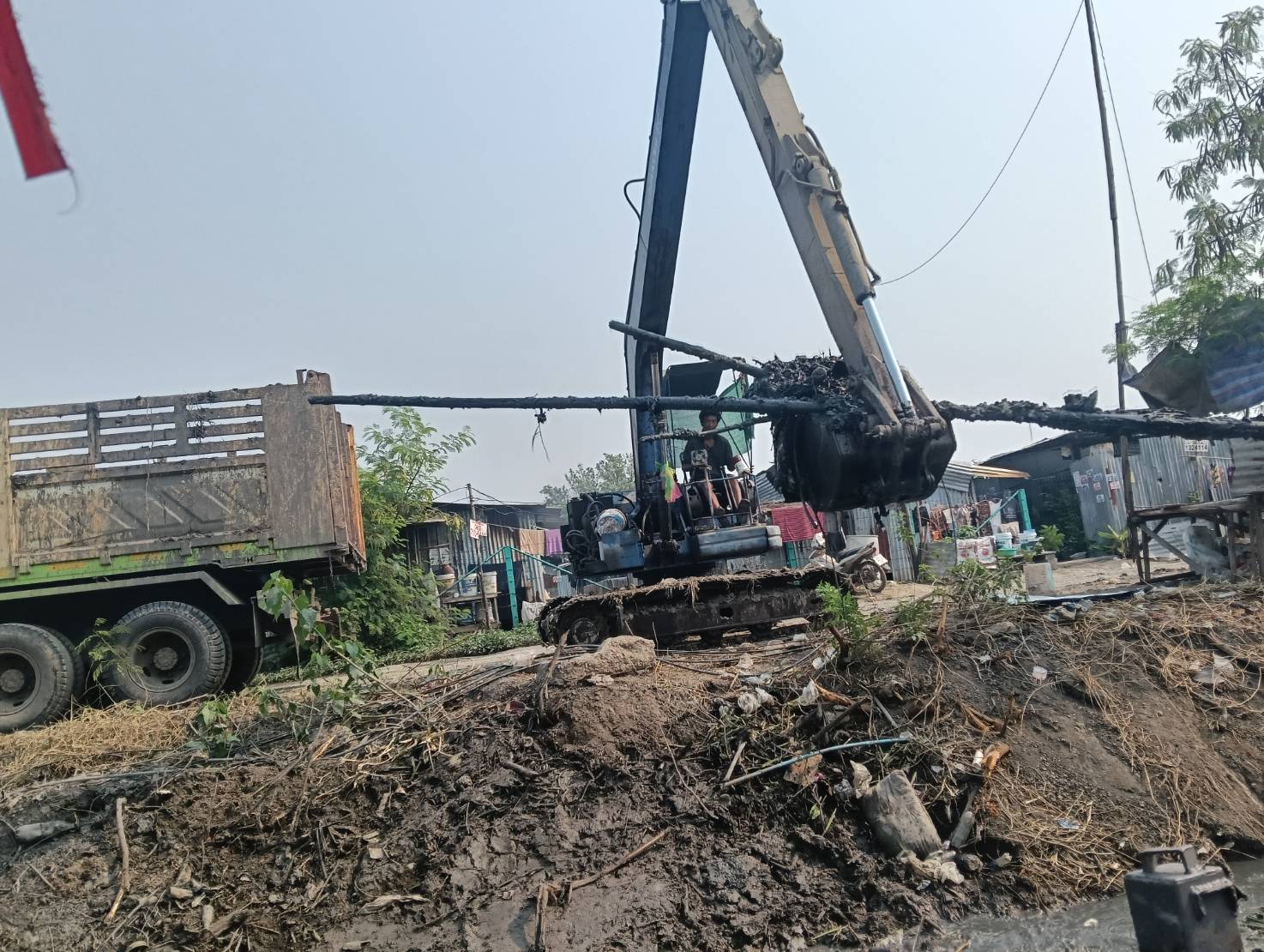

505325-03-20250.400.00อยู่ระหว่างดำเนินการขุดลอกคลองตามสัญญา จำนวน 4 คลอง ดังนี้ 1. คลองจรเข้โพรง 2. คลองจ้าหล่าใหญ่ 3. คลองสามง่าม (สายไหม) 4. คลองหมาหลง ความยาวรวม 9.334 กม. ดำเนินการได้ 1. คลองจรเข้โพรง ยังไม่ได้ดำเนินการ 2. คลองจ้าหล่าใหญ่ ขุดลอกได้ 200 เมตร 3. คลองสามง่าม (สายไหม) ขุดลอกได้ 100 เมตร (เคลีย์พื้นที่) 4. คลองหมาหลง ขุดลอกได้ 100 เมตร (เคลีย์พื้นที่) รวมดำเนินการได้ 400 เมตร
505324-02-20250.000.00ได้ตัวผู้รับจ้างแล้วอยู่ระหว่างผู้รับจ้างแจ้งดำเนินการตามสัญญาและส่งแผนปฏิบัติงาน จำนวน 4 คลอง ดังนี้ 1. คลองจรเข้โพรง 2. คลองจ้าหล่าใหญ่ 3. คลองสามง่าม (สายไหม) 4. คลองหมาหลง ความยาวรวม 9.334 กม.
505324-01-20250.000.00อยู่ระหว่างรายงานผลการพิจารณาและขออนุมัติสั่งจ้าง จำนวน 4 คลอง ดังนี้ 1. คลองจรเข้โพรง 2. คลองจ้าหล่าใหญ่ 3. คลองสามง่าม (สายไหม) 4. คลองหมาหลง
505325-12-20240.000.00อยู่ระหว่างรายงานผลการพิจารณาและขออนุมัติสั่งจ้าง จำนวน 4 คลอง ดังนี้ 1. คลองจรเข้โพรง 2. คลองจ้าหล่าใหญ่ 3. คลองสามง่าม (สายไหม) 4. คลองหมาหลง

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1สำรวจ ออกแบบ จัดทำรายการและประมาณราคา พร้อมประกาศแผนขึ้นเว็บไซด์ของหน่วยงาน10.0001-10-202430-11-2024
2ดำเนินการหาผู้รับจ้างดำเนินการจ้างเหมาขุดลอกคลอง10.0001-11-202431-01-2025
3ดำเนินการขุดลอกคลอง โดยการจ้างเหมา จำนวน 4 คลอง ความยาว 9,334 เมตร80.0001-02-202530-04-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-3 of 3 items.
ลำดับวันที่รายงานผลการดำเนินงาน
125-12-2024 11:28:1910.00
225-12-2024 11:28:2710.00
300.00
