 | - | (5054) 20.2 ป้องกันน้ำท่วม - เปิดทางน้ำไหล | กม. | 35.86 | 36.67 | 102.26 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-5 of 5 items.

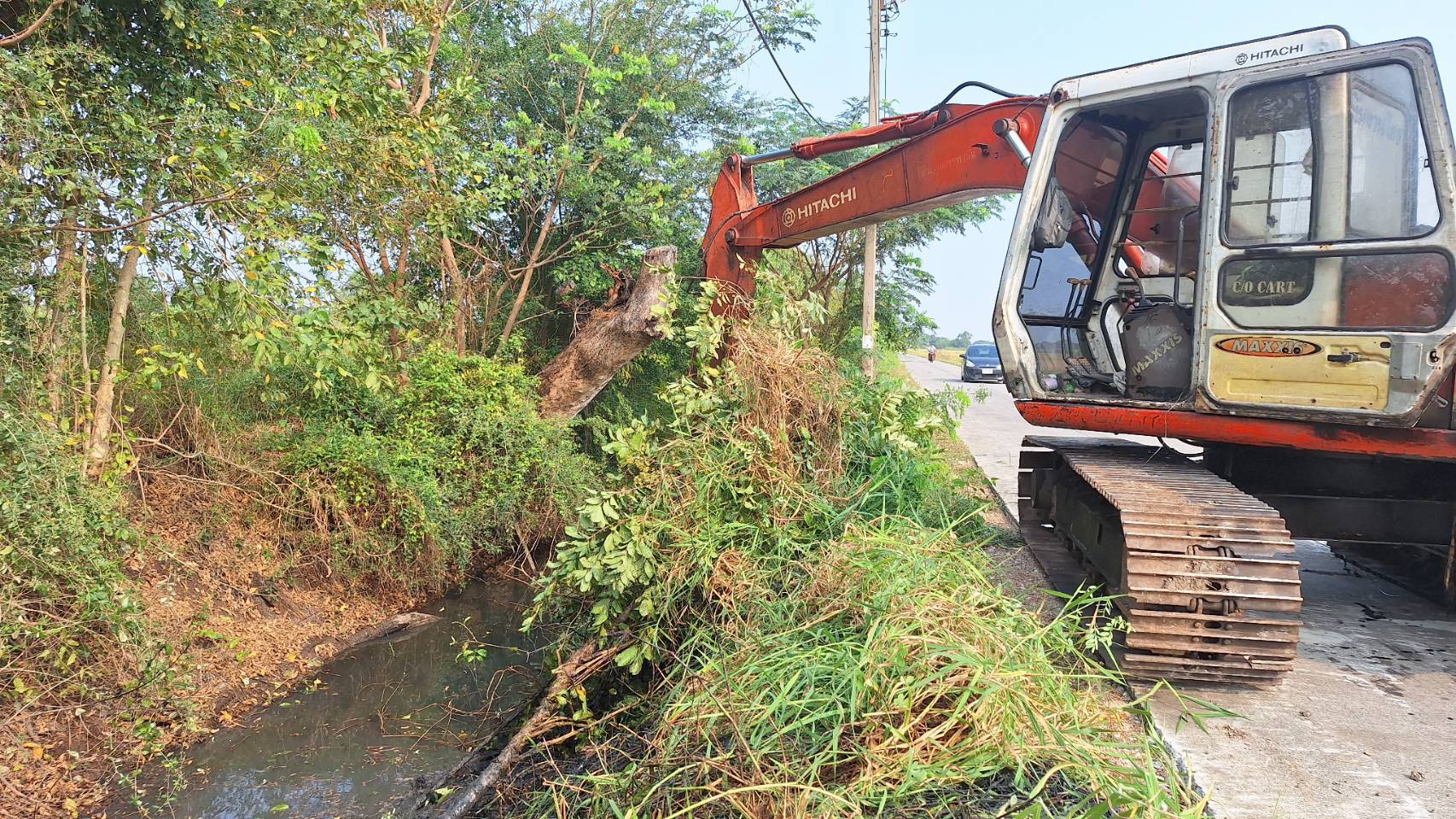

5054 |  | 25-03-2025 | 1.50 | 0.00 |  | ขุดลอกคลองสองตะวันออก ได้ระยะทาง 1,500 เมตร แล้วเสร็จ | |
5054 |  | 25-02-2025 | 2.87 | 0.00 |  | กุมภาพันธ์ 2568 ดำเนินการได้ 2,870 เมตร (25 ก.พ. 68)
1. คลองลำกระดาน 2 ดำเนินการได้ 800 ม.
2. คลองหนึ่งตะวันออก ดำเนินการได้ 580 ม.
3. คลองสองตะวันออก ดำเนินการได้ 800 ม.
4. คลองสามตะวันออก ดำเนินการได้ 690 ม.
| |
5054 |  | 11-02-2025 | 17.70 | 0.00 |  | กุมภาพันธ์ 2568 ดำเนินการได้ 17,700 เมตร
1. คลองลำกระดาน 2 ดำเนินการได้ 5,400 ม.
2. คลองหนึ่งตะวันออก ดำเนินการได้ 3,700 ม.
3. คลองสองตะวันออก ดำเนินการได้ 4,000 ม.
4. คลองสามตะวันออก ดำเนินการได้ 4,600 ม.
| |
5054 |  | 23-01-2025 | 10.60 | 0.00 |  | ดำเนินการขุดลอกคลองได้ระยะทาง 10,600 ม. ดังนี้
1. คลองเกาะตาเทิ่ง (เกาะเลา) ระยะทาง 3,400 ม.
2. คลองสี่ตะวันออก ระยะทาง 7,200 ม.
| |
5054 |  | 23-12-2024 | 4.00 | 0.00 |  | รายงานความก้าวหน้าประจำเดือนกันยายน 2567-ธันวาคม 2567 4,000 เมตร
1. ลำรางล๊อค 2 เชื่อมคลองสามตะวันตก ระยะทาง 1,650 ม.
2. คลองลำไทร ระยะทาง 2,350 ม.
| |
