ข้อมูลโครงการ :: โครงการล้างทำความสะอาดท่อระบายน้ำในพื้นที่เขตคลองสามวา ประจำปี 2568

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
โครงการล้างทำความสะอาดท่อระบายน้ำในพื้นที่เขตคลองสามวา ประจำปี 25682,867,000.00100.00สำนักงานเขตคลองสามวาฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(5052) 20.1 ป้องกันน้ำท่วม - การขุดลอกท่อกม.37.3338.72103.71

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-5 of 5 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

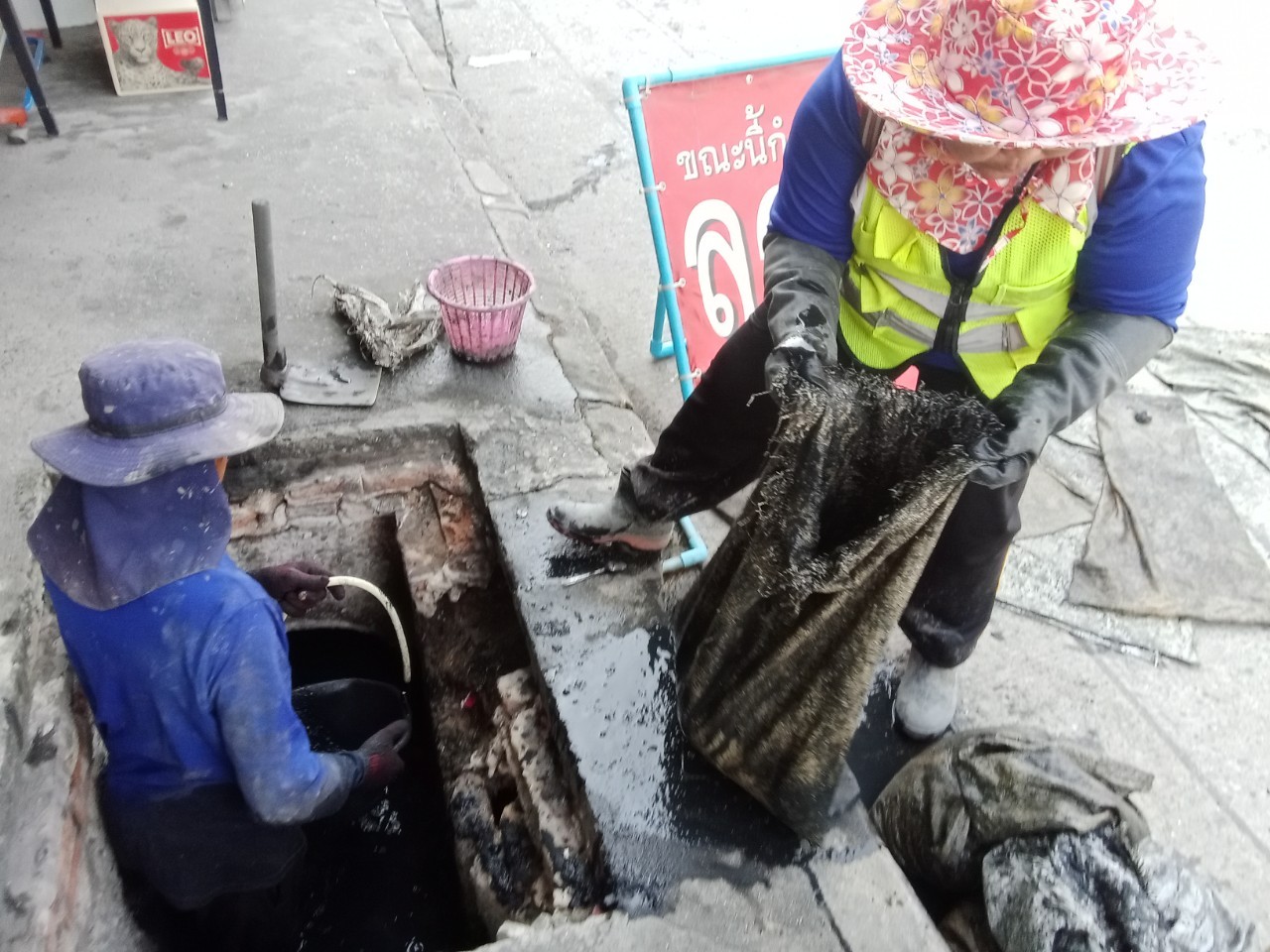

505225-02-20250.960.00ล้างทำความสะอาดท่อด้วยแรงงานเขต (960 ม.) ซอยประชาร่วมใจ 59 ระยะทาง 960 ม.

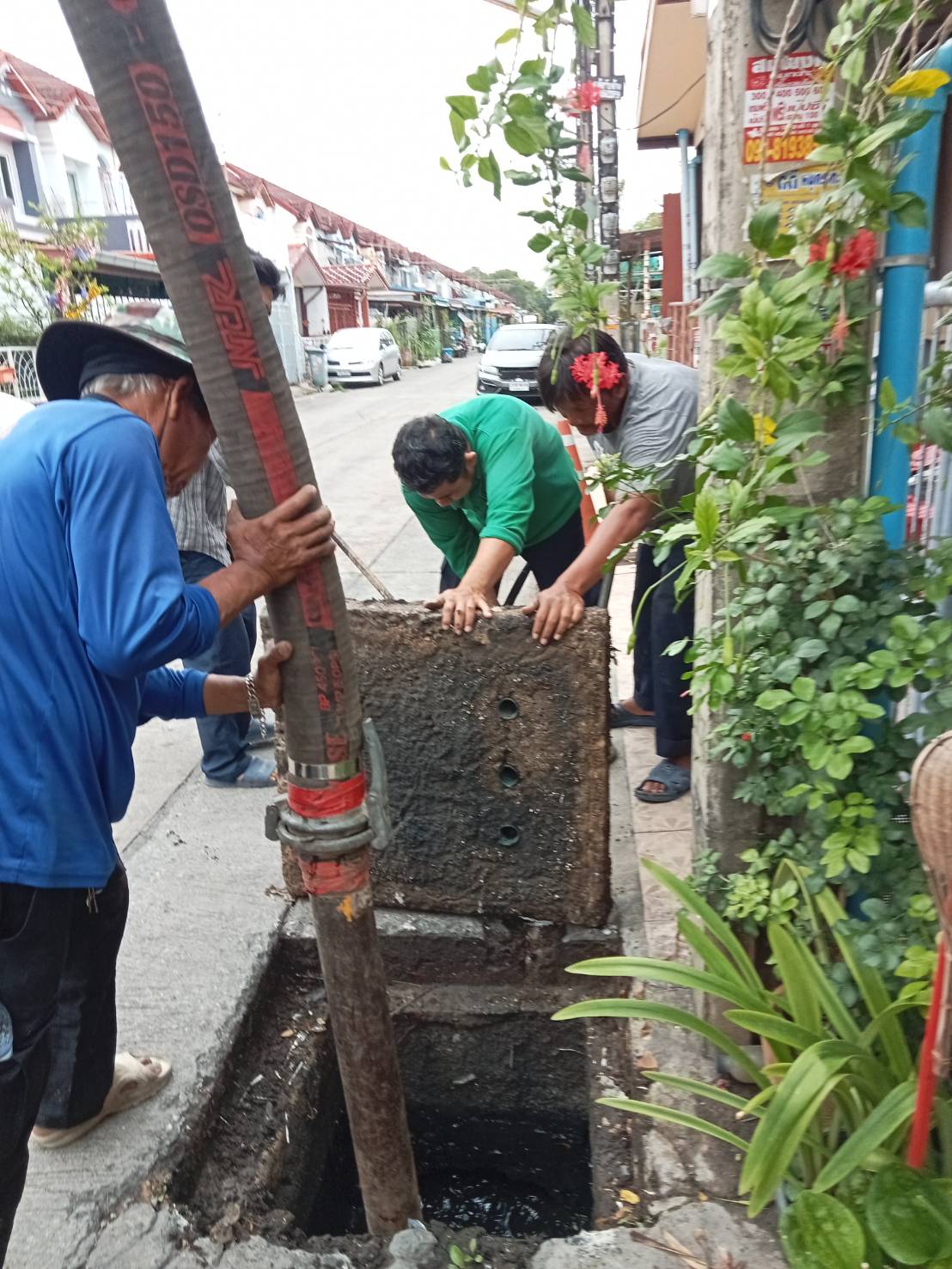

505211-02-202512.480.00แรงงานเขต 3,010 ม. 1. ซอยประปาร่วมใจ 45 ระยะทาง 680 ม. 2. ซอยเจริญพัฒนา 1 ระยะทาง 690 ม. 3. ซอยเจริญพัฒนา 2 ระยะทาง 250 ม. 4. ซอยสุเหร่าคลองหนึ่ง 12 ระยะทาง 210 ม. 5. ซอยสุเหร่าคลองหนึ่ง 14 ระยะทาง 260 ม. 6. ซอยหนองระแหง 4 แยก 1 ระยะทาง 920 ม. จ้างเหมาแรงงาน 18,651 ม. 1. ซอยพระยาสุเรนทร์ 11 ระยะทาง 610 ม. 2. ซอยหทัยราษฎร์ 8 (ซอยหมู่บ้านหทัยราษฎร์) ระยะทาง 412 ม. 3. ซอยพระยาสุเรนทร์ 35 (หมู่บ้านดวงกมล) ระยะทาง 1,820 ม. 4. ซอยพระยาสุเรนทร์ 21 ระยะทาง 1,286 ม. 5. ซอยพระยาสุเรนทร์ 41 ระยะทาง 726 ม. 6. ซอยพระยาสุเรนทร์ 22 ระยะทาง 492 ม. 7. ซอยนิมิตใหม่ 40 หมู่บ้าน เค.ซี โฮม 3, 6, 12, 15, 16 ระยะทาง 3,845 ม. 8. ซอยนิมิตใหม่ 55 (ซอยสุเหร่าสามวา) ระยะทาง 764 ม. 9. ซอยประชาร่วมใจ 13 ระยะทาง 765 ม. 10. ซอยเจริญพัฒนา 1 ระยะทาง 721 ม. 11. ซอยนิมิตใหม่ 20 (หมู่บ้านคาซาลีน่า 2) ระยะทาง 1,488 ม. 12. ซอยหทัยราษฎร์ 6 (ซอยหมู่บ้านสุภาวัลย์) ระยะทาง 1,850 ม. 13. ซอยคู้บอน 40 ระยะทาง 380 ม. 14. ซอยพระยาสุเรนทร์ 3 (ซอยประเสริฐธรรม) ระยะทาง 634 ม. 15. ซอยพระยาสุเรนทร์ 16 ระยะทาง 688 ม. 16. ซอยพระยาสุเรนทร์ 35 (หมู่บ้านเพชรไพลิน) ระยะทาง 1405 ม.

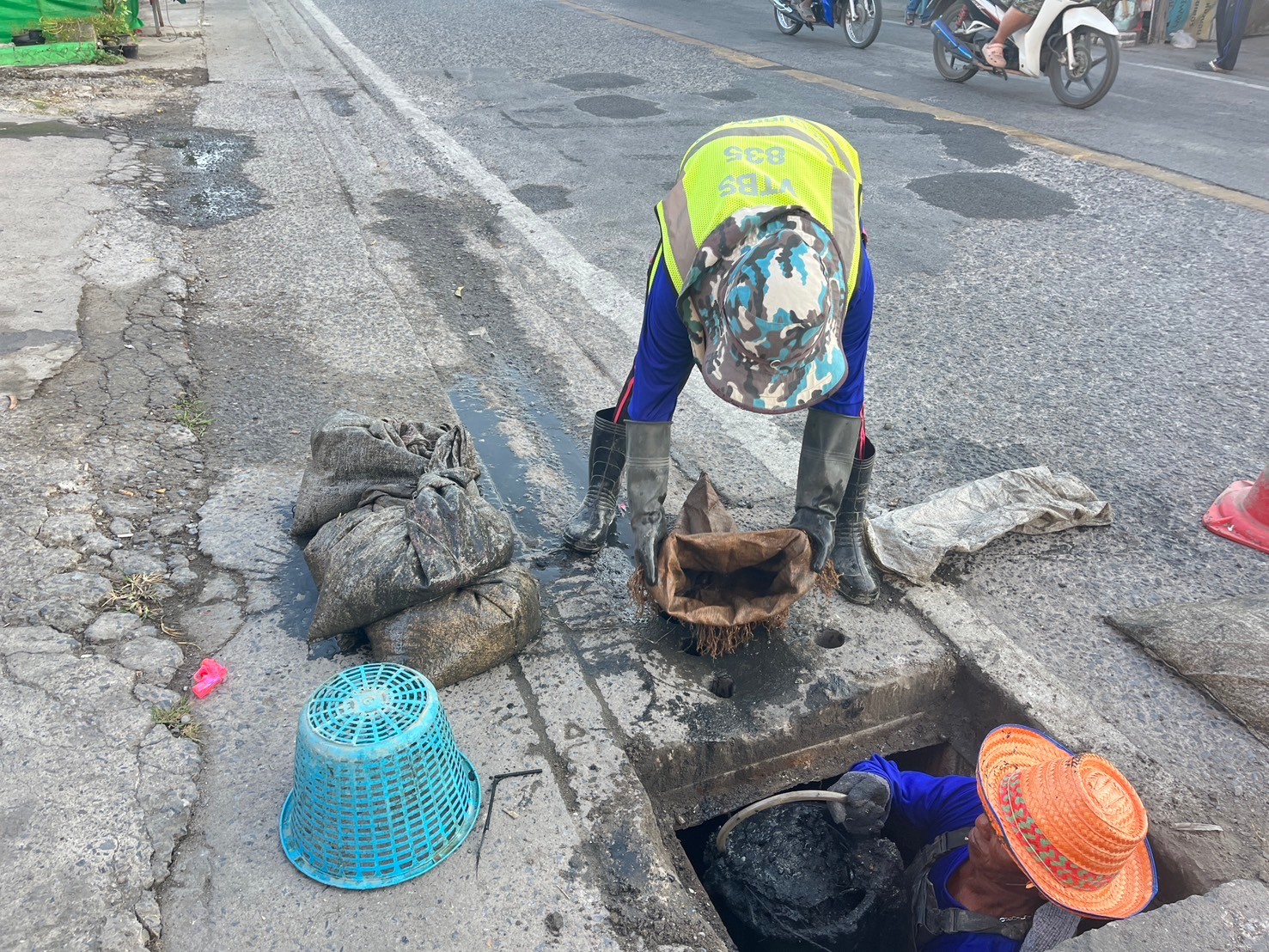

505223-01-20259.180.00สำนักงานเขตคลองสามวาได้ดำเนินการ 9.179 เมตร รวม 8 ซอย
505223-01-202512.330.00- แรงงานเขต 3,147 ม. 1) ซอยพระยาสุเรนทร์ 24 ระยะทาง 1,080 ม. 2) ซอยสามวา 27 ระยะทาง 440 ม. 3) ซอยน้อยอรุณ แขวงสามวาตะวันตก ระยะทาง 420 ม. 4) ซอยอัคโกศล 1 แขวงสามวาตะวันตก ระยะทาง 290 ม. 5) ซอยปานเถื่อน 1 ระยะทาง 300 ม. 6) ซอยสุเหร่าคลองหนึ่ง 10 ระยะทาง 220 ม. 7) ซอยหทัยราษฎร์ 33 โครงการ 1 ซ้าย ระยะทาง 287 ม. 8) ซอยหทัยราษฎร์ 4 ระยะทาง 110 ม. -จ้างเหมาแรงงาน ระยะทาง 9,179 ม. 1) ซอยสุเหร่าคลองหนึ่ง 15 และซอยแยก ระยะทาง 727 ม. 2) ซอยสุเหร่าคลองหนึ่ง 7-11 ถนนสุเหร่าคลองหนึ่ง ระยะทาง 1,524 ม. 3) ซอยเจริญพัฒนา 10 (ซอยนิติธรรม 1) ถนนเจริญพัฒนา ระยะทาง 434 ม. 4) ซอยเจริญพัฒนา 14 (ซอยสถิตย์สถาพร) ถนนเจริญพัฒนา ระยะทาง 365 ม. 5) ซอยหทัยราษฎร์ 31 ถนนหทัยราษฎร์ ระยะทาง 765 ม. 6) ซอยคู้บอน 39 ถนนคู้บอน ระยะทาง 1,404 ม. 7) ซอยหทัยราษฎร์ 33 (ซอยหมู่บ้านร่มทิพย์) ถนนหทัยราษฎร์ ระยะทาง 2,650 ม. 8) ซอยวัดสุขใจ 14 ถนนวัดสุขใจ ระยะทาง ระยะทาง 1,310 ม.
505223-12-20243.770.00ความก้าวหน้าการลอกท่อของแรงงานเขต (ตุลาคม 2567-ธันวาคม 2567) ระยะทาง 3,770 เมตร 1. ซอยคู้บอน 44 ระยะทาง 275 ม. 2. ซอยคู้บอน 25 ระยะทาง 220 ม. 3. ซอยคู้บอน 39 ระยะทาง 675 ม. 4. ซอยเลียบคลองสอง 7 ระยะทาง 170 ม. 5. ซอยเลียบคลองสอง 8 ระยะทาง 360 ม. 6. ซอยไมตรีจิต 3 ระยะทาง 1050 ม. 7. ซอยนิมิตใหม่ 13 ระยะทาง 550 ม. 8. ซอยพระยาสุเรนทร์ ระยะทาง 470 ม.

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-5 of 5 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1สำรวจ ออกแบบ จัดทำรายการและประมาณราคา 10.0001-10-202431-10-2024
2ดำเนินการจัดซื้อจัดจ้าง10.0001-11-202431-12-2024
3บริหารสัญญา60.0001-01-202531-05-2025
4เบิกจ่ายและประเมินผล10.0001-06-202530-06-2025
5รายงานผลการดำเนินการ10.0001-09-202530-09-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-5 of 5 items.
ลำดับวันที่รายงานผลการดำเนินงาน
123-12-2024 15:14:5610.00
223-12-2024 15:15:4610.00
325-02-2025 13:30:1060.00
425-02-2025 13:30:1510.00
525-03-2025 10:49:2110.00
