ข้อมูลโครงการ :: จ้างเหมาล้างทำความสะอาดท่อระบายน้ำ

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-จ้างเหมาล้างทำความสะอาดท่อระบายน้ำ1,600,000.00100.00สำนักงานเขตหนองแขมฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7709) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ทำความสะอาดท่อระบายน้ำ)กิโลเมตร48.3248.32100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-6 of 6 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

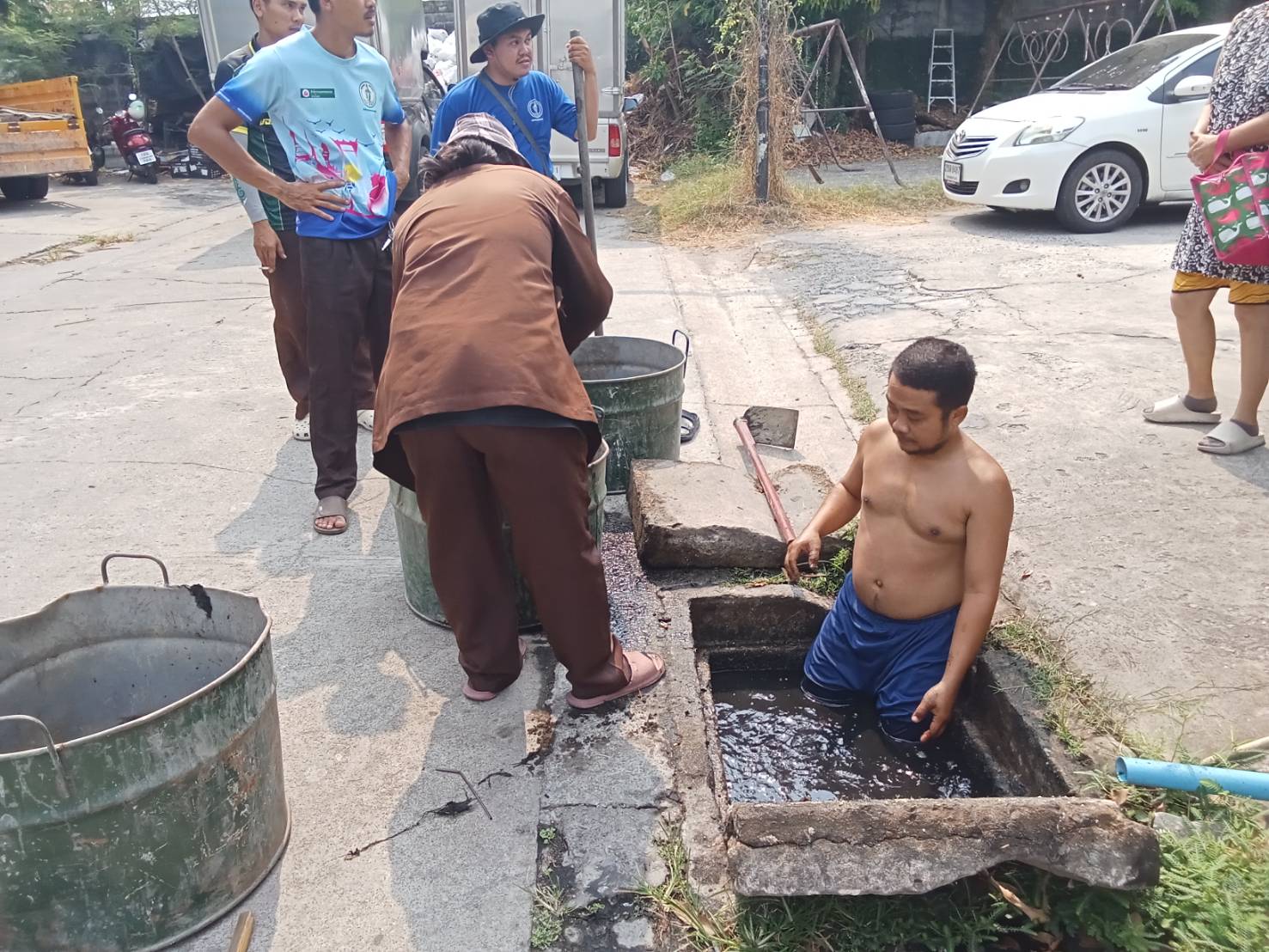

770921-05-202648.320.00ดำเนินการล้างทำความสะอาดท่อระบายน้ำ 1.โดยแรงงานสำนักงานเขต รวมดำเนินการแล้วเสร็จ 19.358กม. (เป้าหมาย 19.358 กม.) 2.โดยแรงงานกรมราชทัณฑ์ ดำเนินการแล้วเสร็จระยะทาง 28.958 กม. (เป้าหมาย 28.958 กม.) ตรวจรับงาน 16กพ.69 (รวมดำเนินงานทั้งสิ้น 48.316 กม.)

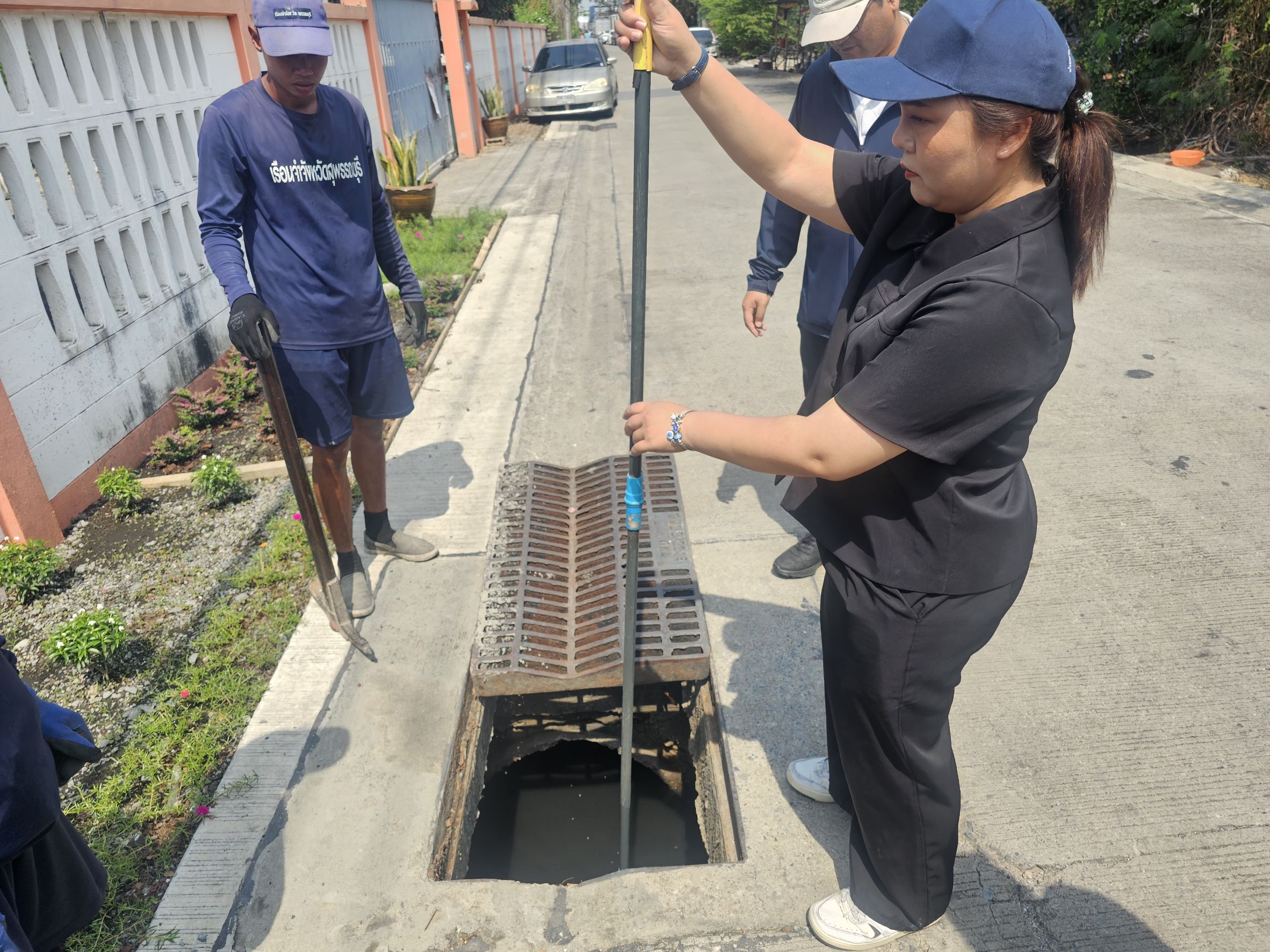

770921-01-202616.400.00ธ.ค. 68 ดำเนินการล้างทำความสะอาดท่อระบายน้ำ 1.โดยแรงงานสำนักงานเขต ระยะทาง 6.743 กม. (เป้าหมาย 19.358 กม.) รวมดำเนินการแล้วเสร็จ 9.877 กม. 2.โดยแรงงานกรมราชทัณฑ์ ระยะทาง 6.524 กม. (เป้าหมาย 28.958 กม.) (รวมดำเนินงานทั้งสิ้น 16.401 กม.)
770923-12-202548.320.00เม.ย. 69 ดำเนินการล้างทำความสะอาดท่อระบายน้ำ 1.โดยแรงงานสำนักงานเขต รวมดำเนินการแล้วเสร็จ 19.358กม. (เป้าหมาย 19.358 กม.) 2.โดยแรงงานกรมราชทัณฑ์ ดำเนินการแล้วเสร็จระยะทาง 28.958 กม. (เป้าหมาย 28.958 กม.) ตรวจรับงาน 16กพ.69 (รวมดำเนินงานทั้งสิ้น 48.316 กม.)

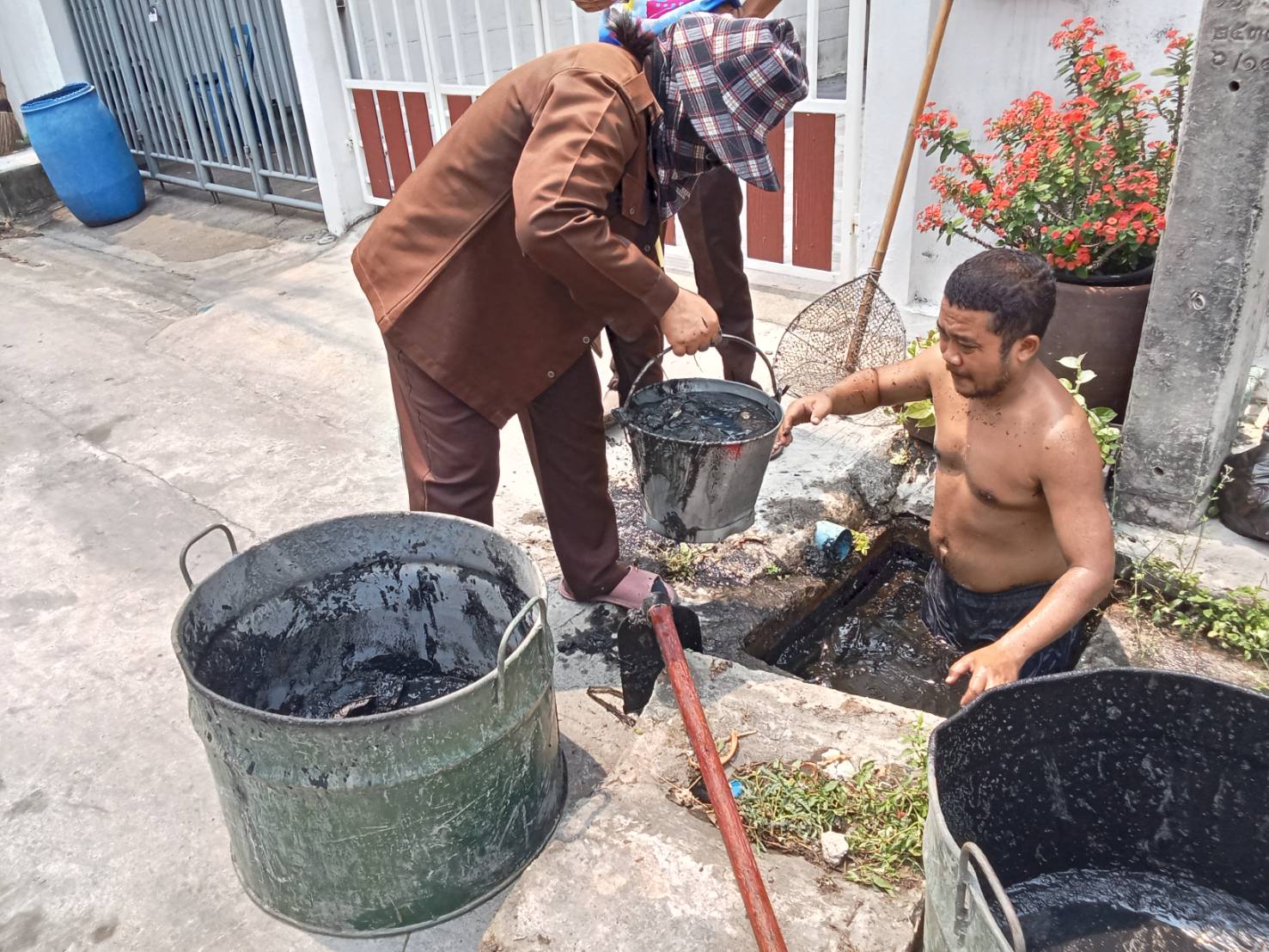

770923-04-202646.340.00มี.ค. 69 ดำเนินการล้างทำความสะอาดท่อระบายน้ำ 1 .โดยแรงงานสำนักงานเขต ระยะทาง 2.912 กม. (เป้าหมาย 19.358กม.) รวมดำเนินการแล้วเสร็จ 17.381 กม. 2.โดยแรงงานกรมราชทัณฑ์ ดำเนินการแล้วเสร็จระยะทาง 28.958 กม. (เป้าหมาย 28.958 กม.) ตรวจรับงาน 16กพ.69 (รวมดำเนินงานทั้งสิ้น 46.339 กม.)
770923-03-202643.430.00ดำเนินการล้างทำความสะอาดท่อระบายน้ำ 1.โดยแรงงานสำนักงานเขต ระยะทาง 2.092 กม. (เป้าหมาย 19.358 กม.) รวมดำเนินการแล้วเสร็จ 14.469 กม. 2.โดยแรงงานกรมราชทัณฑ์ ดำเนินการแล้วเสร็จระยะทาง 28.958 กม. (เป้าหมาย 28.958 กม.) ตรวจรับงาน 16กพ.69 (รวมดำเนินงานทั้งสิ้น 43.427 กม.)

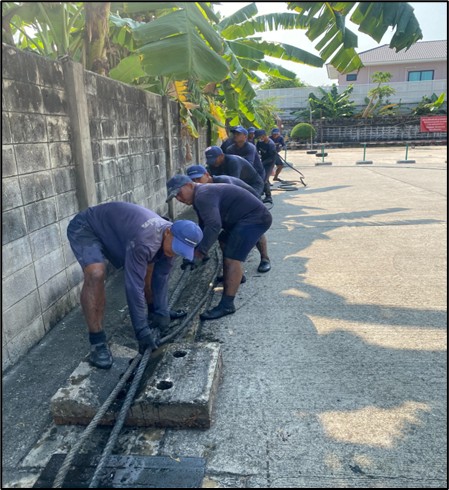

770923-02-202632.170.00ม.ค. 69 ดำเนินการล้างทำความสะอาดท่อระบายน้ำ 1.โดยแรงงานสำนักงานเขต ระยะทาง 2.5 กม. (เป้าหมาย 19.358 กม.) รวมดำเนินการแล้วเสร็จ 12.377 กม. 2.โดยแรงงานกรมราชทัณฑ์ ระยะทาง 13.271 กม. (เป้าหมาย 28.958 กม.) รวมดำเนินการแล้วเสร็จ 19.795 กม. (รวมดำเนินงานทั้งสิ้น 32.172 กม.)

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-11 of 11 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ประกาศเผยแพร่แผนการจัดซื้อจัดจ้าง5.0001-10-202530-11-2025
2จัดทำแบบรูปรายการและราคากลาง10.0001-10-202530-11-2025
3ประกาศประกวดราคา/พิจารณาผล/ประกาศผู้ชนะ10.0001-10-202530-11-2025
4ลงนามสัญญา5.0001-11-202531-12-2025
5ดำเนินการตามสัญญา ระยะที่110.0001-10-202530-09-2026
6ดำเนินการตามสัญญา ระยะที่210.0001-11-202530-09-2026
7ดำเนินการตามสัญญา ระยะที่310.0001-12-202530-09-2026
8ส่งมอบงาน/ตรวจรับงาน/ตั้งฎีกาเบิกจ่ายเงิน10.0001-01-202630-09-2026
9ล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต ระยะที่ 110.0001-10-202531-12-2025
10ล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต ระยะที่ 210.0001-12-202528-02-2026
11ล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต ระยะที่ 310.0001-02-202631-05-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-11 of 11 items.
ลำดับวันที่รายงานผลการดำเนินงาน
130-10-2025 13:27:135.00
224-11-2025 16:29:3910.00
320-11-2025 13:22:0910.00
420-11-2025 13:47:085.00
524-12-2025 18:19:0910.00
622-01-2026 15:46:4410.00
723-02-2026 14:28:1410.00
823-02-2026 14:28:2710.00
924-11-2025 17:08:5310.00
1022-01-2026 15:46:4110.00
1123-03-2026 08:57:2710.00
