ข้อมูลโครงการ :: โครงการก่อสร้างสะพานข้ามแม่น้ำเจ้าพระยา บริเวณแยกเกียกกาย ช่วงที่ 2 ก่อสร้างสะพานข้ามแม่น้ำเจ้าพระยา รวมทางขึ้น-ลง

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-โครงการก่อสร้างสะพานข้ามแม่น้ำเจ้าพระยา บริเวณแยกเกียกกาย ช่วงที่ 2 ก่อสร้างสะพานข้ามแม่น้ำเจ้าพระยา รวมทางขึ้น-ลง10,986,700.0032.97สำนักการโยธากองควบคุมการก่อสร้าง

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.0073.5373.53

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-9 of 9 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

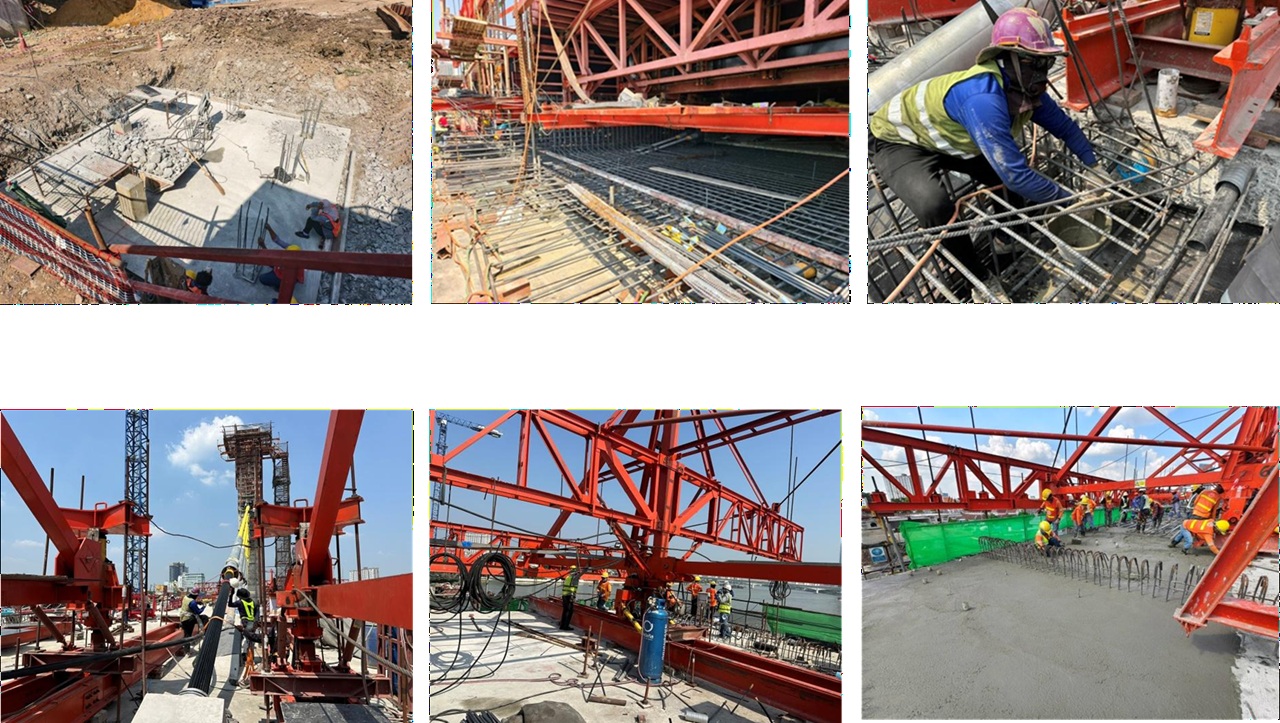

767420-08-202673.530.00- งานติดตั้งแบบ Formwork Segment P, P’ (P2A), งาน Grout ท่อ Longitudinal, Horizontal, Transverse Segment O, O’ (P2A), งานเทคอนกรีตคาน B5 Stair TowerL2, งานเทคอนกรีตคาน B5 Stair TowerR2, งานเท Lean Concrete Beam B2Stair TowerR2(P3A), งานเทคอนกรีต Kicker Main Span Segment E to I (P2A)

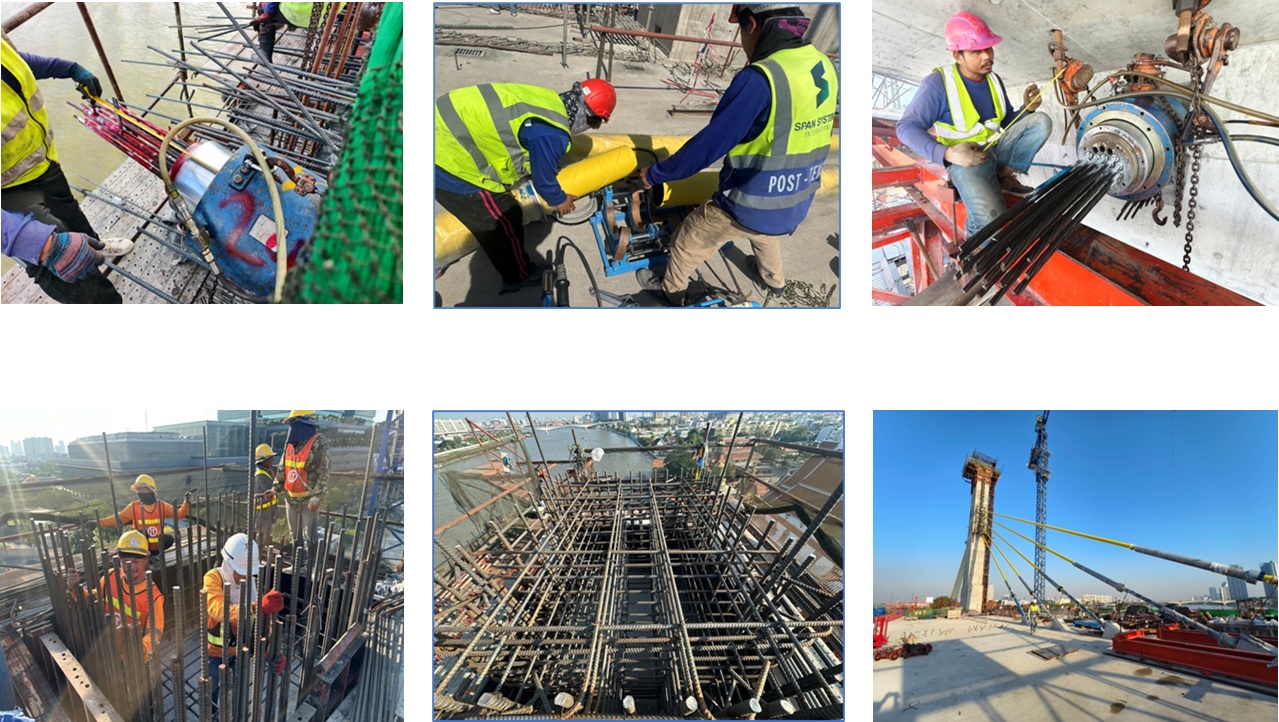

767420-07-202673.530.00- งานติดตั้งแบบหล่อเสา C2 Stair Tower R2, งานผูกเหล็ก, เข้าแบบ Barrier Segment E’ - I’ (Middle RT’ LT) P2A, งานเทคอนกรีต Segment K1 (P3A), งานเทคอนกรีต Segment O (P2A), งานเทคอนกรีตคาน B5 Stair Tower L1, งานแบบหล่อ, ผูกเหล็กคาน อาคารควบคุมระบบสะพาน

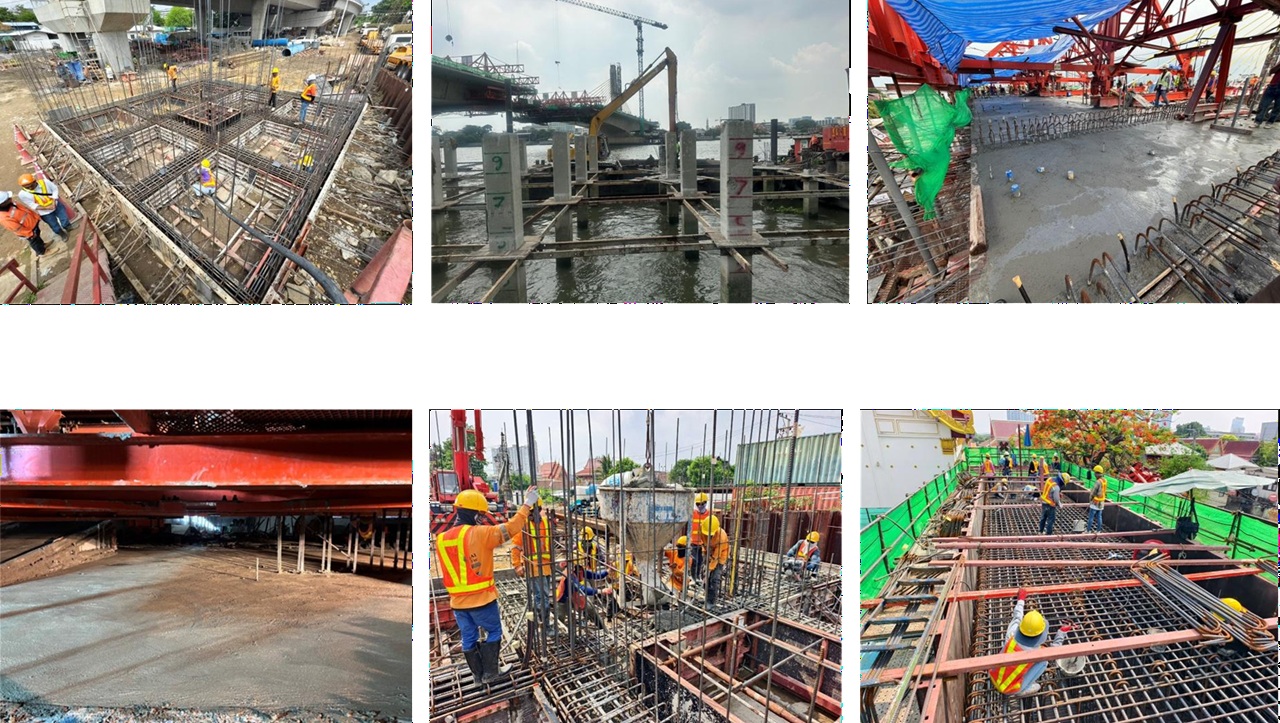

767417-06-202671.470.00- งานสกัดหัวเสาเข็มบันได Stair Tower L1, งานแบบหล่อคาน อาคารควบคุมระบบสะพาน, งานเทคอนกรีต Footing Stair Tower L2, งานบมคอนกรีต Footing Stair Tower L2, งานเทคอนกรีต Footing Stair Tower R2, งานติดตั้ง Inner Form Segment O, O’ (P2A)

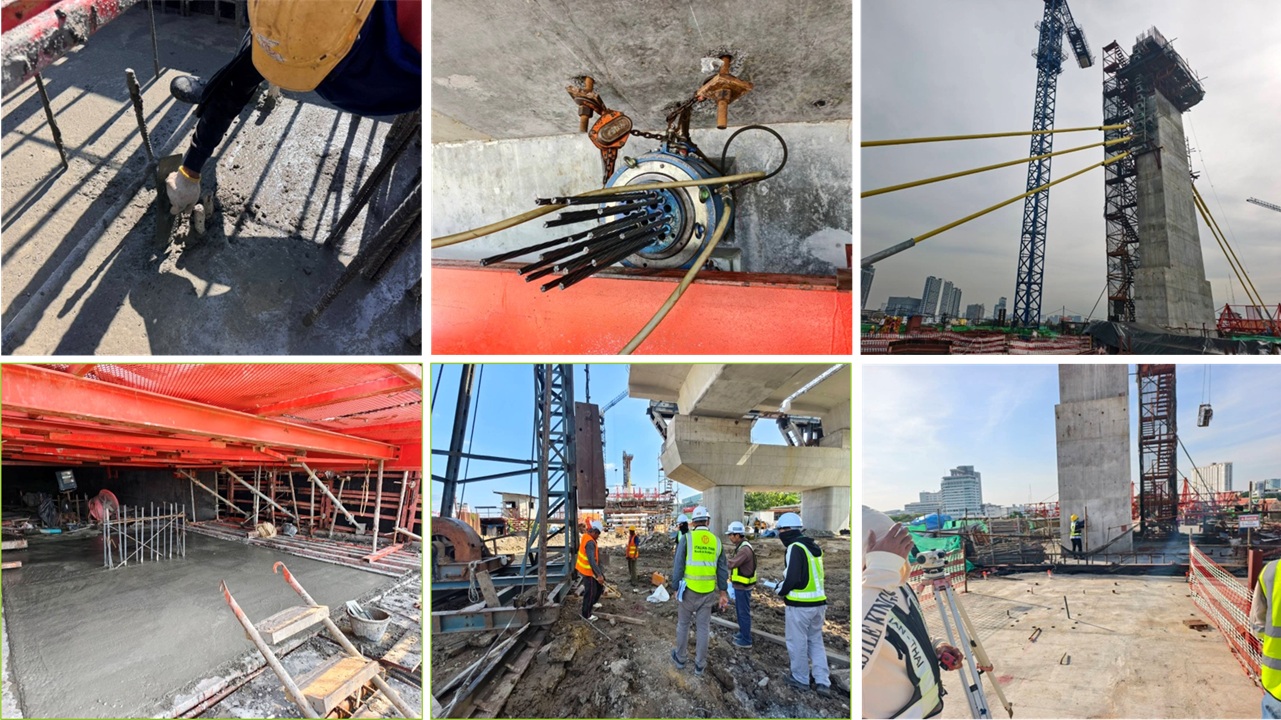

767419-05-202670.800.00- งานผูกเหล็กคาน และแบบหล่อ Stair Tower L2, งาน Pile Cut-Off Level งานอาคารท่าเรือเกียกกาย, งานเทคอนกรีต Segment N’ (P2A), งานเทคอนกรีต Segment N (P2A), งานเทคอนกรีตคาน B3, B4 Stair Tower L2, งานผูกเหล็กเสริม Top Bar, Coupler Joint for Cross Beam (P4A)

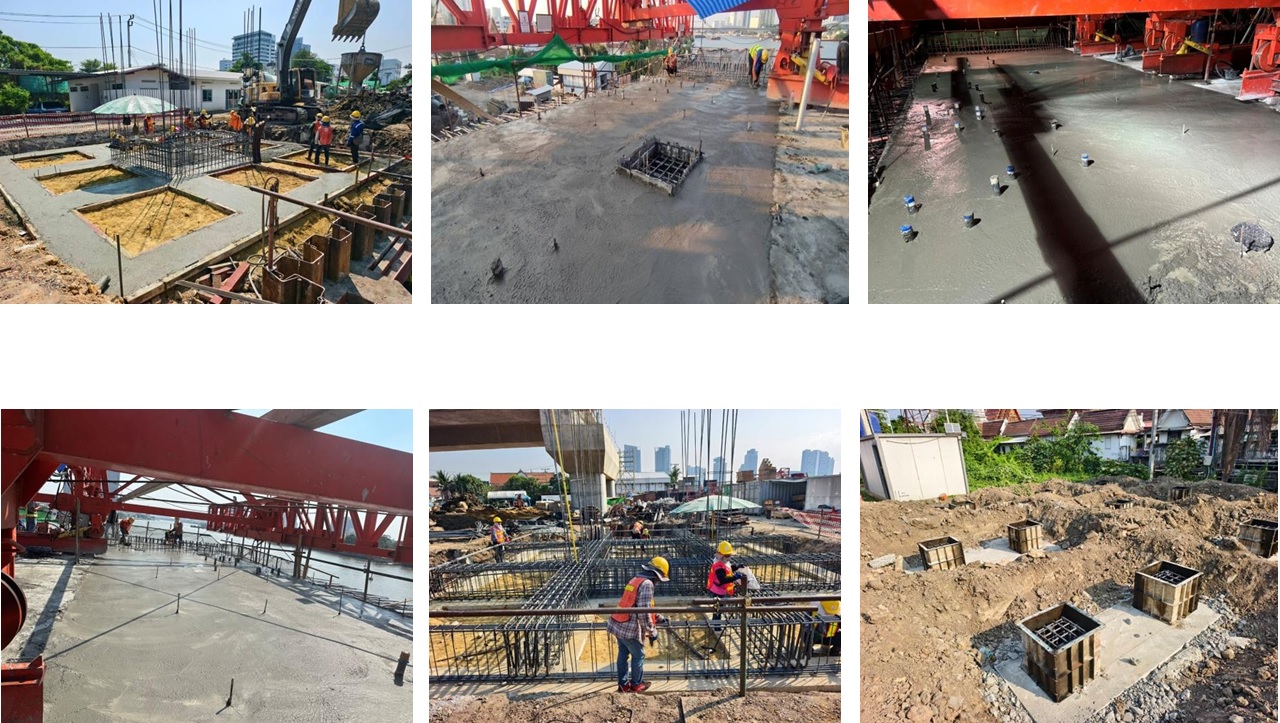

767422-04-202668.390.00- งานเท Lean Concrete Stair Tower L1, งานเทคอนกรีต Segment M’(P2A), งานเทคอนกรีต Segment H1’ (P3A), งานเทคอนกรีต Segment H1 (P3A), งานผูกเหล็กคาน (Stair Tower L2), งานผูกเหล็กเสริมฐานราก และแบบหล่อ F1 (อาคารควบคุมระบบสะพาน)

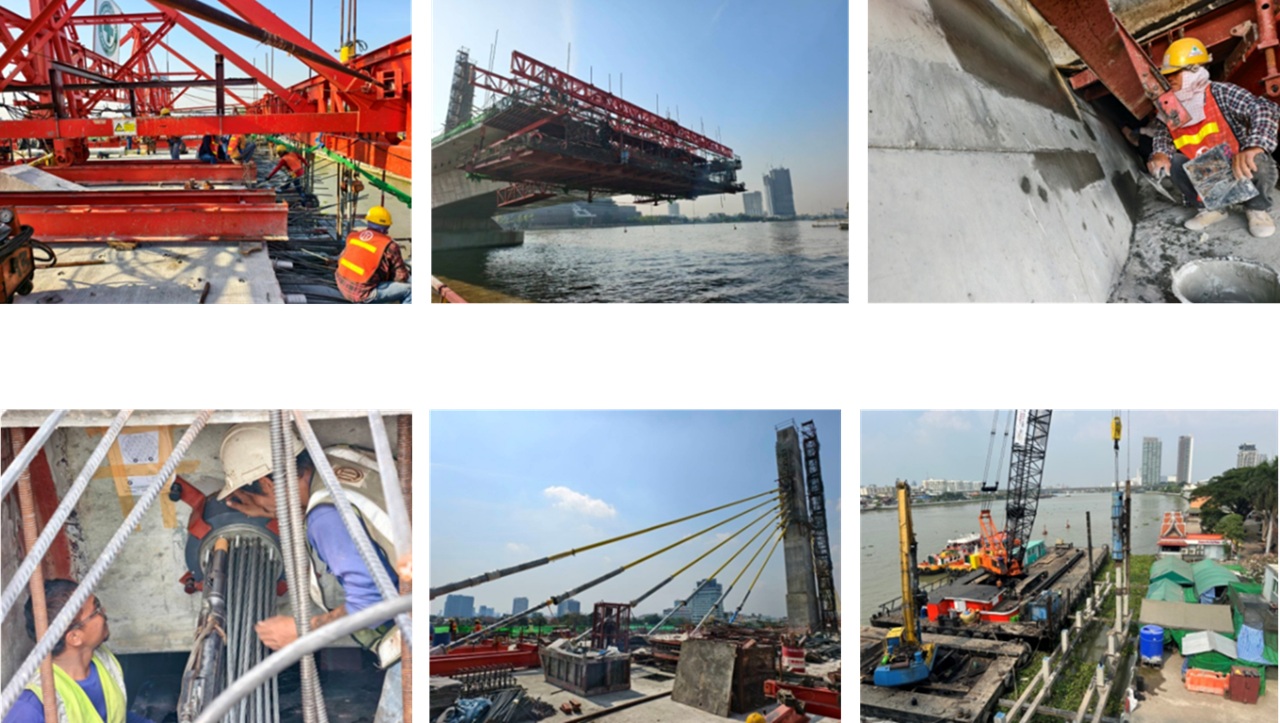

767418-03-202664.450.00- งานPile Cut off Stair Tower L2, R2, งานผูกเหล็กเสริม Bottom Slab,Web Segment L (P2A), งานGrout ท่อ Transverse Segment K,K’ (P2A), งานติดตั้งและดึง Stay Cable No.305, 405 (P3A), งานเตรียมเลื่อน Form Traveler Segment F1’,F1 to G1’, G1(P3A), งานเท Concrete Segment L’ (P2A)
767418-02-202661.800.00- งานเดิน Form Traveler Segment J ,J’ to Segment K ,K’ (P2A), งานเดิน Form Traveler Segment E1’ to F1’ (P3A), งานซ่อมผิวคอนกรีต Segment E1 (P3A), งานดึง Stay Cable No.106 ,206 Segment J ,J’ (P2A), งาน Inspect and Survey Join Check Cross Beam Segment K ,K’ (P2A), งาน Pile Driven งานท่าเรือเกียกกาย (P3A)
767421-01-202660.020.001. งานร้อย และดึงลวดอัดแรง Segment I ,I’(P2A) 2. งานผูกเหล็กเสริม Pylon Step 8 (P2A) 3. งานผูกเหล็กเสริม Pylon Step 5 (P3A) 4. งานตัดลวด ,งานต่อท่อ Stay Cable No.303 ,403 (P3A) 5. งานดึง Stay Cable No.105 & 205 (P2A), งานดึง Stay Cable No.303 & 403 (P3A) ฯลฯ
767429-12-202558.680.001. งานดึงลวดอัดแรง Tranverse Segment C1’(P3A) 2. งาน Inspection and Joint Check Saddle Pylon No.111 to 211 , 112 to 212 (P2A) 3. งานดึงลวดอัดแรง Tranverse Segment G (P2A) 4. งานติดตั้งแบบหล่อคอนกรีต Pylon (P3A) 5. งานเตรียมเดิน Form Traveler (P2A 6. งานดึงลวดอัดแรง Longitudinal Segment G’ ,G (P2A) 7. งาน Inspection and Survey Joint Check Formwork and Saddle Pylon Step 3 (P3A) 8. งานดึงลวดอัดแรง Horizontal Segment G’ ,G (P2A) 9. งานเทคอนกรีต Pylon Step 3 เริ่มเทคอนกรีตเวลา 9.14น. แล้วเสร็จ 16.26 น. จำนวนคอนกรีตที่ใช้ 155 คิว กำลังอัดคอนกรีตที่ใช้ 450 Ksc. (P3A) 10.งานติดตั้งเหล็กเสริม Pylon Step 7 (P2A) 11. งานดึงลวดอัดแรง Longitudinal Segment C1’ ,C1 (P3A

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-12 of 12 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1งานPylon P2A ,P3A งานคานสะพาน 4.3901-10-202530-09-2026
2งานPylon P2A ,P3A งาน Stay Cable งานคานสะพาน5.1201-10-202530-09-2026
3งานPylon P2A,P3A งาน Stay Cable งานคานสะพาน 7.8501-10-202530-09-2026
4งานPylon P3A งาน Stay Cable งานคานสะพาน7.5901-10-202530-09-2026
5งานPylon P3A งาน Stay Cable งานคานสะพาน 8.0201-10-202530-09-2026
6งาน Stay Cable งานคานสะพาน8.0501-10-202530-09-2026
7งาน Stay Cable งานคานสะพาน 8.5301-10-202530-09-2026
8งาน Stay Cable งานคานสะพาน9.0101-10-202530-09-2026
9งาน Stay Cable งานคานสะพาน9.8001-10-202530-09-2026
10งาน Stay Cable งานคานสะพาน13.9401-10-202530-09-2026
11งาน Stay Cable งานคานขวาง P4A งานอุปกรณ์รองคานสะพาน งานรื้อถอน Form traveler 2A,2B,3A,3B งานราวริมสะพาน,งานราวกลางสะพาน,งานราวกันตกทางเดินเท้า งาน Walk Way Finishing บนสะพาน งานระบบระบายน้ำ11.4701-10-202530-09-2026
12งานราวริมสะพาน งานราวกลางสะพาน งานราวกันตกทางเดินเท้า งาน Expansion Joint งาน Stair Tower,งาน Walk Way Finishing บนสะพาน งานระบบระบายน้ำ6.2301-10-202530-09-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-12 of 12 items.
ลำดับวันที่รายงานผลการดำเนินงาน
129-12-2025 11:10:384.39
229-12-2025 11:10:395.12
329-12-2025 11:10:417.85
421-01-2026 11:53:497.59
518-02-2026 17:36:048.02
600.00
700.00
800.00
900.00
1000.00
1100.00
1200.00
