รายละเอียดโครงการ : กิจกรรมประกาศลงทะเบียนทางหลวงท้องถิ่น (ID: 57322)
รายละเอียดโครงการ
Showing 1-1 of 1 item.
| สยป.1 | File | ชื่อโครงการ/กิจกรรม | งบประมาณฯ | ความคืบหน้าฯ | หน่วยงานที่รับผิดชอบ | ส่วนราชการ/ฝ่าย |
|---|---|---|---|---|---|---|
![]() | - | กิจกรรมประกาศลงทะเบียนทางหลวงท้องถิ่น | 0.00 | 30.00 | สำนักงานเขตจอมทอง | ฝ่ายโยธา |
KRs ที่เกี่ยวข้อง
Showing 1-1 of 1 item.
| สยป.2 | Action | KEY_RESULT | หน่วยนับ | ค่าเป้าหมาย | ผลการดำเนินงาน | ความคืบหน้าของ KR(%) |
|---|---|---|---|---|---|---|
![]() | - | (7391) ขึ้นทะเบียนทางหลวงท้องถิ่นแล้วเสร็จ | สายทาง | 45.00 | 16.00 | 35.56 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-20 of 42 items.
| KEY RESULT | สยป.3 | วันที่รายงาน | ผลการดำเนินงาน (#1) | ... (#2) | Photo | REPORT_NOTE | เชื่อมโยงข้อมูลเกี่ยวข้องฯ |
|---|---|---|---|---|---|---|---|

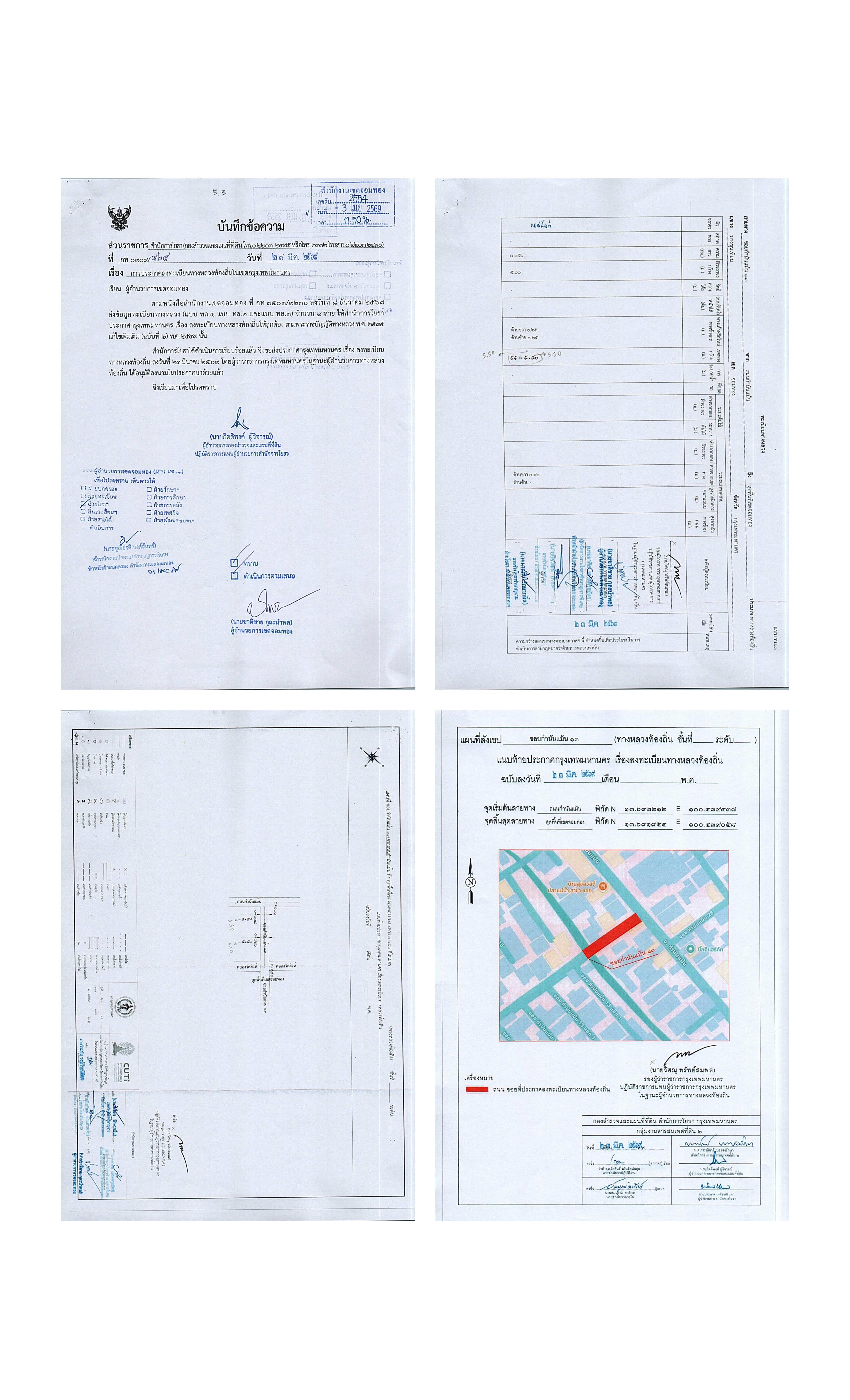

| 7391 | ![]() | 25-05-2026 | 16.00 | 0.00 | ได้ประกาศขึ้นทะเบียนที่หลวงแล้ว จำนวน 16 ซอย และ อยู่ระหว่างสำรวจเพิ่มเติมจำนวน 29 ซอย | ||

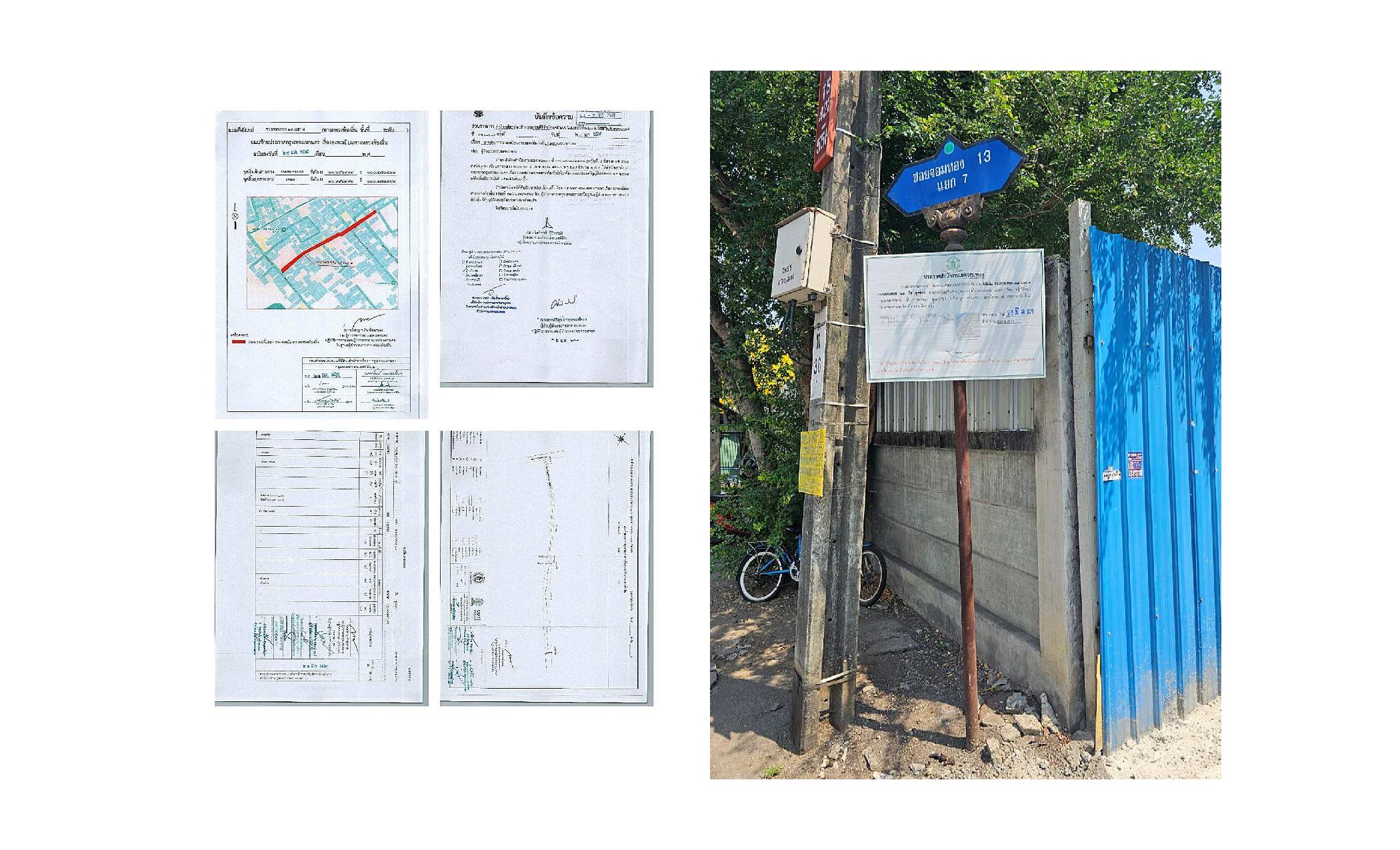

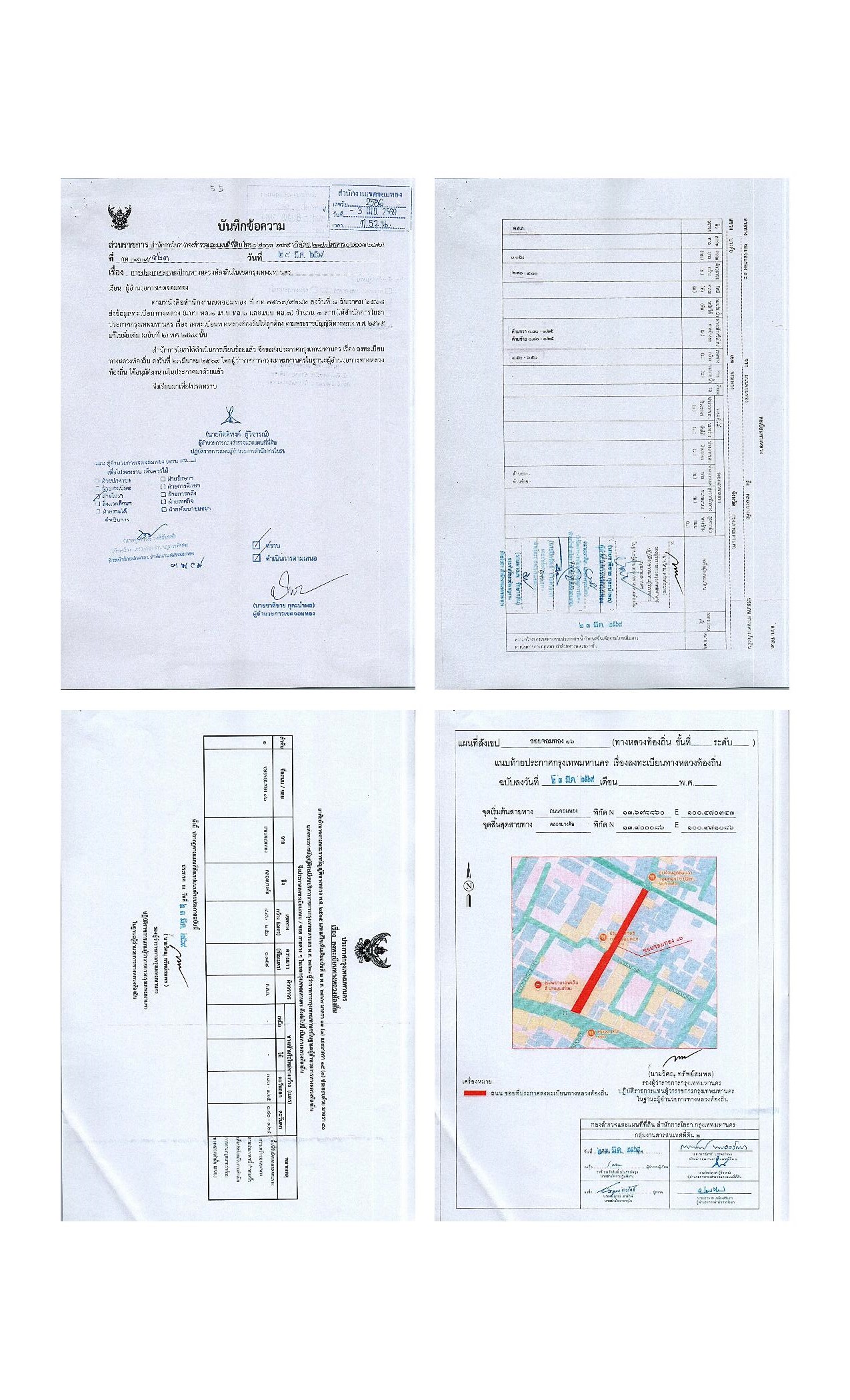

| 7391 | ![]() | 22-04-2026 | 16.00 | 0.00 | ได้ประกาศขึ้นทะเบียนที่หลวงแล้ว 1.ซอยพระรามที่ 2 ซอย 2 แยก 4 ถึงสุดซอย 2.ซอยพระรามที่ 2 ซอย 30 แยก 1 ถึงสุดซอย 3.ซอยเอกชัย 10/1 (ซอยร่วมใจ) จากถนนเอกชัย ถึงสุดซอย 4.ซอยเอกชัย 4 ถึงสุดซอย 5.ซอยจอมทอง 13 แยก 6 จากถนนจอมทอง 13 ถึงสุดซอย 6.ซอยสุขสวัสดิ์ 14/17 7.ซอยสุขสวัสดิ์ 14/21 8.ซอยจอมทอง 13 แยก 7 ถึงสุดซอย 9.ซอยเอกชัย 19 ถึงสุดซอย 10.ซอยเอกชัย 30 แยก 12 ถึงบ้านเลขที่ 66/25 11.ซอยจอมทอง 13 แยก 2 ถึงวัดบางขุนเทียนใน 12.ซอยพระรามที่ 2 ซอย 2 จากถนนพระรามที่ 2 ถึงสุดซอย(อาคารเลขที่ 67/74) 13. ซอยสุขสวัสดิ์ 14/20 จากซอยสุขสวัสดิ์ 14 ถึงสุดซอย 14.ซอยจอมทอง 13 แยก 1 ถึงสุดซอย แล้วเสร็จ 15.ซอยกำนันแม้น 13 จากถนนกำนันนแม้น ถึงสุดพื้นที่เขตจอมทอง 16.ซอยจอมทอง 16 จากถนนจอมทองถึงคลองบางค้อ | ||

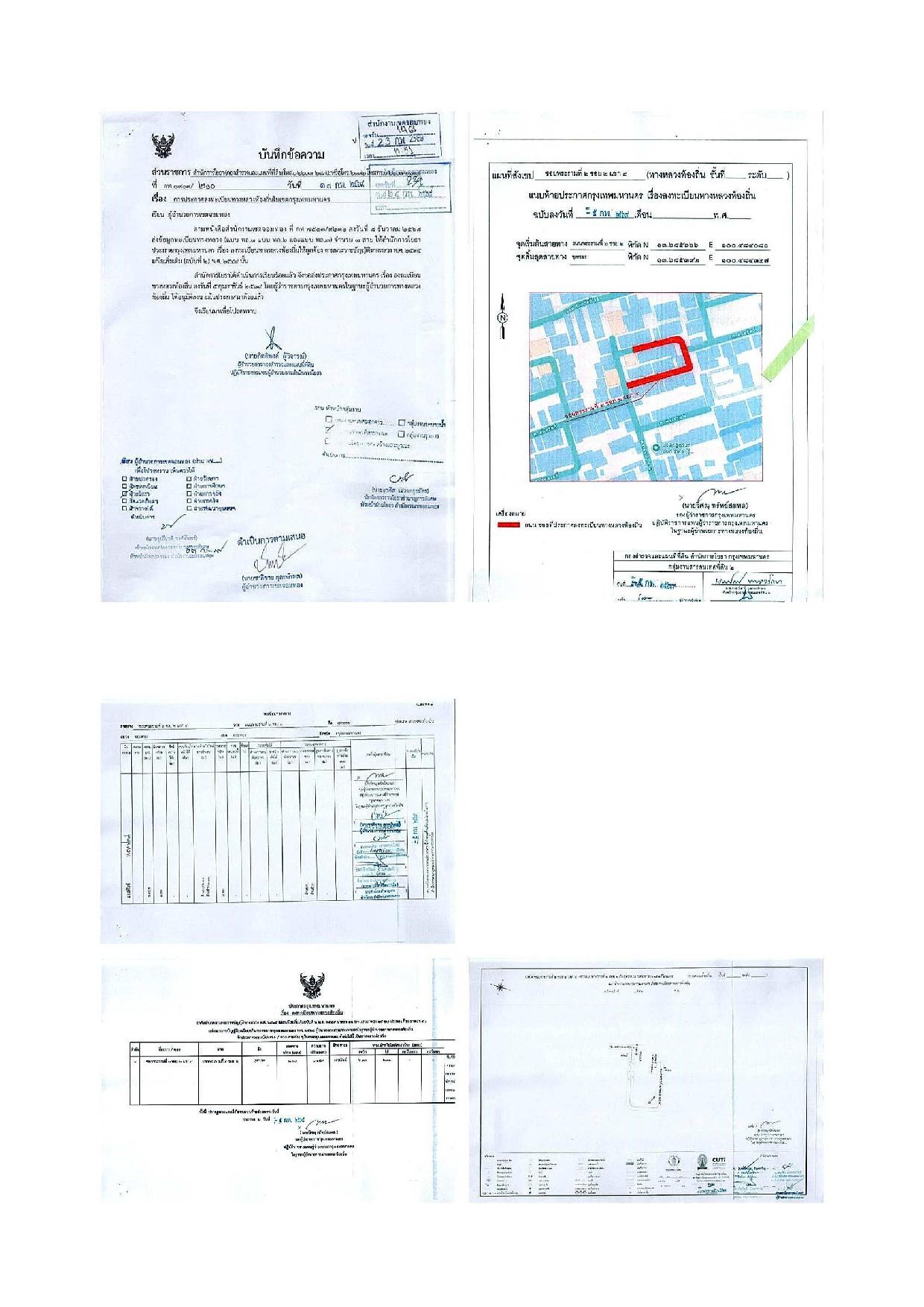

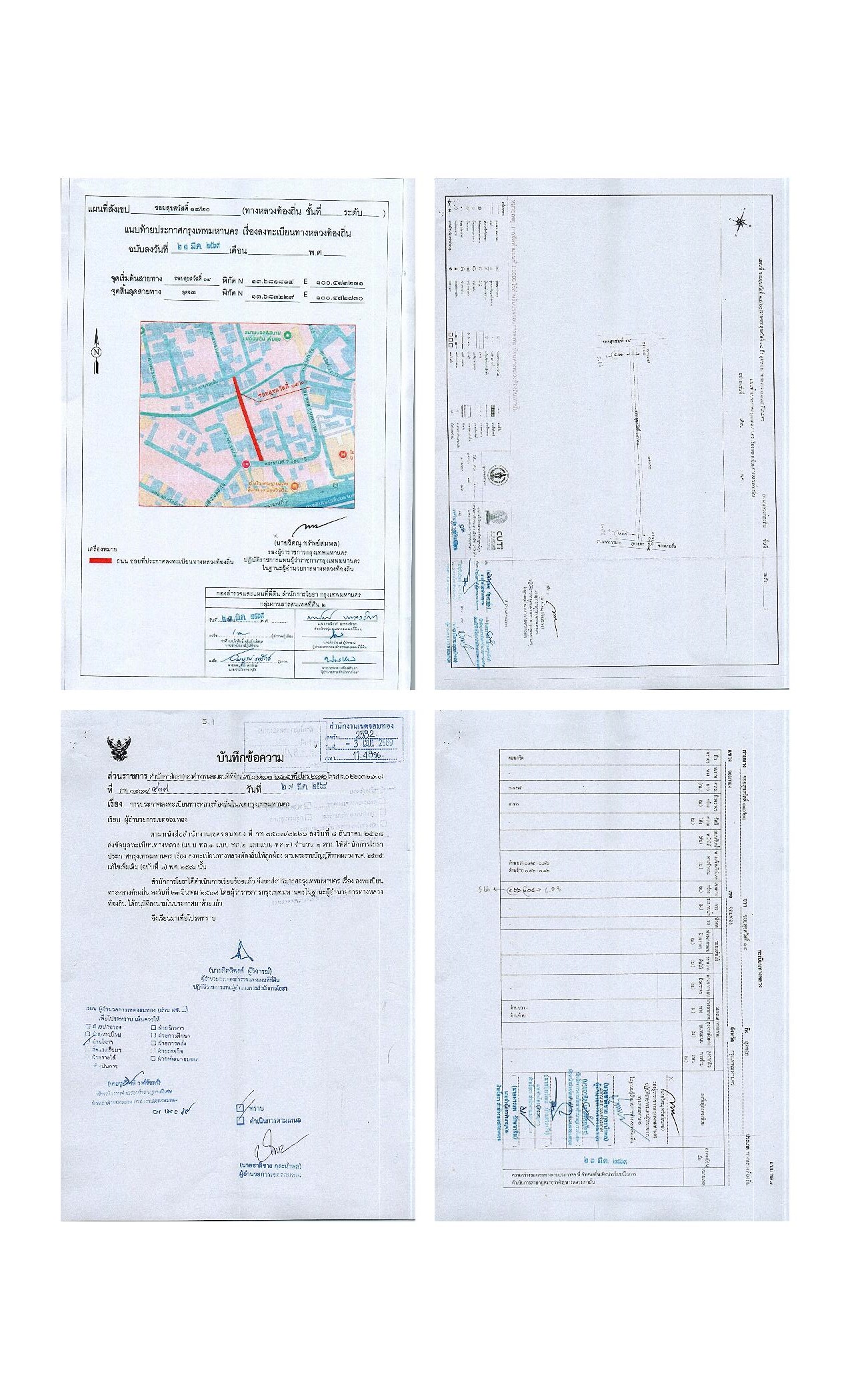

| 7391 | ![]() | 17-04-2026 | 16.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร ซอยจอมทอง 16 จากถนนจอมทองถึงคลองบางค้อ แล้วเสร็จ | ||

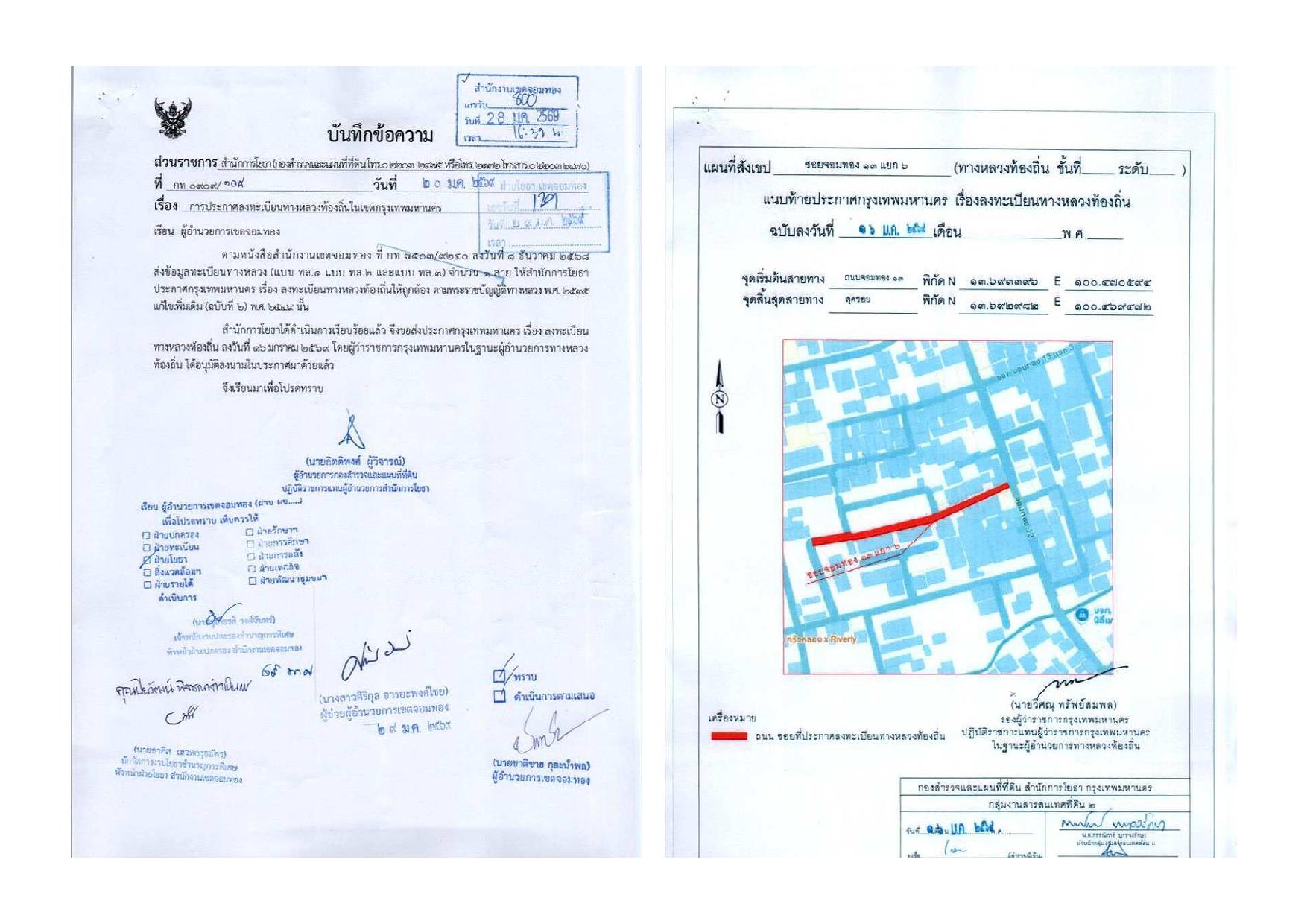

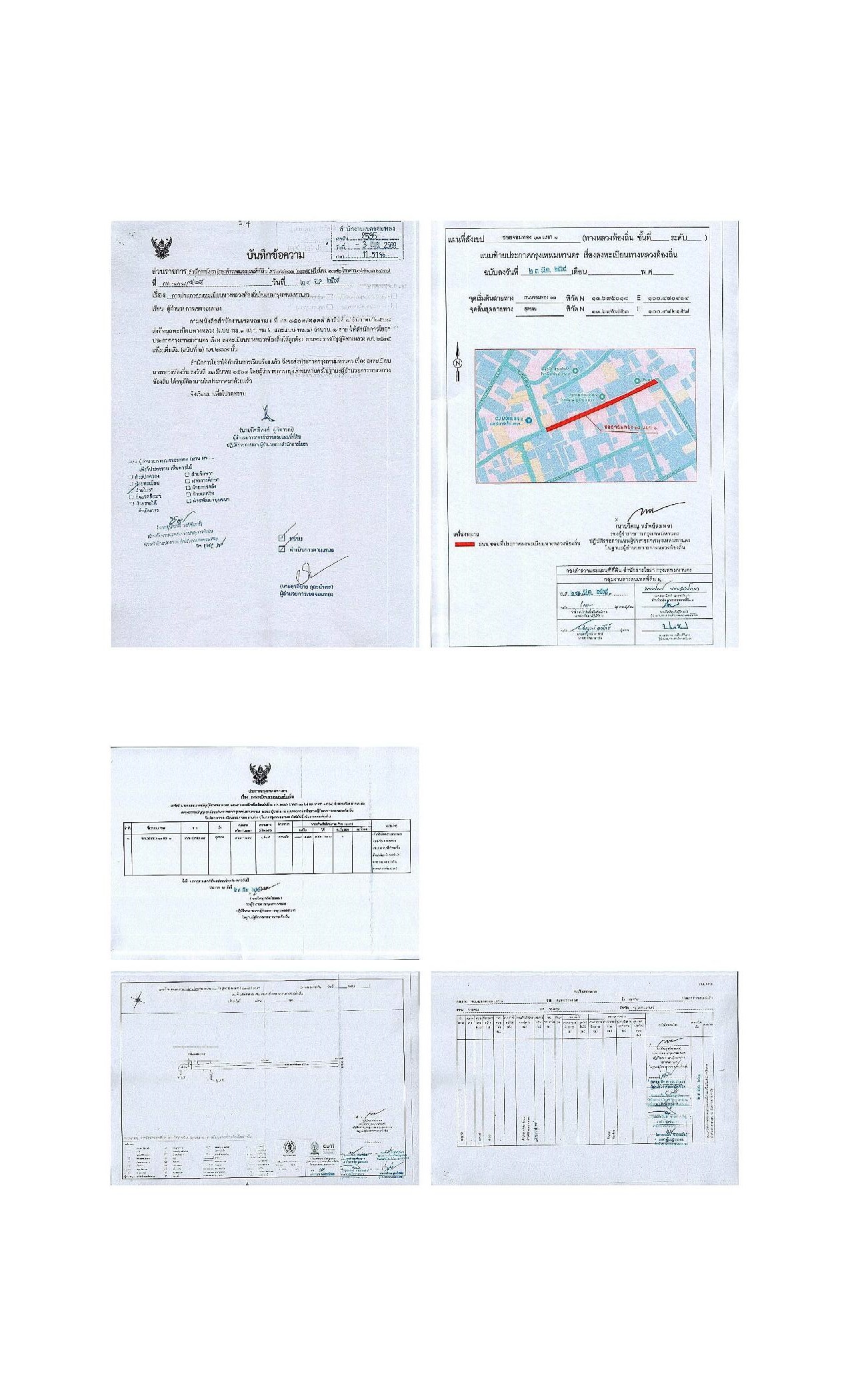

| 7391 | ![]() | 17-04-2026 | 15.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร ซอยกำนันแม้น 13 จากถนนกำนันนแม้น ถึงสุดพื้นที่เขตจอมทอง แล้วเสร็จ | ||

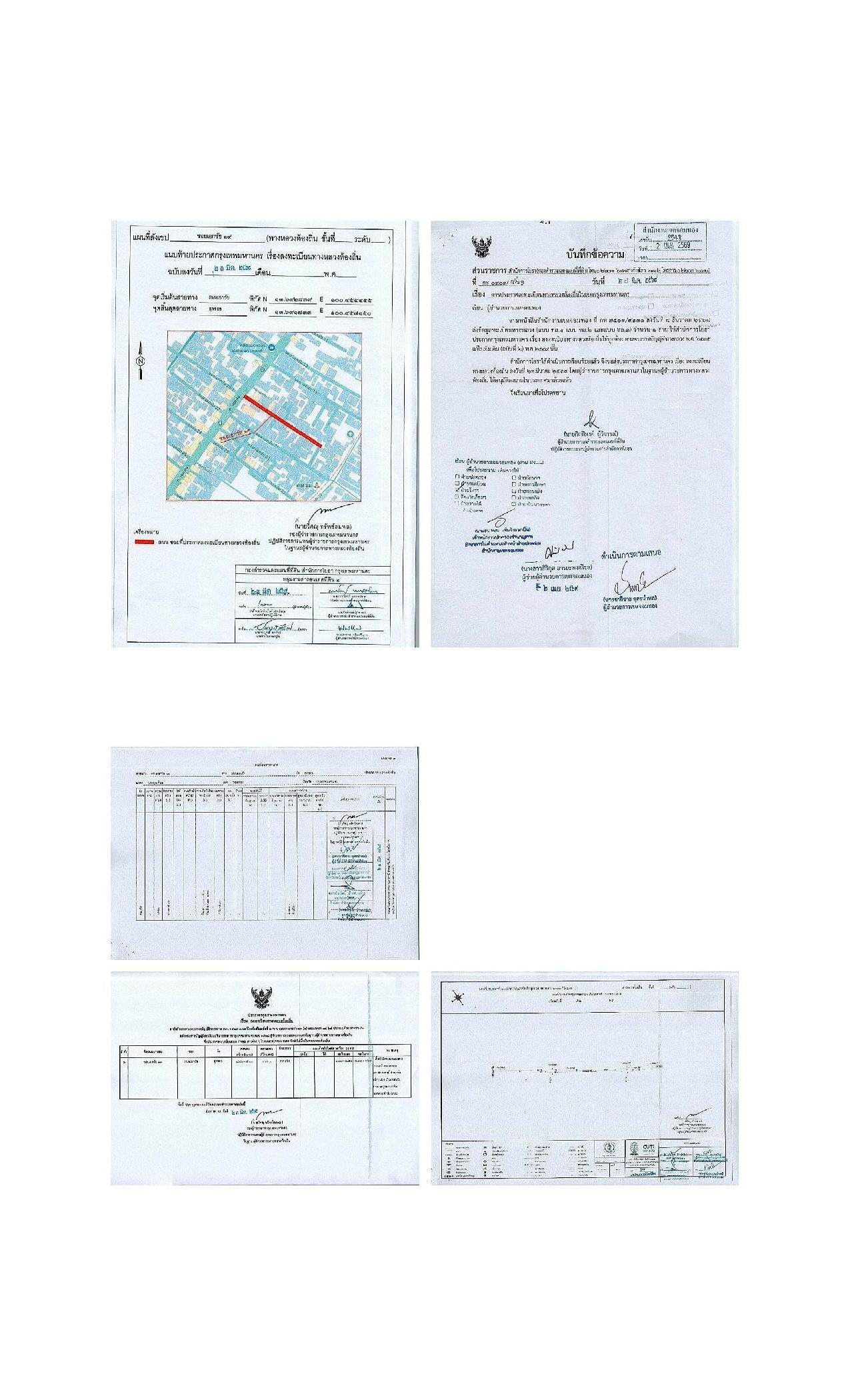

| 7391 | ![]() | 17-04-2026 | 14.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร ซอยจอมทอง 13 แยก 1 ถึงสุดซอย แล้วเสร็จ | ||

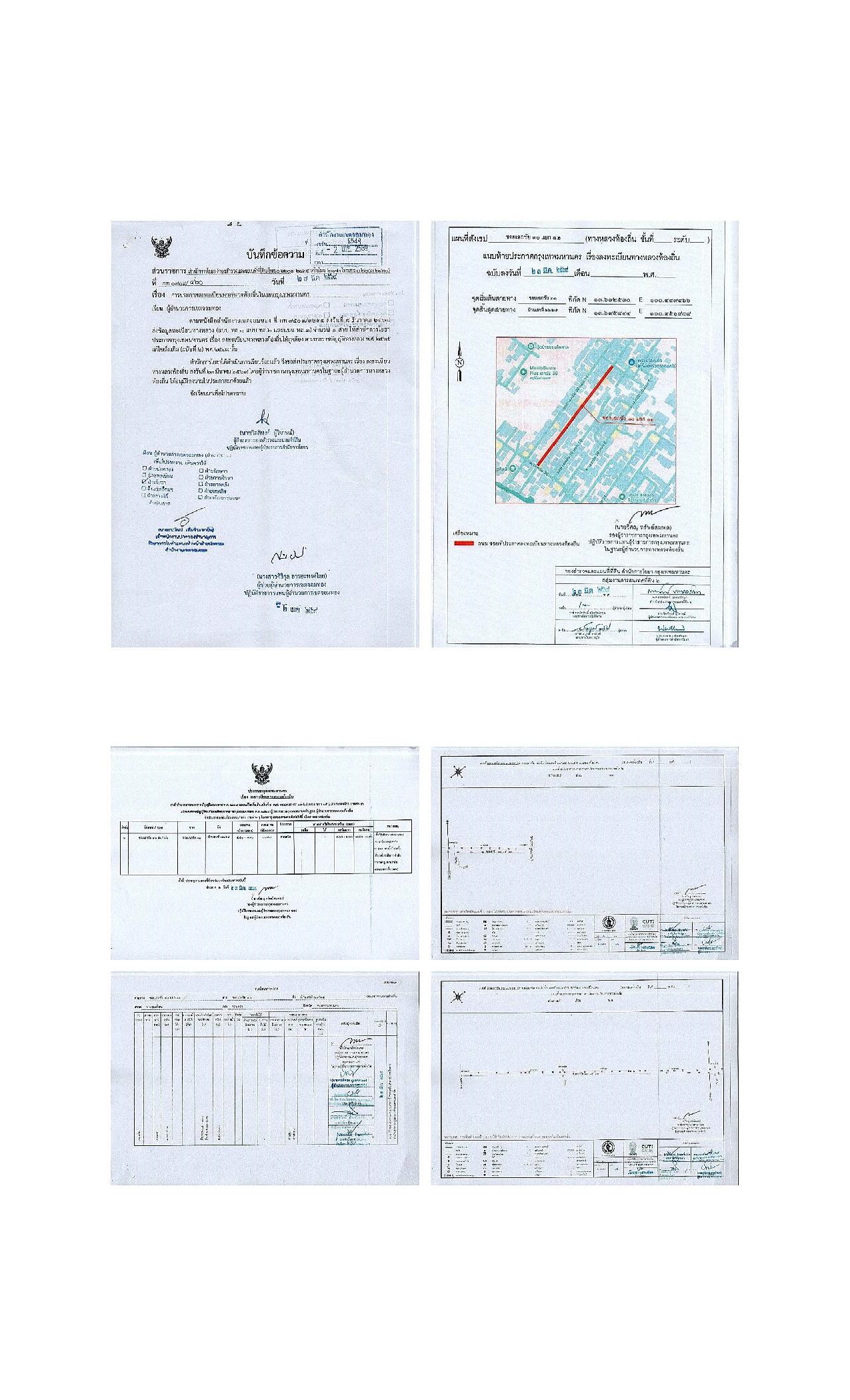

| 7391 | ![]() | 17-04-2026 | 13.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร ซอยสุขสวัสดิ์ 14/20 จากซอยสุขสวัสดิ์ 14 ถึงสุดซอย แล้วเสร็จ | ||

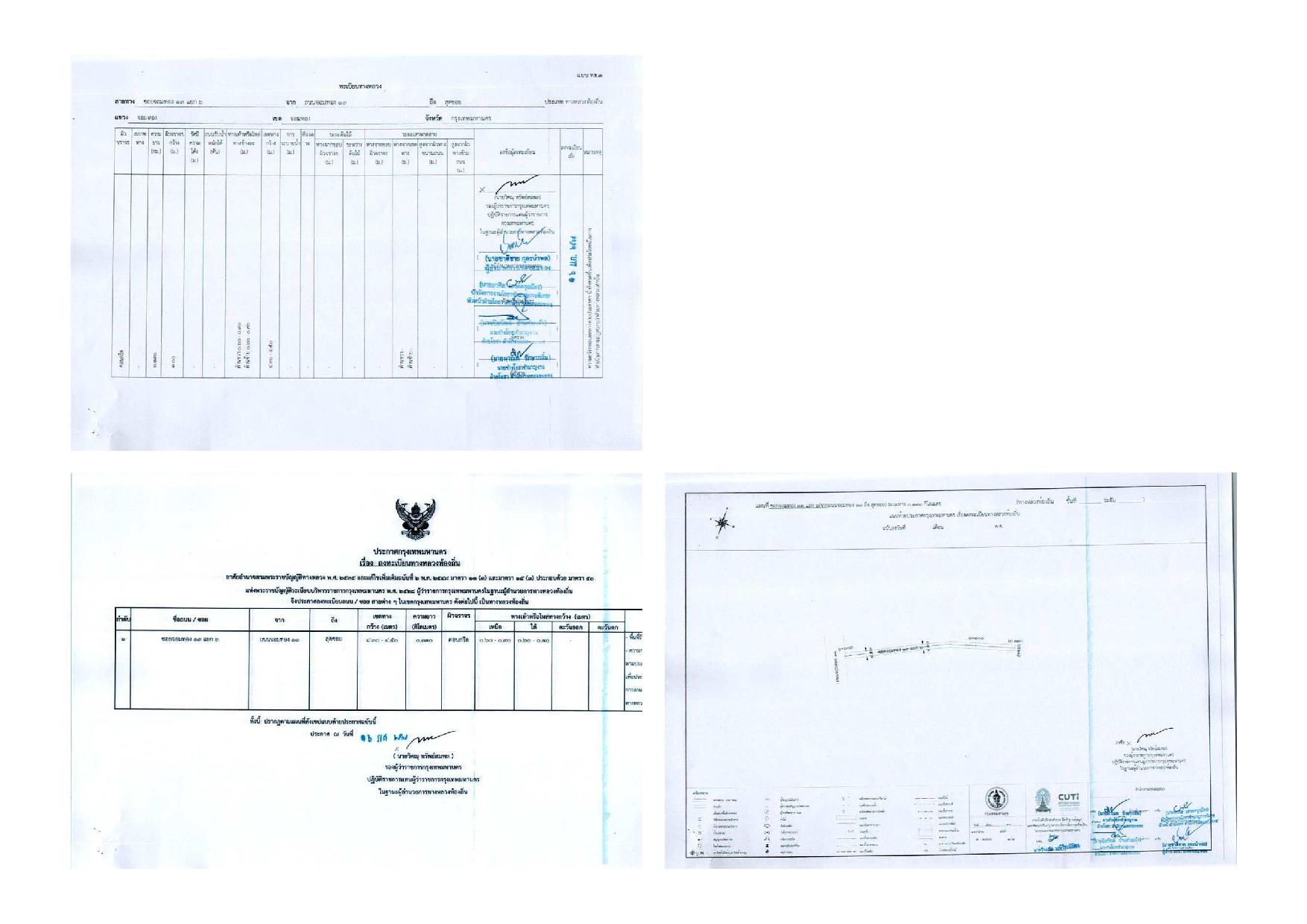

| 7391 | ![]() | 17-04-2026 | 12.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร ซอยพระรามที่ 2 ซอย 2 จากถนนพระรามที่ 2 ถึงสุดซอย(อาคารเลขที่ 67/74) แล้วเสร็จ | ||

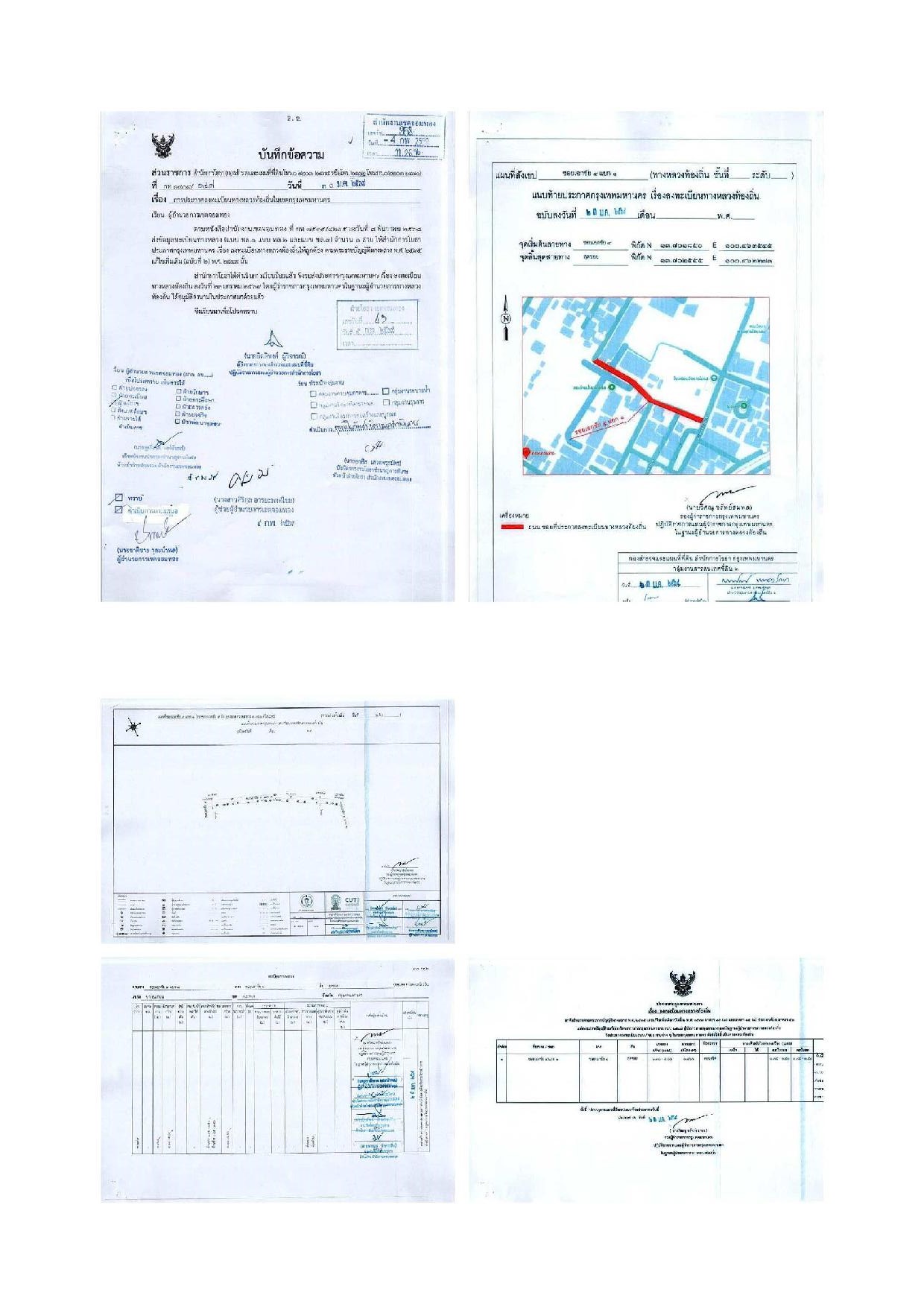

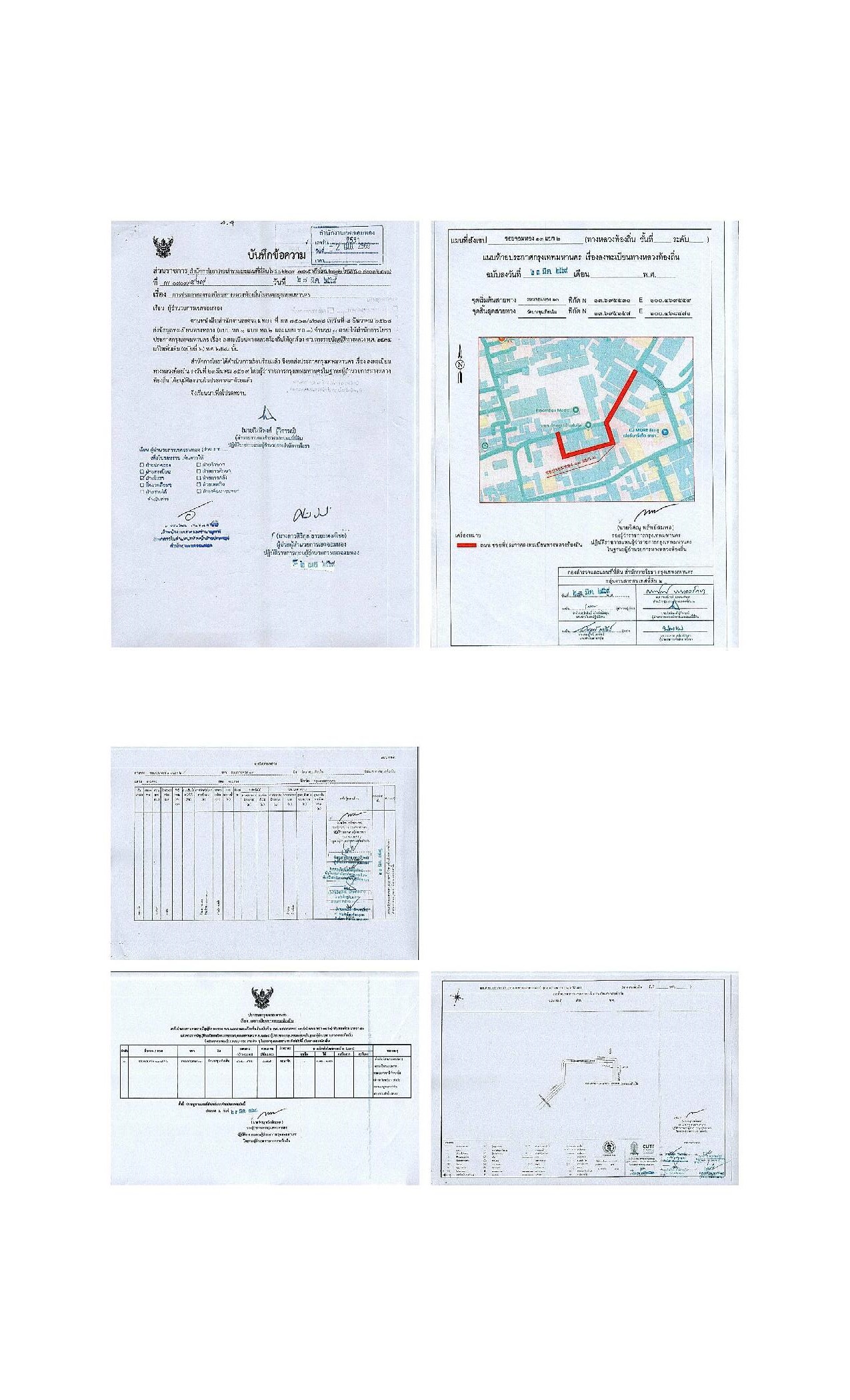

| 7391 | ![]() | 09-04-2026 | 11.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร ซอยจอมทอง 13 แยก 2 ถึงวัดบางขุนเทียนใน แล้วเสร็จ | ||
| 7391 | ![]() | 09-04-2026 | 10.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร ซอยเอกชัย 30 แยก 12 ถึงบ้านเลขที่ 66/25 แล้วเสร็จ | ||
| 7391 | ![]() | 09-04-2026 | 9.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร ซอยเอกชัย 19 ถึงสุดซอย แล้วเสร็จ | ||
| 7391 | ![]() | 08-04-2026 | 8.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร ซอยจอมทอง 13 แยก 7 ถึงสุดซอย แล้วเสร็จ | ||
| 7391 | ![]() | 23-03-2026 | 7.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร จำนวน 7 ซอย 1.ซอยพระรามที่ 2 ซอย 2 แยก 4 ถึงสุดซอย แล้วเสร็จ 2.ซอยพระรามที่ 2 ซอย 30 แยก 1 ถึงสุดซอย แล้วเสร็จ 3.ซอยเอกชัย 10/1 (ซอยร่วมใจ) จากถนนเอกชัย ถึงสุดซอย แล้วเสร็จ 4.ซอยเอกชัย 4 ถึงสุดซอย แล้วเสร็จ 5.ซอยจอมทอง 13 แยก 6 จากถนนจอมทอง 13 ถึงสุดซอย แล้วเสร็จ 6.ซอยสุขสวัสดิ์ 14/17 แล้วเสร็จ 7.ซอยสุขสวัสดิ์ 14/21 แล้วเสร็จ | ||
| 7391 | ![]() | 25-02-2026 | 7.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร ซอยพระรามที่ 2 ซอย 2 แยก 4 ถึงสุดซอย แล้วเสร็จ | ||
| 7391 | ![]() | 23-02-2026 | 6.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร ซอยพระรามที่ 2 ซอย 30 แยก 1 ถึงสุดซอย แล้วเสร็จ | ||
| 7391 | ![]() | 06-02-2026 | 5.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร ซอยเอกชัย 10/1 (ซอยร่วมใจ) จากถนนเอกชัย ถึงสุดซอย แล้วเสร็จ | ||
| 7391 | ![]() | 06-02-2026 | 4.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร ซอยเอกชัย 4 ถึงสุดซอย แล้วเสร็จ | ||
| 7391 | ![]() | 02-02-2026 | 3.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร ซอยจอมทอง 13 แยก 6 จากถนนจอมทอง 13 ถึงสุดซอย แล้วเสร็จ | ||

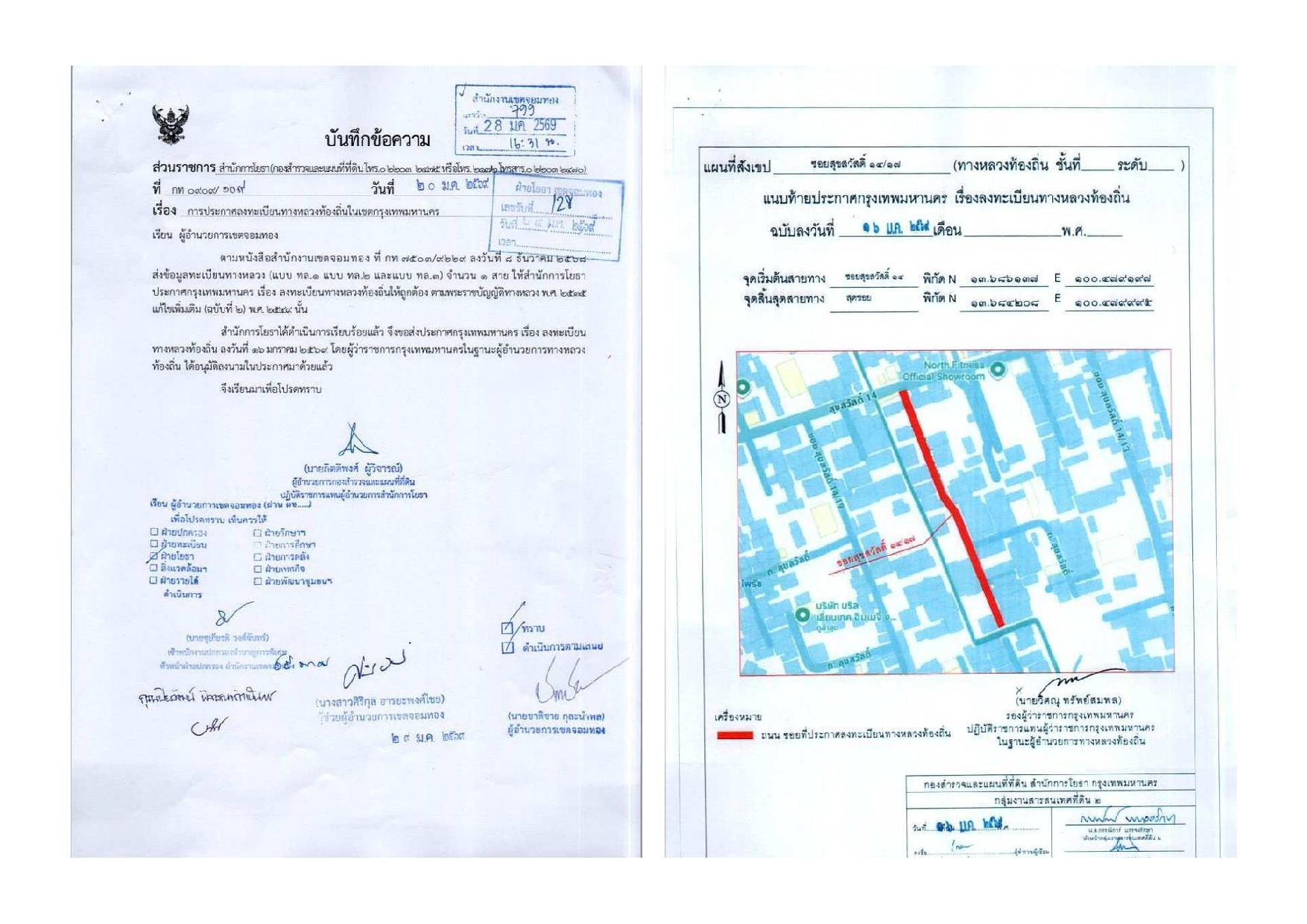

| 7391 | ![]() | 02-02-2026 | 0.00 | 0.00 | |||
| 7391 | ![]() | 02-02-2026 | 2.00 | 0.00 | ได้ประกาศ ลงทะเบียนทางหลวงท้องถิ่นในเขตกรุงเทพมหานคร ซอยสุขสวัสดิ์ 14/17 แล้วเสร็จ | ||

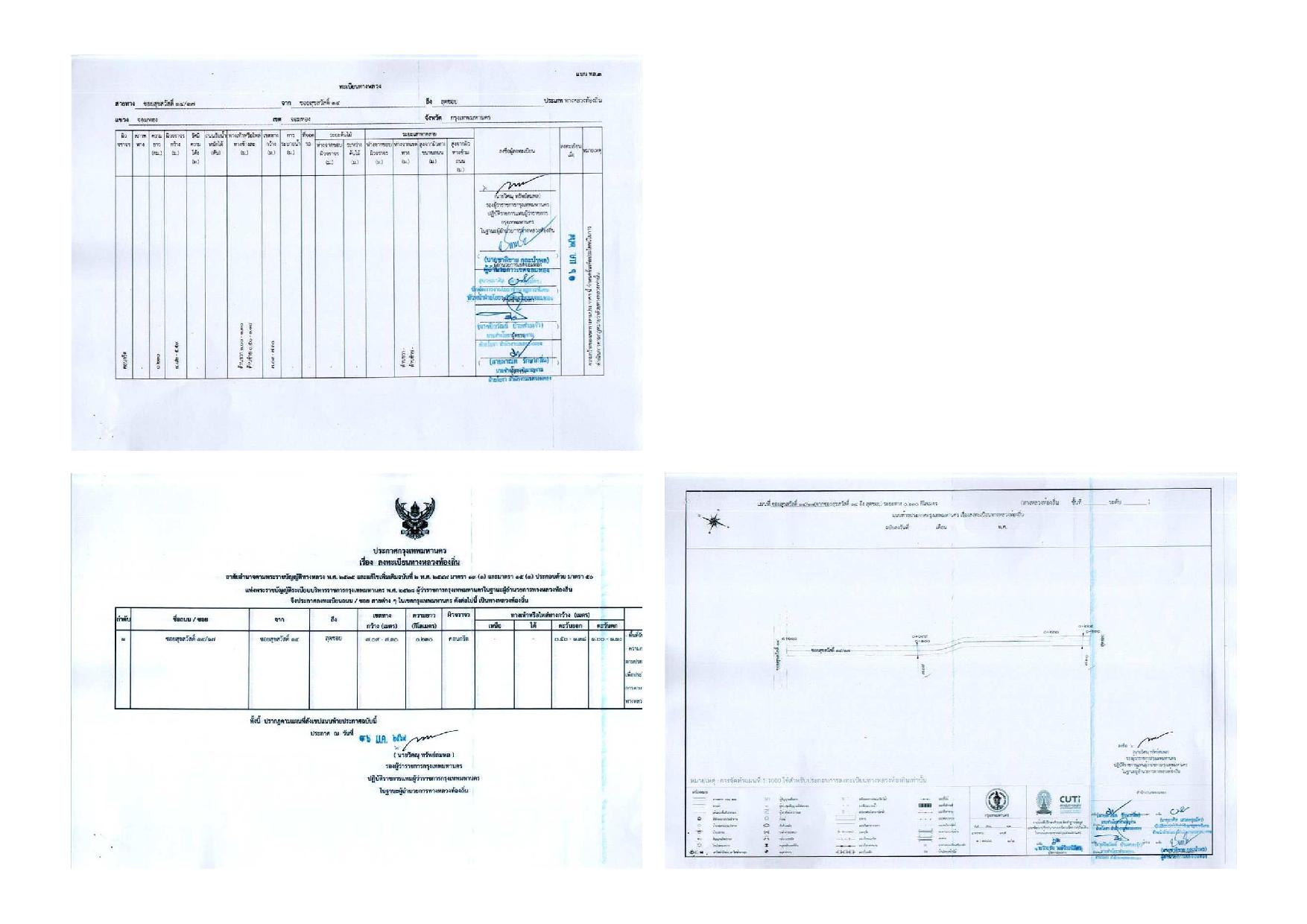

| 7391 | ![]() | 02-02-2026 | 0.00 | 0.00 |
ขั้นตอนการดำเนินงานโครงการ/กิจกรรม
Showing 1-4 of 4 items.
| สยป.3 | ลำดับ | ขั้นตอน/รายละเอียดงาน | ร้อยละของงาน | เริ่มต้นวันที่ | สิ้นสุดวันที่ |
|---|---|---|---|---|---|
![]() | 1 | ประชุมเพื่อชี้แจงแผนงานและค่าเป้าหมายซักซ้อมความเข้าใจแผนงาน | 10.00 | 01-10-2025 | 31-10-2025 |
![]() | 2 | ตรวจสอบความถูกต้องของสายทางที่สำนักงานเขตดูแล เป้าหมาย 6 เดือน | 10.00 | 01-11-2025 | 30-11-2025 |
![]() | 3 | สำนักงานเขตส่งข้อมูลถนนพร้อมรับรองแนวเขตถนนที่สำนักงานเขตดูแล ให้สำนักการโยธาจัดทำประกาศ | 10.00 | 01-12-2025 | 31-12-2025 |
![]() | 4 | ประกาศขึ้นทะเบียนทางหลวงแล้วเสร็จและติดตั้งประกาศฯ ให้ประชาชนทราบเป้าหมาย 12 เดือน | 70.00 | 01-01-2026 | 30-09-2026 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-4 of 4 items.
| ลำดับ | วันที่รายงาน | ผลการดำเนินงาน |
|---|---|---|
| 1 | 25-11-2025 08:55:20 | 10.00 |
| 2 | 23-12-2025 13:46:44 | 10.00 |
| 3 | 23-02-2026 08:28:48 | 10.00 |
| 4 | 0 | 0.00 |
