กลับหน้าหลัก โครงการของหน่วยงาน
รายละเอียดโครงการ : กิจกรรม แก้ไขจุดเสี่ยงน้ำท่วมในพื้นที่เขตคลองสามวา (ID: 58011)
รายละเอียดโครงการ
Showing 1-1 of 1 item.
| สยป.1 | File | ชื่อโครงการ/กิจกรรม | งบประมาณฯ | ความคืบหน้าฯ | หน่วยงานที่รับผิดชอบ | ส่วนราชการ/ฝ่าย |
|---|---|---|---|---|---|---|
![]() | กิจกรรม แก้ไขจุดเสี่ยงน้ำท่วมในพื้นที่เขตคลองสามวา | 51,752,000.00 | 100.00 | สำนักงานเขตคลองสามวา | ฝ่ายโยธา |
KRs ที่เกี่ยวข้อง
Showing 1-1 of 1 item.
| สยป.2 | Action | KEY_RESULT | หน่วยนับ | ค่าเป้าหมาย | ผลการดำเนินงาน | ความคืบหน้าของ KR(%) |
|---|---|---|---|---|---|---|
![]() | - | (7710) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล) | กิโลเมตร | 109.33 | 100.00 | 91.47 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-7 of 7 items.
| KEY RESULT | สยป.3 | วันที่รายงาน | ผลการดำเนินงาน (#1) | ... (#2) | Photo | REPORT_NOTE | เชื่อมโยงข้อมูลเกี่ยวข้องฯ |
|---|---|---|---|---|---|---|---|

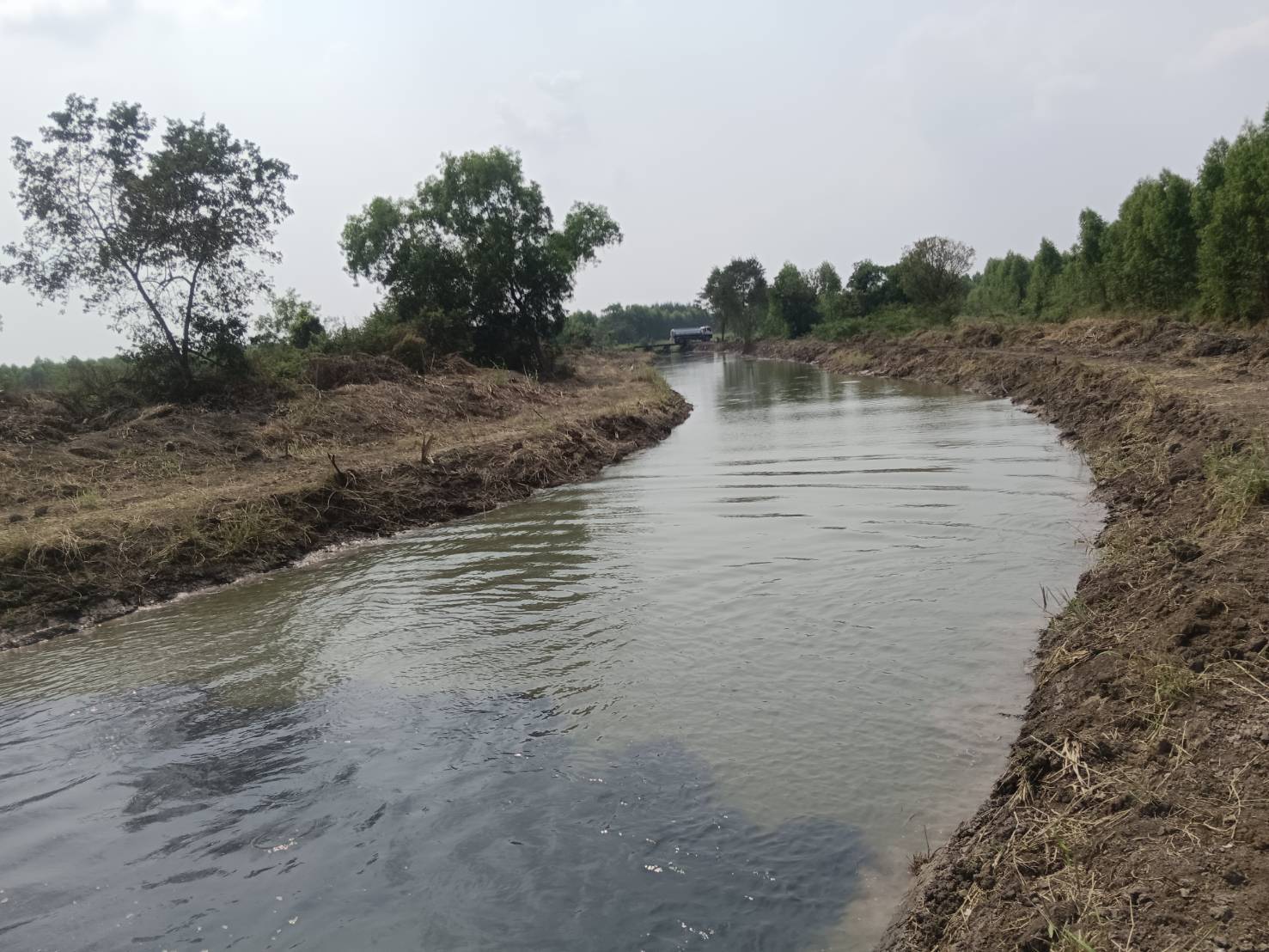

| 7710 | ![]() | 27-05-2026 | 100.00 | 0.00 | รายงานผลเดือนพฤษภาคม 2569 1. ขุดลอกคลองลำควายตาย จากคลองบางชันถึงคลองผักกะเฉด ระยะทาง 1,594 เมตร ดำเนินการแล้วเสร็จ 2. ขุดลอกลำรางล็อค 5 (ถนนสามวา) จากคลองสามวาถึงคลองกีบหมู ระยะทาง 930 เมตร ดำเนินการแล้วเสร็จ 3. ขุดลอกลำรางล็อค 4 เชื่อมคลองสองตะวันตกกับลำรางแยกคลองพระยาสุเรนทร์ จากลำรางแยกคลองพระยาสุเรนทร์ถึงคลองสองตะวันตก ระยะทาง 839 เมตร ดำเนินการแล้วเสร็จ 4. ขุดลอกลำรางยายบัว จากคลองบางชันถึงถนนพระยาสุเรนทร์ ระยะทาง 783 เมตร ดำเนินการแล้วเสร็จ 5. ขุดลอกลำรางเชื่อมคลองลำกะโหลกกับคลองผักกระเฉด จากคลองลำกะโหลกถึงคลองผักกะเฉด ระยะทาง 700 เมตร ดำเนินการแล้วเสร็จ 6. ขุดลอกลำรางล็อค 3 เชื่อมคลองสองตะวันตก จากคลองสองตะวันตก ถึงสุดระยะที่กำหนด ระยะทาง 826 เมตร ดำเนินการแล้วเสร็จ 7. ขุดลอกลำรางเชื่อมคลองบางชัน กับคลองลำควายตาย จากคลองบางชันถึงคลองลำควายตาย ระยะทาง 1,322 เมตร ดำเนินการแล้วเสร็จ 8. ขุดลอกคลองตาหนวด จากคลองพระราชดำริ 2 ถึงคลองบึงทรายกองดิน ระยะทาง 3,575 เมตร ดำเนินการแล้วเสร็จ 9. ขุดลอกคลองหนึ่งตะวันตก จากคลองสามวาถึงคลองบึงแตงโม (คลองสามวา) ระยะทาง 4,483 เมตร ดำเนินการแล้วเสร็จ 10. ขุดลอกลำรางแบนตาโพ จากคลองลำกะโหลกถึงคลองผักกะเฉด ระยะทาง 984 เมตร ดำเนินการแล้วเสร็จ 11. ขุดลอกคลองสองตะวันออก จากคลองสามวาถึงสุดระยะที่กำหนด ระยะทาง 5,626 เมตร ดำเนินการแล้วเสร็จ รวมระยะทางที่ดำเนินการขุดลอกคลองได้ จำนวน 21,662 เมตร และดำเนินการ เปิดทางน้ำไหลและขุดลอกคลองโดยแรงงานเขตแล้วเสร็จ คิดเป็น 100% | ||

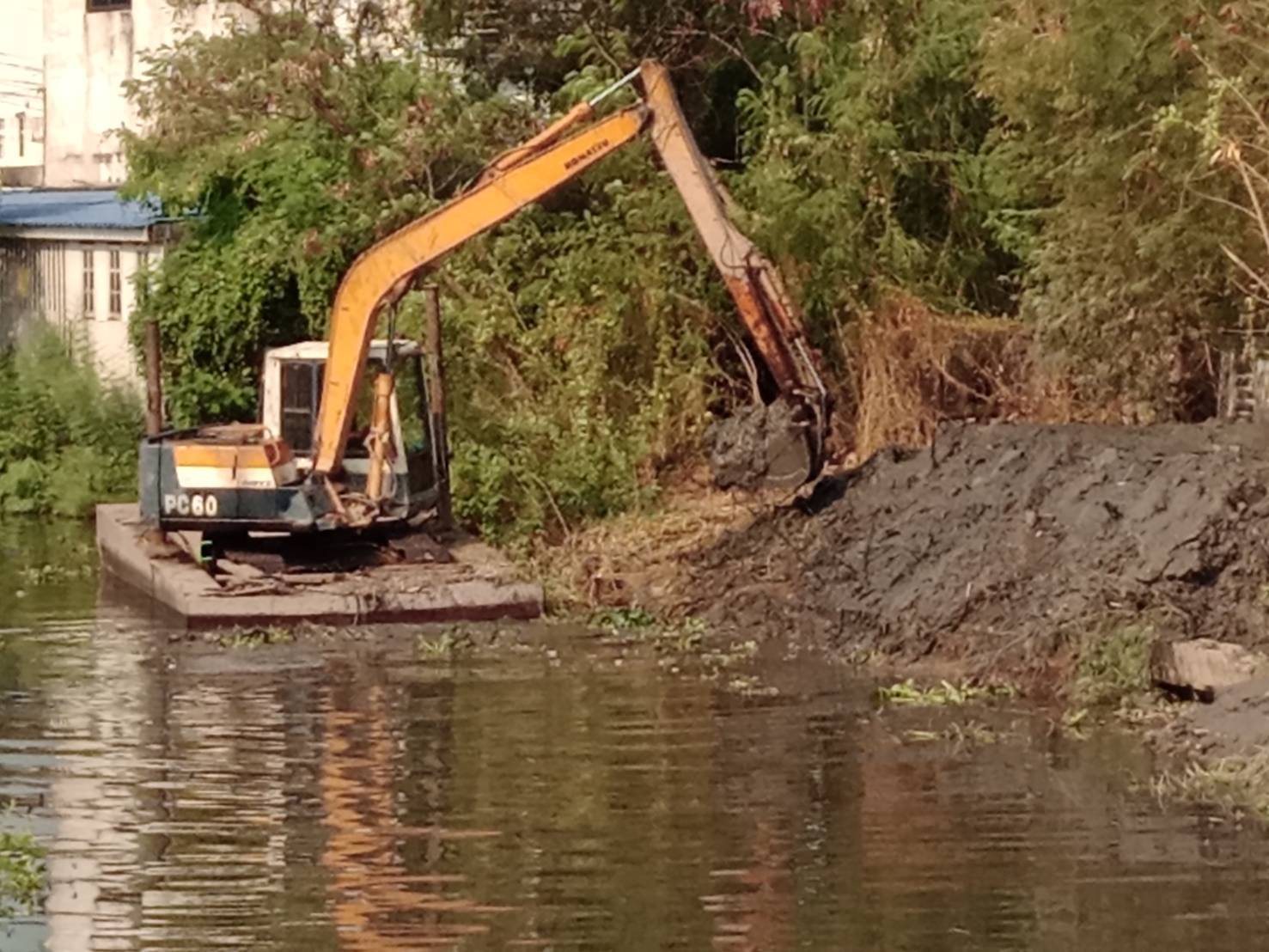

| 7710 | ![]() | 29-04-2026 | 86.42 | 0.00 | รายงานผลเดือนเมษายน 2569 1. ขุดลอกคลองลำควายตาย จากคลองบางชันถึงคลองผักกะเฉด ระยะทาง 1,594 เมตร ดำเนินการแล้วเสร็จ 2. ขุดลอกลำรางล็อค 5 (ถนนสามวา) จากคลองสามวาถึงคลองกีบหมู ระยะทาง 930 เมตร ดำเนินการแล้วเสร็จ 3. ขุดลอกลำรางล็อค 4 เชื่อมคลองสองตะวันตกกับลำรางแยกคลองพระยาสุเรนทร์ จากลำรางแยกคลองพระยาสุเรนทร์ถึงคลองสองตะวันตก ระยะทาง 839 เมตร ดำเนินการได้ระยะทาง 670 เมตร 4. ขุดลอกลำรางยายบัว จากคลองบางชันถึงถนนพระยาสุเรนทร์ ระยะทาง 783 เมตร ดำเนินการ 5. ขุดลอกลำรางเชื่อมคลองลำกะโหลกกับคลองผักกระเฉด จากคลองลำกะโหลกถึงคลองผักกะเฉด ระยะทาง 700 เมตร ดำเนินการแล้วเสร็จ 6. ขุดลอกลำรางล็อค 3 เชื่อมคลองสองตะวันตก จากคลองสองตะวันตก ถึงสุดระยะที่กำหนด ระยะทาง 826 เมตร ดำเนินการแล้วเสร็จ 7. ขุดลอกลำรางเชื่อมคลองบางชัน กับคลองลำควายตาย จากคลองบางชันถึงคลองลำควายตาย ระยะทาง 1,322 เมตร ดำเนินการแล้วเสร็จ 8. ขุดลอกคลองตาหนวด จากคลองพระราชดำริ 2 ถึงคลองบึงทรายกองดิน ระยะทาง 3,575 เมตร ดำเนินการได้ 1,252 เมตร 9. ขุดลอกคลองหนึ่งตะวันตก จากคลองสามวาถึงคลองบึงแตงโม (คลองสามวา) ระยะทาง 4,483 เมตร ดำเนินการได้ 3,140 เมตร 10. ขุดลอกลำรางแบนตาโพ จากคลองลำกะโหลกถึงคลองผักกะเฉด ระยะทาง 984 เมตร ดำเนินการแล้วเสร็จ 11. ขุดลอกคลองสองตะวันออก จากคลองสามวาถึงสุดระยะที่กำหนด ระยะทาง 5,626 เมตร ดำเนินการได้ 1,690 เมตร รวมระยะทางที่ดำเนินการขุดลอกคลองได้ จำนวน 13,891 เมตร คิดเป็น 64% ส่วนการเปิดทางน้ำไหล เป้าหมาย 88,447 เมตร รวม 50 คลอง/ลำราง ดำเนินการแล้ว 72,529 เมตร | ||

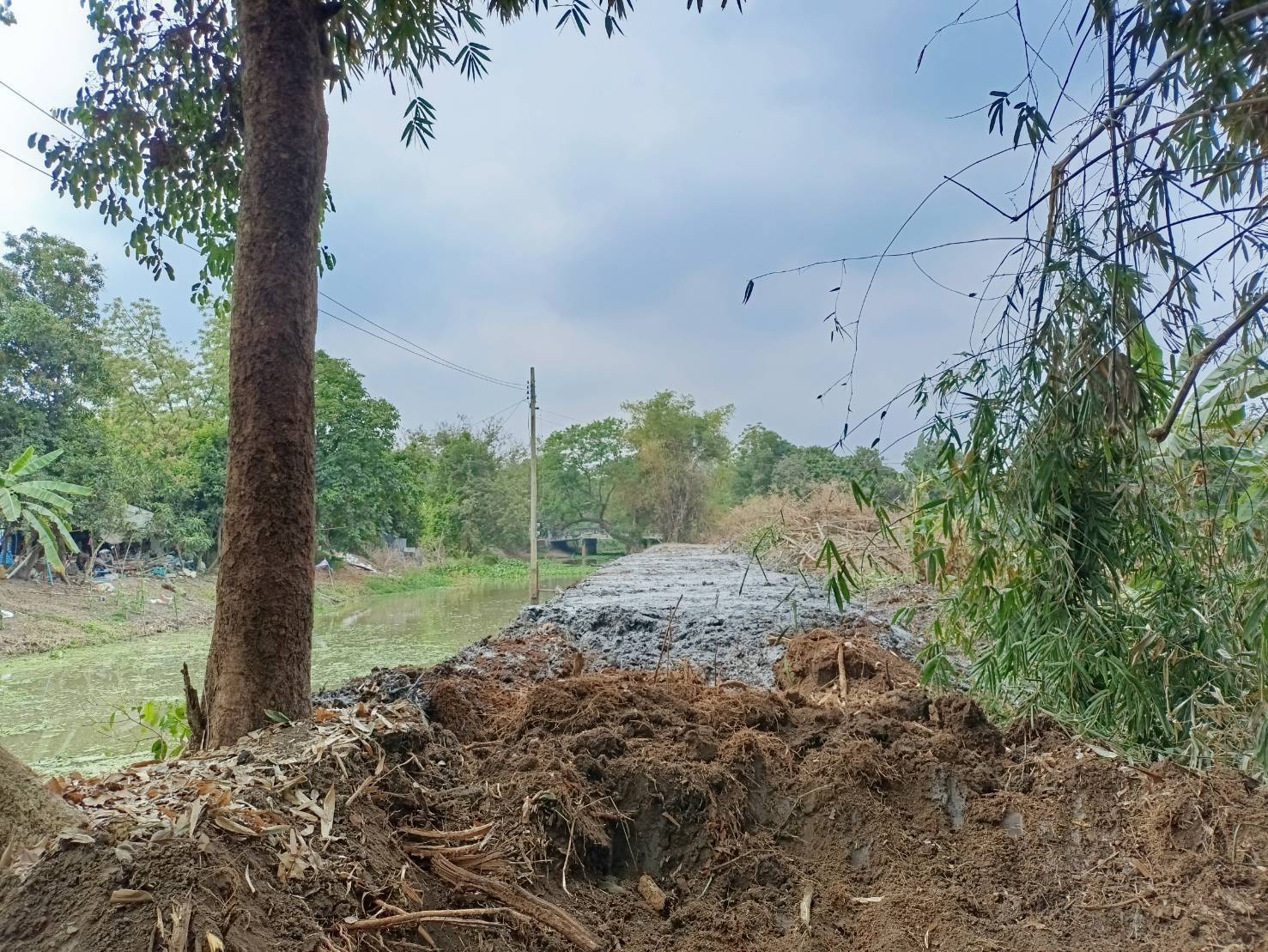

| 7710 | ![]() | 07-04-2026 | 0.00 | 0.00 | รายงานผลเดือนมีนาคม 2569 1. ขุดลอกคลองลำควายตาย จากคลองบางชันถึงคลองผักกะเฉด ระยะทาง 1,594 เมตร ดำเนินการได้ระยะทาง 1,280 เมตร 2. ขุดลอกลำรางล็อค 5 (ถนนสามวา) จากคลองสามวาถึงคลองกีบหมู ระยะทาง 930 เมตร ดำเนินการได้ 280 เมตร 3. ขุดลอกลำรางล็อค 4 เชื่อมคลองสองตะวันตกกับลำรางแยกคลองพระยาสุเรนทร์ จากลำรางแยกคลองพระยาสุเรนทร์ถึงคลองสองตะวันตก ระยะทาง 839 เมตร ดำเนินการได้ระยะทาง 670 เมตร 4. ขุดลอกลำรางยายบัว จากคลองบางชันถึงถนนพระยาสุเรนทร์ ระยะทาง 783 เมตร ดำเนินการได้ระยะทาง 783 เมตร 5. ขุดลอกลำรางเชื่อมคลองลำกะโหลกกับคลองผักกระเฉด จากคลองลำกะโหลกถึงคลองผักกะเฉด ระยะทาง 700 เมตร ดำเนินการได้ ระยะทาง 350 เมตร 6. ขุดลอกลำรางล็อค 3 เชื่อมคลองสองตะวันตก จากคลองสองตะวันตก ถึงสุดระยะที่กำหนด ระยะทาง 826 เมตร ดำเนินการได้ 740 เมตร 7. ขุดลอกลำรางเชื่อมคลองบางชัน กับคลองลำควายตาย จากคลองบางชันถึงคลองลำควายตาย ระยะทาง 1,322 เมตร ดำเนินการได้ระยะทาง 1,322 เมตร แล้วเสร็จ 8. ขุดลอกคลองตาหนวด จากคลองพระราชดำริ 2 ถึงคลองบึงทรายกองดิน ระยะทาง 3,575 เมตร ดำเนินการได้ 1,080 เมตร 9. ขุดลอกคลองหนึ่งตะวันตก จากคลองสามวาถึงคลองบึงแตงโม (คลองสามวา) ระยะทาง 4,483 เมตร ดำเนินการได้ 2,240 เมตร 10. ขุดลอกลำรางแบนตาโพ จากคลองลำกะโหลกถึงคลองผักกะเฉด ระยะทาง 984 เมตร ดำเนินการได้ 562.60 เมตร 11. ขุดลอกคลองสองตะวันออก จากคลองสามวาถึงสุดระยะที่กำหนด ระยะทาง 5,626 เมตร ดำเนินการได้ 1,200 เมตร รวมระยะทางที่ดำเนินการขุดลอกคลองได้ จำนวน 10,340 เมตร คิดเป็น 48% | ||

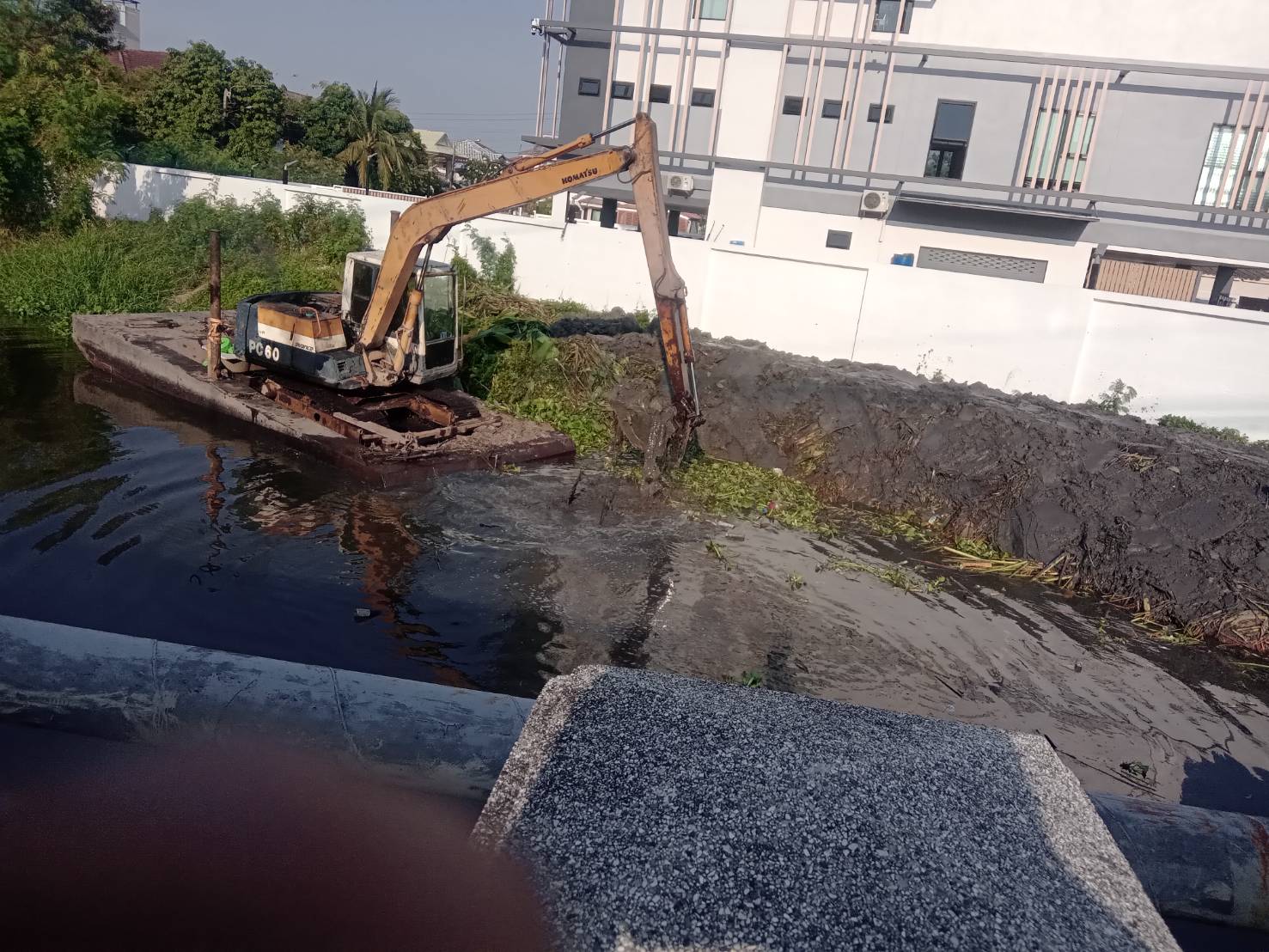

| 7710 | ![]() | 24-02-2026 | 0.00 | 0.00 | รายงานผลเดือนกุมภาพันธ์ 2569 1. ขุดลอกคลองลำควายตาย จากคลองบางชันถึงคลองผักกะเฉด ระยะทาง 1,594 เมตร ดำเนินการได้ระยะทาง 638 เมตร 2. ขุดลอกลำรางล็อค 5 (ถนนสามวา) จากคลองสามวาถึงคลองกีบหมู ระยะทาง 930 เมตร 3. ขุดลอกลำรางล็อค 4 เชื่อมคลองสองตะวันตกกับลำรางแยกคลองพระยาสุเรนทร์ จากลำรางแยกคลองพระยาสุเรนทร์ถึงคลองสองตะวันตก ระยะทาง 839 เมตร ดำเนินการได้ระยะทาง 503.40 เมตร 4. ขุดลอกลำรางยายบัว จากคลองบางชันถึงถนนพระยาสุเรนทร์ ระยะทาง 783 เมตร ดำเนินการได้ระยะทาง 156.60 เมตร 5. ขุดลอกลำรางเชื่อมคลองลำกะโหลกกับคลองผักกระเฉด จากคลองลำกะโหลกถึงคลองผักกะเฉด ระยะทาง 700 เมตร ดำเนินการได้ ระยะทาง 70 เมตร 6. ขุดลอกลำรางล็อค 3 เชื่อมคลองสองตะวันตก จากคลองสองตะวันตก ถึงสุดระยะที่กำหนด ระยะทาง 826 เมตร 7. ขุดลอกลำรางเชื่อมคลองบางชัน กับคลองลำควายตาย จากคลองบางชันถึงคลองลำควายตาย ระยะทาง 1,322 เมตร ดำเนินการได้ระยะทาง 396.6 เมตร 8. ขุดลอกคลองตาหนวด จากคลองพระราชดำริ 2 ถึงคลองบึงทรายกองดิน ระยะทาง 3,575 เมตร ดำเนินการได้ 715 เมตร 9. ขุดลอกคลองหนึ่งตะวันตก จากคลองสามวาถึงคลองบึงแตงโม (คลองสามวา) ระยะทาง 4,483 เมตร ดำเนินการได้ 1,344.90 เมตร 10. ขุดลอกลำรางแบนตาโพ จากคลองลำกะโหลกถึงคลองผักกะเฉด ระยะทาง 984 เมตร ดำเนินการได้ 562.60 เมตร 11. ขุดลอกคลองสองตะวันออก จากคลองสามวาถึงสุดระยะที่กำหนด ระยะทาง 5,626 เมตร รวมระยะทางที่ดำเนินการขุดลอกคลองได้ จำนวน 4,020.90 เมตร คิดเป็น 18.56% | ||

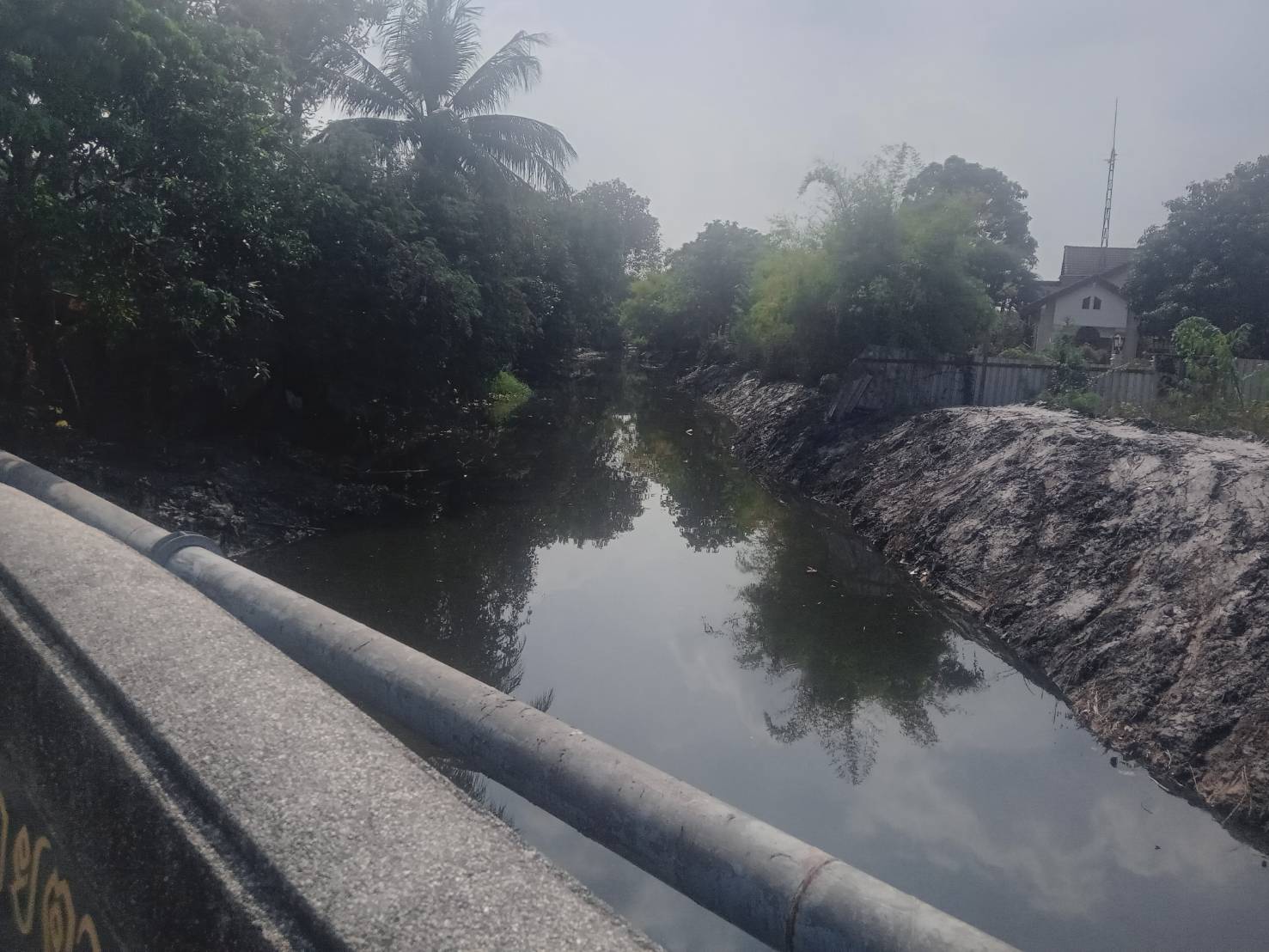

| 7710 | ![]() | 27-01-2026 | 0.00 | 0.00 | รายงานผลเดือนมกราคม 2569 1. ขุดลอกคลองลำควายตาย จากคลองบางชันถึงคลองผักกะเฉด ระยะทาง 1,594 เมตร ดำเนินการได้ระยะทาง 400 เมตร 2. ขุดลอกลำรางล็อค 5 (ถนนสามวา) จากคลองสามวาถึงคลองกีบหมู ระยะทาง 930 เมตร 3. ขุดลอกลำรางล็อค 4 เชื่อมคลองสองตะวันตกกับลำรางแยกคลองพระยาสุเรนทร์ จากลำรางแยกคลองพระยาสุเรนทร์ถึงคลองสองตะวันตก ระยะทาง 839 เมตร ดำเนินการได้ระยะทาง 430 เมตร 4. ขุดลอกลำรางยายบัว จากคลองบางชันถึงถนนพระยาสุเรนทร์ ระยะทาง 783 เมตร 5. ขุดลอกลำรางเชื่อมคลองลำกะโหลกกับคลองผักกระเฉด จากคลองลำกะโหลกถึงคลองผักกะเฉด ระยะทาง 700 เมตร 6. ขุดลอกลำรางล็อค 3 เชื่อมคลองสองตะวันตก จากคลองสองตะวันตก ถึงสุดระยะที่กำหนด ระยะทาง 826 เมตร 7. ขุดลอกลำรางเชื่อมคลองบางชัน กับคลองลำควายตาย จากคลองบางชันถึงคลองลำควายตาย ระยะทาง 1,322 เมตร ดำเนินการได้ระยะทาง 264.40 เมตร 8. ขุดลอกคลองตาหนวด จากคลองพระราชดำริ 2 ถึงคลองบึงทรายกองดิน ระยะทาง 3,575 เมตร ดำเนินการได้ 715 เมตร 9. ขุดลอกคลองหนึ่งตะวันตก จากคลองสามวาถึงคลองบึงแตงโม (คลองสามวา) ระยะทาง 4,483 เมตร 11. ขุดลอกลำรางแบนตาโพ จากคลองลำกะโหลกถึงคลองผักกะเฉด ระยะทาง 984 เมตร ดำเนินการได้ 562.60 เมตร 12. ขุดลอกคลองสองตะวันออก จากคลองสามวาถึงสุดระยะที่กำหนด ระยะทาง 5626 เมตร รวมระยะทางที่ดำเนินการขุดลอกคลองได้ จำนวน 2,372 เมตร คิดเป็น 10.95% | ||
| 7710 | ![]() | 26-12-2025 | 0.00 | 0.00 | ปัจจุบันได้ตัวผู้รับจ้างทั้งหมด ทั้ง 11 โครงการแล้ว อยู่ระหว่างผู้รับจ้างเข้าดำเนินการ | ||
| 7710 | ![]() | 27-11-2025 | 0.00 | 0.00 | ฝ่ายโยธา สำนักงานเขตคลองสามวาดำเนินการจัดซื้อจัดทั้ง 11 โครงการแล้ว ดังนี้ 1. ขุดลอกคลองลำควายตาย จากคลองบางชัน ถึงคลองผักกะเฉด ระยะทาง 1,594 เมตร 2. ขุดลอกลำรางล็อค 5 (ถนนสามวา) จากคลองสามวา ถึงคลองกีบหมู (คลองสามวา) ระยะทาง 930 เมตร 3. ขุดลอกลำรางล็อค 4 เชื่อมคลองสองตะวันตกกับลำรางแยกคลองพระยาสุเรนทร์จากลำรางแยกคลองพระยาสุเรนทร์ ถึงคลองสองตะวันตก ระยะทาง 839 เมตร 4. ขุดลอกลำรางยายบัว จากคลองบางชัน ถึงถนนพระยาสุเรนทร์ ระยะทาง 783 เมตร 5. ขุดลอกลำรางเชื่อมคลองลำกะโหลกกับคลองผักกะเฉด จากคลองลำกะโหลกถึงคลองผักกะเฉด ระยะทาง 700 เมตร 6. ขุดลอกลำรางล็อค 3 เชื่อมคลองสองตะวันตก จากคลองสองตะวันตก ถึงสุดระยะที่กำหนด ระยะทาง 826 เมตร 7. ขุดลอกลำรางเชื่อมคลองบางชันกับคลองลำควายตาย จากคลองบางชันถึงคลองลำควายตาย ระยะทาง 1,322 เมตร 8. ขุดลอกลำรางตาหนวด จากคลองพระราชดำริ 2 ถึงคลองบึงทรายกองดิน ระยะทาง 3,575 เมตร 9. ขุดลอกคลองหนึ่งตะวันออก จากคลองสามวา ถึงคลองบึงแตกโม (คลองสามวา) ระยะทาง 4,483 เมตร 10. ขุดลอกลำรางแบนตาโพ จากคลองลำกะโหลกถึงคลองผักกะเฉด ระยะทาง 984 เมตร 11.ขุดลอกคลองสองตะวันออก จากคลองสามวาถึงสุดระยะที่กำหนด ระยะทาง 5,626 เมตร ซึ่งปัจจุบันได้ผู้รับจ้างแล้ว จำนวน 10 โครงการ อยู่ระหว่างรายงานผลการพิจารณาและขออนุมัติจ้าง และโครงการขุดลอกคลองสองตะวันออก จากคลองสามวาถึงสุดระยะที่กำหนด ระยะทาง 5,626 เมตร มีการยกเลิกโครงการเนื่องจากมีผู้ยื่นข้อเสนอเพียงรายเดียว |
ขั้นตอนการดำเนินงานโครงการ/กิจกรรม
Showing 1-4 of 4 items.
| สยป.3 | ลำดับ | ขั้นตอน/รายละเอียดงาน | ร้อยละของงาน | เริ่มต้นวันที่ | สิ้นสุดวันที่ |
|---|---|---|---|---|---|
![]() | 1 | สำรวจ ออกแบบ จัดทำรายการและประมาณราคา | 15.00 | 01-10-2025 | 30-11-2568 |
![]() | 2 | ดำเนินการจัดซื้อจัดจ้าง | 15.00 | 01-11-2025 | 31-12-2568 |
![]() | 3 | บริหารสัญญา | 60.00 | 01-01-2026 | 31-05-2026 |
![]() | 4 | เบิกจ่ายและประเมินผลรายงานผลการดำเนินการ | 10.00 | 01-06-2026 | 30-09-2026 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-4 of 4 items.
| ลำดับ | วันที่รายงาน | ผลการดำเนินงาน |
|---|---|---|
| 1 | 27-11-2025 15:00:02 | 15.00 |
| 2 | 26-12-2025 17:09:39 | 15.00 |
| 3 | 27-05-2026 10:06:39 | 60.00 |
| 4 | 27-05-2026 10:06:40 | 10.00 |
