ข้อมูลโครงการ :: กิจกรรมบำรุงรักษาจุดเสี่ยงน้ำท่วมปี 2567-2568

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-กิจกรรมบำรุงรักษาจุดเสี่ยงน้ำท่วมปี 2567-25680.0025.00สำนักงานเขตดอนเมืองฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7708) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (บำรุงรักษาจุดเสี่ยง ปี 67 - 68 "จุด")จุด3.003.00100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-6 of 6 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

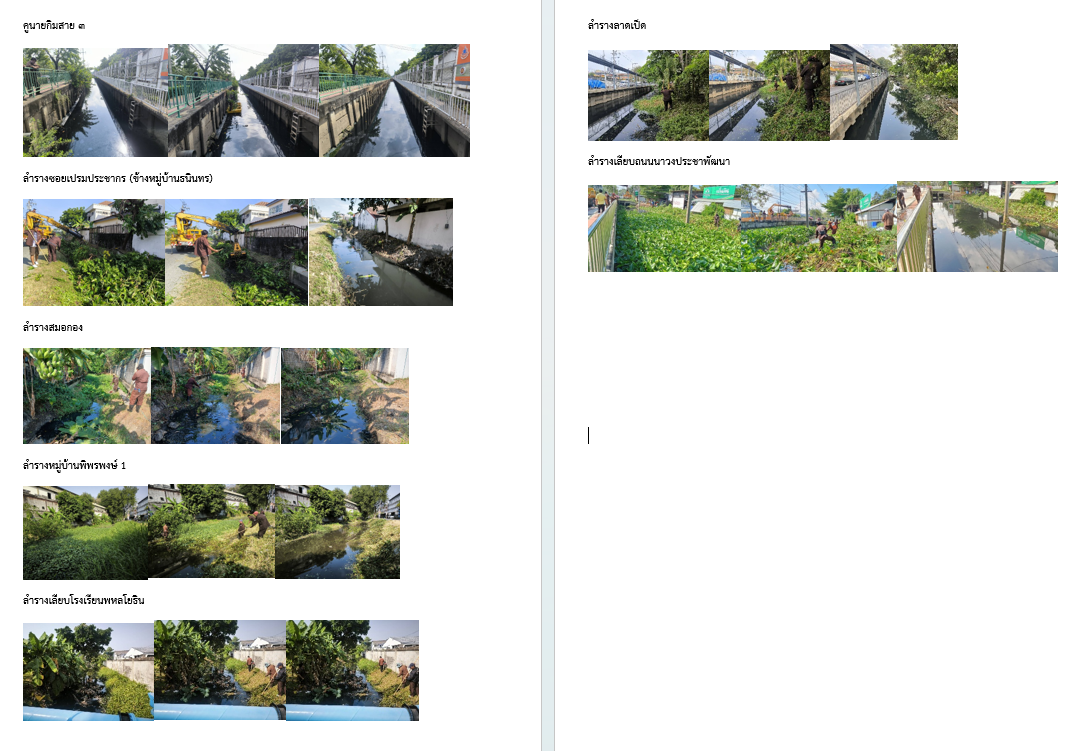

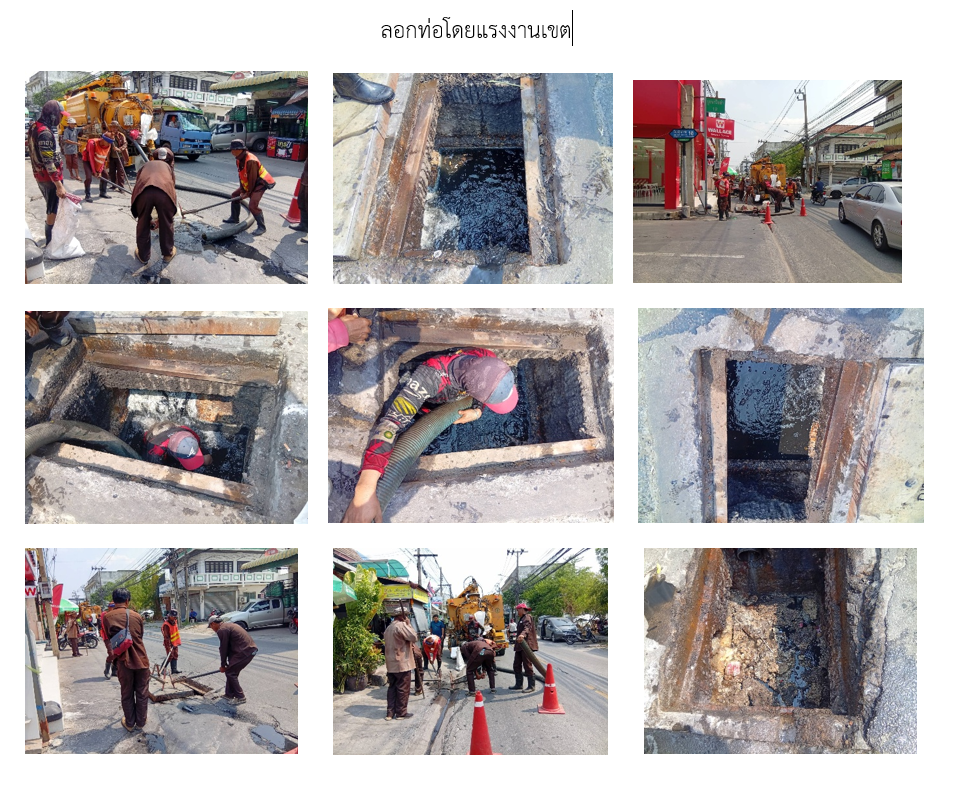

770829-05-20263.000.00ล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต ระยะทางทั้งสิ้น 20900 เมตร ดังนี้ 1.ถนนโกสุมรวมใจ ได้ระยะทาง 6600 เมตร (แล้วเสร็จ) 2.ถนนประชาอุทิศ ได้ระยะทาง 5100เมตร (แล้วเสร็จ) 3.ถนนวัดเวฬุวนาราม ได้ระยะทาง 5000 เมตร (แล้วเสร็จ) 4.ถนนช่างอากาศอุทิศ ได้ระยะทาง 4200 เมตร (แล้วเสร็จ) ล้างทำความสะอาดท่อ โดยการจ้างเหมาฯ กรมราชทันฑ์ ระยะทางทั้งสิ้น 30755 เมตร จ้างเหมากรมราชทันฑ์ (แล้วเสร็จ) เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 14 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 20063 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร แล้วเสร็จ ตามแบบฟร์อมการรายงานของสำนักการระบายน้ำ อ้างอิง https://docs.google.com/spreadsheets/d/10c8joXxhYgjtH4tMMr99fV-diXLIh9ECtGPFnagUsLY/edit?gid=466812533#gid=466812533
770824-04-20263.000.00ล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต ระยะทางทั้งสิ้น 20900 เมตร ดังนี้ 1.ถนนโกสุมรวมใจ ได้ระยะทาง 6600 เมตร (แล้วเสร็จ) 2.ถนนประชาอุทิศ ได้ระยะทาง 5100เมตร (แล้วเสร็จ) 3.ถนนวัดเวฬุวนาราม ได้ระยะทาง 5000 เมตร (แล้วเสร็จ) 4.ถนนช่างอากาศอุทิศ ได้ระยะทาง 2580 เมตร (อยู่ระหว่างดำเนินการ) ล้างทำความสะอาดท่อ โดยการจ้างเหมาฯ กรมราชทันฑ์ ระยะทางทั้งสิ้น 30755 เมตร จ้างเหมากรมราชทันฑ์ อยู่ระหว่างการดำเนินการตามสัญญา ได้ระยทาง 8365 เมตร เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 14 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 20063 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร แล้วเสร็จ ตามแบบฟร์อมการรายงานของสำนักการระบายน้ำ อ้างอิง https://docs.google.com/spreadsheets/d/10c8joXxhYgjtH4tMMr99fV-diXLIh9ECtGPFnagUsLY/edit?gid=466812533#gid=466812533
770826-03-20260.000.00ล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต ระยะทางทั้งสิ้น 20900 เมตร ดังนี้ 1.ถนนโกสุมรวมใจ ได้ระยะทาง 6600 เมตร (แล้วเสร็จ) 2.ถนนประชาอุทิศ ได้ระยะทาง 3700เมตร (อยู่ระหว่างดำเนินการ) 3.ถนนวัดเวฬุวนาราม ได้ระยะทาง 1500 เมตร (อยู่ระหว่างดำเนินการ) 4.ถนนช่างอากาศอุทิศ ได้ระยะทาง 800 เมตร (อยู่ระหว่างดำเนินการ) ล้างทำความสะอาดท่อ โดยการจ้างเหมาฯ กรมราชทันฑ์ ระยะทางทั้งสิ้น 30755 เมตร จ้างเหมากรมราชทันฑ์ อยู่ระหว่างการดำเนินการตามสัญญา เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 11 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 14787 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร รายงานบำรุงรักษาจุดเสี่ยงน้ำท่วม ตามแบบฟร์อมการรายงานของสำนักการระบายน้ำ อ้างอิง https://docs.google.com/spreadsheets/d/10c8joXxhYgjtH4tMMr99fV-diXLIh9ECtGPFnagUsLY/edit?gid=466812533#gid=466812533
770825-02-20260.000.00ล้างทำความสะอาดท่อระบายน้ำ โดยแรงงานเขต ระยะทางทั้งสิ้น 20900 เมตร ดังนี้ 1.ถนนโกสุมรวมใจ ได้ระยะทาง 6600 เมตร (แล้วเสร็จ) 2.ถนนประชาอุทิศ ได้ระยะทาง 1200 เมตร (อยู่ระหว่างดำเนินการ) 3.ถนนวัดเวฬุวนาราม ได้ระยะทาง 0 เมตร (อยู่ระหว่างดำเนินการ) 4.ถนนช่างอากาศอุทิศ ได้ระยะทาง 0 เมตร (อยู่ระหว่างดำเนินการ) ล้างทำความสะอาดท่อ โดยการจ้างเหมาฯ กรมราชทันฑ์ ระยะทางทั้งสิ้น 30755 เมตร จ้างเหมากรมราชทันฑ์ อยู่ระหว่างการดำเนินการจัดซื้อจัดจ้าง ฯ เปิดทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ 8 คู คลอง / ลำราง ได้ระยะทางทั้งสิ้น 12136 เมตร จากทั้งหมด 14 คูคลอง / ลำราง ระยะทาง 20063 เมตร ะรายงานบำรุงรักษาจุดเสี่ยงน้ำท่วม ตามแบบฟร์อมการรายงานของสำนักการระบายน้ำ อ้างอิง https://docs.google.com/spreadsheets/d/10c8joXxhYgjtH4tMMr99fV-diXLIh9ECtGPFnagUsLY/edit?gid=466812533#gid=466812533
770826-01-20260.000.00จัดทำโครงการและแผนปฏิบัติงานการบำรุงรักษาและการแก้ไขปัญหาจุดเสี่ยงน้ำท่วม ประจำปี 2569 แล้วเสร็จ
770827-12-20250.000.00อยู่ระหว่างจัดทำแผนและกำหนดรูปแบบการรายงาน

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-4 of 4 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1สำนักงานเขตทำความเข้าใจรูปแบบ รายงานสรุปผลการดำเนินงานแก้ไข ปัญหาน้ำท่วมในถนนสายรอง ตรอก ซอย ปี 2569 และรายงานสรุปผล การดำเนินการบำรุงรักษาจุดเสี่ยงน้ำ ท่วมในถนนสายรอง ตรอกซอย ปี 2567-256825.0001-10-202531-12-2025
2บำรุงรักษาจุดเสี่ยงน้ำท่วมใน ถนนสายรอง ตรอกซอย ที่ได้รับการ แก้ไขแล้ว ในปี 2567-256825.0001-10-202530-09-2026
3รายงานความก้าวหน้าผลการ ดำเนินงานแก้ไขจุดเสี่ยงน้ำท่วมเป็นประจำทุกเดือน ในระบบ BMA Policy Tracking25.0001-05-202630-09-2026
4รายงานสรุปผลการดำเนินการ บำรุงรักษาจุดเสี่ยงน้ำท่วมในถนนสาย รอง ตรอกซอย ที่ได้รับการแก้ไขแล้ว ในปีรายงานสรุปผลการดำเนินการ บำรุงรักษาจุดเสี่ยงน้ำท่วมในถนนสาย รอง ตรอกซอย ที่ได้รับการแก้ไขแล้ว ในปี 2567-2568 ตามรูปแบบ ที่สำนักการระบายน้ำกำหนด เสนอ ผู้บริหารกรุงเทพมหานครทราบ พร้อมส่งไฟล์ผ่านระบบ BMA Policy Tracking ภายในเดือน ก.ย. 69 ตามรูปแบบ ที่สำนักการระบายน้ำกำหนด เสนอ ผู้บริหารกรุงเทพมหานครทราบ พร้อมส่งไฟล์ผ่านระบบ BMA Policy Tracking ภายในเดือน ก.ย. 6925.0001-09-202630-09-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
ลำดับวันที่รายงานผลการดำเนินงาน
126-01-2026 17:33:5025.00
200.00
300.00
400.00
