รายละเอียดโครงการ : โครงการก่อสร้างถนนรามคำแหง ช่วงที่ 2 ก่อสร้างปรับปรุงถนนรามคำแหง จากคลองบ้านม้าถึงคลองบางชัน (ID: 59757)
รายละเอียดโครงการ
Showing 1-1 of 1 item.
| สยป.1 | File | ชื่อโครงการ/กิจกรรม | งบประมาณฯ | ความคืบหน้าฯ | หน่วยงานที่รับผิดชอบ | ส่วนราชการ/ฝ่าย |
|---|---|---|---|---|---|---|
![]() | - | โครงการก่อสร้างถนนรามคำแหง ช่วงที่ 2 ก่อสร้างปรับปรุงถนนรามคำแหง จากคลองบ้านม้าถึงคลองบางชัน | 38,821,864.00 | 100.00 | สำนักการโยธา | กองควบคุมการก่อสร้าง |
KRs ที่เกี่ยวข้อง
Showing 1-1 of 1 item.
| สยป.2 | Action | KEY_RESULT | หน่วยนับ | ค่าเป้าหมาย | ผลการดำเนินงาน | ความคืบหน้าของ KR(%) |
|---|---|---|---|---|---|---|
![]() | - | (7674) อื่น ๆ (ตัวชี้วัดงานประจำ) แผนที่รวม KR นี้ (ทุกหน่วยงาน) | ร้อยละ | 100.00 | 73.90 | 73.90 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-10 of 10 items.
| KEY RESULT | สยป.3 | วันที่รายงาน | ผลการดำเนินงาน (#1) | ... (#2) | Photo | ไฟล์รายงาน (PDF) | แผนที่ | REPORT_NOTE | เชื่อมโยงข้อมูลเกี่ยวข้องฯ |
|---|---|---|---|---|---|---|---|---|---|

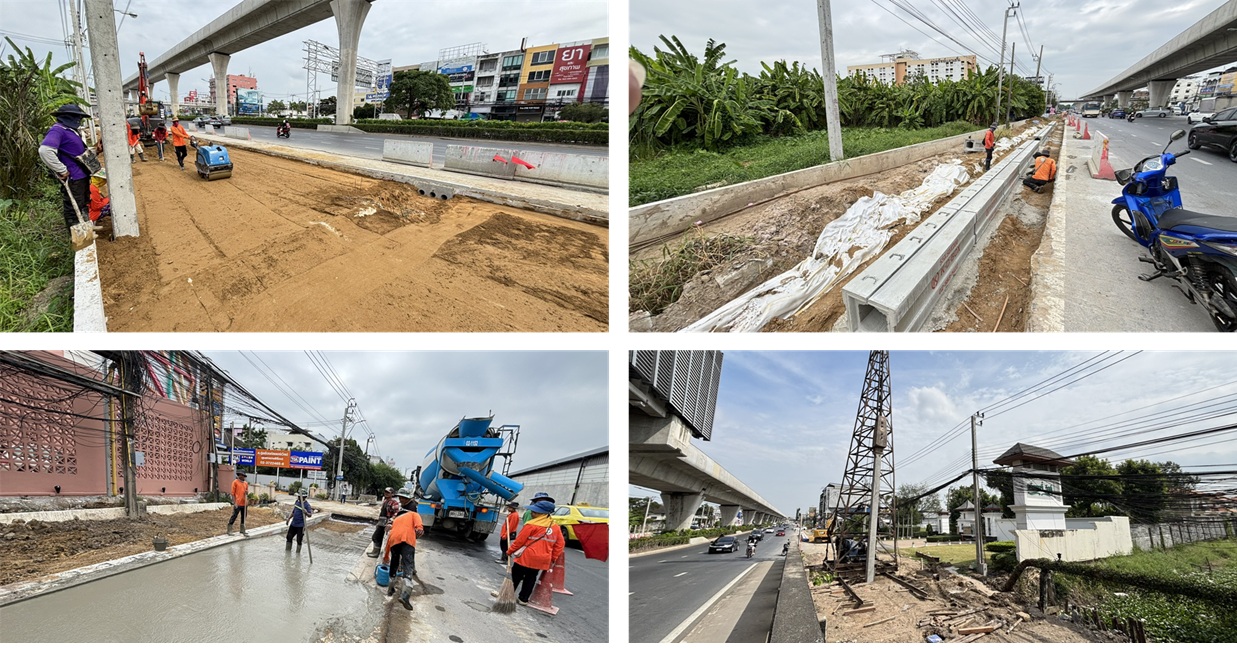

| 7674 | ![]() | 30-09-2026 | 73.90 | 0.00 | - | - | - งานสร้างผิวจราจรคอนกรีตเสริมเหล็ก หนา 0.25 ม., งานคอนกรีตเสริมเหล็กชนิดแข็งตัวเร็วทางเข้า-ออกแบบที่ 1 และ 3, งานทางเท้าและสาธารณูปโภคต่าง ๆ, งานขยายสะพานข้ามคลองสะพานสูง คลองหลอแหล และคลองบางชัน ปัญหาอุปสรรค - พื้นที่ก่อสร้างมีปริมาณงานที่ทับซ้อนระหว่างเนื้องานของกรุงเทพมหานครและการรถไฟฟ้าขนส่งมวลชนแห่งประเทศไทย - เปลี่ยนแปลงรูปแบบการก่อสร้าง เช่น การจัดการจราจรทางเดินเท้า การจัดช่องจราจรเดินรถจักรยานและคอกต้นไม้ การปรับใช้รางระบายน้ำ O-Gutter ทำให้การก่อสร้างท่อระบายน้ำและงานต่อเนื่องอื่นๆ ต้องปรับแผนงานให้สอดคล้องกับรูปแบบที่ได้รับ - เปลี่ยนแปลงงานศาลาที่พักผู้โดยสาร และระบบสาธารณูปโภค เช่น ไฟฟ้าแสงสว่าง - เปลี่ยนแปลงรูปแบบงานขยายสะพานข้ามคลองเนื่องจากติดสถานีสัมมากรและบ้านของประชาชน รวมถึงแนวท่อประธานของประปา - ปัญหาขาดแคลนน้ำมันและผลิตภัณฑ์ที่ทำจากน้ำมัน หมายเหตุ คณะกรรมการตรวจรับพัสดุ เห็นชอบให้แก้ไขสัญญาและเพิ่มระยะเวลาก่อสร้างแล้วอยู่ระหว่างลงนามสัญญาแก้ไขเพิ่มเติม (ครั้งที่ 2) ลงวันที่ 18 มิถุนายน 2569 | ||

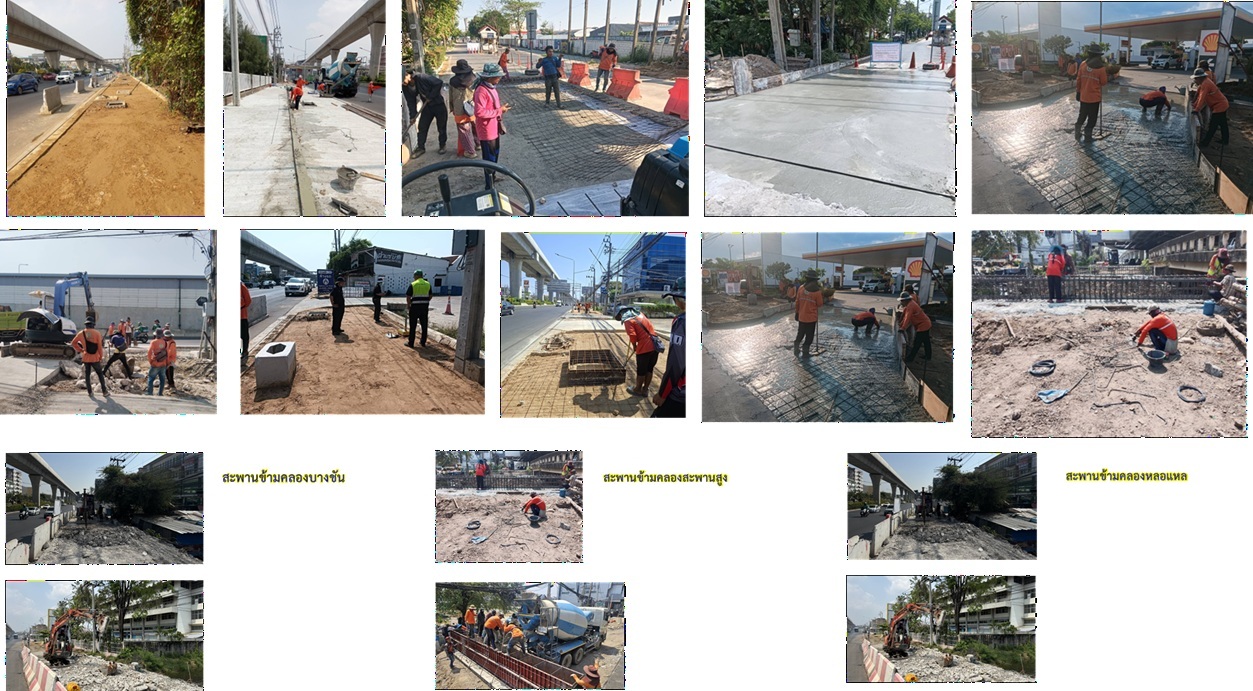

| 7674 | ![]() | 18-08-2026 | 72.70 | 0.00 | - | - | - งานสร้างผิวจราจรคอนกรีตเสริมเหล็ก หนา 0.25 ม., งานคอนกรีตเสริมเหล็กชนิดแข็งตัวเร็วทางเข้า-ออกแบบที่ 1 และ 3, งานทางเท้าและสาธารณูปโภคต่าง ๆ, งานขยายสะพานข้ามคลองสะพานสูง คลองหลอแหล และคลองบางชัน | ||

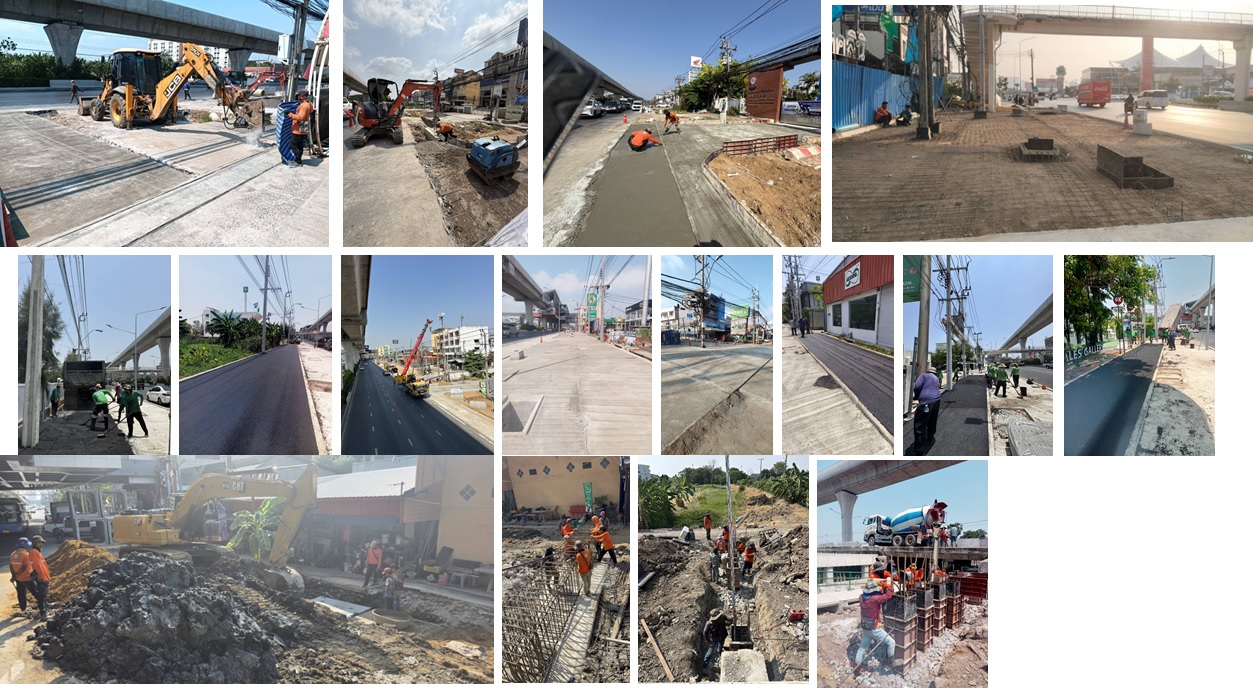

| 7674 | ![]() | 20-07-2026 | 71.56 | 0.00 | - | - | - งานสร้างผิวจราจรคอนกรีตเสริมเหล็ก หนา 0.25 ม., งานคอนกรีตเสริมเหล็กชนิดแข็งตัวเร็วทางเข้า-ออกแบบที่ 1 และ 3, งานทางเท้าและสาธารณูปโภคต่าง ๆ, งานขยายสะพานข้ามคลองสะพานสูง คลองหลอแหล และคลองบางชัน | ||

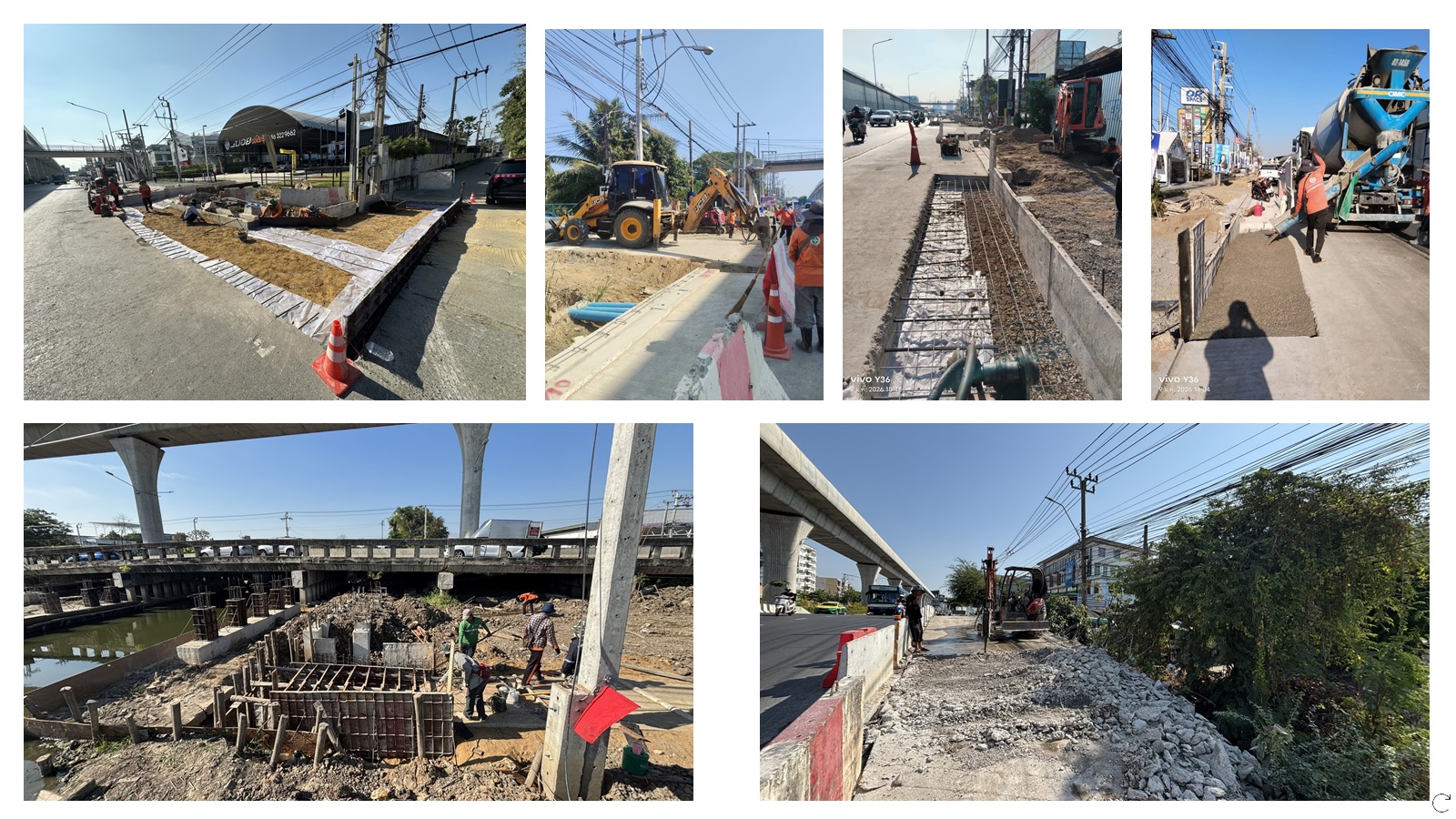

| 7674 | ![]() | 17-06-2026 | 63.24 | 0.00 | - | - | - งานสร้างผิวจราจรคอนกรีตเสริมเหล็ก หนา 0.25 ม., งานคอนกรีตเสริมเหล็กชนิดแข็งตัวเร็วทางเข้า-ออกแบบที่ 1 และ 3, งานทางเท้าและสาธารณูปโภคต่าง ๆ, งานขยายสะพานข้ามคลองสะพานสูง คลองหลอแหล และคลองบางชัน | ||
| 7674 | ![]() | 19-05-2026 | 58.83 | 0.00 | - | - | - งานสร้างผิวจราจรคอนกรีตเสริมเหล็ก หนา 0.25 ม., งานคอนกรีตเสริมเหล็กชนิดแข็งตัวเร็วทางเข้า-ออกแบบที่ 1 และ 3, งานทางเท้าและสาธารณูปโภคต่าง ๆ, งานขยายสะพานข้ามคลองสะพานสูง คลองหลอแหล และคลองบางชัน | ||
| 7674 | ![]() | 21-04-2026 | 55.85 | 0.00 | - | - | - งานสร้างผิวจราจรคอนกรีตเสริมเหล็ก หนา 0.25 ม., งานคอนกรีตเสริมเหล็กชนิดแข็งตัวเร็วทางเข้า-ออกแบบที่ 1 และ 3, งานทางเท้าและสาธารณูปโภคต่าง ๆ, งานขยายสะพานข้ามคลองสะพานสูง คลองหลอแหล และคลองบางชัน | ||
| 7674 | ![]() | 18-03-2026 | 53.85 | 0.00 | - | - | - งานสร้างผิวจราจรคอนกรีตเสริมเหล็ก หนา 0.25 ม., งานคอนกรีตเสริมเหล็กชนิดแข็งตัวเร็วทางเข้า-ออกแบบที่ 1 และ 3, งานขยายสะพานข้ามคลองบางชันและคลองสะพานสูง | ||
| 7674 | ![]() | 18-02-2026 | 52.46 | 0.00 | - | - | - งานสร้างผิวจราจรคอนกรีตเสริมเหล็ก หนา 0.25 ม. - งานคอนกรีตเสริมเหล็กชนิดแข็งตัวเร็วทางเข้า-ออกแบบที่ 1 และ 3 - งานขยายสะพานข้ามคลองบางชันและคลองสะพานสูง | ||
| 7674 | ![]() | 20-01-2026 | 50.67 | 0.00 | - | - | - งานสร้างผิวจราจรคอนกรีตเสริมเหล็ก หนา 0.25 ม. - งานคอนกรีตเสริมเหล็กชนิดแข็งตัวเร็วทางเข้า-ออกแบบที่ 1 และ 3 - งานขยายสะพานข้ามคลองบางชันและคลองสะพานสูง ฯลฯ | ||
| 7674 | ![]() | 29-12-2025 | 49.99 | 0.00 | - | - | งานทรายถมคันทาง 19.27 ตร.ม. งานรื้อถอนผิวจราจรคอนกรีตเดิมเพื่อติดตั้งระบบระบายน้ำ O-GUTTER 32.68 ตร.ม. งานขูดไสผิวจราจรแอสฟัลท์เดิม 4.45 ตร.ม. งานทรายรองพื้นฐานทางเท้า 16.19 ตร.ม. งานพื้นฐานหินคลุก หนา 0.25 ม. 7.12 ตร.ม. งานปูแผ่นใยสังเคราะห์ชนิดแยกชั้นวัสดุ (Geotextile) 3.13 ตร.ม. งานสร้างผิวจราจรคอนกรีตเสริมเหล็ก หนา 0.25 ม. 3.10 ตร.ม. งานคอนกรีตเสริมเหล็กชนิดแข็งตัวเร็วทางเข้า-ออกแบบที่3 8.0 ตร.ม. งานคอนกรีตเสริมเหล็กชนิดแข็งตัวเร็วทางเข้า-ออกแบบที่1 4.45 ตร.ม. งานก่อสร้างบ่อพัก O-Gutter พร้อมฝาบ่อ14 บ่อ งานก่อสร้างรางระบายน้ำ O-Gutter 15 ม. งานท่อกลม ค.ส.ล. ขนาด 0.30 ม. เชื่อมซอยสาธารณะนอกเขตทาง 37.00 ม. งานท่อกลม ค.ส.ล. ขนาด 0.60 ม. เชื่อมซอยสาธารณะนอกเขตทาง 13.00 ม. งานท่อกลม ค.ส.ล. ขนาด 0.60 ม. ในผิวจราจร 2.90 ม. เสาเข็มตอก ขนาด 0.40x0.40 ม. คลองสะพานสูง 24.60 ม. |
ขั้นตอนการดำเนินงานโครงการ/กิจกรรม
Showing 1-7 of 7 items.
| สยป.3 | ลำดับ | ขั้นตอน/รายละเอียดงาน | ร้อยละของงาน | เริ่มต้นวันที่ | สิ้นสุดวันที่ |
|---|---|---|---|---|---|
![]() | 1 | งานระบบท่อระบายน้ำพร้อมบ่อพัก O-Gutter และคันหิน | 30.00 | 01-10-2025 | 31-03-2026 |
![]() | 2 | งานปูแอสฟัสต์ผิวทางจักรยานและปูกระเบื้องบนทางเท้า | 25.00 | 01-10-2025 | 31-03-2026 |
![]() | 3 | งานปูแอสฟัสต์ผิวจราจร | 10.00 | 01-10-2025 | 31-03-2026 |
![]() | 4 | งานฐานเสาและท่อ ไฟฟ้าสาธารณะ | 10.00 | 01-10-2025 | 31-03-2026 |
![]() | 5 | งานศาลาที่พักผู้โดยสาร | 2.50 | 01-10-2025 | 31-03-2025 |

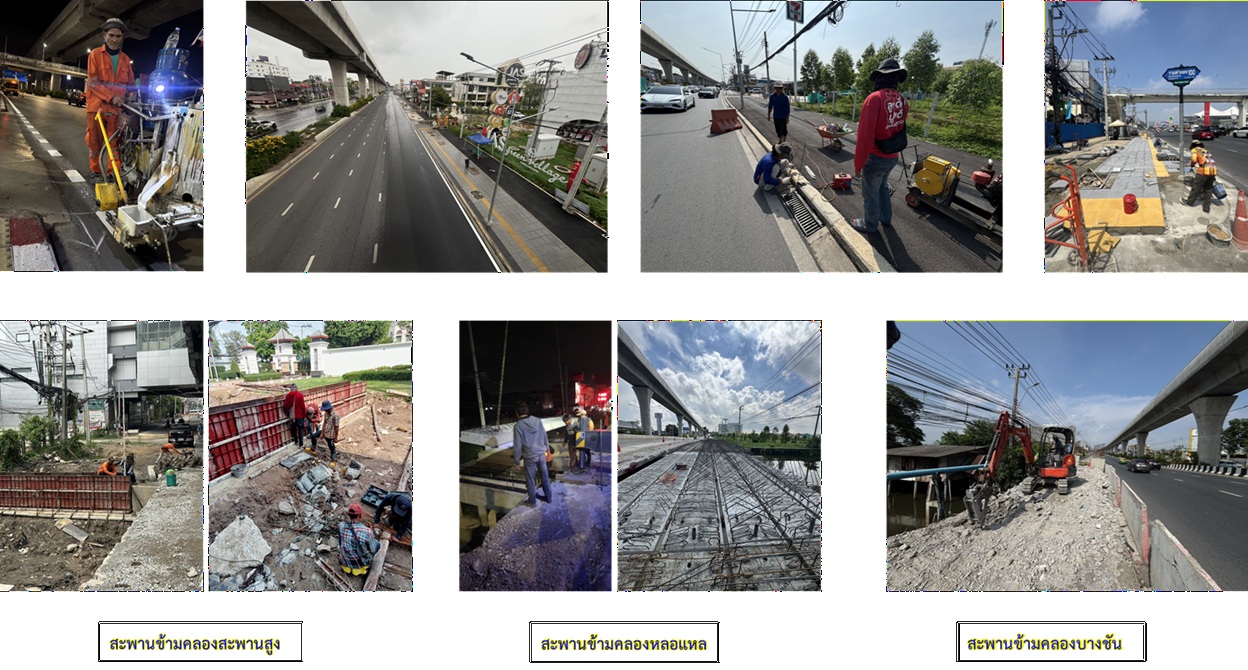

![]() | 6 | งานขยายสะพานข้ามคลอง 3 แห่ง | 20.00 | 01-10-2025 | 31-03-2026 |
![]() | 7 | งานระบบจราจรสงเคราะห์ | 2.50 | 01-10-2025 | 31-03-2026 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-7 of 7 items.
| ลำดับ | วันที่รายงาน | ผลการดำเนินงาน |
|---|---|---|
| 1 | 30-09-2026 15:34:32 | 30.00 |
| 2 | 30-09-2026 15:35:45 | 25.00 |
| 3 | 30-09-2026 15:36:22 | 10.00 |
| 4 | 30-09-2026 15:37:06 | 10.00 |
| 5 | 30-09-2026 15:37:55 | 2.50 |
| 6 | 30-09-2026 15:38:44 | 20.00 |
| 7 | 30-09-2026 15:39:14 | 2.50 |
