ข้อมูลโครงการ :: ขุดลอกคลองลัดวัดเพลง จากคลองบางพรมถึงคลองบางน้อย

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
ขุดลอกคลองลัดวัดเพลง จากคลองบางพรมถึงคลองบางน้อย881,000.00100.00สำนักงานเขตตลิ่งชันฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7710) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล)กิโลเมตร100.00100.00100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
736525-02-20260.000.00ลงนามสัญญาจ้าง หจก.มารียนสถาปัตย์ สัญญาเลขที่ ขตช.22-11-69 ลงนามสัญญา 27 ธันวาคม 2568 สิ้นสุดสัญญา 26 มีนาคม 2569 ระยะเวลา 90 วัน ระยะทาง 1,086 ม.
736524-01-20260.000.00ลงนามสัญญาจ้างเรียบร้อยแล้ว
736518-12-20250.000.00ขอจัดสรรเงิน

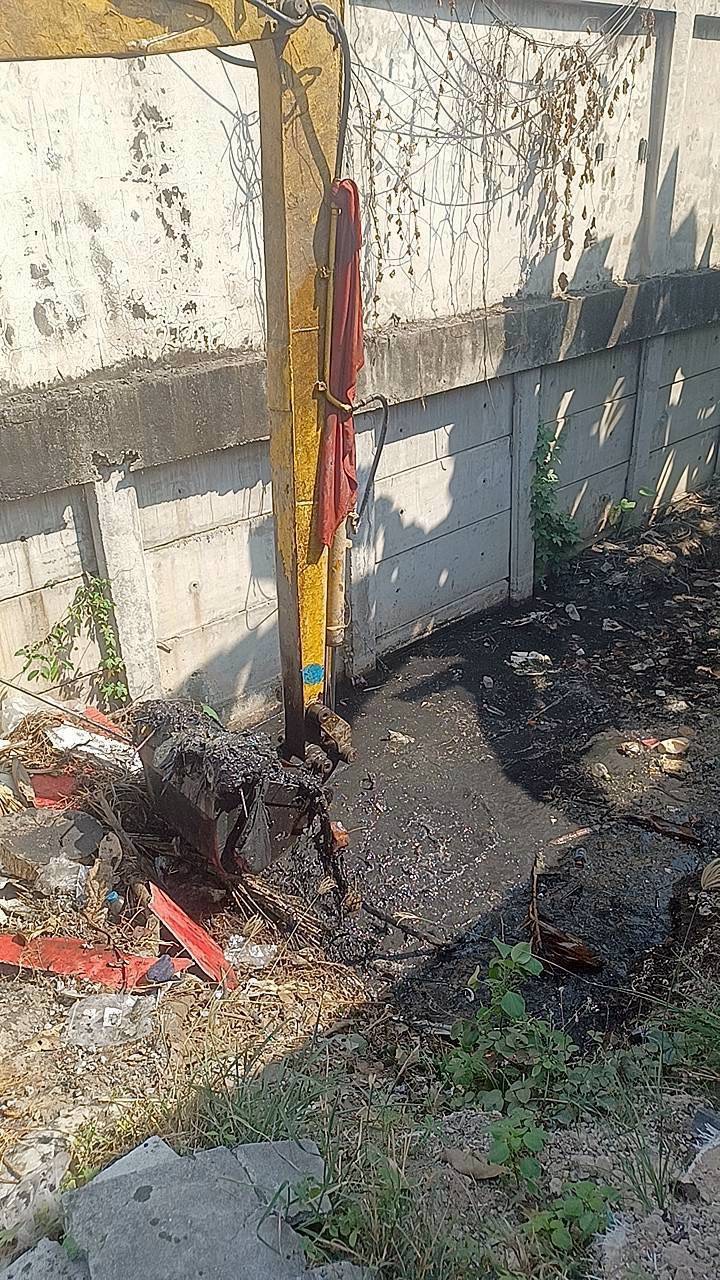

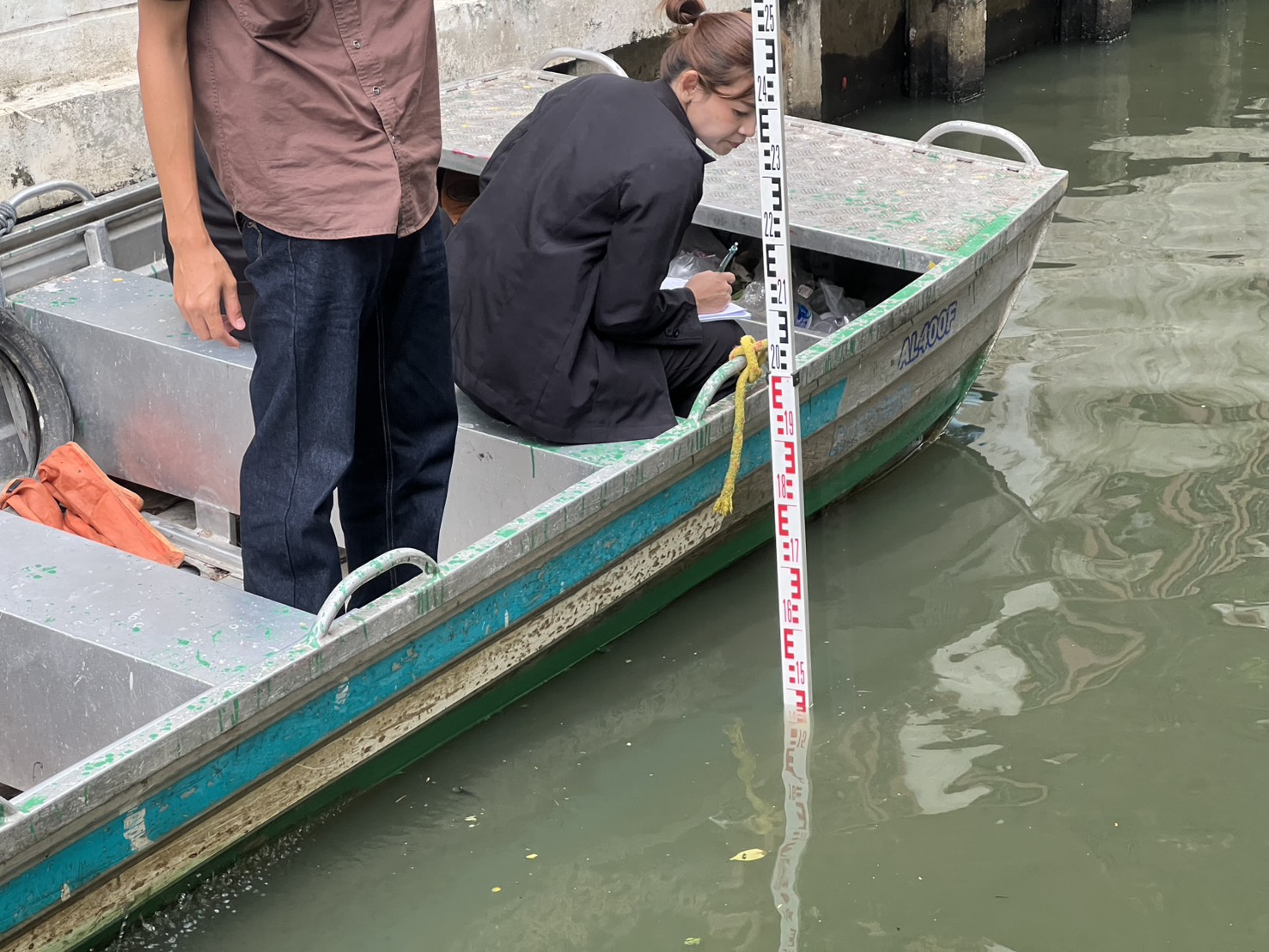

771024-03-2026100.000.00ดำเนินการแล้วเสร็จ ส่งมอบงาน 13 ก.พ.69 ตรวจรับงาน 27 ก.พ.69 ระยะทาง 1,086 ม.

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1อยู่ระหว่างกระบวนการจัดซื้อจัดจ้าง ถึงลงนามสัญญาจ้าง50.0001-11-202531-03-2026
2ดำเนินการตามสัญญาจ้าง40.0001-04-202631-05-2026
3ส่งมอบงานตามสัญญจ้าง10.0001-05-202631-05-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-3 of 3 items.
ลำดับวันที่รายงานผลการดำเนินงาน
124-01-2026 10:59:1850.00
224-03-2026 18:12:0940.00
324-03-2026 18:12:1010.00
