ข้อมูลโครงการ :: ขุดลอกคลองลัดวัดใหม่เทพพล จากคลองบางพรมถึงคลองบางน้อย

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
ขุดลอกคลองลัดวัดใหม่เทพพล จากคลองบางพรมถึงคลองบางน้อย757,000.00100.00สำนักงานเขตตลิ่งชันฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7710) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล)กิโลเมตร100.000.000.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-6 of 6 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

736519-02-20260.000.00ทำหนังสือที่ กท 5903/367 ลงวันที่ 10 ก.พ.69 เร่งรัดการปฏิบัติงานขุดลอก (ครั้งที่ 1)
736524-01-20260.000.00ลงนามสัญญาจ้างเรียบร้อยแล้ว จ้าง หจก.รัชเพิ่มพูล ระยะเวลาดำเนินการ 60 วัน
736518-12-20250.000.00อยู่ระหว่างขดจัดสรรเงิน

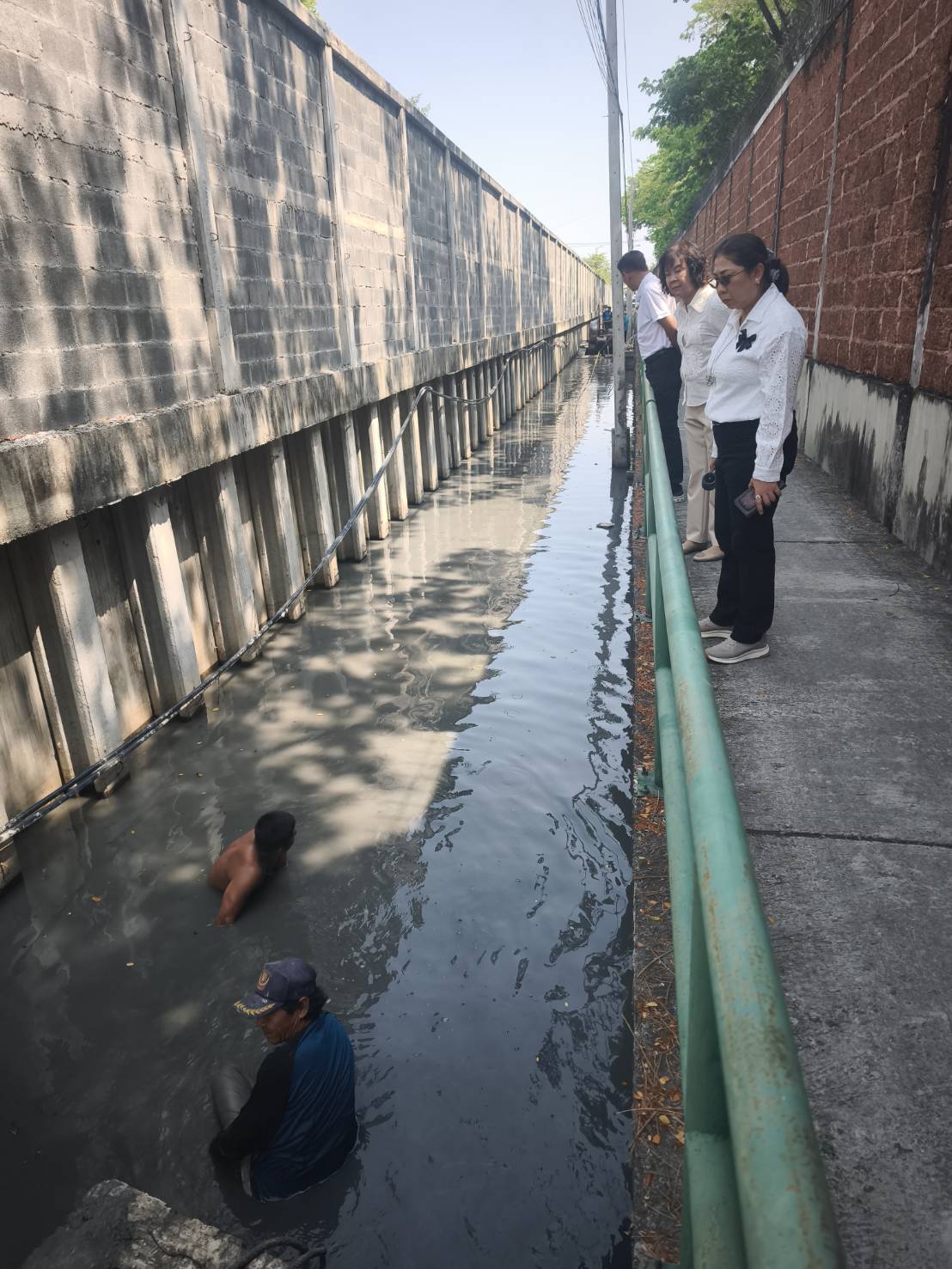

771020-05-20260.000.00ดำเนินการแล้วเสร็จและส่งมอบงานเรียบร้อย

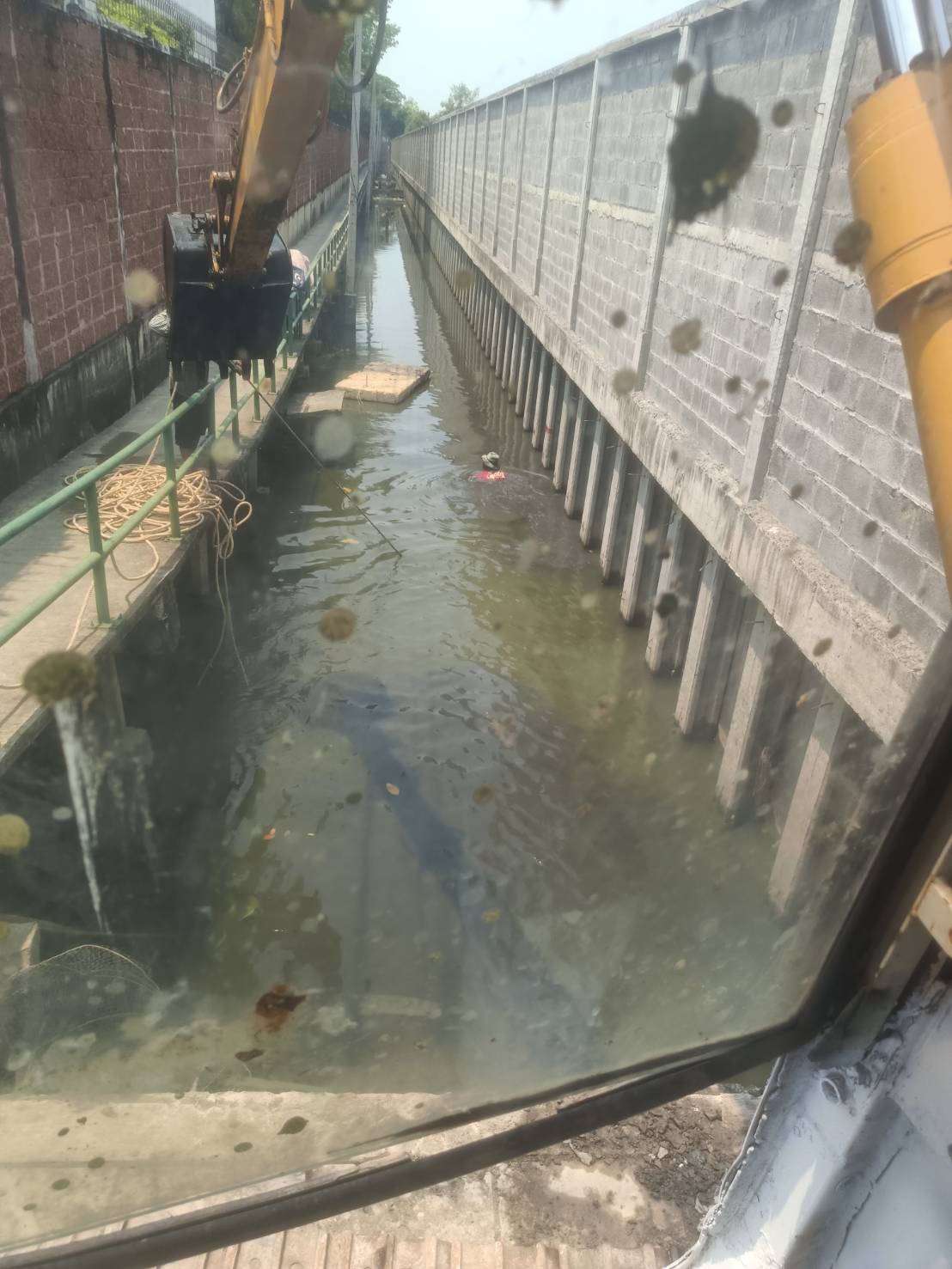

771022-04-20260.000.00ดำเนินการแล้วเสร็จ เกินสัญญาจ้างปรับตามระเบียบอัตราร้อยละ 0.10 ของราคางานจ้าง
771024-03-20260.000.00เร่งรัดการปฏิบัติงานขุดลอก (ครั้งที่ 2,) อยู่ระหว่างทำหนังสือเร่งรัดฉบับที่ 3 https://docs.google.com/document/d/1wgEK03udIVE_Jpw3H2qLapnIVm7FqQiZ/edit

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1อยู่ระหว่างกระบวนการจัดซื้อจัดจ้าง ถึงลงนามสัญญาจ้าง50.0001-11-202531-03-2026
2ดำเนินการตามสัญญาจ้าง40.0001-04-202631-05-2026
3ส่งมอบงานตามสัญญจ้าง10.0001-05-202631-05-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-3 of 3 items.
ลำดับวันที่รายงานผลการดำเนินงาน
118-12-2025 14:21:2450.00
222-04-2026 17:14:3140.00
322-05-2026 10:05:1110.00
