ข้อมูลโครงการ :: โครงการก่อสร้างทางลอดถนนจรัญสนิทวงศ์กับถนนพรานนก

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-โครงการก่อสร้างทางลอดถนนจรัญสนิทวงศ์กับถนนพรานนก31,421,960.00100.00สำนักการโยธากองควบคุมการก่อสร้าง

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ) แผนที่รวม KR นี้ (ทุกหน่วยงาน)ร้อยละ100.0098.1598.15

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-11 of 11 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)Photoไฟล์รายงาน (PDF)แผนที่REPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
767430-09-202698.150.00--งานบ่อดักขยะ , Linning (หมายเหตุ : แก้ไขผลงานตามค่าเป้าหมาย และรายละเอียดเพิ่มเติม)
767423-09-2026100.000.00--- งานระบบจ่ายไฟฟ้าสำหรับทางลอด (การไฟฟ้านครหลวง เข้า set ระบบ RMU)

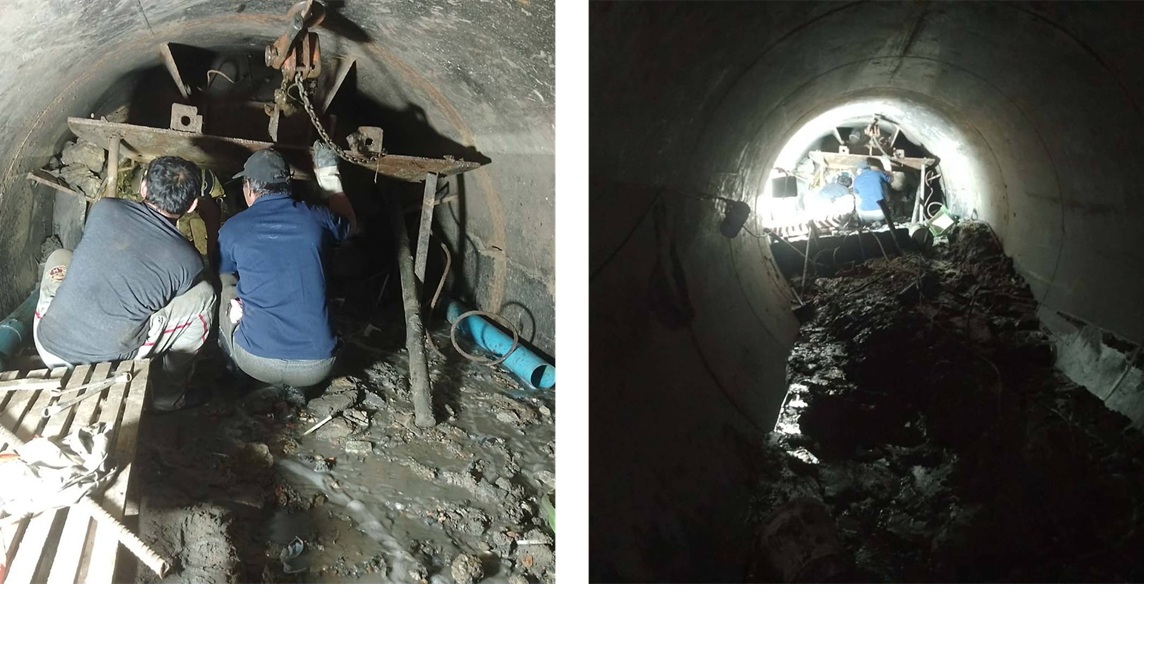

767418-08-202698.150.00--- งานรื้อย้ายสาธารณูปโภคที่กีดขวาง งานก่อสร้างท่อลอด Siphon Structure
767420-07-202698.150.00--- งานรื้อย้ายสาธารณูปโภคที่กีดขวาง งานก่อสร้างท่อลอด Siphon Structure , งานเจ็ตเกราต์ (Jet Grouting)

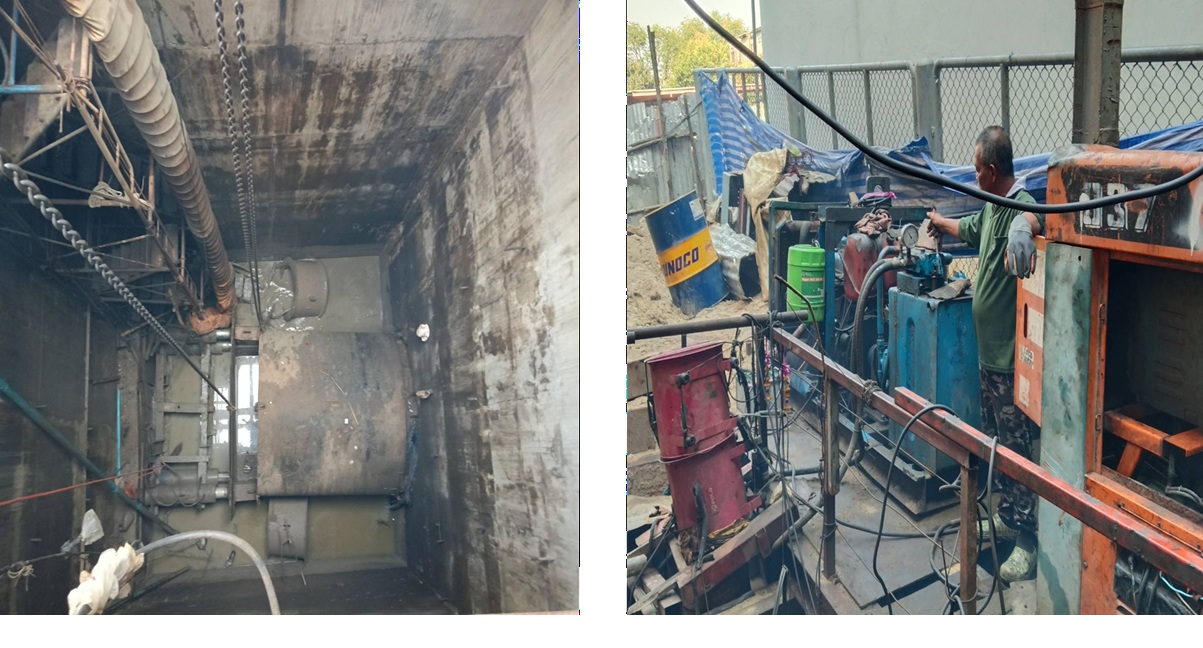

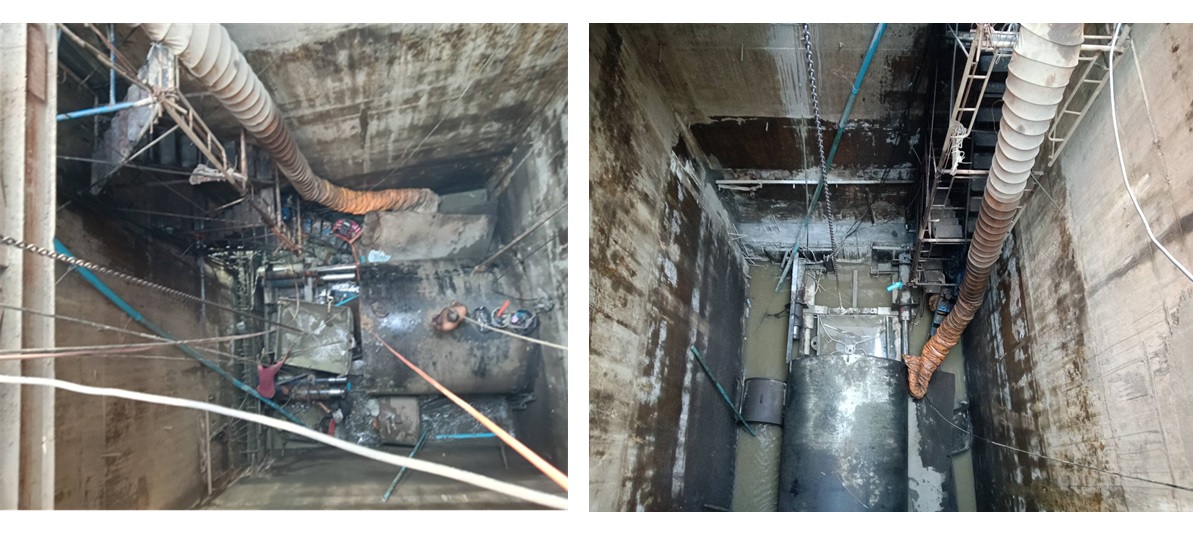

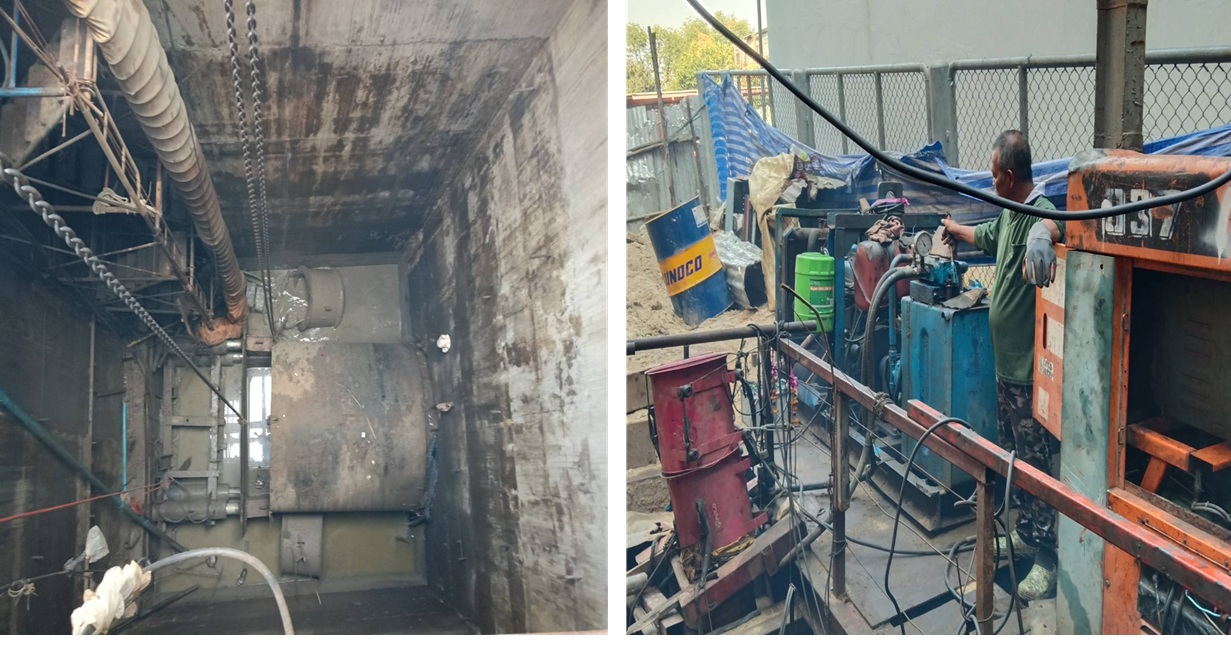

767417-06-202698.150.00--- งานก่อสร้างท่อลอด Siphon Structure หัวดันติดโครงสร้างคอนกรีตใต้ดิน

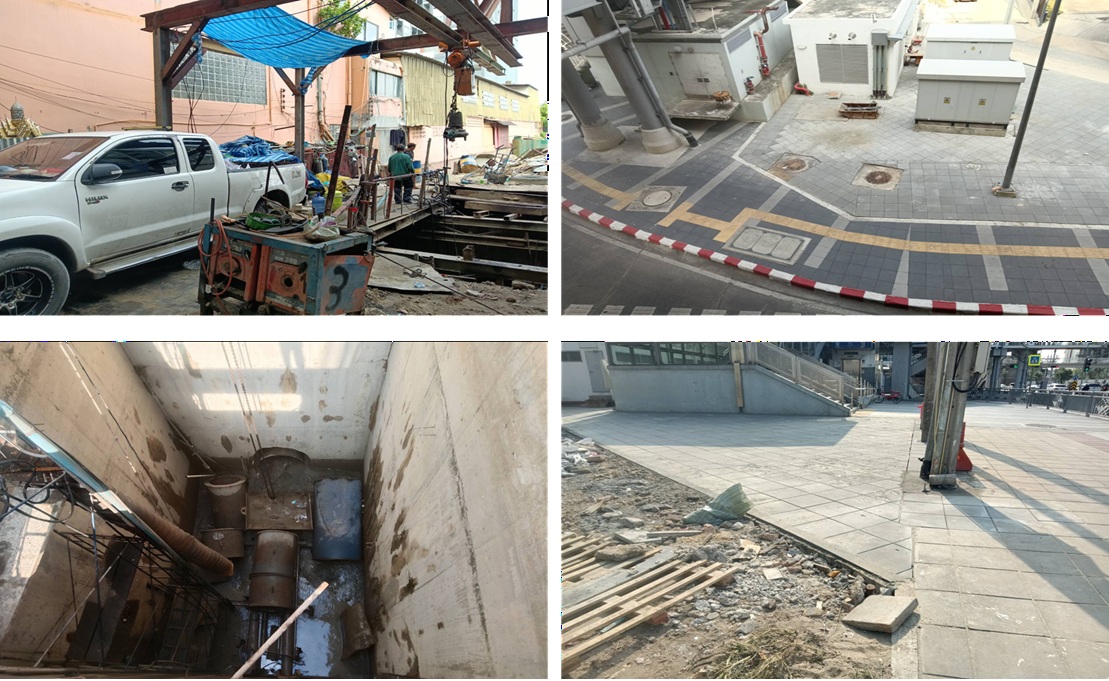

767419-05-202698.150.00--- งานก่อสร้างท่อลอด Siphon Structure (งานดันท่อลอด), งานก่อสร้างทางเท้า บริเวณห้องควบคุม

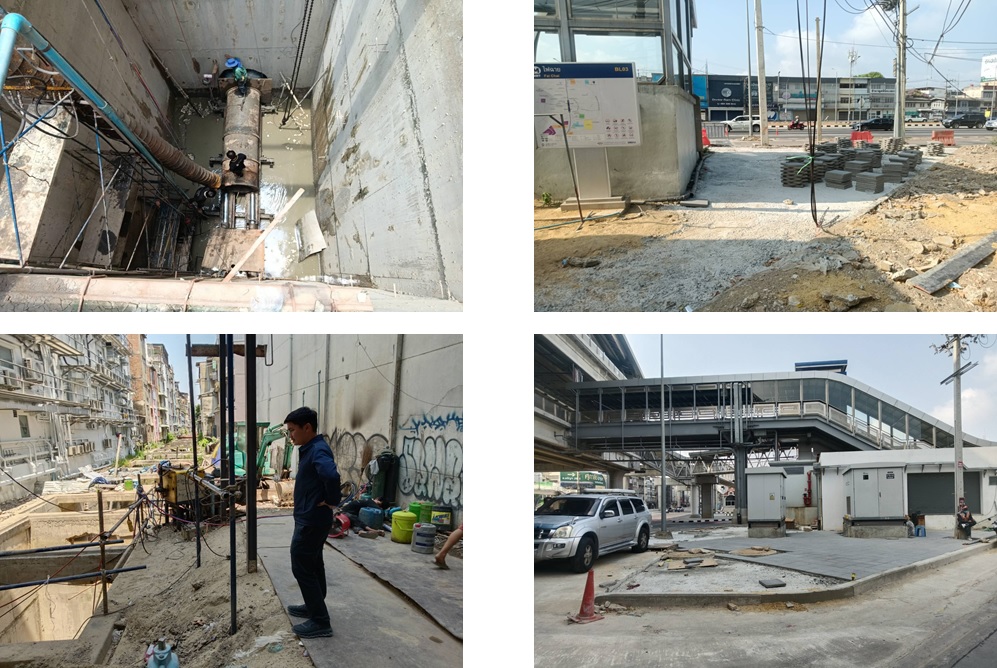

767421-04-202698.150.00--- งานก่อสร้างท่อลอด Siphon Structure (งานดันท่อลอด), งานก่อสร้างทางเท้า บริเวณห้องควบคุม
767418-03-202697.690.00--งานก่อสร้างท่อลอด Siphon Structure (งานดันท่อลอด)
767418-02-202697.690.00--งานท่อลอด siphon (งานดันท่อลอด)
767420-01-202697.690.00--งานท่อลอด siphon (งานดันท่อลอด)
767429-12-202597.690.00--งานท่อลอด siphon - งานสกัดโครงสร้างคานคอนกรีตที่กีดขวางหน้าหัวดัน

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-10 of 10 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1งานจัดการจราจร ความปลอดภัย และป้องกันมลภาวะระหว่างการก่อสร้าง5.0201-10-202531-03-2026
2งานผิวจราจร1.5001-10-202531-03-2026
3งานเสาเข็ม และผนังผืด59.6801-10-202531-03-2026
4งานโครงสร้างทางลอด15.1601-10-202531-03-2026
5งานโครงสร้างส่วนอื่น ๆ6.6501-10-202531-03-2026
6งานระบบระบายน้ำ0.0801-10-202531-03-2026
7งานคันหิน ทางเท้า เกาะกลาง และปรับปรุงส่วนอื่น ๆ ให้สมบูรณ์0.1701-10-202530-09-2026
8งานจราจรสงเคราะห์0.7201-10-202530-09-2026
9งานระบบสำหรับทางลอด8.8001-10-202530-09-2026
10งานขยายขอบเขตการก่อสร้างในถนนพรานนก-ถนนพุทธมณฑล2.2201-10-202530-09-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-10 of 10 items.
ลำดับวันที่รายงานผลการดำเนินงาน
123-09-2026 09:53:315.02
223-09-2026 09:53:321.50
323-09-2026 09:53:3359.68
423-09-2026 09:53:3515.16
523-09-2026 09:53:366.65
623-09-2026 09:53:360.08
723-09-2026 09:53:370.17
823-09-2026 09:53:210.72
923-09-2026 14:37:268.80
1023-09-2026 14:37:272.22
