ข้อมูลโครงการ :: 7.2 โครงการจ้างเหมาล้างทำความสะอาดท่อระบายน้ำ ปีงบประมาณ 2569 เขตดินแดง (การดูแลบำรุงรักษาและคงสภาพการระบายน้ำของระบบระบายน้ำ)

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
7.2 โครงการจ้างเหมาล้างทำความสะอาดท่อระบายน้ำ ปีงบประมาณ 2569 เขตดินแดง (การดูแลบำรุงรักษาและคงสภาพการระบายน้ำของระบบระบายน้ำ)1,040,000.00100.00สำนักงานเขตดินแดงฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-2 of 2 items.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7709) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ทำความสะอาดท่อระบายน้ำ)กิโลเมตร24.2624.26100.00
-(7734) P198 ขยายการดูแลจุดเสี่ยงน้ำท่วมเข้าสู่พื้นที่เอกชนที่เปิดให้สาธารณะใช้ประโยชน์ร้อยละ100.000.000.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-12 of 12 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
770925-08-202624.260.00ดำเนินการแล้วเสร็จ เบิกจ่ายเงินเรียบร้อยแล้ว อยู่ระหว่างจัดทำรายงาน
770926-07-202624.260.00ดำเนินการแล้วเสร็จ เบิกจ่ายเงินเรียบร้อยแล้ว อยู่ระหว่างจัดทำรายงาน
770906-07-202624.260.00ดำเนินการแล้วเสร็จ เบิกจ่ายเงินเรียบร้อยแล้ว
770918-05-202624.260.00ดำเนินการแล้วเสร็จ เบิกจ่ายเงินเรียบร้อยแล้ว
770927-04-20260.000.00ดำเนินการแล้วเสร็จ เบิกจ่ายเงินแล้ว

770925-03-202624.260.00ดำเนินการแล้วเสร็จตามเป้าหมาย เป้าหมายที่ต้องดำเนินการล้างทำความสะอาดท่อในปีนี้รวม 24,263 เมตร หรือ 60 ซอย ดำเนินการแล้ว 23,744 เมตร หรือ 60 ซอย คิดเป็นร้อยละ 100 ดำเนินการโดยแรงงานเขต 4,927 เมตร หรือ 34 ซอย ดำเนินการแล้ว 4,927 เมตร หรือ 34 ซอย คิดเป็นร้อยละ 100 ดำเนินการโดยจ้างเหมากรมราชทัณฑ์ 19,336 เมตร หรือ 26 ซอย ดำเนินการแล้ว 19,336 เมตร หรือ 26 ซอย คิดเป็นร้อยละ 100 อ้างอิงตามข้อมูล สนน.01 วันที่ 19 มีนาคม 2569

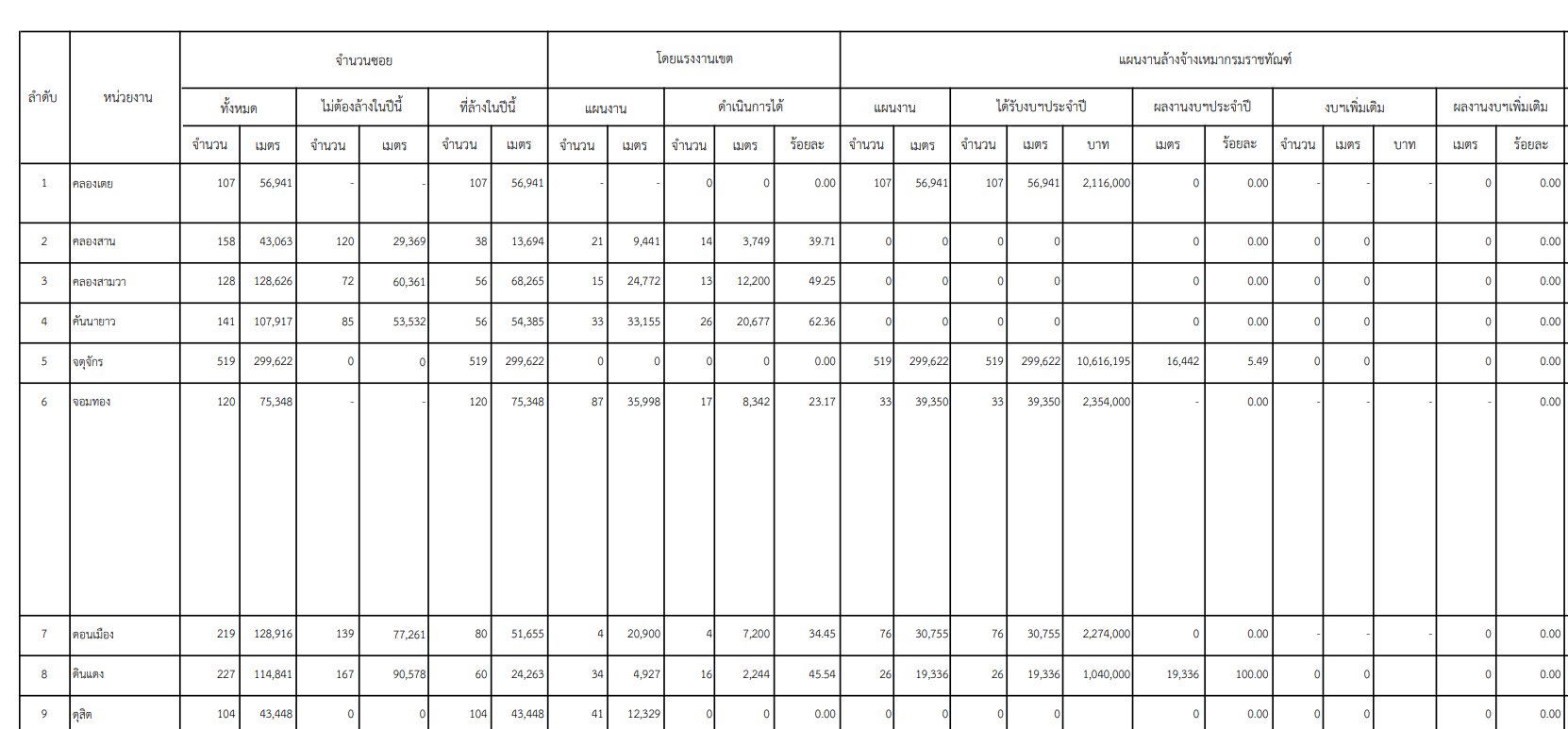

770925-02-202623.740.00เป้าหมายที่ต้องดำเนินการล้างทำความสะอาดท่อในปีนี้รวม 24,263 เมตร หรือ 60 ซอย ดำเนินการแล้ว 23,744 เมตร หรือ 56 ซอย คิดเป็นร้อยละ 97.86 ดำเนินการโดยแรงงานเขต 4,927 เมตร หรือ 34 ซอย ดำเนินการแล้ว 4,408 เมตร หรือ 30 ซอย คิดเป็นร้อยละ 89.47 ดำเนินการโดยจ้างเหมากรมราชทัณฑ์ 19,336 เมตร หรือ 26 ซอย ดำเนินการแล้ว 19,336 เมตร หรือ 26 ซอย คิดเป็นร้อยละ 100 อ้างอิงตามข้อมูล สนน.01 วันที่ 19 กุมภาพันธ์ 2569
770925-01-202621.580.00ตามข้อมูล สนน.01 วันที่ 23 มกราคม 2569 ท่อที่ต้องล้างในปีนี้ 24,263 เมตร แรงงานเขตล้างได้ 2,244 เมตร ราชทัณฑ์ล้างได้ 19,336 เมตร รวมล้างได้ 21,580 ม. คิดเป็นร้อยละ 88.95%
770925-12-20256.280.00เดือนพฤศจิกายน 2568 ดำเนินการทำความสะอาดท่อแล้วเสร็จรวม 6,283 เมตร จาก 24,863 เมตร คิดเป็นร้อยละ 25.27

770926-11-20250.000.00ดำเนินการจ้างกรมราชทัณฑ์ล้างทำความสะอาดท่อ จำนวน 26 ซอย ความยาวท่อทุกขนาดรวม 19,336 เมตร เป็นจำนวนเงินทั้งสิ้น 1,040,000 บาท และสำนักงานเขตดำเนินการเอง 34 ซอย ระยะทาง 4,927 เมตร
773425-08-20260.000.00ดำเนินการล้างทำความสะอาดท่อระยะทาง 24.263 กิโลเมตรเรียบร้อยแล้ว ตามแผนการล้างทำความสะอาดท่อระบายน้ำ เขตดินแดง ปีงบประมาณ พ.ศ. 2569
773404-08-2026100.000.00ดำเนินการล้างทำความสะอาดท่อระยะทาง 24.263 กิโลเมตรเรียบร้อยแล้ว ตามแผนการล้างทำความสะอาดท่อระบายน้ำ เขตดินแดง ปีงบประมาณ พ.ศ. 2569

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-4 of 4 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำแผนการล้างทำความสะอาดท่อระบายน้ำ20.0001-10-202531-10-2025
2ลงนามสัญญากับกรมราชทัณฑ์20.0001-11-202531-12-2025
3ดำเนินการล้างทำความสะอาดท่อระบายน้ำตามแผนโดยใช้แรงงานเขตและกรมราชทัณฑ์20.0001-01-202631-05-2026
4รายงานผลการดำเนินการให้ผู้บริหารกรุงเทพมหานครทราบ40.0001-06-202531-08-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
ลำดับวันที่รายงานผลการดำเนินงาน
107-03-2026 10:43:2020.00
207-03-2026 10:43:2520.00
307-03-2026 10:43:2720.00
406-09-2026 10:05:0740.00
