ข้อมูลโครงการ :: กิจกรรมการขุดลอกคูคลอง เปิดทางน้ำไหล

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-กิจกรรมการขุดลอกคูคลอง เปิดทางน้ำไหล 0.00100.00สำนักงานเขตคันนายาวฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7710) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล)กิโลเมตร17.0117.01100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-8 of 8 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

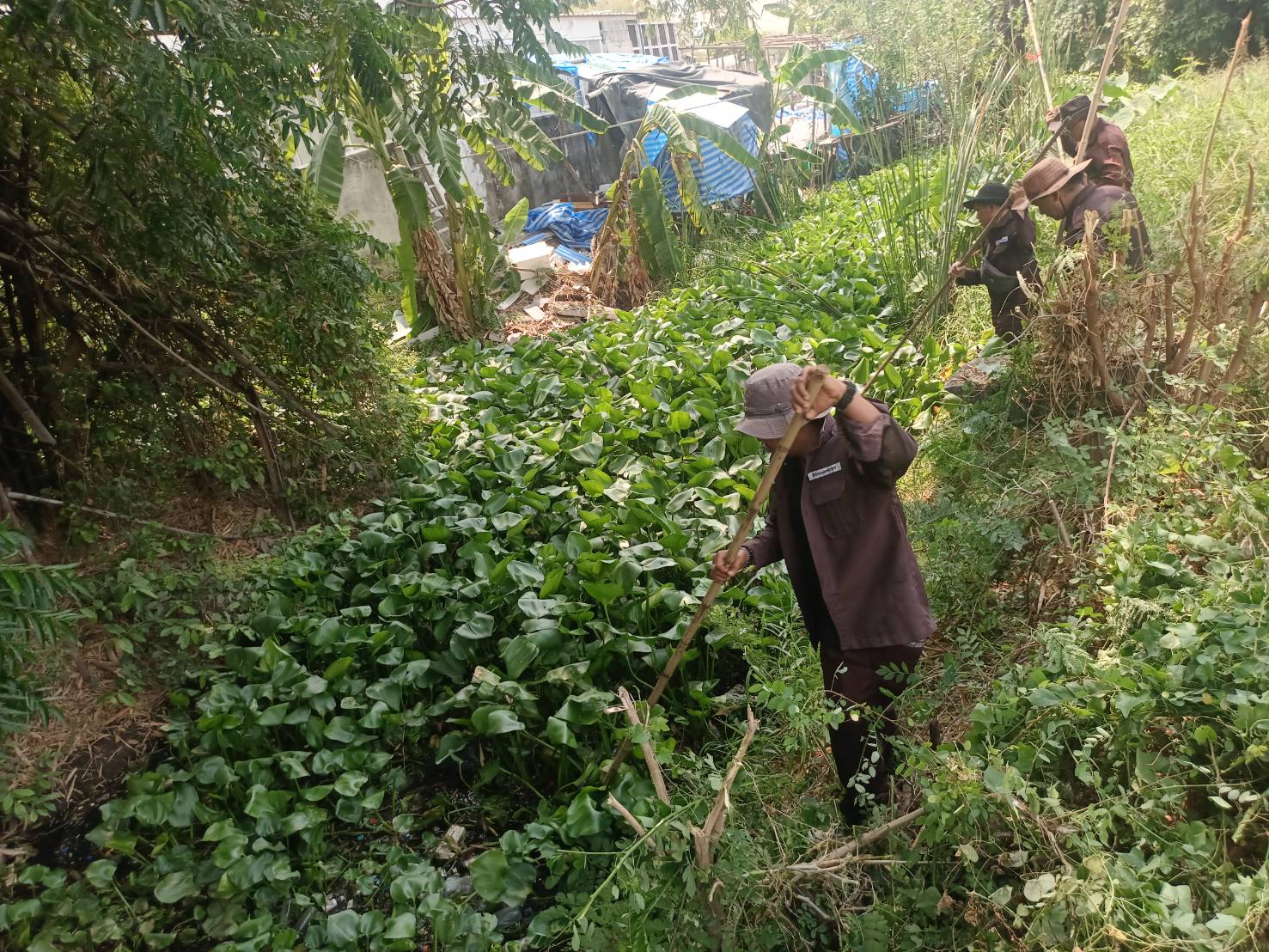

771023-04-202617.010.00ดำเนินการเปิดทางน้ำไหลโดยแรงงานเขตประจำวันที่ 1 - 30 เม.ย. 2569 ดำเนินการได้ความยาว 1,419 ม. สรุปผลการดำเนินการเปิดทางน้ำไหลประจำปีงปงบประมาณ พ.ศ. 2569 ดำเนินกรได้ความยาว 17,006 ม. คิดเป็นร้อละ 100

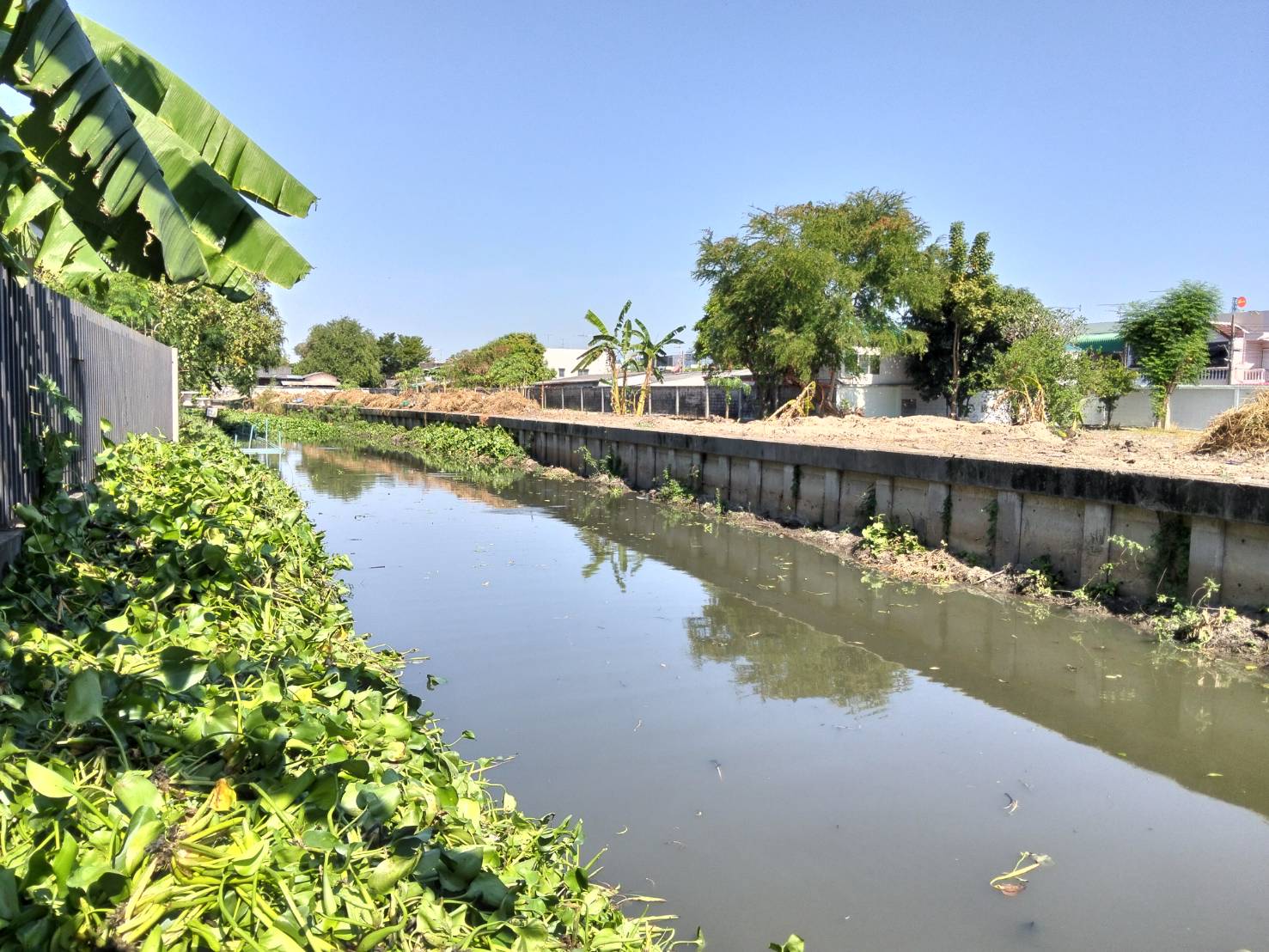

771031-03-202615.590.00ดำเนินการเปิดทางน้ำไหลโดยแรงงานเขตประจำวันที่ 15 - 31 มีนาคม 2569 ดำเนินการได้ความยาว 1,113 ม. สรุปผลการดำเนินการเปิดทางน้ำไหลประจำปีงปงบประมาณ พ.ศ. 2569 ดำเนินกรได้ความยาว 15,587 ม. คิดเป็นร้อละ 85.11

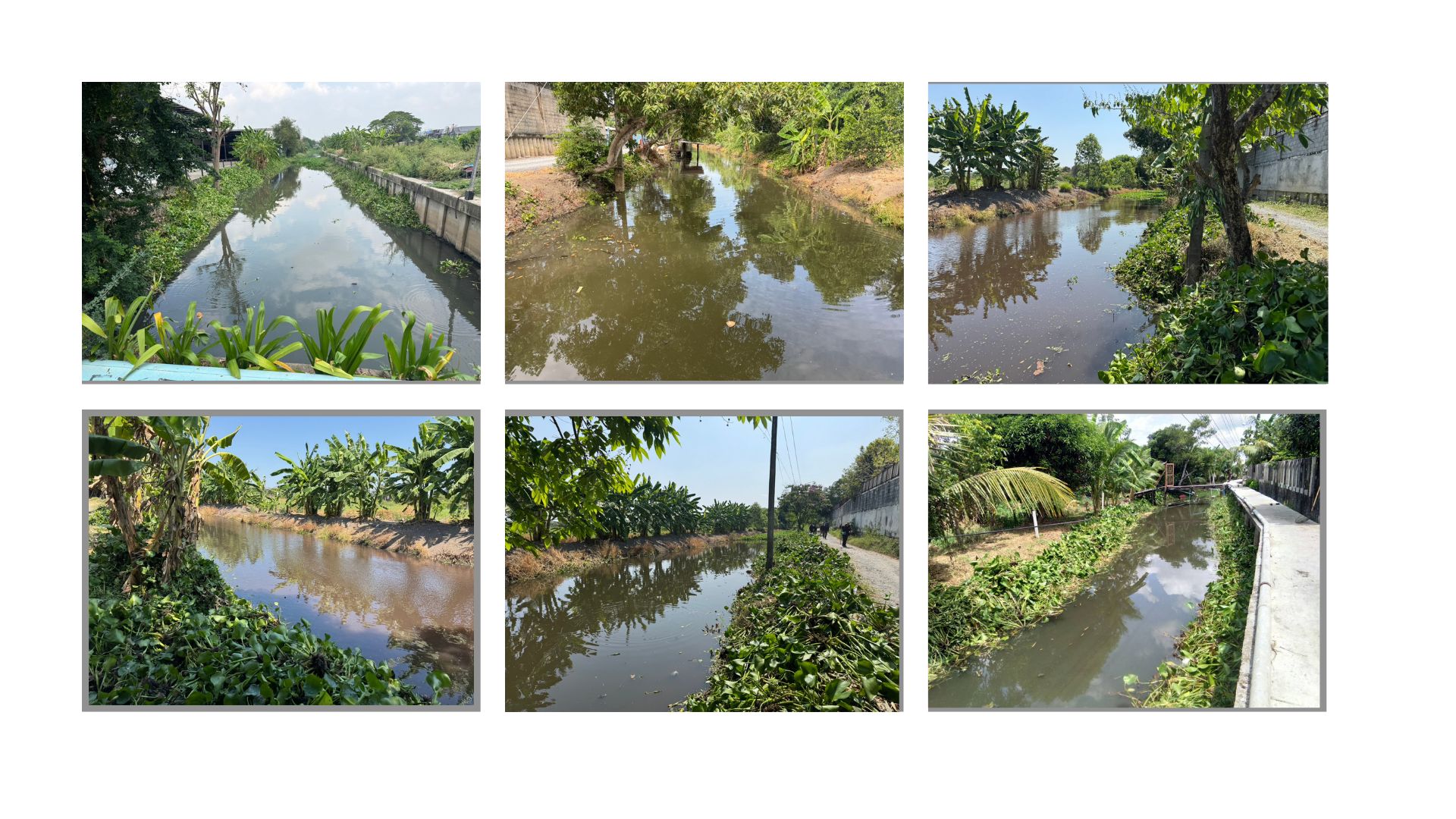

771018-03-20260.000.00ดำเนินการเปิดทางน้ำไหลโดยแรงงานเขต ประจำวันที่ 1 - 15 มีนาคม 2569 ดำเนินการได้ความยาว 561 ม. - บริเวณลำรางแยกคลองลำเกร็ด สรุปผลการดำเนินงานเปิดทางน้ำไหลตามผนประจำปีงบประมาณพ.ศ. 2569 จำนวน 11 คลอง ความยาว 17,006 ม. ปัจจุบีนดำเนินการได่้ความยาว 13,913 ม. คิดเป็นร้อยละ 81.81
771027-02-20260.000.00ดำเนินการจัดเก็บวัชพืชเปิดทางน้ำไหลโดยแรงงานเขต วันที่ 16 - 28 ก.พ. 69 ดำเนินการได้ความยาว 814 ม. - ลำรางข้างหมู่บ้านชื่นกมล 4 สรุปผลการดำเนินการจัดเก็บวัชพืชเปิดดทางน้ำไหลโดยแรงงานเขตตามแผนประจำปีงบประมาณ พ.ศ. 2569 ดำเนินการได้ร้อยละ 81.81

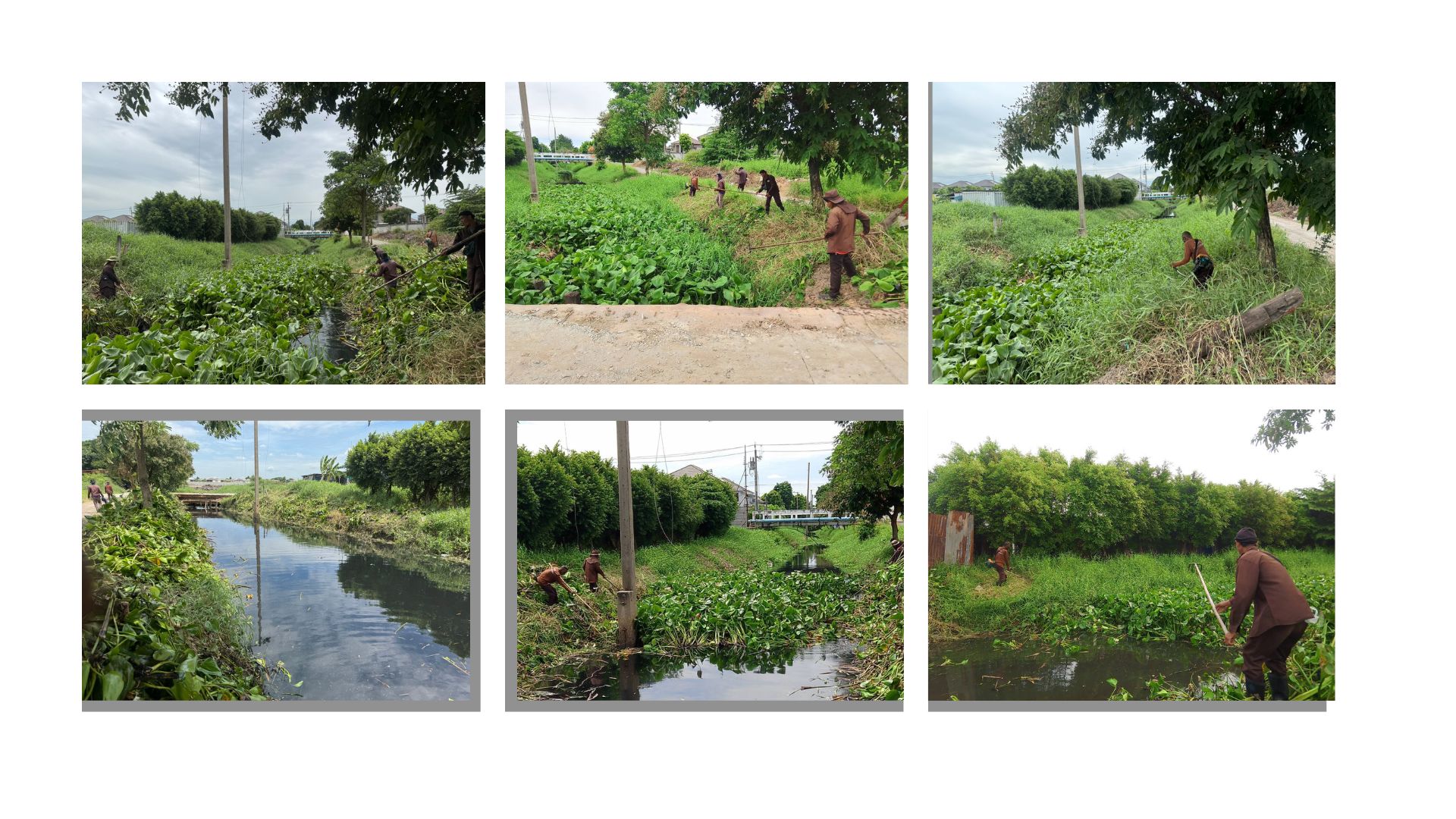

771019-02-20260.000.00ดำเนินการเปิกทางน้ำไหลโดยแรงงานเขต ดำเนินการได้ความยาว 1,100 ม. บริเวณคลองคอตัน (โคกบ่าวสาว)
771026-01-20260.000.00ดำเนินการเปิดทางน้ำไหลโดยแรงงานเขต ประจำเดือน ม.ค. 69 1.ลำรางสีพูม ความยาว 1,533 ม. 2.คลองคอตัน (โคกบ่าวสาว) ความยาว 1,595 ม.
771024-12-20250.000.00ดำเนินการเปิดทางน้ำไหล ประจำเดือน ธันวาคม 2568 ได้ความยาว 1,481 ม. - ลำรางข้างโรงเรียนคันนายาว ดำเนินการได้ความยาว 263 ม. - คลองลำนุ่น ดำเนินการได้ความยาว 1,218 ม.
771026-11-20250.000.001.ดำเนินการจัดเก็บขยะ วัชพืชเพื่อเปิดทางน้ำไหล ประจำเดือน ต.ค 68 ได้ความยาว 2,686 เมตร - คลองหกขุด (จระเข้บัว) ดำเนินการได้ความยาว 2686 ม. 1.ดำเนินการจัดเก็บขยะ วัชพืชเพื่อเปิดทางน้ำไหล ประจำเดือน พ.ย. 68 ได้ความยาว 2,404 เมตร - คลองตาเร่ง ดำเนินการได้ความยาว 1,104 ม. - คลองลำนุ่น ดำเนินการได้ความยาว 1,300 ม.

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-7 of 7 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการจัดทำแผน 5.0001-10-202531-10-2025
2ดำเนินการจัดเก็บวัชพืช ผักตบชวา ในพื้นที่เขตคันนายาว 10.0001-11-202530-11-2025
3ดำเนินการจัดเก็บวัชพืช ผักตบชวา ในพื้นที่เขตคันนายาว 20.0001-12-202531-12-2025
4ดำเนินการจัดเก็บวัชพืช ผักตบชวา ในพื้นที่เขตคันนายาว 20.0001-01-202631-01-2026
5ดำเนินการจัดเก็บวัชพืช ผักตบชวา ในพื้นที่เขตคันนายาว 20.0001-02-202628-02-2026
6ดำเนินการจัดเก็บวัชพืช ผักตบชวา ในพื้นที่เขตคันนายาว 20.0001-03-202631-03-2026
7ดำเนินการจัดเก็บวัชพืช ผักตบชวา ในพื้นที่เขตคันนายาว และสรุปผลการดำเนินการ 5.0001-04-202630-04-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
ลำดับวันที่รายงานผลการดำเนินงาน
130-01-2026 10:49:435.00
230-01-2026 10:49:4710.00
330-01-2026 10:49:5020.00
430-01-2026 10:58:0820.00
527-02-2026 09:21:0720.00

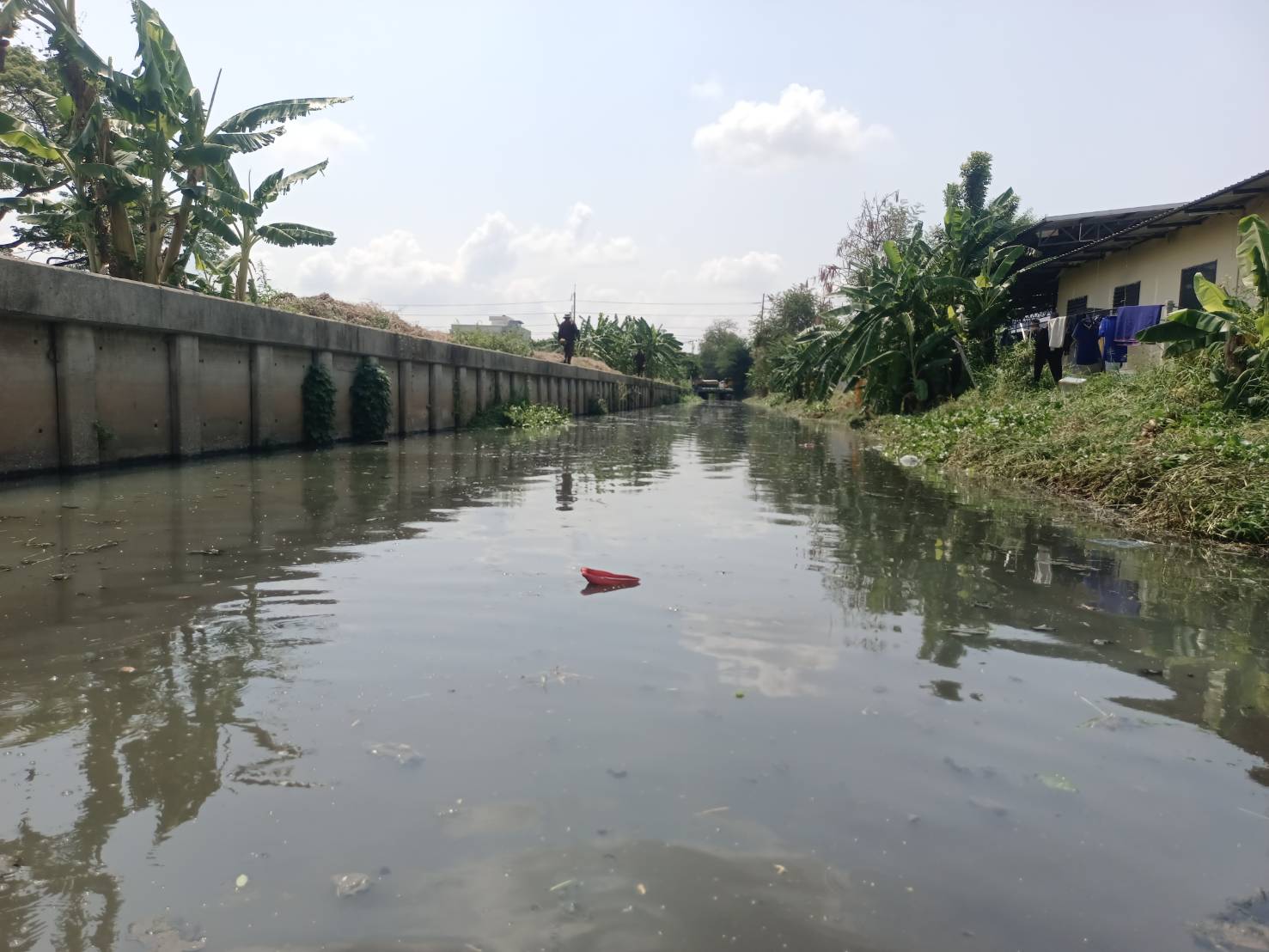

631-03-2026 14:52:3020.00
724-04-2026 11:37:235.00
