| 7709 |  | 31-08-2026 | 49.50 | 0.00 |  | ดำเนินการแล้วเสร็จ ขอปิดการรายงาน โดยมีการรายงานสรุปผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ปี 2569 ตามรูปแบบที่สำนักการระบายน้ำกำหนด เสนอผู้บริหารกรุงเทพมหานคร (นางสาวอรัญญา พรไชยะ รองปลัดกรุงเทพมหานคร ปฏิบัติราชการแทนปลัดกรุงเทพมหานคร) ทราบแล้ว ตามหนังสือสำนักงานเขตราษฎร์บูรณะ ที่ กท 6301/648 ลงวันที่ 6 สิงหาคม 2569 เข้าถึงรายงานได้จาก https://drive.google.com/file/d/1L9ai4Ks1bYkCNro_n5N_KqAZmWRjfgBs/view?usp=sharing | |
| 7709 |  | 31-07-2026 | 49.50 | 0.00 |  | - ดำเนินการดูแลบำรุงรักษาตามแผนที่กำหนด (ดำเนินการล้างทำความสะอาดท่อระบายน้ำ)
- รายงานผลการดำเนินงานล้างทำความสะอาดท่อระบายน้ำ ในระบบรายงานผลแผนงานการระบายน้ำ (สนน.01) ครบร้อยละ 100 แล้ว แบ่งเป็น
1) แรงงานเขต ดำเนินการได้ 31/31 ซอย 21,995/21,995 เมตร
2) จ้างเหมา ดำเนินการได้ 34/34 ซอย 27,505/27,505 เมตร
3) รวม ดำเนินการได้ 49,500/49,500 เมตร
- รายงานความก้าวหน้าผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ในระบบ BMA Policy Tracking ประจำเดือนกรกฎาคม 2569 แล้ว
- อยู่ระหว่างจัดทำรายงานสรุปผลฯ | |
| 7709 |  | 30-06-2026 | 49.50 | 0.00 |  | - ดำเนินการดูแลบำรุงรักษาตามแผนที่กำหนด (ดำเนินการล้างทำความสะอาดท่อระบายน้ำ)
- รายงานผลการดำเนินงานล้างทำความสะอาดท่อระบายน้ำ ในระบบรายงานผลแผนงานการระบายน้ำ (สนน.01) ครบร้อยละ 100 แล้ว แบ่งเป็น
1) แรงงานเขต ดำเนินการได้ 31/31 ซอย 21,995/21,995 เมตร
2) จ้างเหมา ดำเนินการได้ 34/34 ซอย 27,505/27,505 เมตร
3) รวม ดำเนินการได้ 49,500/49,500 เมตร
- รายงานความก้าวหน้าผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ในระบบ BMA Policy Tracking ประจำเดือนมิถุนายน 2569 แล้ว
- อยู่ระหว่างจัดทำรายงานสรุปผลฯ | |
| 7709 |  | 26-05-2026 | 49.50 | 0.00 |  | - ดำเนินการดูแลบำรุงรักษาตามแผนที่กำหนด (ดำเนินการล้างทำความสะอาดท่อระบายน้ำ)
- รายงานผลการดำเนินงานล้างทำความสะอาดท่อระบายน้ำ ในระบบรายงานผลแผนงานการระบายน้ำ (สนน.01) ประจำเดือนพฤษภาคม 2569 แล้ว แบ่งเป็น
1) แรงงานเขต ดำเนินการได้ 31/31 ซอย 21,995/21,995 เมตร
2) จ้างเหมา ดำเนินการได้ 34/34 ซอย 27,505/27,505 เมตร
3) รวม ดำเนินการได้ 49,500/49,500 เมตร
- รายงานความก้าวหน้าผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ในระบบ BMA Policy Tracking ประจำเดือนพฤษภาคม 2569 แล้ว | |

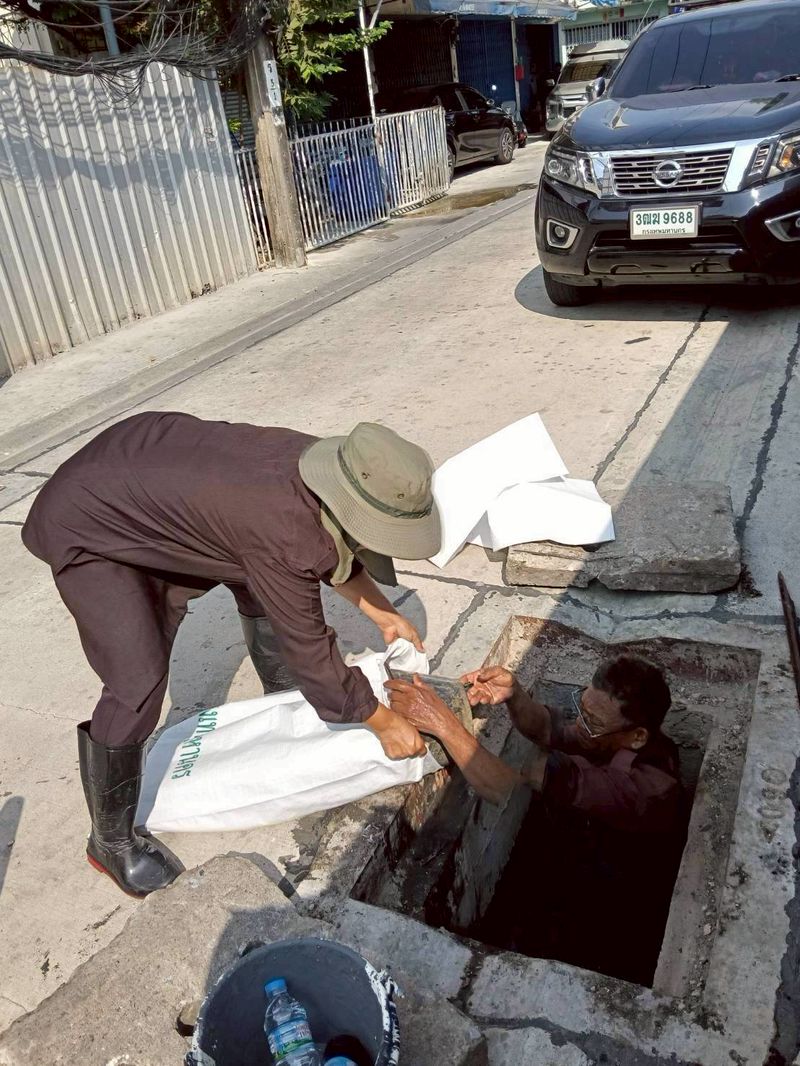

| 7709 |  | 27-04-2026 | 29.73 | 0.00 |  | - ดำเนินการดูแลบำรุงรักษาตามแผนที่กำหนด (ดำเนินการล้างทำความสะอาดท่อระบายน้ำ)
- รายงานผลการดำเนินงานล้างทำความสะอาดท่อระบายน้ำ ในระบบรายงานผลแผนงานการระบายน้ำ (สนน.01) ประจำเดือนเมษายน 2569 แล้ว แบ่งเป็น
1) แรงงานเขต ดำเนินการได้ 30/31 ซอย 20,188/21,995 เมตร
2) จ้างเหมา 34 ซอย ดำเนินการได้ 9,544/27,505 เมตร
3) รวม ดำเนินการได้ 29,732/49,500 เมตร
- รายงานความก้าวหน้าผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ในระบบ BMA Policy Tracking ประจำเดือนเมษายน 2569 (ครั้งที่ 2) แล้ว | |

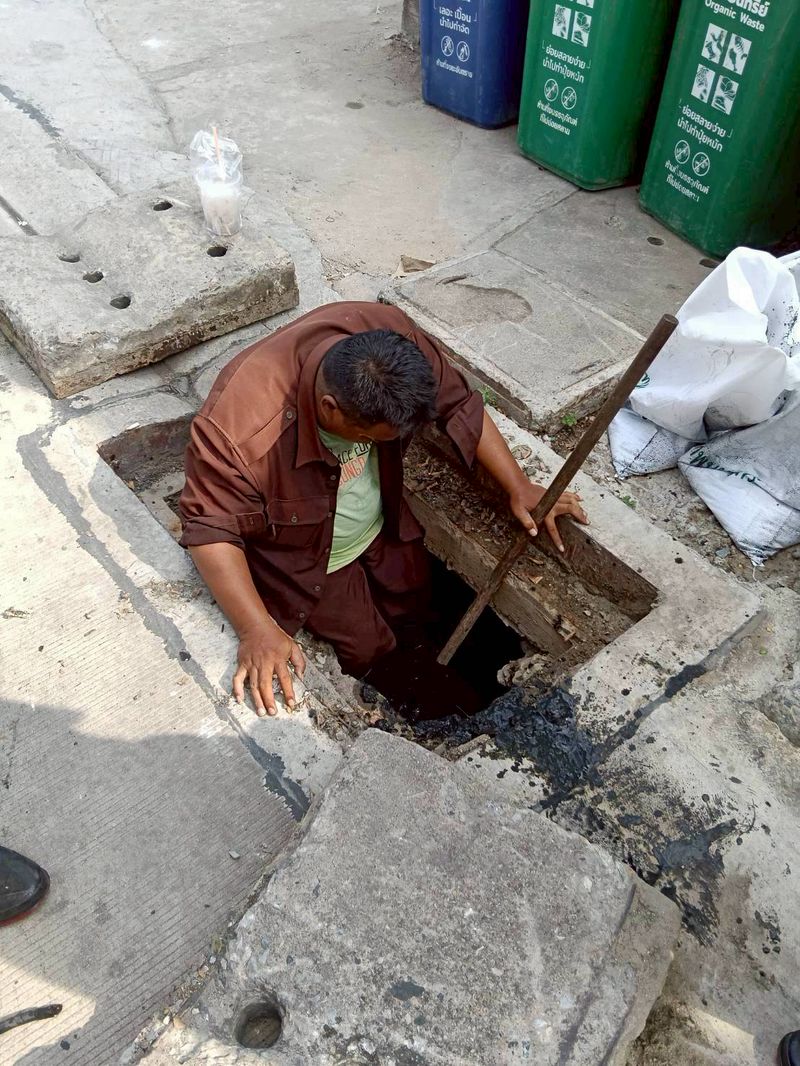

| 7709 |  | 20-04-2026 | 22.14 | 0.00 |  | - ดำเนินการดูแลบำรุงรักษาตามแผนที่กำหนด (ดำเนินการล้างทำความสะอาดท่อระบายน้ำ)
- รายงานผลการดำเนินงานล้างทำความสะอาดท่อระบายน้ำ ในระบบรายงานผลแผนงานการระบายน้ำ (สนน.01) ประจำเดือนเมษายน 2569 แล้ว แบ่งเป็น
1) แรงงานเขต ดำเนินการได้ 29/31 ซอย 19,738/21,995 เมตร
2) จ้างเหมา 34 ซอย ดำเนินการได้ 2,402/27,505 เมตร
3) รวม ดำเนินการได้ 22,140/49,500 เมตร
- รายงานความก้าวหน้าผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ในระบบ BMA Policy Tracking ประจำเดือนเมษายน 2569 แล้ว | |

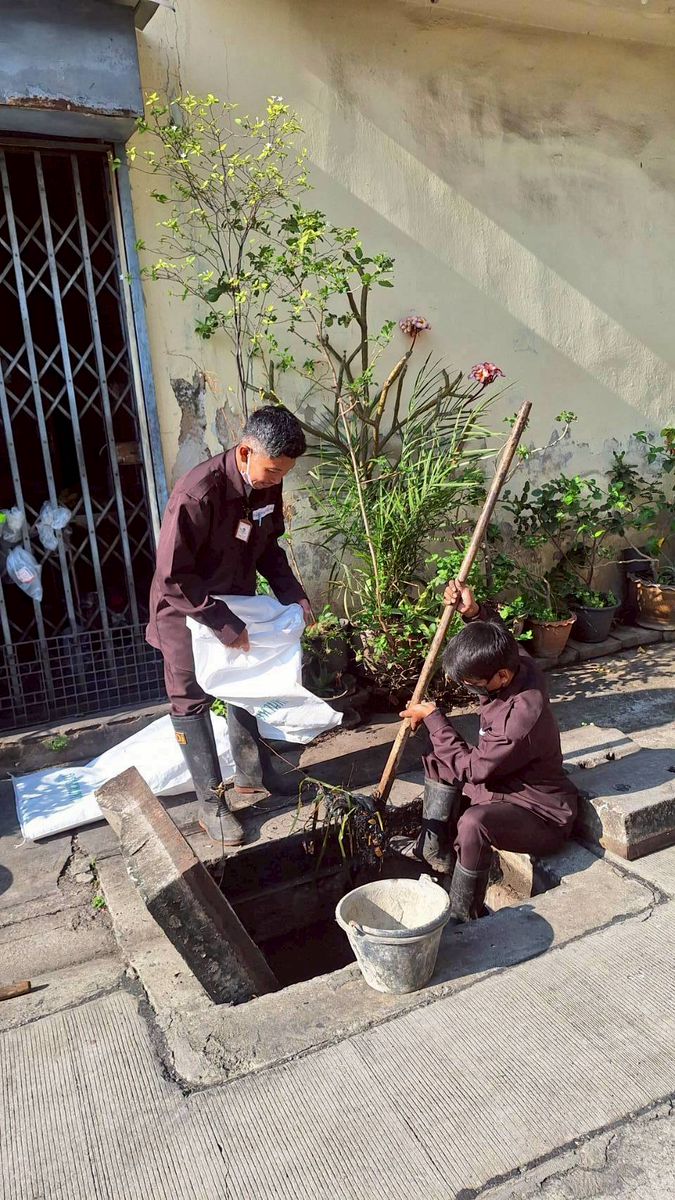

| 7709 |  | 01-04-2026 | 16.74 | 0.00 | .jpg) | [รายงานเดือนมีนาคม 2569 ฉบับแก้ไข]
- ดำเนินการดูแลบำรุงรักษาตามแผนที่กำหนด (ดำเนินการล้างทำความสะอาดท่อระบายน้ำ)
- รายงานผลการดำเนินงานล้างทำความสะอาดท่อระบายน้ำ ในระบบรายงานผลแผนงานการระบายน้ำ (สนน.01) ประจำเดือนมีนาคม 2569 แล้ว แบ่งเป็น
1) แรงงานเขต ดำเนินการได้ 27/31 ซอย 16,738/21,995 เมตร
2) จ้างเหมา ดำเนินการได้ 0/34 ซอย 0/27,505 เมตร
3) รวม ดำเนินการได้ 27/65 ซอย 16,738/49,500 เมตร
- รายงานความก้าวหน้าผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ในระบบ BMA Policy Tracking ประจำเดือนมีนาคม 2569 แล้ว | |
| 7709 |  | 27-03-2026 | 70.00 | 0.00 | .jpg) | - ดำเนินการดูแลบำรุงรักษาตามแผนที่กำหนด (ดำเนินการล้างทำความสะอาดท่อระบายน้ำ)
- รายงานผลการดำเนินงานล้างทำความสะอาดท่อระบายน้ำ ในระบบรายงานผลแผนงานการระบายน้ำ (สนน.01) ประจำเดือนมีนาคม 2569 แล้ว แบ่งเป็น
1) แรงงานเขต ดำเนินการได้ 27/31 ซอย 16,738/21,995 เมตร
2) จ้างเหมา ดำเนินการได้ 0/34 ซอย 0/27,505 เมตร
- รายงานความก้าวหน้าผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ในระบบ BMA Policy Tracking ประจำเดือนมีนาคม 2569 แล้ว | |

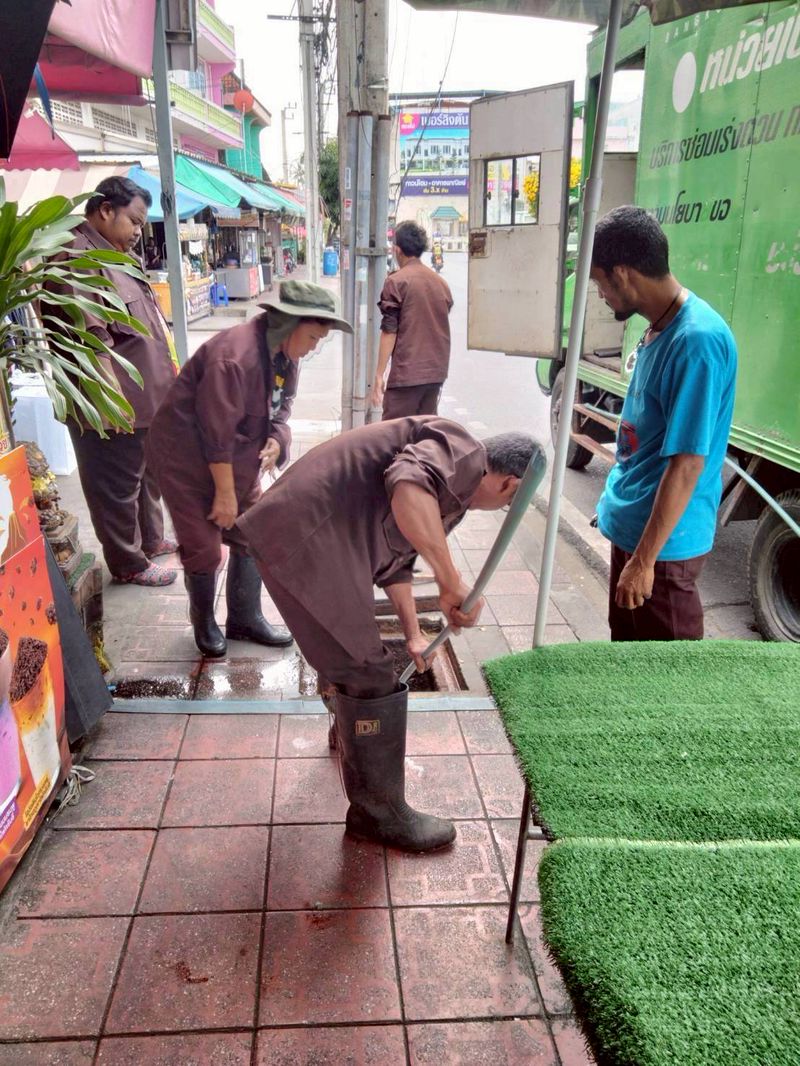

| 7709 |  | 27-02-2026 | 65.00 | 0.00 |  | - ดำเนินการดูแลบำรุงรักษาตามแผนที่กำหนด (ดำเนินการล้างทำความสะอาดท่อระบายน้ำ)
- รายงานผลการดำเนินงานล้างทำความสะอาดท่อระบายน้ำ ในระบบรายงานผลแผนงานการระบายน้ำ (สนน.01) ประจำเดือนกุมภาพันธ์ 2569 แล้ว แบ่งเป็น
1) แรงงานเขต ดำเนินการได้ 25/31 ซอย 14,938/21,995 เมตร
2) จ้างเหมา ดำเนินการได้ 0/34 ซอย 0/27,505 เมตร
- รายงานความก้าวหน้าผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ในระบบ BMA Policy Tracking ประจำเดือนกุมภาพันธ์ 2569 แล้ว | |

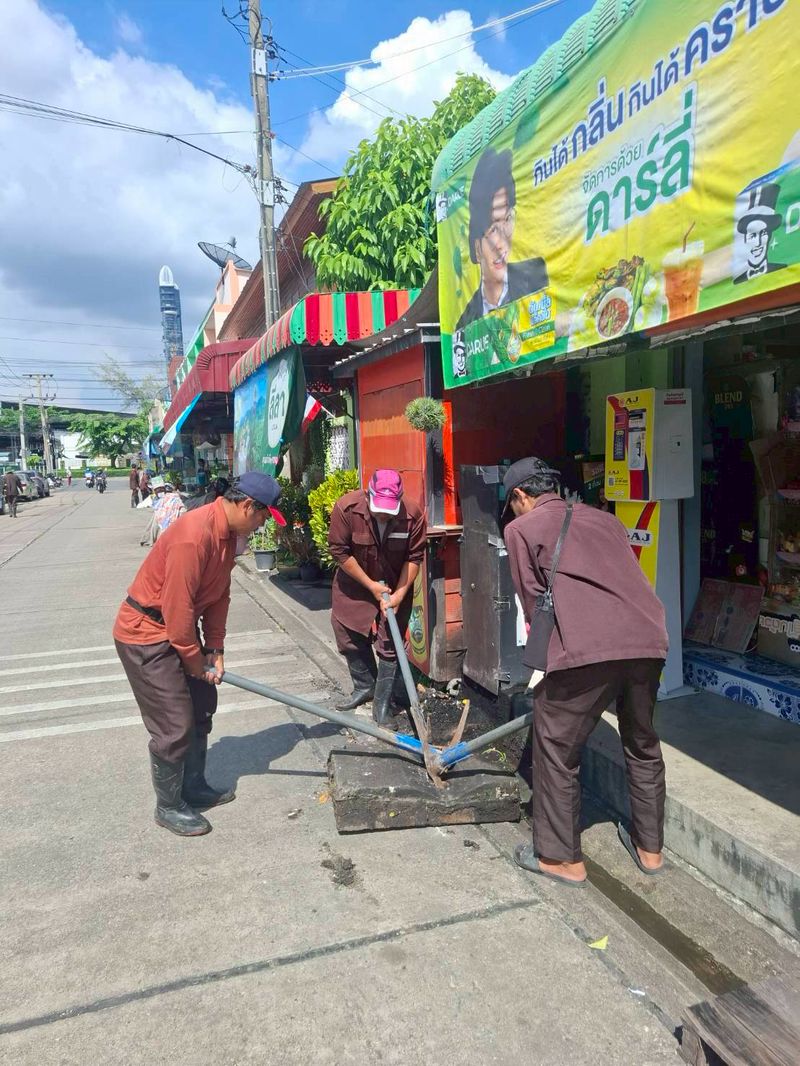

| 7709 |  | 29-01-2026 | 55.00 | 0.00 |  | - ดำเนินการดูแลบำรุงรักษาตามแผนที่กำหนด (ดำเนินการล้างทำความสะอาดท่อระบายน้ำ)
- รายงานผลการดำเนินงานล้างทำความสะอาดท่อระบายน้ำ ในระบบรายงานผลแผนงานการระบายน้ำ (สนน.01) ประจำเดือนมกราคม 2569 แล้ว แบ่งเป็น
1) แรงงานเขต ดำเนินการได้ 20/31 ซอย 10,300/21,995 เมตร
2) จ้างเหมา ดำเนินการได้ 0/34 ซอย 0/27,505 เมตร
- รายงานความก้าวหน้าผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ในระบบ BMA Policy Tracking ประจำเดือนมกราคม 2569 แล้ว | |
| 7709 |  | 22-12-2025 | 45.00 | 0.00 | .jpg) | - ดำเนินการดูแลบำรุงรักษาตามแผนที่กำหนด (ดำเนินการล้างทำความสะอาดท่อระบายน้ำ)
- รายงานผลการดำเนินงานล้างทำความสะอาดท่อระบายน้ำ ในระบบรายงานผลแผนงานการระบายน้ำ (สนน.01) ประจำเดือนธันวาคม 2568 แล้ว แบ่งเป็น
1) แรงงานเขต ดำเนินการได้ 19/31 ซอย 9,100/21,995 เมตร
2) จ้างเหมา ดำเนินการได้ 0/34 ซอย 0/27,505 เมตร
- รายงานความก้าวหน้าผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ในระบบ BMA Policy Tracking ประจำเดือนธันวาคม 2568 แล้ว | |
| 7709 |  | 22-12-2025 | 35.00 | 0.00 |  | - ดำเนินการดูแลบำรุงรักษาตามแผนที่กำหนด (ดำเนินการล้างทำความสะอาดท่อระบายน้ำ)
- รายงานผลการดำเนินงานล้างทำความสะอาดท่อระบายน้ำ ในระบบรายงานผลแผนงานการระบายน้ำ (สนน.01) ประจำเดือนพฤศจิกายน 2568 แล้ว แบ่งเป็น
1) แรงงานเขต ดำเนินการได้ 7/31 ซอย 2,500/21,995 เมตร
2) จ้างเหมา ดำเนินการได้ 0/34 ซอย 0/27,505 เมตร
- รายงานความก้าวหน้าผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ในระบบ BMA Policy Tracking ประจำเดือนพฤศจิกายน 2568 แล้ว | |
| 7709 |  | 22-12-2025 | 25.00 | 0.00 |  | - ดำเนินการดูแลบำรุงรักษาตามแผนที่กำหนด (ดำเนินการล้างทำความสะอาดท่อระบายน้ำ)
- รายงานผลการดำเนินงานล้างทำความสะอาดท่อระบายน้ำ ในระบบรายงานผลแผนงานการระบายน้ำ (สนน.01) ประจำเดือนตุลาคม 2568 แล้ว แบ่งเป็น
1) แรงงานเขต ดำเนินการได้ 0/31 ซอย 0/21,995 เมตร
2) จ้างเหมา ดำเนินการได้ 0/34 ซอย 0/27,505 เมตร
- รายงานความก้าวหน้าผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ในระบบ BMA Policy Tracking ประจำเดือนตุลาคม 2568 แล้ว | |
| 7709 |  | 22-12-2025 | 15.00 | 0.00 |  | กำหนดแผนงานในการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำฯ ประจำปี พ.ศ. 2569 ในส่วนของแผนการล้างทำความสะอาดท่อระบายน้ำ | |
| 7709 |  | 22-12-2025 | 5.00 | 0.00 |  | สำรวจพื้นที่ท่อระบายน้ำ | |
| 7734 |  | 31-08-2026 | 100.00 | 0.00 |  | 1. ดำเนินการล้างทำความสะอาดท่อระบายน้ำได้ 49,500/49,500 เมตร และดำเนินภารกิจในส่วนที่เกี่ยวข้อง (ตามแบบ ปผ.เดิม) แล้วเสร็จ ขอปิดการรายงาน
2. โดยมีการรายงานสรุปผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ปี 2569 ตามรูปแบบที่สำนักการระบายน้ำกำหนด เสนอผู้บริหารกรุงเทพมหานคร (นางสาวอรัญญา พรไชยะ รองปลัดกรุงเทพมหานคร ปฏิบัติราชการแทนปลัดกรุงเทพมหานคร) ทราบแล้ว ตามหนังสือสำนักงานเขตราษฎร์บูรณะ ที่ กท 6301/648 ลงวันที่ 6 สิงหาคม 2569 เข้าถึงรายงานได้จาก https://drive.google.com/file/d/1L9ai4Ks1bYkCNro_n5N_KqAZmWRjfgBs/view?usp=sharing | |
