ข้อมูลโครงการ :: ปรับปรุงซอยอินทาปัจ 13 ช่วงจากซอยเพชรเกษม 63 ถึงซอยเพชรเกษม 69 พื้นที่เขตบางแค

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงซอยอินทาปัจ 13 ช่วงจากซอยเพชรเกษม 63 ถึงซอยเพชรเกษม 69 พื้นที่เขตบางแค47,390,000.0076.00สำนักการโยธาส่วนก่อสร้างและบูรณะ 2 (กลุ่มงานก่อสร้างและบูรณะถนน 1)

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7382) 4 ปรับปรุง ซ่อมแซม และพัฒนาทางเท้า และทางเดินริมคลองกิโลเมตร0.160.000.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-6 of 6 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
738220-05-20260.000.00อยู่ระหว่างขอขยายอายุสัญญา ครั้งที่ 2 ปัญหาอุปสรรค เนื่องจากติดอุปสรรคแนวท่อประปาอยู่ในพื้นที่ ทำการปรับปรุงและทางสำนักงานประปาสาขาภาษีเจริญ ได้ดำเนินการวางท่อประปาชั่วคราว เพื่อทดแทนท่อประปาเดิมที่เป็นอุปสรรค ตามแผนงาน ช่วงที่ 1เสร็จเรียบร้อยแล้ว เมื่อวันที่ 30 มีนาคม 2569 คาดว่าจะขยายอายุสัญญา 99 วัน ถึงวันที่ 13 มิ.ย 69
738221-04-20260.000.00 อยู่ระหว่างขอขยายอายุสัญญา ครั้งที่ 2 ปัญหาอุปสรรค เนื่องจากติดอุปสรรคแนวท่อประปาอยู่ในพื้นที่ ทำการปรับปรุงและทางสำนักงานประปาสาขาภาษีเจริญ ได้ดำเนินการวางท่อประปาชั่วคราว เพื่อทดแทนท่อประปาเดิมที่เป็นอุปสรรค ตามแผนงาน ช่วงที่ 1เสร็จเรียบร้อยแล้ว เมื่อวันที่ 30 มีนาคม 2569 คาดว่าจะขยายอายุสัญญา 99 วัน ถึงวันที่ 13 มิ.ย 69
738219-03-20260.000.00รื้อบ่อพักในผิวจราจรเดิม, สร้างท่อระบายน้ำชนิดกลมในผิวจราจร ขนาด เส้นผ่าศูนย์กลาง 0.80 ม. ตามแบบและรายการ,สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. ขนาด เส้นผ่าศูนย์กลาง 0.80 ม. พร้อมฝาบ่อพัก ตามแบบและรายการ,รื้อผิวจราจรเดิม(ถนนแอสฟัลต์) หนาเฉลี่ย 0.10 ตามแบบและรายการ, สร้างผิวจราจร ค.ส.ล.หนา 0.25 ตามแบบและรายการโดยใช้คอนกรีตรับแรงอัดได้ไม่น้อยกว่า 240 กก/ตร.ซมที่ 24 ชม, สร้างรางระบายน้ำรูปตัวโอ (O-gutter) ขนาด? 0.30 รูปแบบที่ 2 (รับน้ำหนัก 10 ตัน) ตามแบบและรายการ,สร้างพื้นฐานไหล่ทางหินคลุกหนาเฉลี่ย 0.15 ม. ตามแบบและรายการ,สร้างไหล่ทาง ค.ส.ล. หนา 0.12 ม..พร้อมทรายปรับระดับ หนาเฉลี่ย 0.08 ม. ตามแบบและรายการ - แผนงาน 100.00 % - ผลงาน 22.00 % - ช้ากว่า 78.00 %
738220-02-20260.000.00รื้อบ่อพักในผิวจราจรเดิม, สร้างท่อระบายน้ำชนิดกลมในผิวจราจร ขนาด เส้นผ่าศูนย์กลาง 0.80 ม. ตามแบบและรายการ,สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. ขนาด เส้นผ่าศูนย์กลาง 0.80 ม. พร้อมฝาบ่อพัก ตามแบบและรายการ
738222-01-20260.000.00ดำเนินการเสริมขอบบ่อพัก ค.ส.ล. ท่อระบายน้ำ จำนวน 22 บ่อ
738229-12-20250.000.00ช่วงที่ปรับปรุงเป็นบริเวณที่ไม่มีทางเท้า จึงทำให้ผลงานตามค่าเป้าหมายหลัก เป็น 0

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-5 of 5 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ขออนุมัติแผนฯ,ราคากลาง,ประกวดราคา,ลงนามสัญญา,ขุดวางท่อ 50 เมตร,วางท่อระบายน้ำ,อยู่ระหว่างขยายอายุสัญญา เนื่องจากติดอุปสรรคแนวท่อประปาฯ55.0016-09-202426-01-2026
2รื้อบ่อพักในผิวจราจรเดิม, สร้างท่อระบายน้ำชนิดกลมในผิวจราจร ขนาด เส้นผ่าศูนย์กลาง 0.80 ม. ตามแบบและรายการ,สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. ขนาด เส้นผ่าศูนย์กลาง 0.80 ม. พร้อมฝาบ่อพัก ตามแบบและรายการ 10.0027-01-202625-02-2026
3รื้อบ่อพักในผิวจราจรเดิม, สร้างท่อระบายน้ำชนิดกลมในผิวจราจร ขนาด เส้นผ่าศูนย์กลาง 0.80 ม. ตามแบบและรายการ,สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. ขนาด เส้นผ่าศูนย์กลาง 0.80 ม. พร้อมฝาบ่อพัก ตามแบบและรายการ,รื้อผิวจราจรเดิม(ถนนแอสฟัลต์) หนาเฉลี่ย 0.10 ตามแบบและรายการ, สร้างผิวจราจร ค.ส.ล.หนา 0.25 ตามแบบและรายการโดยใช้คอนกรีตรับแรงอัดได้ไม่น้อยกว่า 240 กก/ตร.ซมที่ 24 ชม, สร้างรางระบายน้ำรูปตัวโอ (O-gutter) ขนาด? 0.30 รูปแบบที่ 2 (รับน้ำหนัก 10 ตัน) ตามแบบและรายการ,สร้างพื้นฐานไหล่ทางหินคลุกหนาเฉลี่ย 0.15 ม. ตามแบบและรายการ,สร้างไหล่ทาง ค.ส.ล. หนา 0.12 ม..พร้อมทรายปรับระดับ หนาเฉลี่ย 0.08 ม. ตามแบบและรายการ10.0026-02-202625-03-2026
4อยู่ระหว่างขอขยายอายุสัญญา ครั้งที่ 21.0026-03-006925-05-0069
4ตรวจรับงานงวดสุดท้าย1.0026-02-202625-03-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-5 of 5 items.
ลำดับวันที่รายงานผลการดำเนินงาน

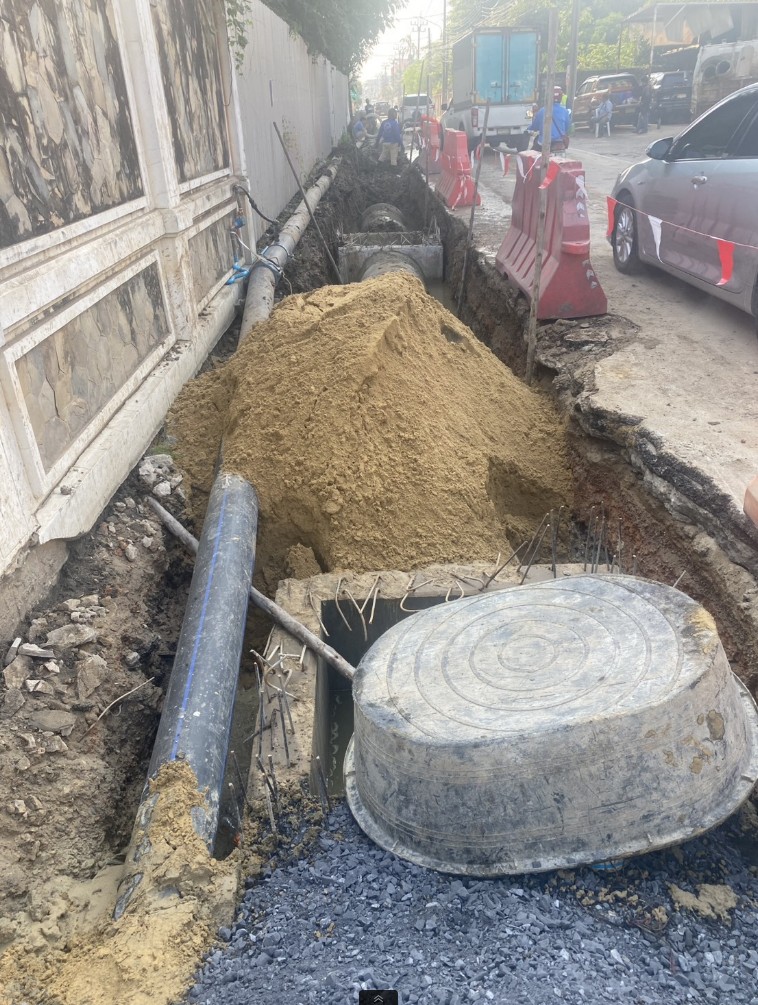

122-01-2026 16:05:5955.00

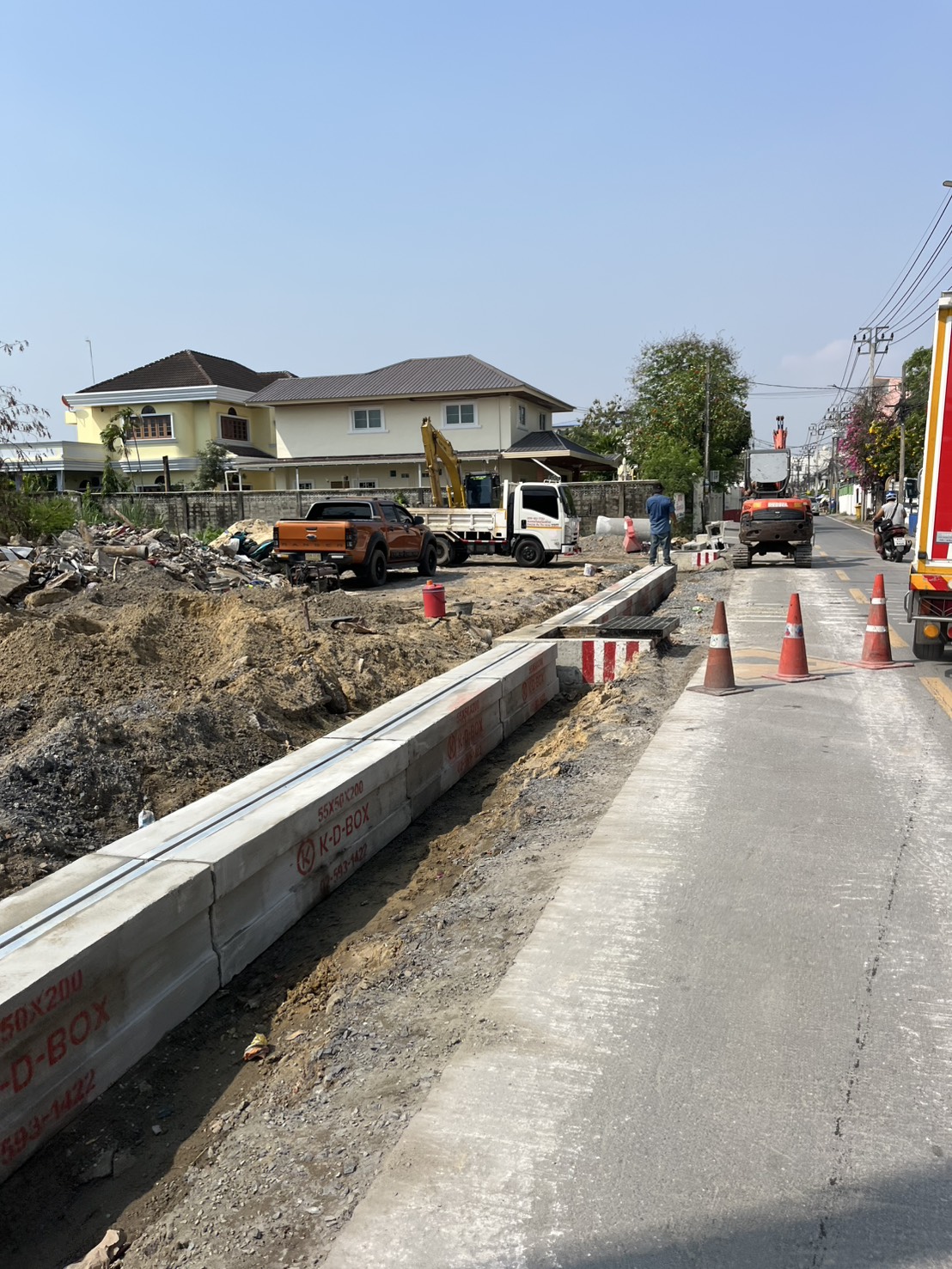

220-02-2026 15:47:4210.00

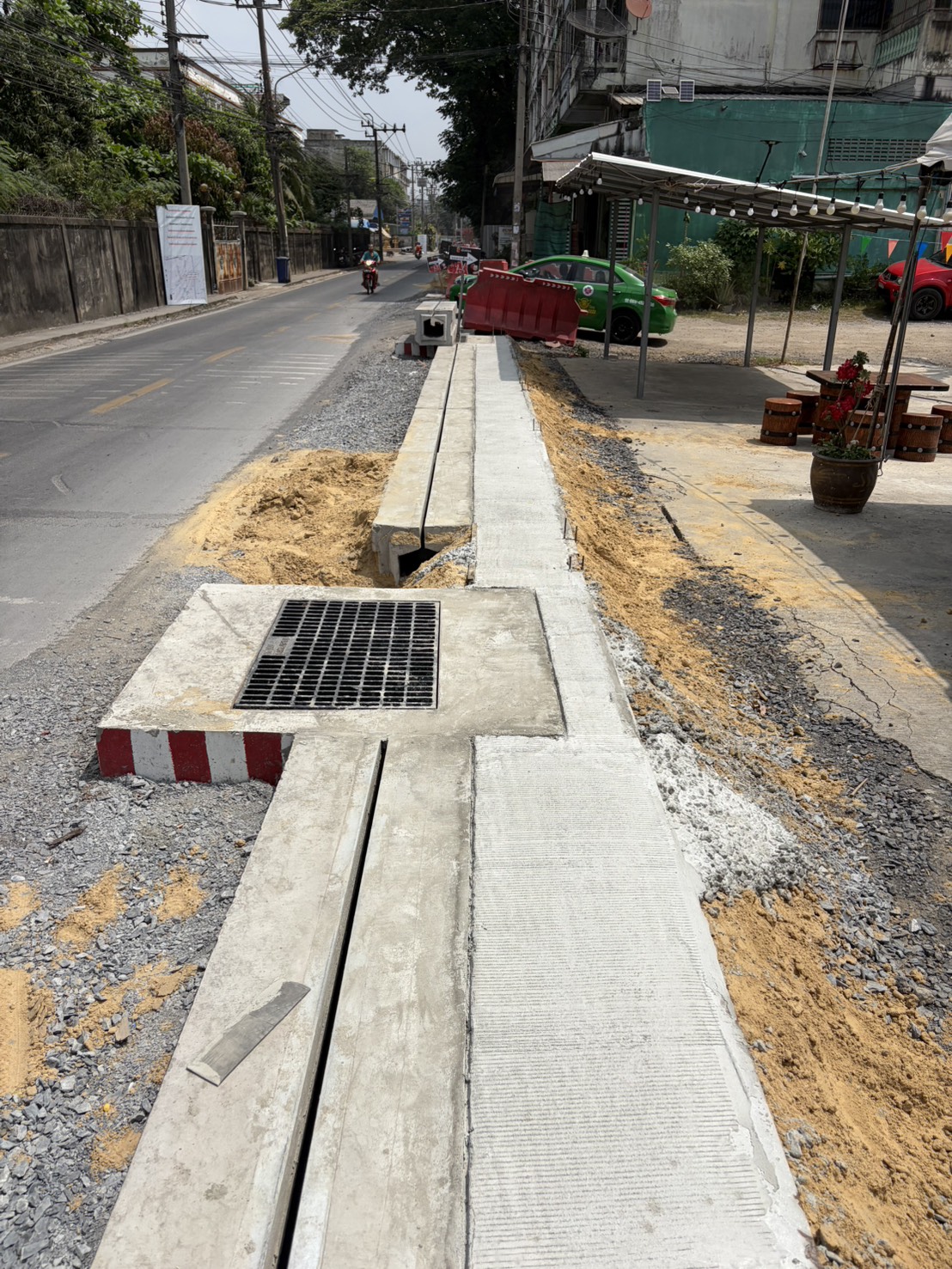

319-03-2026 11:37:4010.00
420-05-2026 16:22:211.00
400.00
