ข้อมูลโครงการ :: กิจกรรมลอกคลอง

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-กิจกรรมลอกคลอง395,800.0080.00สำนักงานเขตคลองสานฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7710) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล)กิโลเมตร16.1716.17100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-10 of 10 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

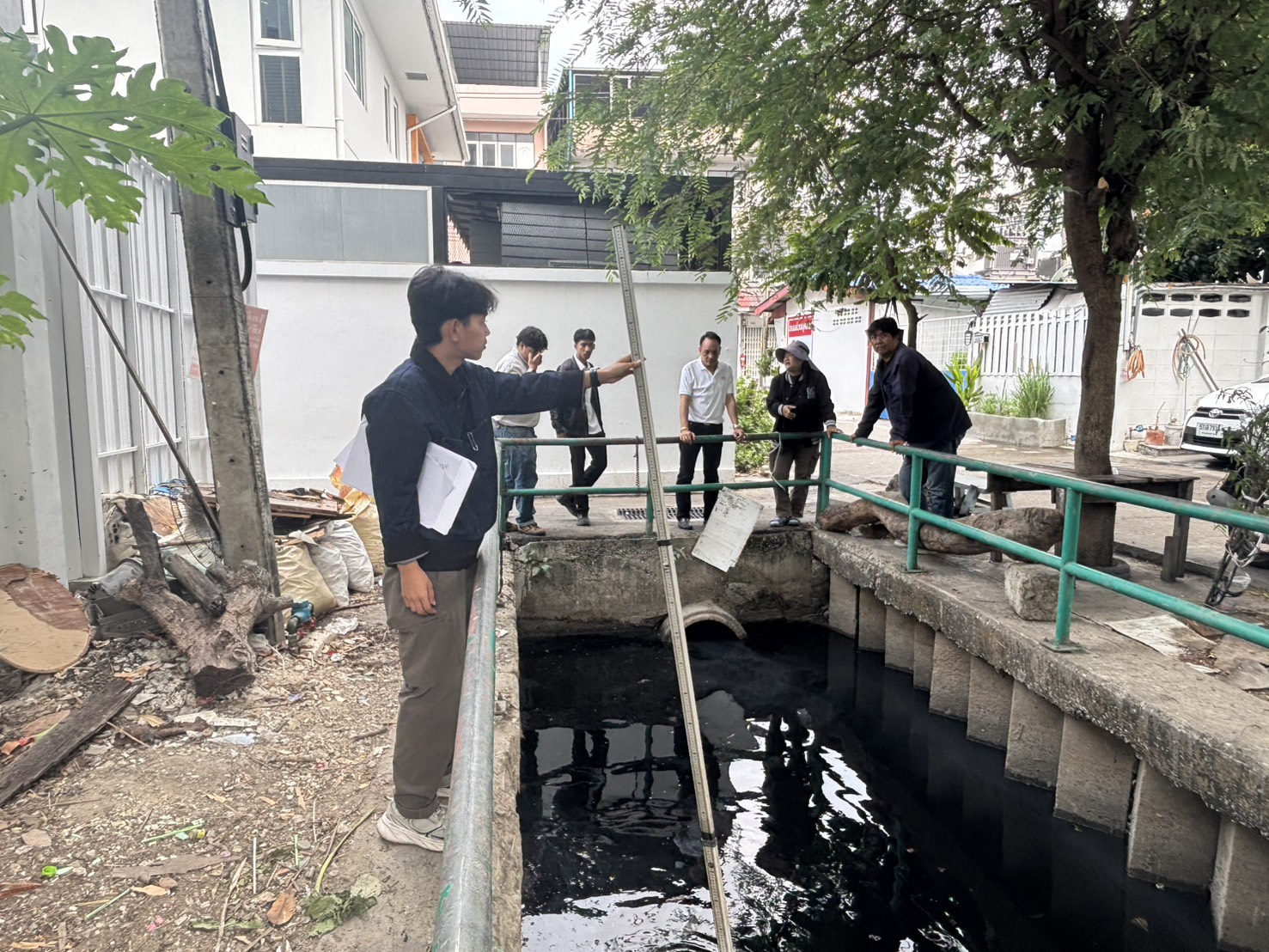

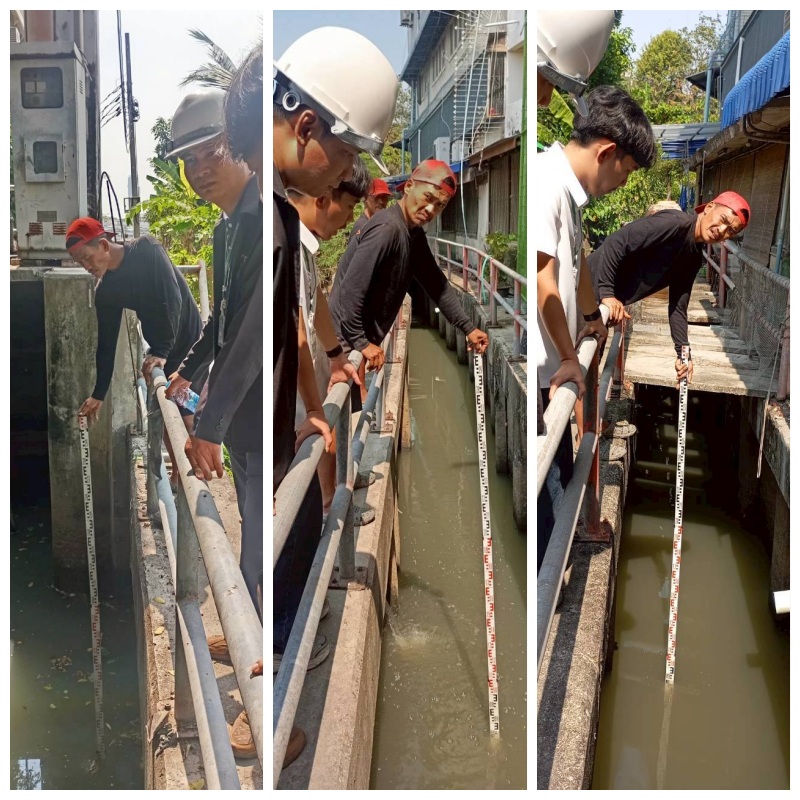

771028-05-202616.170.00ดำเนินการตรวจรับงานขุดลอกคลองเรียบร้อยเเล้ว
771001-05-20260.000.00ดำเนินการตรวจรับงานขุดลอกคลองวัดสุวรรณใต้เสร็จสิ้น

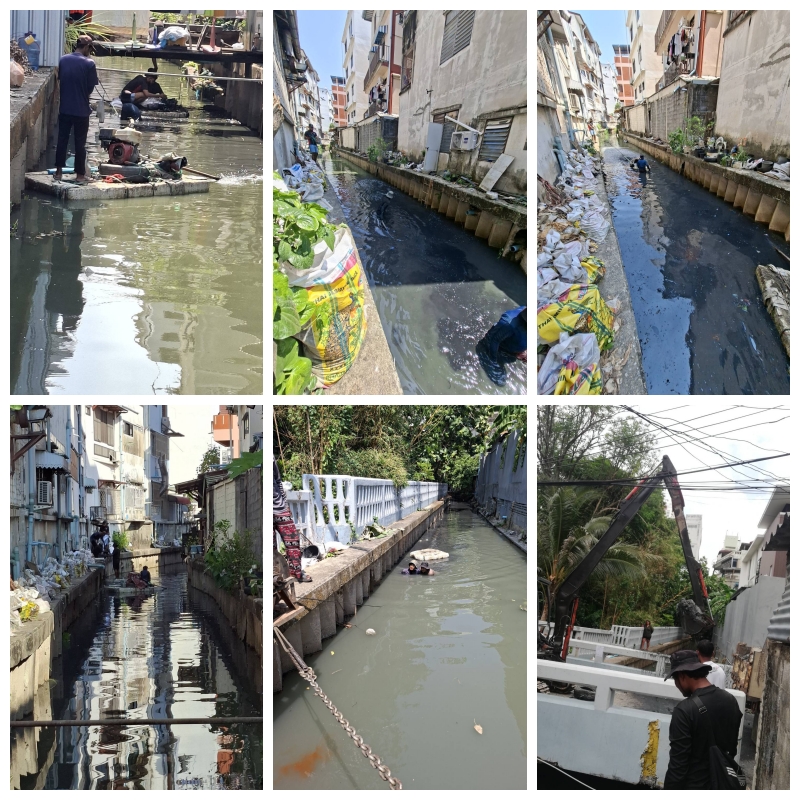

771031-03-20260.000.00ขุดลอกคลองโรงหนัง(หลังซอยจำเริญ) จากคลองบางไส้ไก่ถึงแม่น้ำเจ้าพระยา ตามสัญญาจ้างเลขที่ 4/2569 ลว. 30 ธ.ค. 2568 ระยะเวลาดำเนินการ 90 วัน ความยาวประมาณ 1380 เมตร ปัจจุบันตรวจรับงานเสร็จเรียบร้อยแล้วเมื่อวันที่ 31 มี.ค. 2569

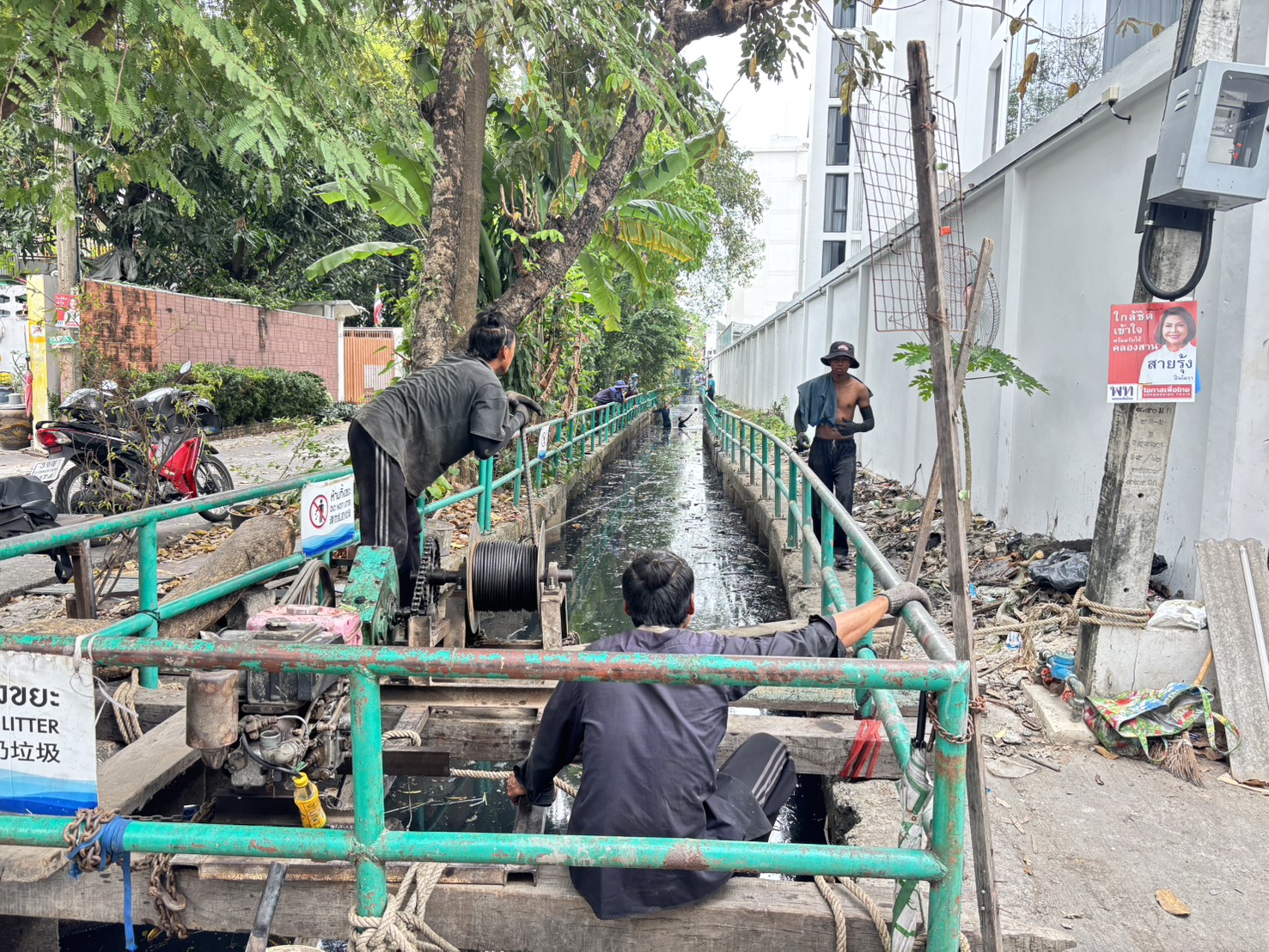

771013-02-20260.000.00ขุดลอกคลองโรงปลา จากถนนเจริญนครถึงแม่น้ำเจ้าพระยา ตามใบสั่งจ้างเลขที่ 5/2569 ลว. 26 ธ.ค. 2568 ระยะเวลาดำเนินการ 60 วัน ความยาวประมาณ 422 เมตร ปัจจุบันตรวจรับงานเสร็จเรียบร้อยแล้วเมื่อวันที่ 26 ม.ค. 2569
771013-02-20260.000.00ขุดลอกคลองโรงปลา จากถนนเจริญนครถึงแม่น้ำเจ้าพระยา ตามใบสั่งจ้างเลขที่ 5/2569 ลว. 26 ธ.ค. 2568 ระยะเวลาดำเนินการ 60 วัน ความยาวประมาณ 422 เมตร ปัจจุบันตรวจรับงานเสร็จเรียบร้อยแล้วเมื่อวันที่ 26 ม.ค. 2569
771013-02-20260.000.00ขุดลอกคลองวัดทองนพคุณ(ส่วนล่าง) จากวัดทองนพคุณถึงแม่น้ำเจ้าพระยา ตามใบสั่งจ้างเลขที่ 4/2569 ลว. 26 ธ.ค. 2568 ระยะเวลาดำเนินการ 60 วัน ความยาวประมาณ 260 เมตร ปัจจุบันตรวจรับงานเสร็จเรียบร้อยแล้วเมื่อวันที่ 26 ม.ค. 2569
771013-02-20260.000.00ขุดลอกคลองวัดทองนพคุณ(ส่วนล่าง) จากวัดทองนพคุณถึงแม่น้ำเจ้าพระยา ตามใบสั่งจ้างเลขที่ 4/2569 ลว. 26 ธ.ค. 2568 ระยะเวลาดำเนินการ 60 วัน ความยาวประมาณ 260 เมตร ปัจจุบันตรวจรับงานเสร็จเรียบร้อยแล้วเมื่อวันที่ 26 ม.ค. 2569
771031-01-202680.000.00อยู่ระหว่างดำเนินการตามสัญญา จำนวน 5 คลอง
771031-01-20260.000.00อยู่ระหว่างตรวจร่างสัญญา 3 คลอง เเละประกาศผู้ชนะเสนอราคาได้ตัวผู้รับจ้างเเล้ว 2 คลอง
771030-12-20250.000.00อยู่ระหว่างตรวจร่างสัญญา 3 คลอง เเละประกาศผู้ชนะเสนอราคาได้ตัวผู้รับจ้างเเล้ว 2 คลอง

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-7 of 7 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำและเห็นชอบแผน/ประการศแผนจัดซื้อจัดจ้าง10.0001-10-202531-10-2025
2จัดทำเเละเห็นชอบร่างขอบเขตของงาน รายละเอียดคุณลักษณะพัสดุ10.0001-10-202531-10-2025
3จัดทำและเห็นชอบราคากลาง10.0001-11-202531-12-2025
4จัดทำและเห็นชอบรายการขอซื้อขอจ้างยื่นเสนอราคา10.0001-12-202529-12-2025
5รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง10.0001-12-202531-12-2025
6ประกาศผู้ชนะเสนอราคา10.0001-12-202531-01-2026
7ลงนามในสัญญา และการบริหารสัญญา20.0031-01-202625-03-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
ลำดับวันที่รายงานผลการดำเนินงาน
130-12-2025 10:41:1410.00
230-12-2025 10:50:0410.00
330-12-2025 10:48:0410.00
430-12-2025 11:42:5010.00
530-12-2025 11:43:2210.00
631-01-2026 13:27:3910.00
731-01-2026 13:33:0320.00
