รายละเอียดโครงการ
Showing 1-1 of 1 item.
| สยป.1 | File | ชื่อโครงการ/กิจกรรม | งบประมาณฯ | ความคืบหน้าฯ | หน่วยงานที่รับผิดชอบ | ส่วนราชการ/ฝ่าย |
|---|---|---|---|---|---|---|
![]() | ล้างทำความสะอาดท่อระบายน้ำ | 936,300.00 | 100.00 | สำนักงานเขตทวีวัฒนา | ฝ่ายโยธา |
KRs ที่เกี่ยวข้อง
Showing 1-1 of 1 item.
| สยป.2 | Action | KEY_RESULT | หน่วยนับ | ค่าเป้าหมาย | ผลการดำเนินงาน | ความคืบหน้าของ KR(%) |
|---|---|---|---|---|---|---|
![]() | - | (7709) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ทำความสะอาดท่อระบายน้ำ) | กิโลเมตร | 56.01 | 56.01 | 100.00 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-13 of 13 items.
| KEY RESULT | สยป.3 | วันที่รายงาน | ผลการดำเนินงาน (#1) | ... (#2) | Photo | REPORT_NOTE | เชื่อมโยงข้อมูลเกี่ยวข้องฯ |
|---|---|---|---|---|---|---|---|
| 7709 | ![]() | 31-08-2026 | 56.01 | 0.00 | สำนักงานเขตทวีวัฒนา ได้มีหนังสือหนังสือสำนักงานเขตทวีวัฒนา ที่ กท 8601/3852 ลงวันที่ 31 ตุลาคม 2569 รายงานผลการดำเนินงานการดูแลบำรุงรักษาและคงสภาพของระบบระบายน้ำ ตามตัววัดผลหลัก (KRs) . แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอก ซอย ปี พ.ศ. 2569 เสนอผู้บริหารกรุงเทพมหานครทราบ รายละเอียดตาม link ที่แนบ https://drive.google.com/drive/u/0/folders/1eGCesHo7u0dmWsRQjRvLJ-2tT5JNsbNO | ||
| 7709 | ![]() | 24-08-2026 | 56.01 | 0.00 | ปีงบประมาณ 2569 ค่าเป้าหมายที่ดำเนินการโดยแรงงานเขต จำนวน 42.581 เมตร ดำเนินการแล้วเสร็จ 42.581 เมตร , ค่าเป้าหมายที่ดำเนินการโดยจ้างเหมาเอกชน 13.430 เมตร ดำเนินการแล้วเสร็จ 13.430 เมตร | ||
| 7709 | ![]() | 22-07-2026 | 56.01 | 0.00 | ปีงบประมาณ 2569 ค่าเป้าหมายที่ดำเนินการโดยแรงงานเขต จำนวน 42.581 เมตร ดำเนินการแล้วเสร็จ 42.581 เมตร , ค่าเป้าหมายที่ดำเนินการโดยจ้างเหมาเอกชน 13.430 เมตร ดำเนินการแล้วเสร็จ 13.430 เมตร | ||
| 7709 | ![]() | 23-06-2026 | 56.01 | 0.00 | ปีงบประมาณ 2569 ค่าเป้าหมายที่ดำเนินการโดยแรงงานเขต จำนวน 42.581 เมตร ดำเนินการแล้วเสร็จ 42.581 เมตร , ค่าเป้าหมายที่ดำเนินการโดยจ้างเหมาเอกชน 13.430 เมตร ดำเนินการแล้วเสร็จ 13.430 เมตร | ||

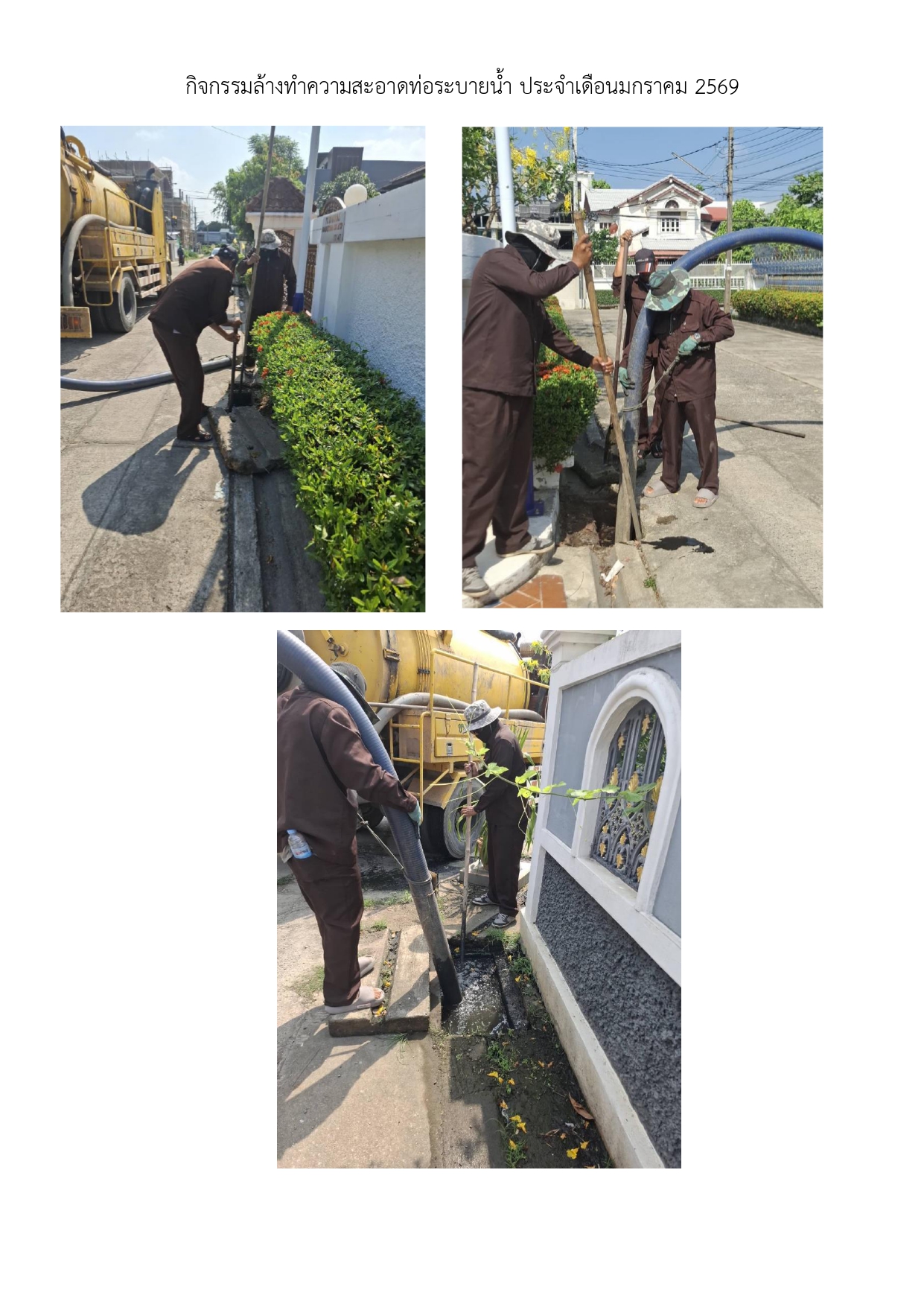

| 7709 | ![]() | 22-05-2026 | 56.01 | 0.00 | ปีงบประมาณ 2569 ค่าเป้าหมายที่ดำเนินการโดยแรงงานเขต จำนวน 42.581 เมตร ดำเนินการแล้วเสร็จ 42.581 เมตร , ค่าเป้าหมายที่ดำเนินการโดยจ้างเหมาเอกชน 13.430 เมตร ดำเนินการแล้วเสร็จ 13.430 เมตร | ||

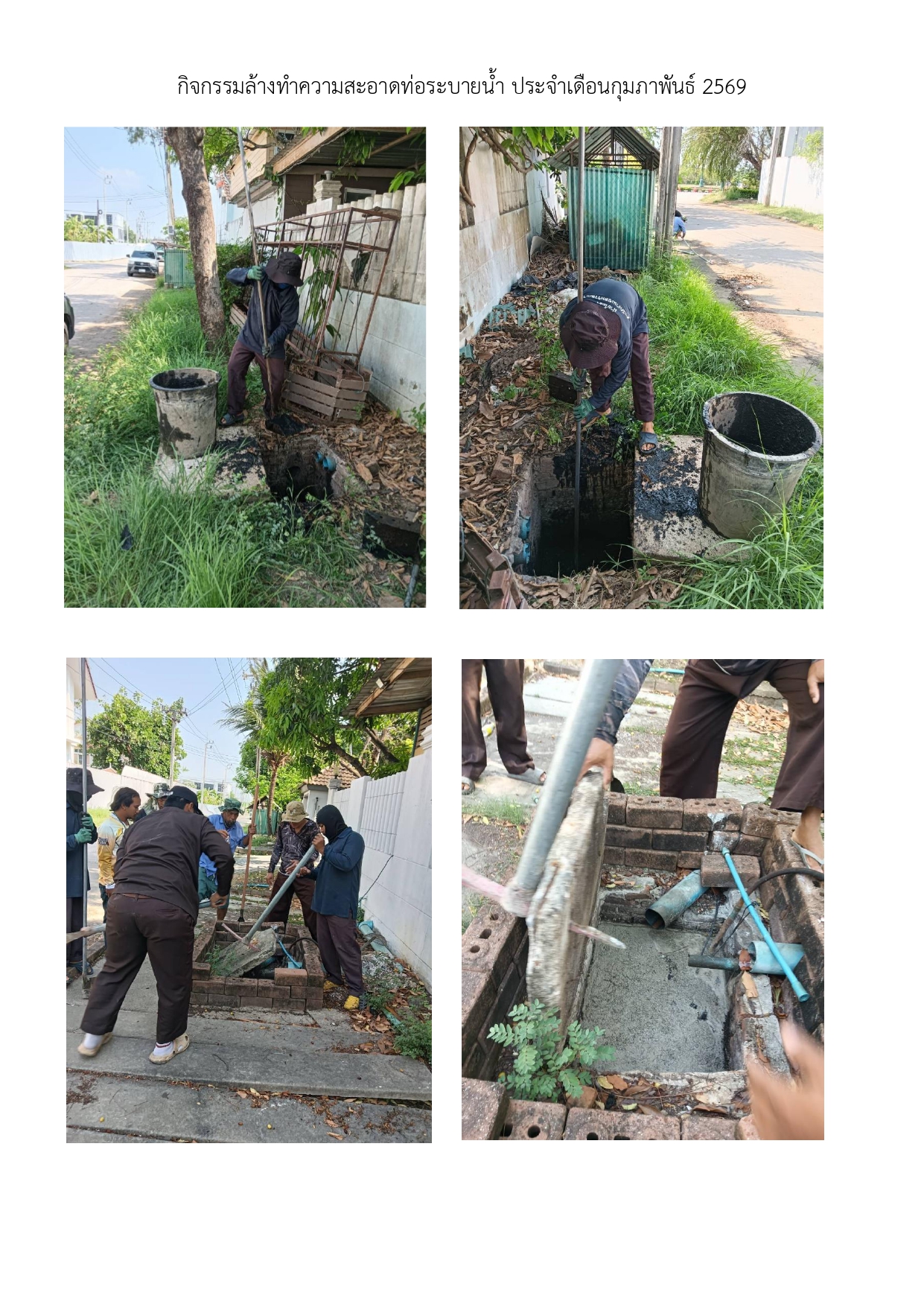

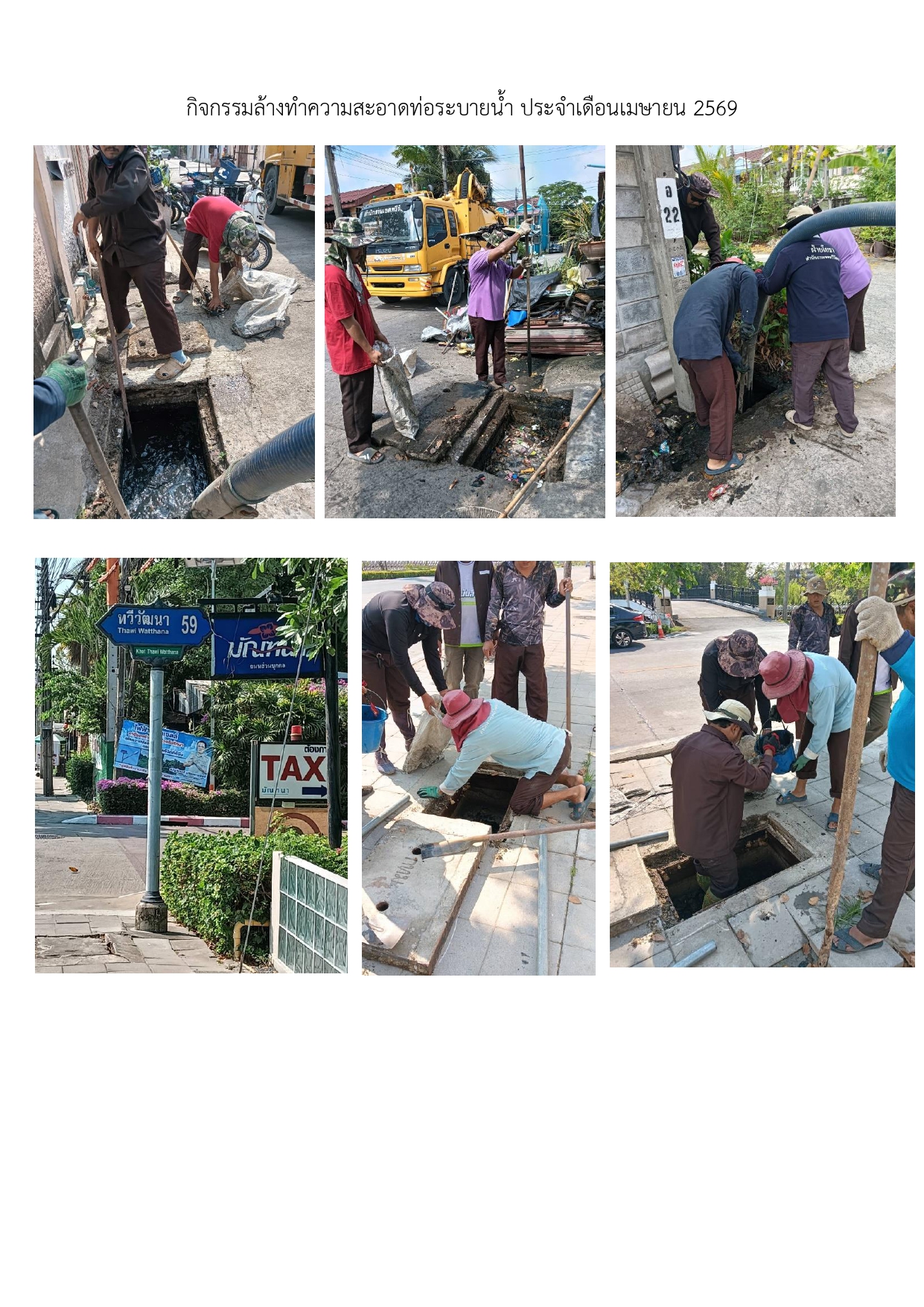

| 7709 | ![]() | 21-04-2026 | 56.01 | 0.00 | ปีงบประมาณ 2569 ค่าเป้าหมายที่ดำเนินการโดยแรงงานเขต จำนวน 42.581 เมตร ดำเนินการแล้วเสร็จ 42.581 เมตร , ค่าเป้าหมายที่ดำเนินการโดยจ้างเหมาเอกชน 13.430 เมตร ดำเนินการแล้วเสร็จ 13.430 เมตร | ||
| 7709 | ![]() | 09-04-2026 | 56.01 | 0.00 | ขอแก้ไขรายละเอียด ปีงบประมาณ 2569 ค่าเป้าหมายที่ดำเนินการโดยแรงงานเขต จำนวน 42.581 เมตร ดำเนินการแล้วเสร็จ 42.581 เมตร , ค่าเป้าหมายที่ดำเนินการโดยจ้างเหมาเอกชน 13.430 เมตร ดำเนินการแล้วเสร็จ 13.430 เมตร | ||

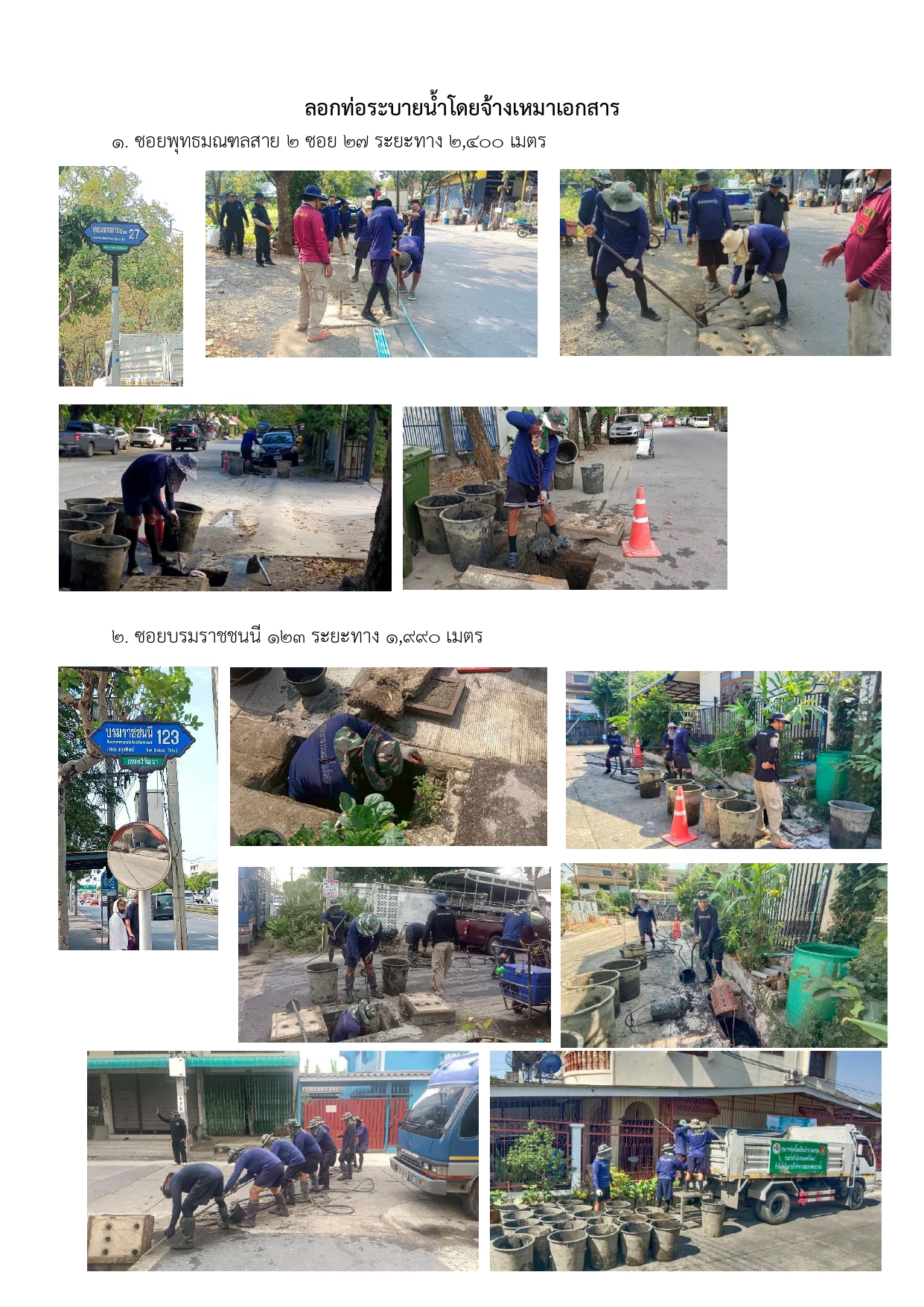

| 7709 | ![]() | 28-03-2026 | 42.58 | 0.00 | ปีงบประมาณ 2569 ค่าเป้าหมายที่ดำเนินการโดยแรงงานเขต จำนวน 32.711 เมตร ดำเนินการแล้วเสร็จ 32.711 เมตร , ค่าเป้าหมายที่ดำเนินการโดยจ้างเหมาเอกชน 9.870 เมตร ดำเนินการแล้วเสร็จ 9.870 เมตร | ||

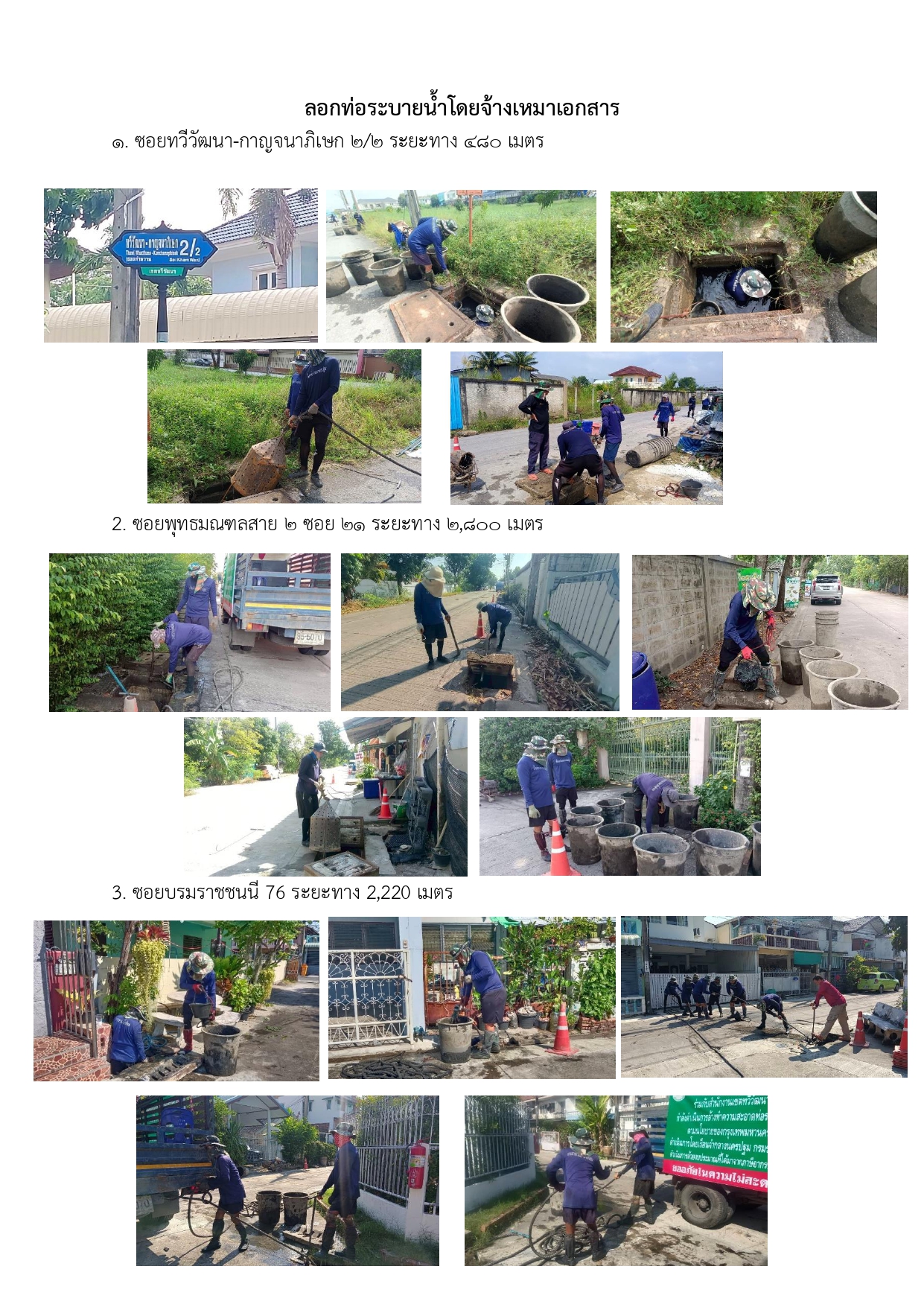

| 7709 | ![]() | 28-03-2026 | 42.58 | 0.00 | ลอกท่อ 1. เดือนตุลาคม 2568 โดยแรงงานเขต ระยะทาง 8.697 2. เดือนพฤศจิกายน 2568 โดยแรงงานเขต ระยะทาง 5.462 , โดยจ้างเหมาเอกชน ระยะทาง 4.870 เมตร 3. เดือนธันวาคม 2568 โดยแรงงานเขต ระยะทาง 7.462 , โดยจ้างเหมาเอกชน ระยะทาง 5.00 เมตร 4. เดือนมกราคม 2569 โดยแรงงานเขต ระยะทาง 9.090 เมตร 5. เดือนกุมภาพันธ์ 2569 โดยแรงงานเขต ระยะทาง 2.000 เมตร รวม 42.581 เมตร | ||
| 7709 | ![]() | 30-01-2026 | 40.58 | 0.00 | ลอกท่อ 1. เดือนตุลาคม 2568 โดยแรงงานเขต ระยะทาง 8.697 2. เดือนพฤศจิกายน 2568 โดยแรงงานเขต ระยะทาง 5.462 , โดยจ้างเหมาเอกชน ระยะทาง 4.870 เมตร 3. เดือนธันวาคม 2568 โดยแรงงานเขต ระยะทาง 7.462 , โดยจ้างเหมาเอกชน ระยะทาง 5.00 เมตร 4. เดือนมกราคม 2569 โดยแรงงานเขต ระยะทาง 9.090 รวม 40.581 เมตร | ||
| 7709 | ![]() | 30-01-2026 | 31.49 | 0.00 | ลอกท่อ 1. เดือนตุลาคม 2568 โดยแรงงานเขต ระยะทาง 8.697 2. เดือนพฤศจิกายน 2568 โดยแรงงานเขต ระยะทาง 5.462 , โดยจ้างเหมาเอกชน ระยะทาง 4.870 เมตร 3. เดือนพธันวาคม 2568 โดยแรงงานเขต ระยะทาง 7.462 , โดยจ้างเหมาเอกชน ระยะทาง 5.00 เมตร รวม 31.491 เมตร | ||
| 7709 | ![]() | 30-01-2026 | 19.03 | 0.00 | ลอกท่อ 1. เดือนตุลาคม 2568 โดยแรงงานเขต ระยะทาง 8.697 2. เดือนพฤศจิกายน 2568 โดยแรงงานเขต ระยะทาง 5.462 , โดยจ้างเหมาเอกชน ระยะทาง 4.870 เมตร รวม 19.029 เมตร | ||
| 7709 | ![]() | 30-12-2025 | 8.70 | 0.00 | ลอกท่อโดยแรงงานเขต ประจำเดือนตุลาคม 2568 ระยะทาง 8.697 เมตร |
ขั้นตอนการดำเนินงานโครงการ/กิจกรรม
Showing 1-5 of 5 items.
| สยป.3 | ลำดับ | ขั้นตอน/รายละเอียดงาน | ร้อยละของงาน | เริ่มต้นวันที่ | สิ้นสุดวันที่ |
|---|---|---|---|---|---|
![]() | 1 | สำนักการระบายน้ำกำหนดรูปแบบรายงานสรุปผลการดำเนินการดูแลรักษาและคงสภาพการระบายน้ำของระบบระบายน้ำ (ปี 2569 ) ให้แก่สำนักงานเขต (สนน) ระยะ 6 เดือน | 20.00 | 01-11-2025 | 31-12-2025 |
![]() | 2 | ดำเนินการดูแลบำรุงรักษาตามแผนกำหนด ล้างทำความสะอาดท่อระบายน้ำ | 50.00 | 01-10-2025 | 31-05-2026 |
![]() | 3 | รายงานผลการดำเนินการล้างทำความสะอาดท่อระบายน้ำ ในระบบรายงานผลแผนงานการระบายน้ำ สนน.01,02 ทุกเดือน (สนข. ระยะ 12 เดือน) | 10.00 | 01-11-2025 | 30-09-2026 |
![]() | 4 | รายงานความก้าวหน้าผลการดำเนินการดูแลบำรุงรักษาคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานครเป็นประจำทุกเดือน ในระบบ BMA Policy Tracking (สนข. ระยะ 12 เดือน) | 10.00 | 01-11-2025 | 30-09-2026 |
![]() | 5 | รายงานสรุปผลการดำเนินการดูแลบำรุงรักษาเพื่อคงประสิทธิภาพของระบบระบายน้ำในพื้นที่กรุงเทพมหานคร ปี 2569 ตามรูปแบบที่สำนักการระบายน้ำกำหนดเสนอผู้บริหารกรุงเทพมหานคร ทราบ พร้อมส่งไฟล์ผ่านระบบ BMA Policy Tracking ภายในเดือนก.ย. 2569 | 10.00 | 01-09-2026 | 30-09-2026 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-5 of 5 items.
| ลำดับ | วันที่รายงาน | ผลการดำเนินงาน |
|---|---|---|
| 1 | 30-03-2026 11:09:20 | 20.00 |
| 2 | 30-03-2026 11:09:23 | 50.00 |
| 3 | 30-03-2026 11:09:30 | 10.00 |
| 4 | 30-03-2026 11:09:42 | 10.00 |
| 5 | 31-08-2026 16:31:58 | 10.00 |
