ข้อมูลโครงการ :: ก่อสร้างเขื่อน ค.ส.ล. (ดาดท้องคลอง) คลองวัดดอกไม้ จากซอยสาธุประดิษฐ์ 34 แยก 11 ถึงสุดปลายคลองวัดดอกไม้

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ก่อสร้างเขื่อน ค.ส.ล. (ดาดท้องคลอง) คลองวัดดอกไม้ จากซอยสาธุประดิษฐ์ 34 แยก 11 ถึงสุดปลายคลองวัดดอกไม้24,796,000.0030.00สำนักงานเขตยานนาวาฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(99) อื่นๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.0020.0020.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-12 of 12 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
9926-12-20240.000.00อยู่ระหว่างทำเอกสารจัดซื้อจัดจ้าง
9903-09-20255.000.00ตอกเสาเข็มนั่งร้าน
9913-08-20255.000.00ตอกเสาเข็มนั่งร้าน

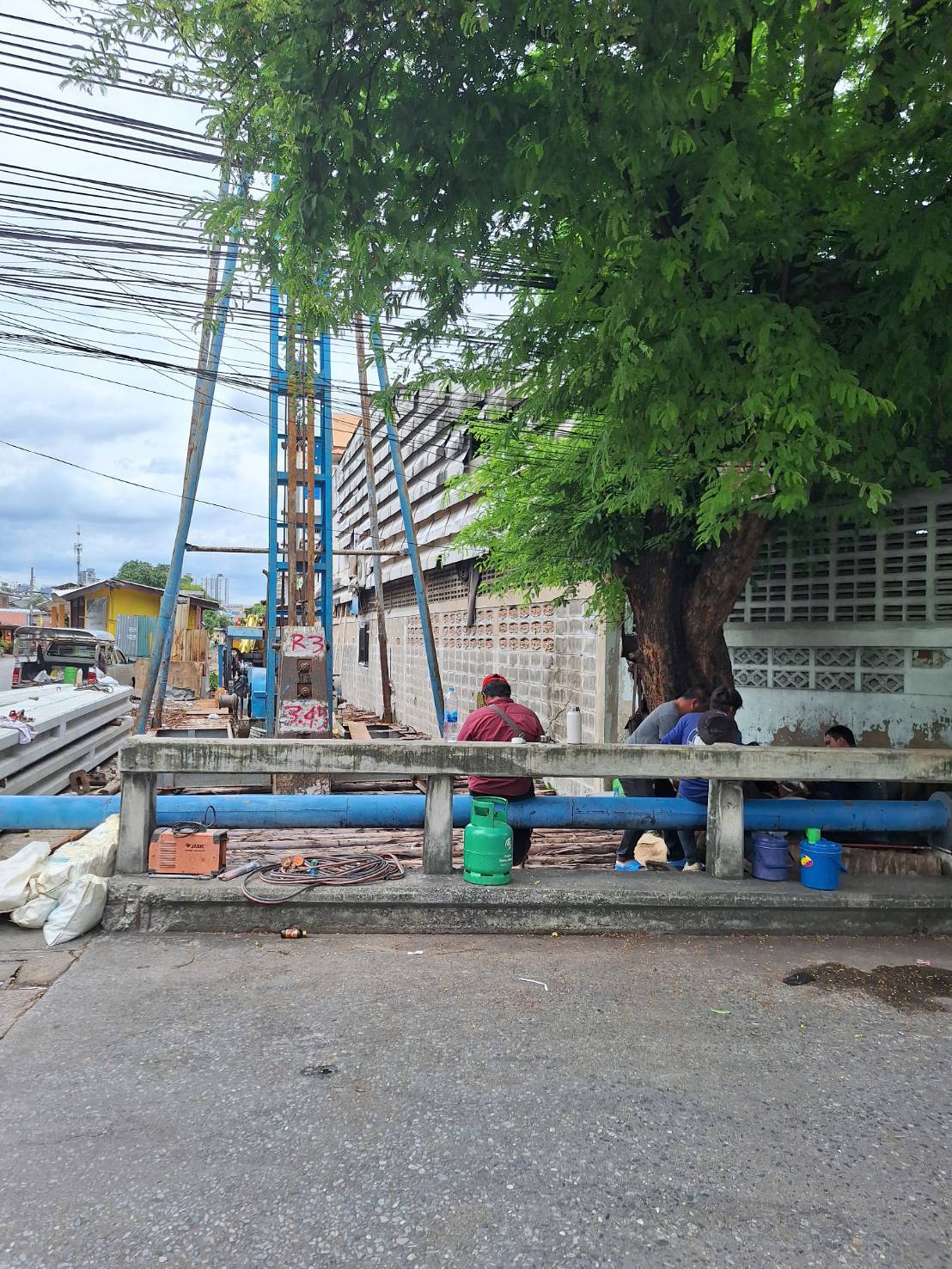

9918-07-20250.000.00ตอกเสาเข็มนั่งร้าน
9913-05-20250.000.00ตอกเสาเข็มนั่งร้าน

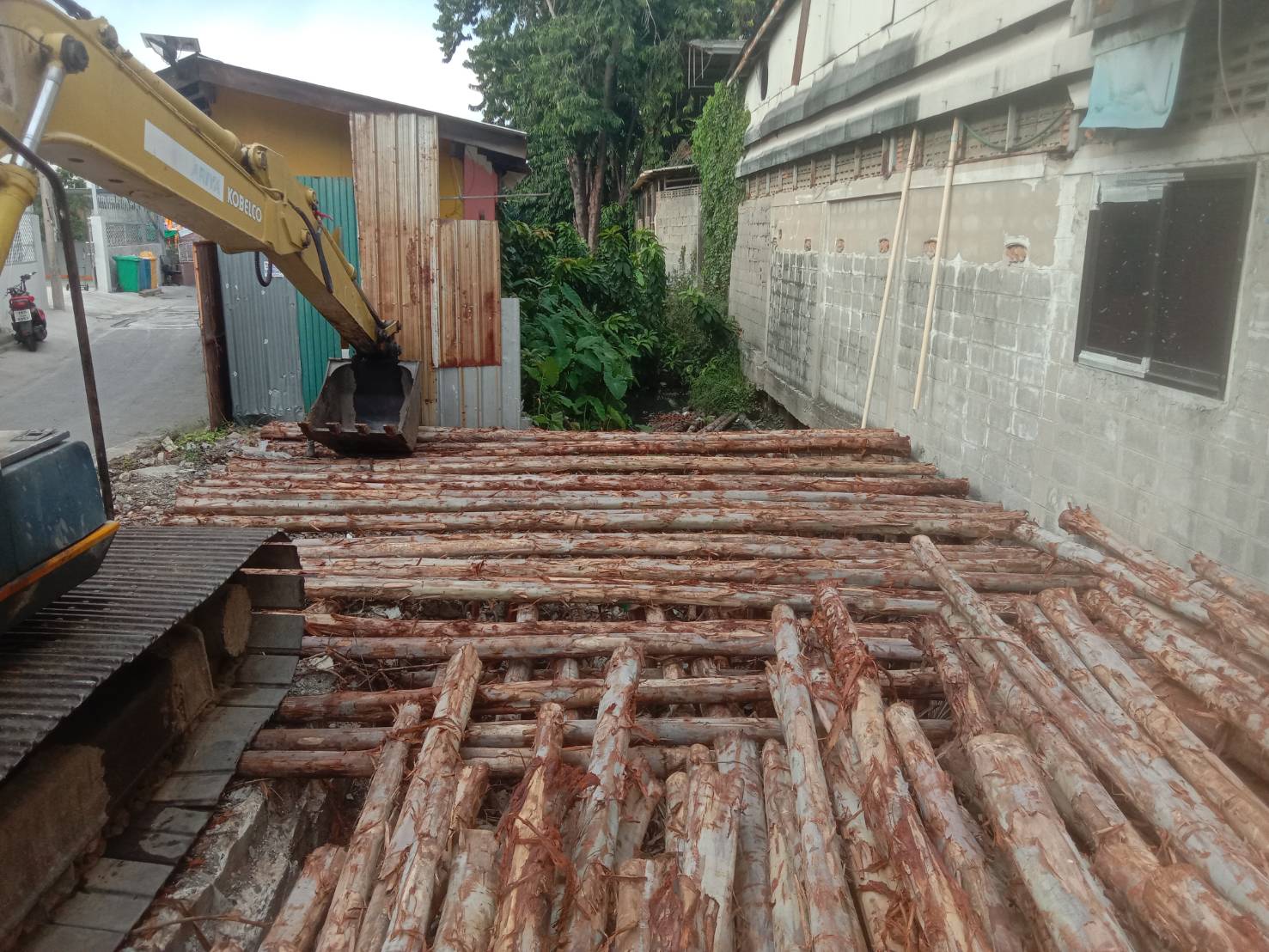

9918-04-20255.000.00ตอกเสาเข็มนั่งร้าน
9906-03-20255.000.00ผู้รับจ้างนำวัสดุและเครื่องจักรเข้าหน้างาน
9911-02-20250.000.00อยู่ระหว่างจัดเตรียมวัสดุเข้าหน้างาน
9924-01-20250.000.00ตรวจร่างสัญญา
9915-01-20250.000.00อยู่ระหว่างทำเอกสารจัดซื้อจัดจ้าง
9926-12-20240.000.00อยู่ระหว่างทำเอกสารจัดซื้อจัดจ้าง
9918-06-20250.000.00ตอกเสาเข็มนั่งร้าน

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-5 of 5 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการจัดซื้อจัดจ้าง10.0017-10-202430-10-2025
2ดำเนินการตามสัญญา20.0001-10-202430-09-2025
3ดำเนินการตามสัญญา40.0001-10-202430-09-2025
4ตรวจรับงาน20.0001-10-202430-09-2025
5เบิกจ่ายเรียบร้อย10.0001-10-202430-09-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-5 of 5 items.
ลำดับวันที่รายงานผลการดำเนินงาน
129-11-2024 15:37:4910.00
219-12-2024 15:02:1920.00
300.00
400.00
500.00
