ข้อมูลโครงการ :: กิจกรรมเปิดทางน้ำไหลเขตสะพานสูง

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-กิจกรรมเปิดทางน้ำไหลเขตสะพานสูง0.00100.00สำนักงานเขตสะพานสูงฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(5054) 20.2 ป้องกันน้ำท่วม - เปิดทางน้ำไหลกม.5.5836.28650.47

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-20 of 57 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
505423-12-20240.740.00ดำเนินการเปิดทางน้ำไหลลำรางญี่ปุ่น ระยะทางประมาณ 736 เมตร แล้วเสร็จ
505423-12-20241.210.00ดำเนินการเปิดทางน้ำไหลลำรางบ้านม้าบน ระยะทางประมาณ 1,214 เมตร แล้วเสร็จ
505423-12-20242.960.00ดำเนินการเปิดทางน้ำไหลคลองสะพานสูง ระยะทางประมาณ 2,962 เมตร แล้วเสร็จ
505423-12-20240.270.00ดำเนินการเปิดทางน้ำไหลลำรางสาธารณะ 2 (ถนนราษฎร์พัฒนา) ระยะทางประมาณ 267 เมตร แล้วเสร็จ
505423-12-20240.640.00ดำเนินการเปิดทางน้ำไหลลำรางหมู่บ้านจิราธร ระยะทางประมาณ 644 เมตร แล้วเสร็จ

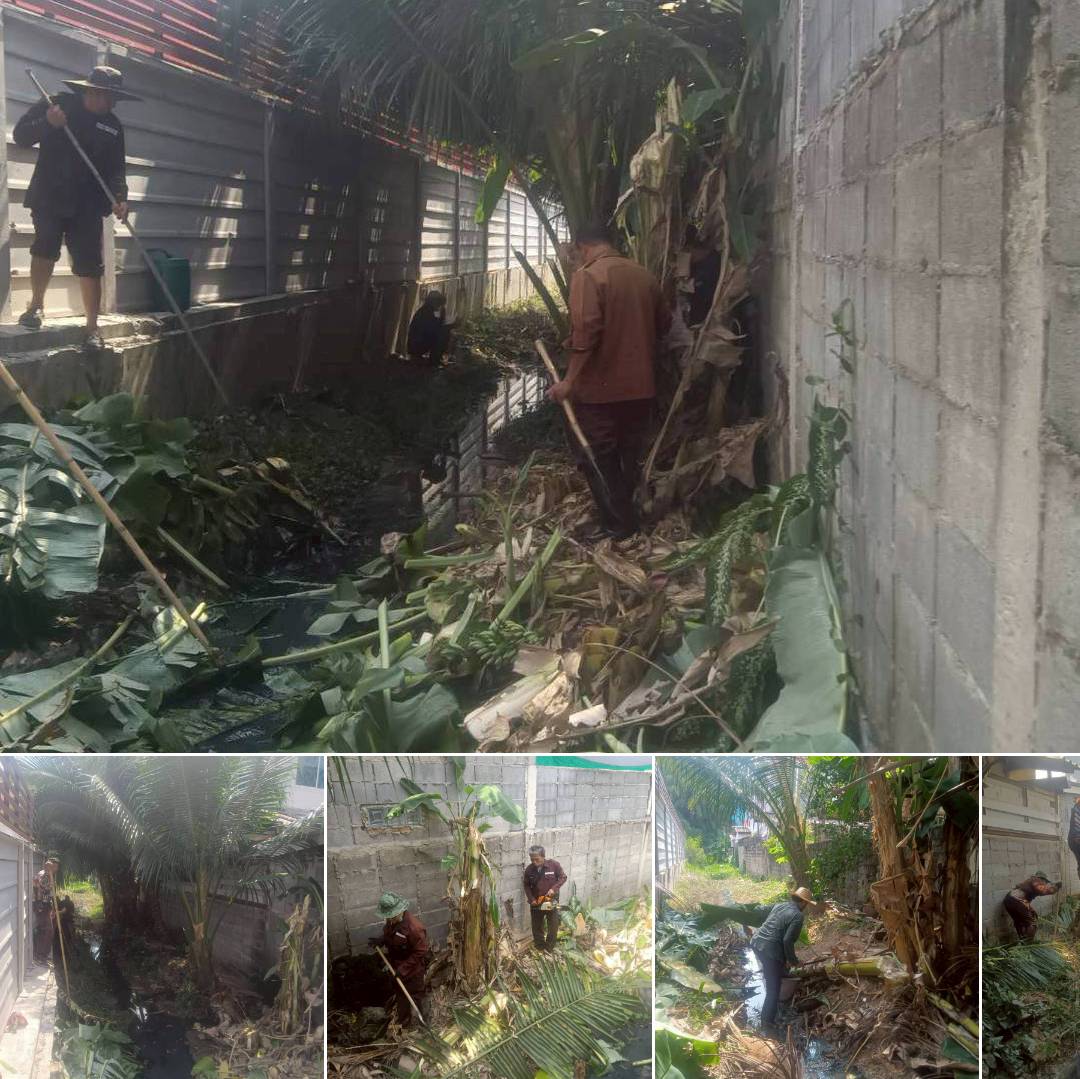

505405-11-20240.250.00สำนักงานเขตสะพานสูง กำจัดวัชพีชเปิดทางน้ำไหลลำรางสาธารณะ ถนนกรุงเทพกรีฑา ตั้งแต่ร้านวัสดุก่อสร้าง ถึงบ้านเลขที่ 72 ตรงข้ามหมู่บ้านอยู่สบาย ระยะทางประมาณ 250 เมตร

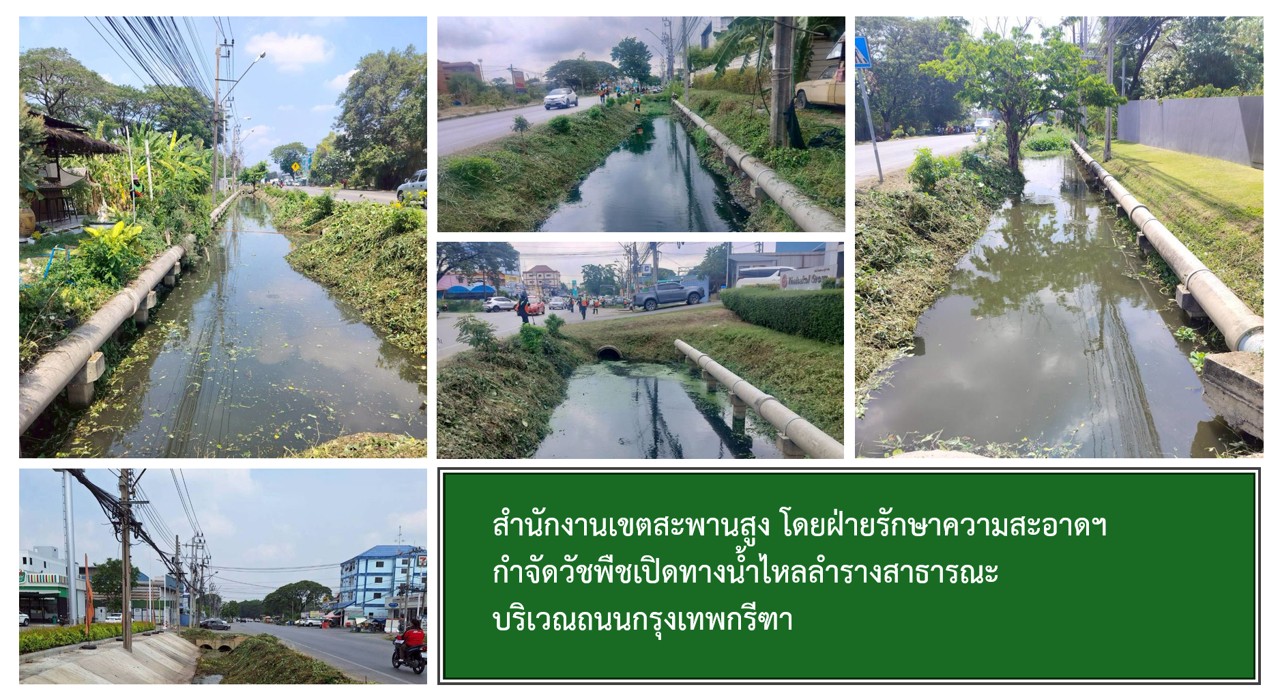

505431-10-20240.100.00กำจัดวัชพืชเปิดทางน้ำไหล ลำรางสาธารณะ และตัดหญ้าไหล่ทาง ถนนกรุงเทพกรีฑา 20
505429-11-20240.860.00ดำเนินการเปิดทางน้ำไหล ลำรางแยกคลองหลอแหล ระยะทางประมาณ 862 เมตร แล้วเสร็จ
505429-11-20242.120.00ดำเนินการเปิดทางน้ำไหล คลองบัวคลี่ ระยะทางประมาณ 2,122 เมตร แล้วเสร็จ

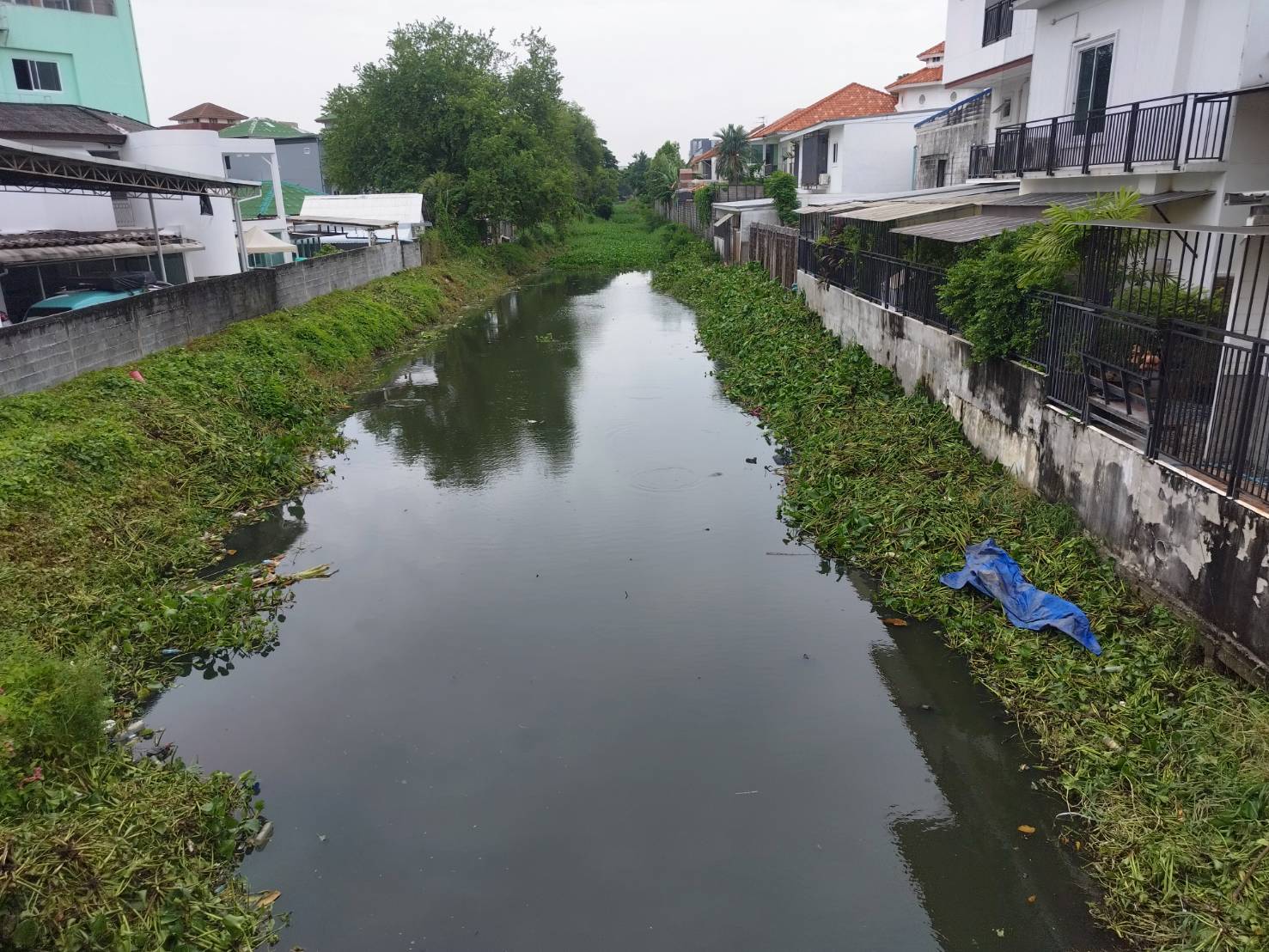

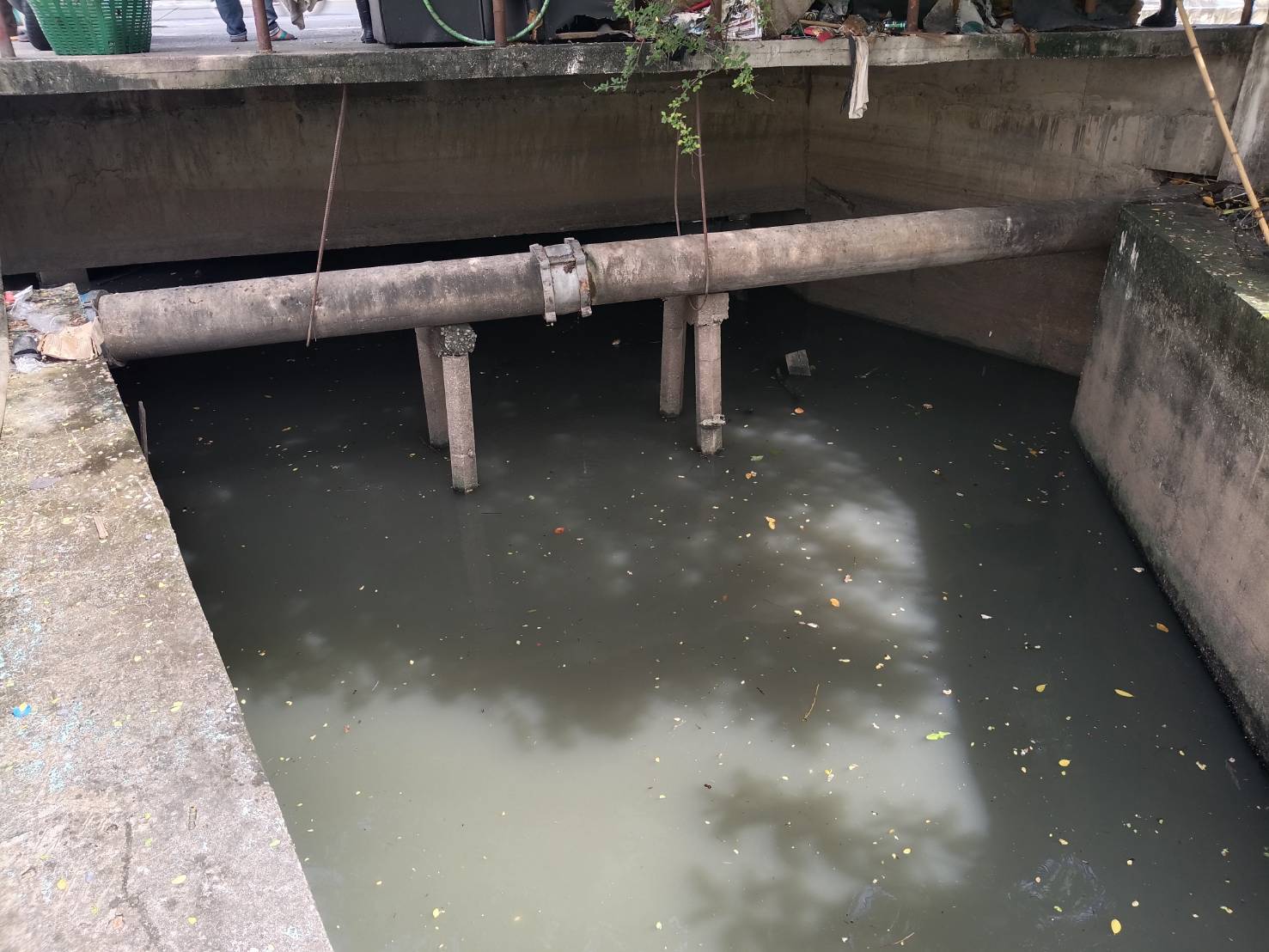

505425-09-20250.300.00เก็บวัชพืช เปิดทางน้ำไหล คลองบ้านม้า 2 ระยะทางประมาณ 300 เมตร

505410-09-20250.000.00สำนักงานเขตสะพานสูง ได้จัดทำรายงานผลการดำเนินงานตามตัววัดผลหลัก นำเรียนปลัดกรุงเทพมหานครทราบ ตามหนังสือ ที่ กท 8101/2459 เรื่อง รายงานผลการดำเนินงานตามตัววัดผลหลัก (KRs) 20.1 ป้องกันน้ำท่วม - ขุดลอกท่อ 20.2 ป้องกันน้ำท่วม - เปิดทางน้ำไหล และ20.3 ป้องกันน้ำท่วม - การขุดลอกคลอง ลงวันที่ 9 กรกฎาคม 2568 และรายงานให้สำนักการระบายน้ำทราบ ตามหนังสือ ที่ กท 8101/2684 เรื่อง รายงานผลการดำเนินงานตามตัววัดผลหลัก (KRs) 20.1 ป้องกันน้ำท่วม - ขุดลอกท่อ 20.2 ป้องกันน้ำท่วม - เปิดทางน้ำไหล และ20.3 ป้องกันน้ำท่วม - การขุดลอกคลอง ลงวันที่ 30 กรกฎาคม 2568

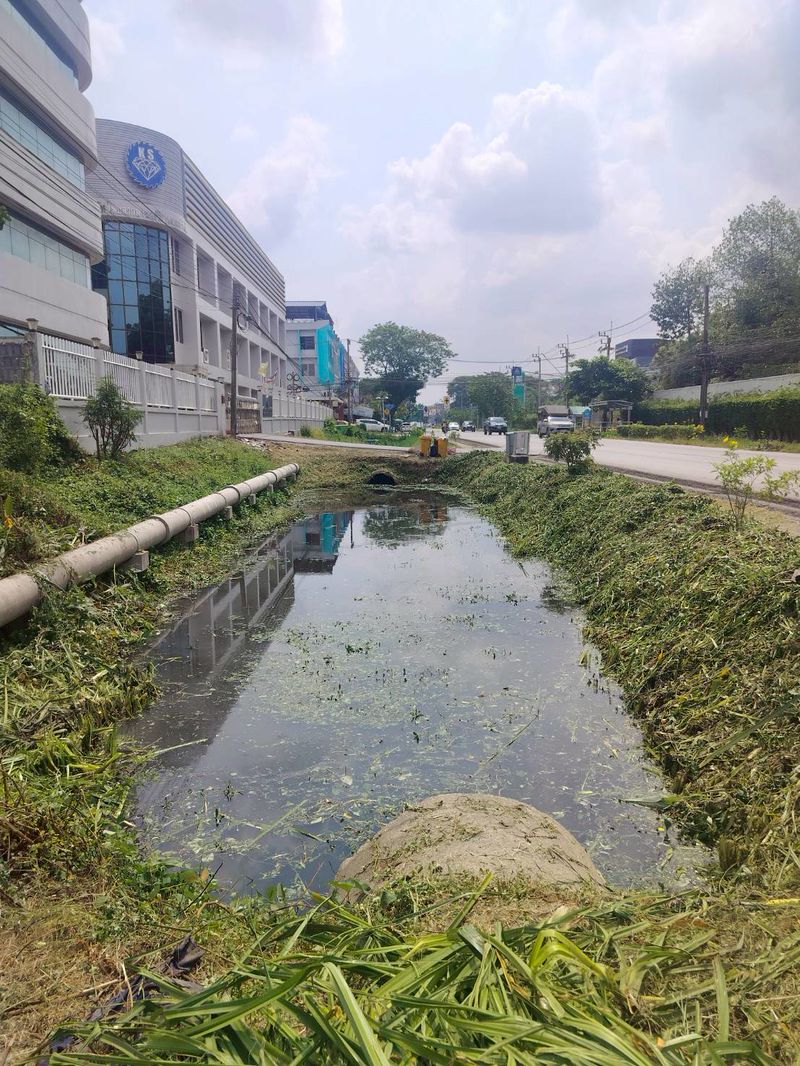

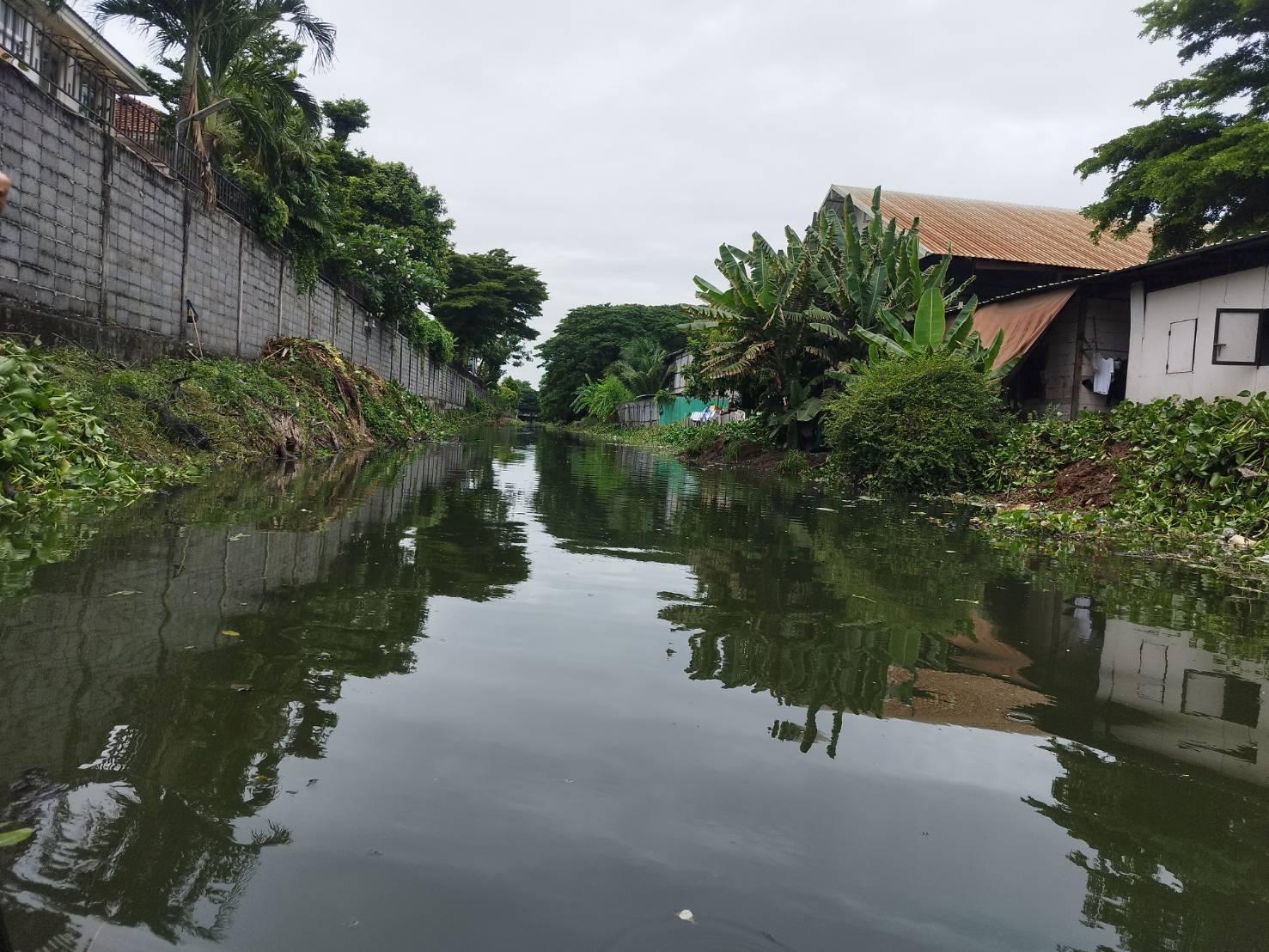

505420-08-20250.200.00ฝ่ายโยธา จัดเจ้าหน้าที่ดำเนินการเก็บวัชพืช ผักตบชวา เปิดทางน้ำไหล บริเวณคลองสะพานสูง (หลังหมู่บ้านสัมมากร)

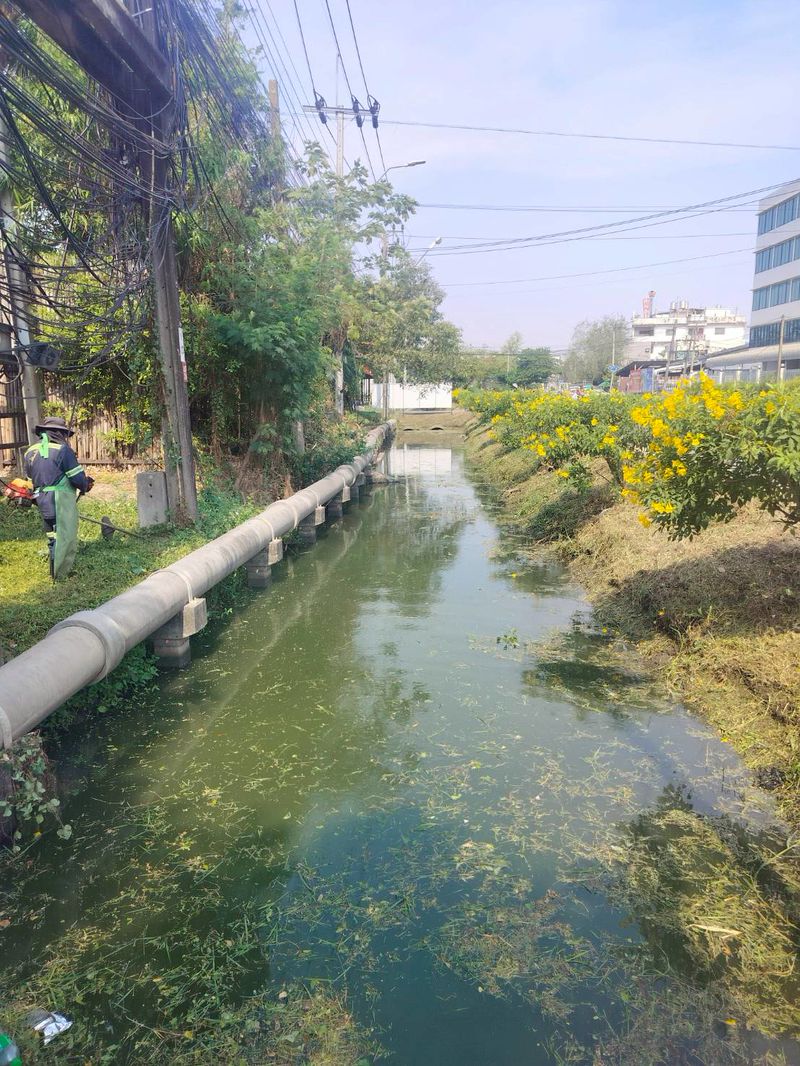

505425-07-20250.200.00ดำเนินการเปิดทางน้ำไหล คลองสะพานสูง ช่วงหมู่บ้านสัมมากร ระยะทางประมาณ 200 เมตร
505421-07-20250.480.00วันที่ 18 กรกฎาคม 2568 นายสุพจน์ หล้าจำศิล ผู้อำนวยการเขตสะพานสูง มอบหมายให้ ฝ่ายรักษาความสะอาดและสวนสาธารณะ จัดเจ้าหน้าที พัฒนาพื้นที่กำจัดวัชพืชเปิดทางน้ำไหล ลำรางสาธารณะและตัดหญ้าไหล่ทาง ถนนกรุงเทพกรีฑา หน้าปั๊มบางจาก ถึง หน้าบริษัทน้ำสปริงเคิล
505421-07-20250.450.00วันที่ 14 กรกฎาคม 2568 นายสุพจน์ หล้าจำศิล ผู้อำนวยการเขตสะพานสูง มอบหมายให้ ฝ่ายรักษาความสะอาดและสวนสาธารณะ จัดเจ้าหน้าที พัฒนาพื้นที่กำจัดวัชพืชเปิดทางน้ำไหล ลำรางสาธารณะและตัดหญ้าไหล่ทาง ถนนกรุงเทพกรีฑา หน้าบริษัทไทยสากล
505421-07-20250.600.00วันที่ 13 กรกฎาคม 2568 นายสุพจน์ หล้าจำศิล ผู้อำนวยการเขตสะพานสูง มอบหมายให้ ฝ่ายรักษาความสะอาดและสวนสาธารณะ จัดเจ้าหน้าที พัฒนาพื้นที่กำจัดวัชพืชเปิดทางน้ำไหล ลำรางสาธารณะและตัดหญ้าไหล่ทาง ถนนกรุงเทพกรีฑา หน้าบริษัทปูนตราจระเข้คอร์ปอเรชั่นทั้ง 2 ฝั่ง
505421-07-20250.500.00วันที่ 10 กรกฎาคม 2568 นายสุพจน์ หล้าจำศิล ผู้อำนวยการเขตสะพานสูง มอบหมายให้ ฝ่ายรักษาความสะอาดและสวนสาธารณะ จัดเจ้าหน้าที พัฒนาพื้นที่กำจัดวัชพืชเปิดทางน้ำไหลลำรางสาธารณะและตัดหญ้าไหล่ทาง ถนนกรุงเทพฯ กรีฑา

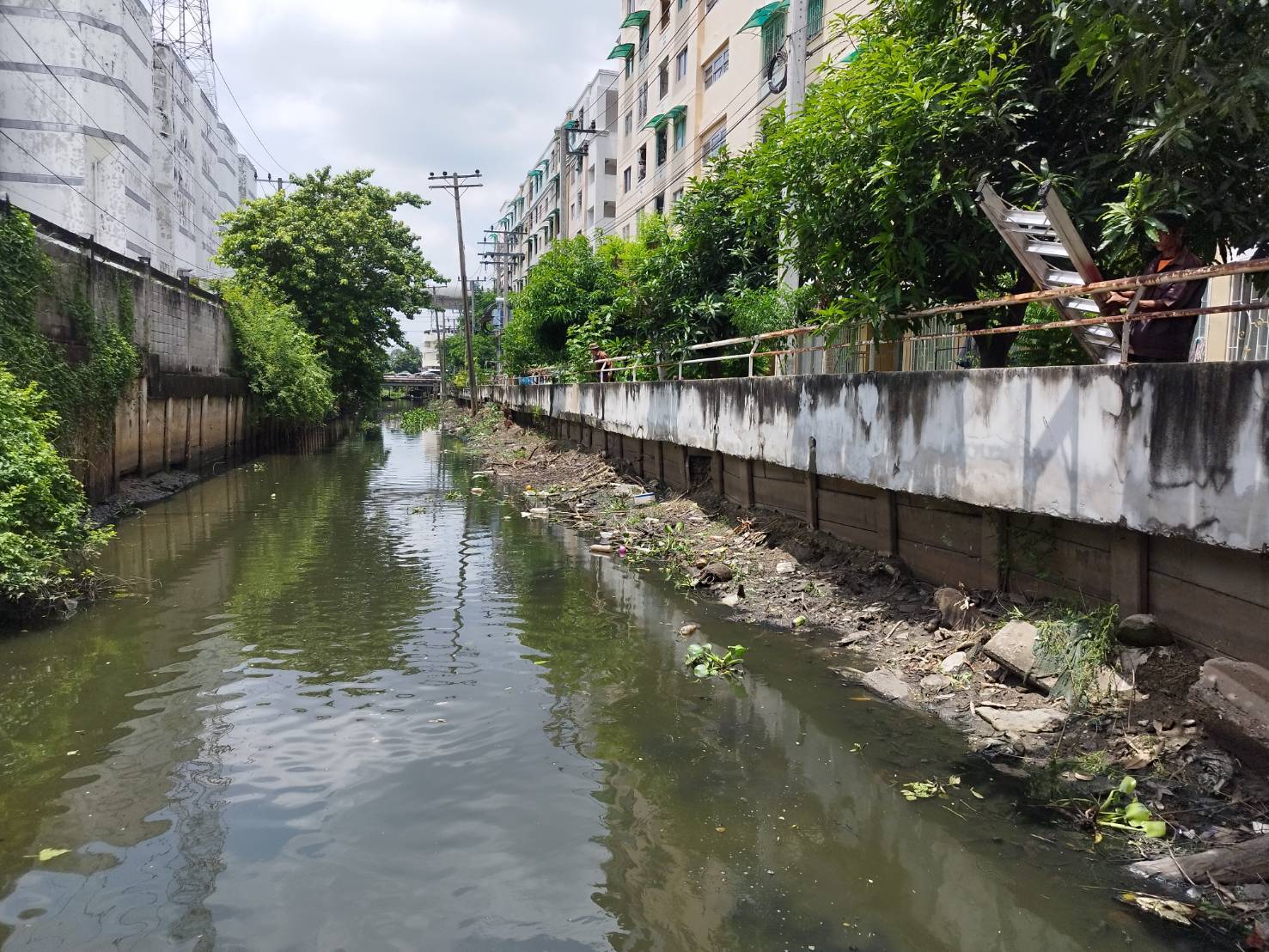

505425-06-20250.500.00ดำเนินการเปิดทางน้ำไหล คลองเจ๊ก ระยะทางประมาณ 500 เมตร
505412-06-20250.110.00วันที่ 11 มิถุนายน 2568 นายสุพจน์ หล้าจำศิล ผู้อำนวยการเขตสะพานสูง มอบหมายให้ ฝ่ายรักษาความสะอาดและสวนสาธารณะ จัดเจ้าหน้าที พัฒนาพื้นที่กำจัดวัชพืชเปิดทางน้ำไหลลำรางสาธารณะและตัดหญ้าไหล่ทางถนนกรุงเทพฯกรีฑาหน้าปั๊มน้ำมันซัสโก้
505410-06-20250.120.00วันที่ 9 มิถุนายน 2568 นายสุพจน์ หล้าจำศิล ผู้อำนวยการเขตสะพานสูง มอบหมายให้ ฝ่ายรักษาความสะอาดฯ จัดเจ้าหน้าที พัฒนาจำกัดวัชพืชเปิดทางน้ำไหลลำรางสาธารณะและตัดหญ้าไหล่ทางถนนกรุงเทพฯกรีฑา ตั้งแต่ทางเข้าขายของมือสอง 2 เกลอ ถึง ทางออกปั๊มน้ำมันซัสโก้

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-4 of 4 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1สำรวจและจัดทำแผนปฏิบัติการ Action Plan10.0001-10-202430-11-2024
2ดำเนินการเปิดทางน้ำไหลตามแผน50.0001-10-202430-04-2025
3รายงานความก้าวหน้าในระบบทุก 15 วัน20.0001-10-202431-05-2025
4รายงานผลการดำเนินการให้ผู้บริหารทราบ20.0001-05-202531-05-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
ลำดับวันที่รายงานผลการดำเนินงาน
125-12-2024 11:38:2210.00
206-02-2025 11:10:0750.00
306-02-2025 11:10:0920.00
406-06-2025 14:48:2520.00
