ข้อมูลโครงการ :: กิจกรรมเปิดทางน้ำไหลคลอง

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-กิจกรรมเปิดทางน้ำไหลคลอง0.0070.00สำนักงานเขตสวนหลวงฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(5054) 20.2 ป้องกันน้ำท่วม - เปิดทางน้ำไหลกม.21.1746.18218.15

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

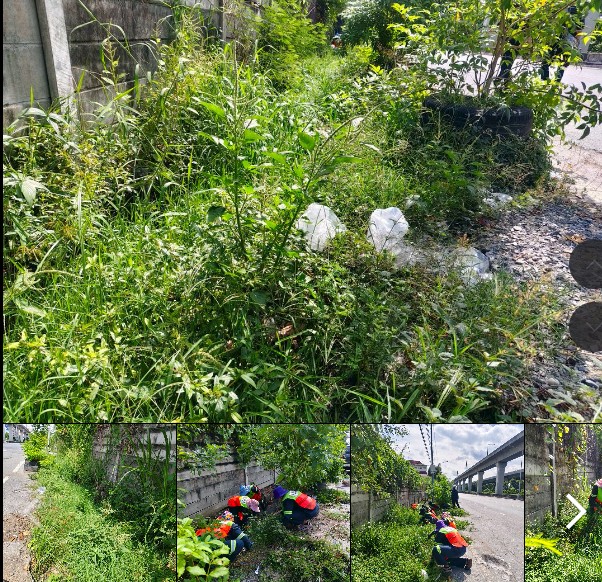

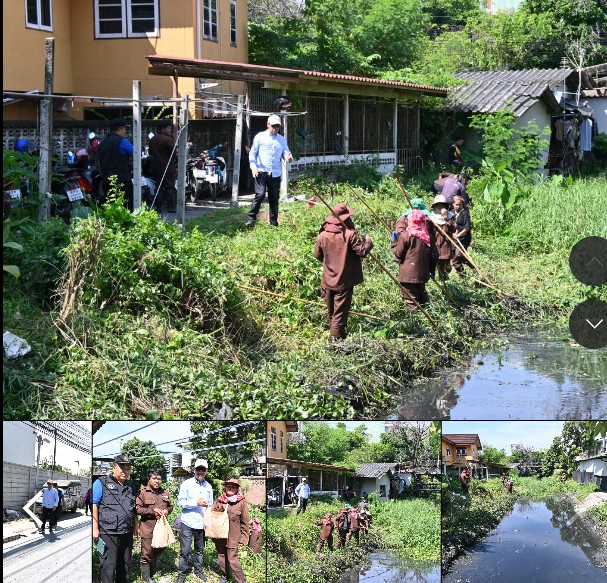

505425-03-202531.740.00ดำเนินการจัดเก็บขยะ วัชพืช ผักตบชวา เปิดทางน้ำไหล ดังนี้ (1) คลองกลันตัน ระยะ 1,688 กม. (2) คลองเจ็ก ระยะ 243 กม. (3) คลองเจ็ดขนัด ระยะ 394 กม. (4) ลำรางข้างสาลเจ้าแป๊ะกง ระยะ 349 กม. (5) ลำรางในซอยอ่อนนุช 30 ระยะ 707 กม. (6) ลำรางบางนางชี ระยะ 438 กม. (7) ลำรางเเบ่งเขตสวนหลวงกับเขตบางกะปิ ระยะ 1,363 กม. (8) ลำรางเพรสซเดนท์ปาร์คเเละชุมชนอัลกุ๊บรอ ระยะ 464 กม. (4) ลำรางเเยกถนนศรีนครินทร์ (สี่เเยกศรีพัฒน์) ระยะ 713 กม. (5) ลำรางวัดมหาบุศย์ ระยะ 360 กม. ได้ระยะทางรวม 6.71 กม. คิดเป็น ร้อยละ 31.74
505425-02-20253.750.00ดำเนินการจัดเก็บขยะ วัชพืช ผักตบชวา เปิดทางน้ำไหล ดังนี้ (1) คลองโรงสีเก่า ระยะ 754 กม. (2) คลองสวนหลวง ระยะ 258 กม. (3) คูน้ำสาธารณะในหมู่บ้านมิตรภาพ ระยะ 1.770 กม. (4) ลำรางซอยถาวร ระยะ 406 กม. (5) ลำรางข้างซอยวิเศษสุข ระยะ 158 กม. (6) ลำรางซอยพัฒนาการ 20 ระยะ 408 กม. ได้ระยะทางรวม 3.75 กม. คิดเป็น ร้อยละ 17.715
505423-01-20256.400.00ดำเนินการจัดเก็บขยะ วัชพืช ผักตบชวา เปิดทางน้ำไหล ดังนี้ (1) คลองจวน ระยะ 1.570 กม. (2) คลองสุเหร่าใหม่ ระยะ 0.811 กม. (3) ลำรางข้างซอยชมชื่น ระยะ 0.733 กม. (4) ลำรางข้างซอยมิตรวิถี ระยะ 0.266 กม. (5) ลำรางข้างซอยหมู่บ้านปัญญา ระยะ 1.044 กม. (6) ลำรางในหมู่บ้านปัญญา ระยะ 0.956 กม. (7) ลำรางหมู่บ้านเมืองทอง2/3 ระยะ 1.026 กม. ได้ระยะทางรวม 6.40 กม. คิดเป็น ร้อยละ 30.233
505423-12-20244.290.00ดำเนินการจัดเก็บขยะ วัชพืช ผักตบชวา เปิดทางน้ำไหล ดังนี้ (1) คลองควาย ระยะ 0.292 กม. (2) คลองโอ่งอ่าง ระยะ 1.518 กม. (3) คลองพระโขนงเก่า ระยะ 1.196 กม. (4) คลองทองหลาง ระยะ 1.284 กม. ได้ระยะทางรวม 4.29 กม. คิดเป็น ร้อยละ 20.625

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-5 of 5 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1สํารวจพื้นที่คลอง10.0001-10-202430-11-2024
2จัดทำแผนปฏิบัติการ การเปิดทางน้ำไหลในส่วนของเขต และดำเนินการให้แล้วเสร็จก่อนเข้าฤดูฝน (พ.ค.2568)10.0001-10-202430-11-2024
3ดำเนินการเปิดทางน้ำไหล กำจัดขยะ วัชพืช ผักตบชวา 50.0001-11-202430-04-2025
4ประเมินความพึงพอใจของประชาชนต่อการดําเนินงาน เปิดทางน้ําไหล20.0001-08-002515-09-0025
5รายงานผลการขุดลอกคลองส่งสํานักการระบายน้ํา10.0001-09-202530-09-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-5 of 5 items.
ลำดับวันที่รายงานผลการดำเนินงาน
123-12-2024 17:38:1710.00
223-12-2024 17:38:2010.00
327-03-2025 15:35:5950.00
400.00
500.00
