ข้อมูลโครงการ :: โครงการจ้างเหมาล้างทำความสะอาดท่อระบายน้ำ

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-โครงการจ้างเหมาล้างทำความสะอาดท่อระบายน้ำ1,009,000.00100.00สำนักงานเขตราชเทวีฝ่ายปกครอง

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(5052) 20.1 ป้องกันน้ำท่วม - การขุดลอกท่อกม.36.0436.04100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-9 of 9 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
505229-07-20250.000.00สรุปผลความพึงพอใจของประชาชนต่อผลการดำเนินงาน "ทำความสะอาดท่อระบายน้ำ" และเสนอผู้อำนวยการเขตทราบ (กท 7101/1191 ลงวันที่ 16 ก.ค.68) ตามแผนการล้างทำความสะอาดท่อระบายน้ำ ประจำปีงบประมาณ พ.ศ.2568 จำนวน 81 ซอย ระยะทางรวม 36,037 เมตร (แรงงานเขต 5 ซอยระยะทาง 418 เมตร, จ้างเหมาราชทัณฑ์ 76 ซอย ระยะทาง 36,619 เมตร) ทอดแบบสอบถาม ไม่ต่ำกว่า 3 ชุด/ซอย รวมแบบสอบถามที่เก็บได้ 252 ชุด ปรากฏผลดังนี้ 1. ท่านคิดว่ากรุงเทพมหานครมีการประชาสัมพันธ์เผยแพร่ข้อมูลข่าวสารเพียงใดเกี่ยวกับวิธีการและแนวทางในการทำความสะอาดท่อระบายน้ำให้ท่านและประชาชในพื้นที่ทราบ ได้รับผลการประเมินเฉลี่ยร้อยละ 91.11 2. ท่านได้ทราบหรือเห็นว่ากรุงเทพมหานครเข้าดำเนินการขุดลอกท่อระบายน้ำในพื้นที่ของท่านเพียงใด ได้รับผลการประเมินเฉลี่ยร้อยละ 91.56 3. ท่านคิดว่ามีผลลัพธ์ที่เกิดขึ้นจากการดำเนินงานเพียงใดหลังจากที่กรุงเทพมหานครเข้าทำความสะอาดท่อระบายน้ำในพื้นที่ของท่านแล้วเสร็จทำให้ปริมาณน้ำท่วมขังบนผิวถนนลดลงเร็วขึ้น สามารถแก้ไขปัญหาน้ำท่วมได้จริง ได้รับผลการประเมินเฉลี่ยร้อยละ 92.78 4. ท่านมีความพึงพอใจโดยรวมเพียงใด กับการดำเนินงานทำความสะอาดท่อระบายน้ำของกรุงเทพมหานครในพื้นที่ ได้รับผลการประเมินเฉลี่ยร้อยละ 92.22
505228-06-20250.000.00อยู่ระหว่างประมวลแบบสอบถามความพึงพอใจ
505230-05-20252.630.00จ้างเหมาดำเนินการเรียบร้อยแล้ว 35.619 กม. แรงงานเขตดำเนินการเรียบร้อยแล้ว 0.418 กม.
505227-05-202522.380.001. ดำเนินการโดยแรงงานเขตดำเนินการครบตามเป้าหมาย 0.418 กม. 2. จ้างเหมาราชทัณฑ์ ดำเนินการแล้ว 32.985 กม 3. รวมดำเนินการแล้ว 33.403 กม.
505230-04-20256.830.001. ดำเนินการโดยแรงงานเขตดำเนินการครบตามเป้าหมาย 0.418 กม. 2. จ้างเหมาราชทัณฑ์ ดำเนินการแล้ว 10.604 กม 3. รวมดำเนินการแล้ว 11.022 กม.

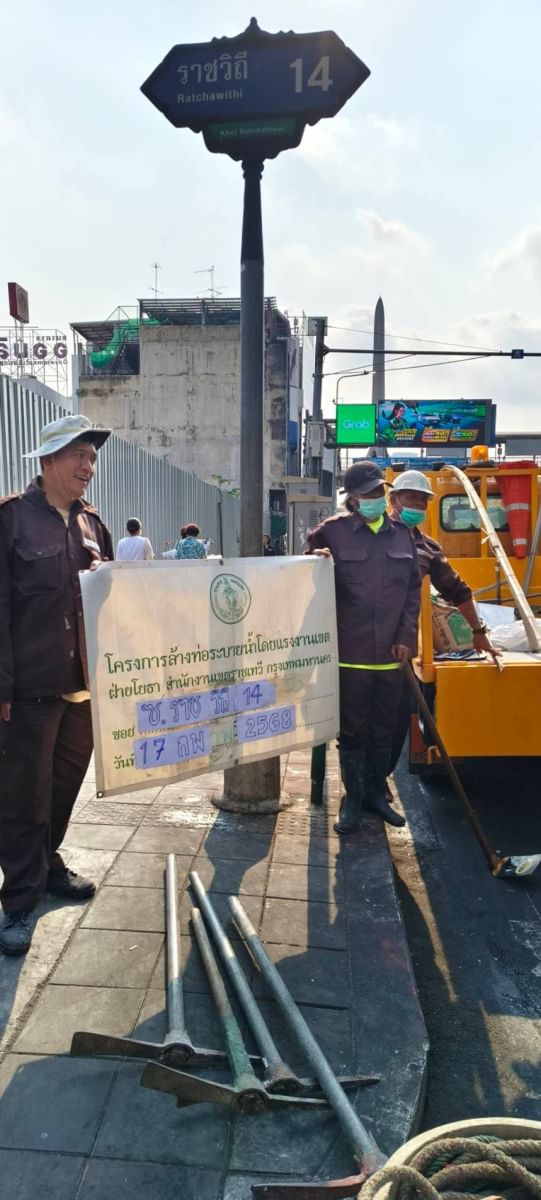

505231-03-20253.880.00- ซอยมั่นสิน 1,2,3,4 - พระราม 6 ซอย 17,21,23,25 - ซอยสวนเงิน - บ้านครัวเหนือ - ซอยโรงแรมเจริญผล
505228-02-20250.310.001. จ้างเหมา 35.619 ลงนามสัญญาแล้ว 31 มกราคม 2568 2. แรงงานเขต 0.418 กม. ดำเนินการแล้ว 0.306 กม.

505223-01-20250.000.00รอการลงนามสัญญาจากกรมราชทัณฑ์
505230-12-20240.000.00รอการตอบรับจากราชทัณฑ์

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-5 of 5 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1สำรวจพื้นที่ท่อระบายน้ำ10.0001-10-202429-11-2024
2จัดทำแผนการทำความสะอาดท่อระบายน้ำ และจ้างเหมาดำเนินการ20.0001-11-202430-01-2025
3ดำเนินการทำความสะอาดท่อระบายน้ำ50.0003-02-202530-05-2025
4ประเมินความพึงพอใจของประชาชนต่อการดำเนินงานทำความสะอาดท่อระบายน้ำ10.0003-03-202530-06-2025
5สรุปและรายงานผลการดำเนินงาน10.0001-09-202519-09-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-5 of 5 items.
ลำดับวันที่รายงานผลการดำเนินงาน
126-12-2024 13:28:3810.00
226-12-2024 13:28:5120.00
308-04-2025 14:37:1950.00
430-05-2025 16:38:1710.00
506-06-2025 09:23:2310.00
