ข้อมูลโครงการ :: โครงการปรับปรุงทางเท้าและผิวจราจรซอยท่าน้ำศาลเจ้าเก่า

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-โครงการปรับปรุงทางเท้าและผิวจราจรซอยท่าน้ำศาลเจ้าเก่า4,037,400.0090.00สำนักงานเขตสัมพันธวงศ์ฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.00100.00100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-9 of 9 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
767424-08-2026100.000.00ผู้รับจ้างดำเนินการเสร็จเรียบร้อยตามสัญญาจ้าง ส่งมอบงานในวันที่ 17 สิงหาคม 2569 อยู่ระหว่างนัดกรรมการตรวจรับจ้างงานในวันที่ 25 สิงหาคม 2569
767423-07-202665.000.00 - รื้อกระเบื้องทางเท้าพื้นที่ประมาณ 50 ตารางเมตร - รื้อคันหินทางเท้า ยาวประมาณ 50 เมตร - เทคอนกรีตคันหินทางเท้า ยาวประมาณ 100 เมตร - รื้อถนนคอนกรีตและพื้นฐานผิวทาง แล้วเสร็จ - สร้างรางระบายน้ำ ยาวประมาณ 100 เมตร - เทคอนกรีตผสมเสร็จกำลังอัดประลัย 280 KSC หนา 20 ซม. พื้นที่ประมาณ 591 ตร.ม. - สร้างพื้นฐานทางเท้าและเทคอนกรีตทางเท้า พื้นที่ประมาณ 50 ตร.ม. - ปรับปรุงฝา และขอบบ่อพักในทางเท้าเดิม ตามแบบ มนก.-02 แล้วเสร็จ - ปรับปรุงฝาและขอบบ่อพักในผิวจราจร ตามแบบ มนก.-05 และ มนก.-06 (ฝาเหล็กหล่อชนิดกลม) แล้วเสร็จ - ปรับปรุงฝาและขอบบ่อพักในผิวจราจร ตามแบบ มนก.-05 และ มนก.-06 (ฝาเหล็กหล่อชนิดกลมมีลวดลายอัตลักษณ์) แล้วเสร็จ - ปรับปรุงฝา และขอบบ่อพักในผิวจราจร (ฝาคู่) ตามแบบ มนก.-03 แล้วเสร็จ - ปรับปรุงฝา และขอบบ่อพักในผิวจราจร (ฝาเดี่ยว) ตามแบบ มนก.-03 แล้วเสร็จ - ปรับปรุงขอบบ่อพักในผิวจราจร (ฝาตะแกรงเหล็ก) และติดตั้งฝาเดิม แล้วเสร็จ

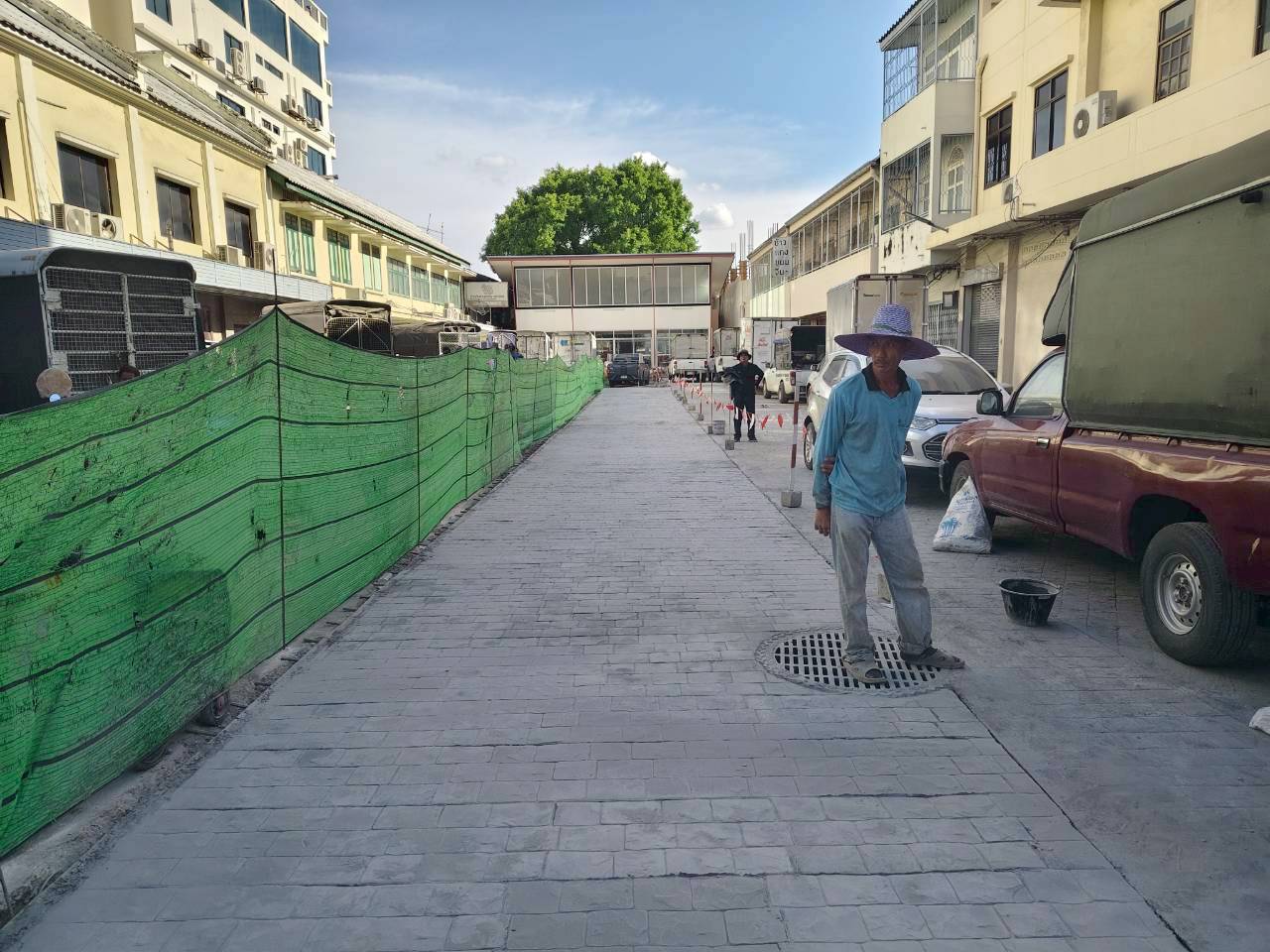

767424-06-202655.000.00- รื้อกระเบื้องทางเท้าพื้นที่ประมาณ 50 ตารางเมตร -รื้อคันหินทางเท้า ยาวประมาณ 50 เมตร - เทคอนกรีตคันหินทางเท้า ยาวประมาณ 50 เมตร - รื้อถนนคอนกรีตและพื้นฐานผิวทาง พื้นที่ประมาณ 485 ตารางเมตร - สร้างรางระบายน้ำ ยาวประมาณ 50 เมตร - เทคอนกรีตผสมเสร็จกำลังอัดประลัย 280 KSC หนา 20 ซม. พื้นที่ประมาณ 394 ตร.ม.

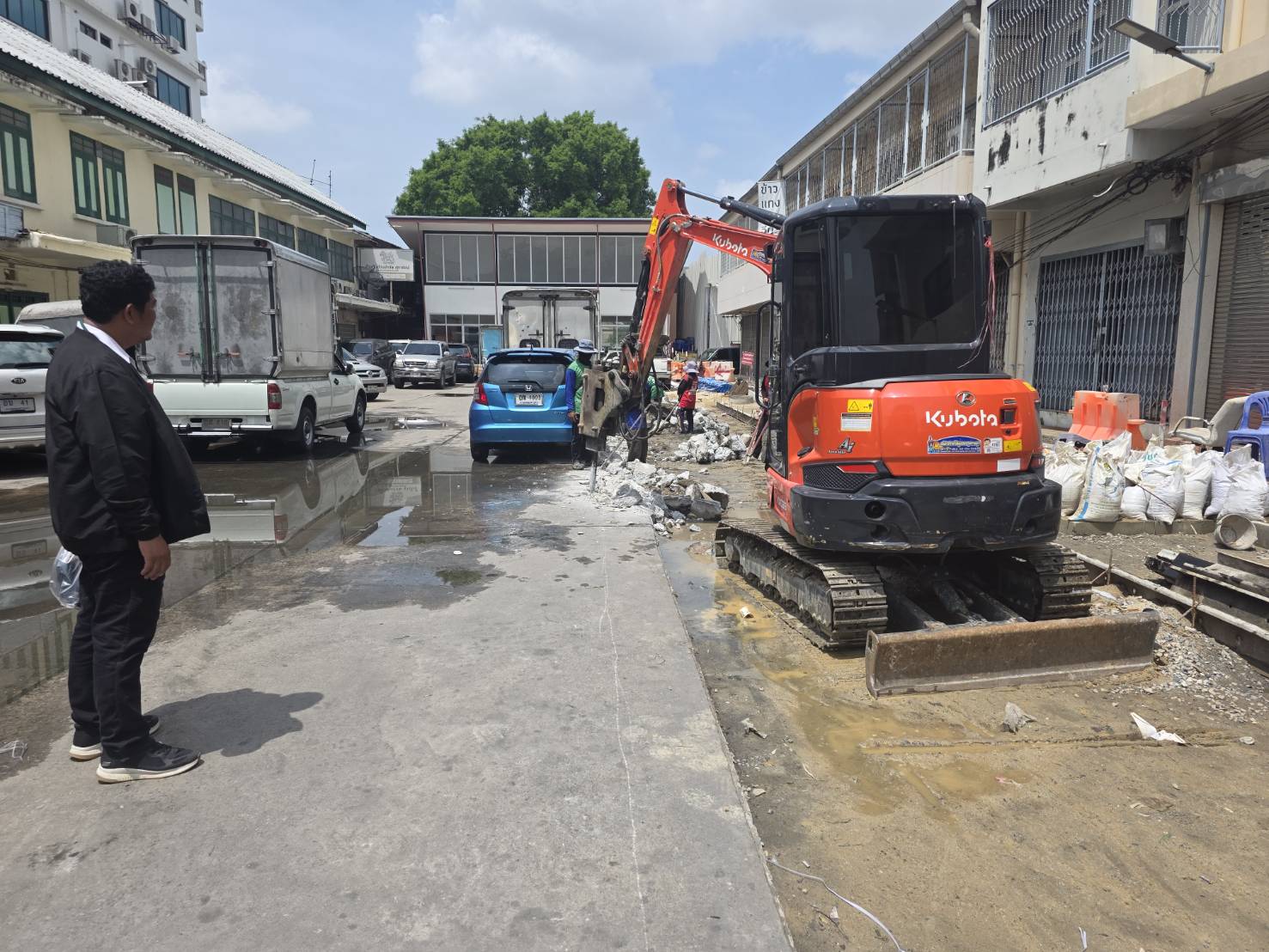

767422-05-202650.000.00 - รื้อกระเบื้องทางเท้าพื้นที่ประมาณ 50 ตารางเมตร - รื้อคันหินทางเท้ายาวประมาณ 50 เมตร - เทคอนกรีตคันหินทางเท้า ยาวประมาณ 50 เมตร - รื้อถนนคอนกรีตและพื้นฐานผิวทาง พื้นที่ประมาณ 280 ตารางเมตร - สร้างรางระบายน้ำ ยาวประมาณ 50 เมตร
767423-04-202648.000.00-รื้อกระเบื้องทางเท้าพื้นที่ประมาณ 50 ตารางเมตร -รื้อคันหินทางเท้าพื้นที่ประมาณ 50 เมตร -รื้อถนนคอนกรีตและพื้นฐานผิวทางพื้นที่ประมาณ 280 ตารางเมตร -สร้างรางระบายน้ำยาวประมาณ 50 เมตร
767425-03-202645.000.00อยู่ระหว่างดำเนินการตามสัญญา (ผู้รับจ้างดำเนินการรื้อผิวจราจรและทางเท้าบางส่วน)
767425-02-202640.000.00อยู่ระหว่างดำเนินการตามสัญญา (ผู้รับจ้างเข้าสำรวจพื้นที่ก่อสร้าง แต่ไม่ยังเข้าดำเนินการเนื่องจากรอสัญญาของการประปา เพื่อวางท่อประปาในพื้นที่ก่อสร้างไปพร้อมกับการดำเนินการโครงการปรับปรุงทางเท้าและผิวจราจรซอยท่าน้ำศาลเจ้าเก่า)
767422-01-202640.000.00อยู่ระหว่างดำเนินการตามสัญญาจ้าง ลงนามสัญญาวันที่ 30 ธันวาคม 2568 สิ้นสุดสัญญา วันที่ 28 มิถุนายน 2569
767425-12-202520.000.00ได้ผู้รับจ้างแล้ว อยู่ระหว่างแจ้งผู้รับจ้างลงนามสัญญาในวันที่ 30 ธันวาคม 2568

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-4 of 4 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการตามพระราชบัญญัติการจัดซื้อจัดจ้างและการบริหารพัสดุภาครัฐจนถึงขั้นตอนลงนามสัญญา20.0001-10-202531-12-2026
2ดำเนินการตามสัญญา70.0001-01-202630-06-2026
3ตรวจรับงานจ้าง5.0001-07-202620-07-2026
4เบิกจ่ายเงิน5.0020-07-202631-07-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
ลำดับวันที่รายงานผลการดำเนินงาน
124-06-2026 17:31:2720.00
223-07-2026 10:04:2570.00
300.00
400.00
