ข้อมูลโครงการ :: ป้องกันน้ำท่วม - เปิดทางน้ำไหล

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ป้องกันน้ำท่วม - เปิดทางน้ำไหล0.00100.00สำนักงานเขตหนองจอกฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)

-(7710) 7.2 แก้ไขจุดเสี่ยงน้ำท่วมในถนนสายรอง ตรอกซอย (ขุดลอกคลอง และเปิดทางน้ำไหล)กิโลเมตร127.04128.84101.41

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 21-40 of 54 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

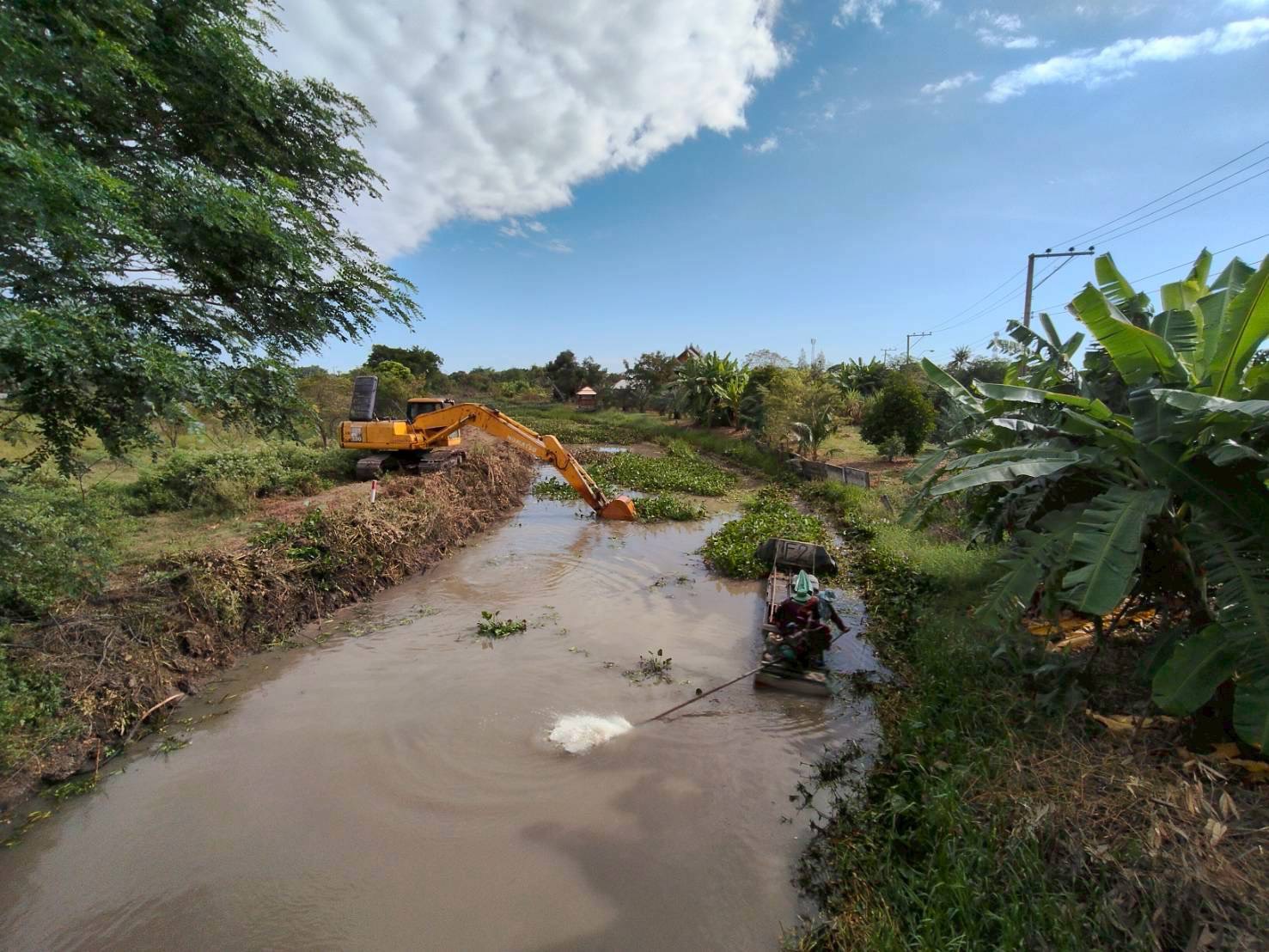

736516-12-20251.500.00ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณคลองลำต้อยติ่ง ระยะทางความยาว 1.5 กม

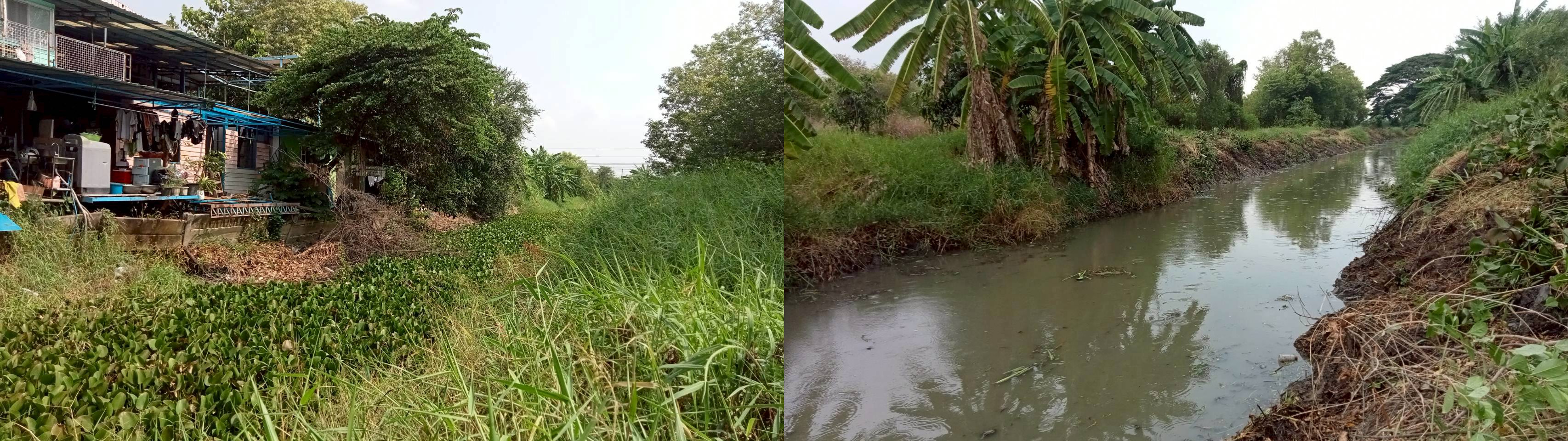

736516-12-20252.000.00ได้ดำเนินการใช้เรือตัดวัชพืชและรถแม็คโครบริเวณคลองวัดสีชมพู ระยะทางความยาว 2 กม
771025-05-2026128.840.00รายงานสะสม ตั้งแต่เดือนธันวาคม 2568 - พฤษภาคม 2569 ดำเนินงานได้ระยะทาง 128.84 กม. จำนวน 46 คลอง

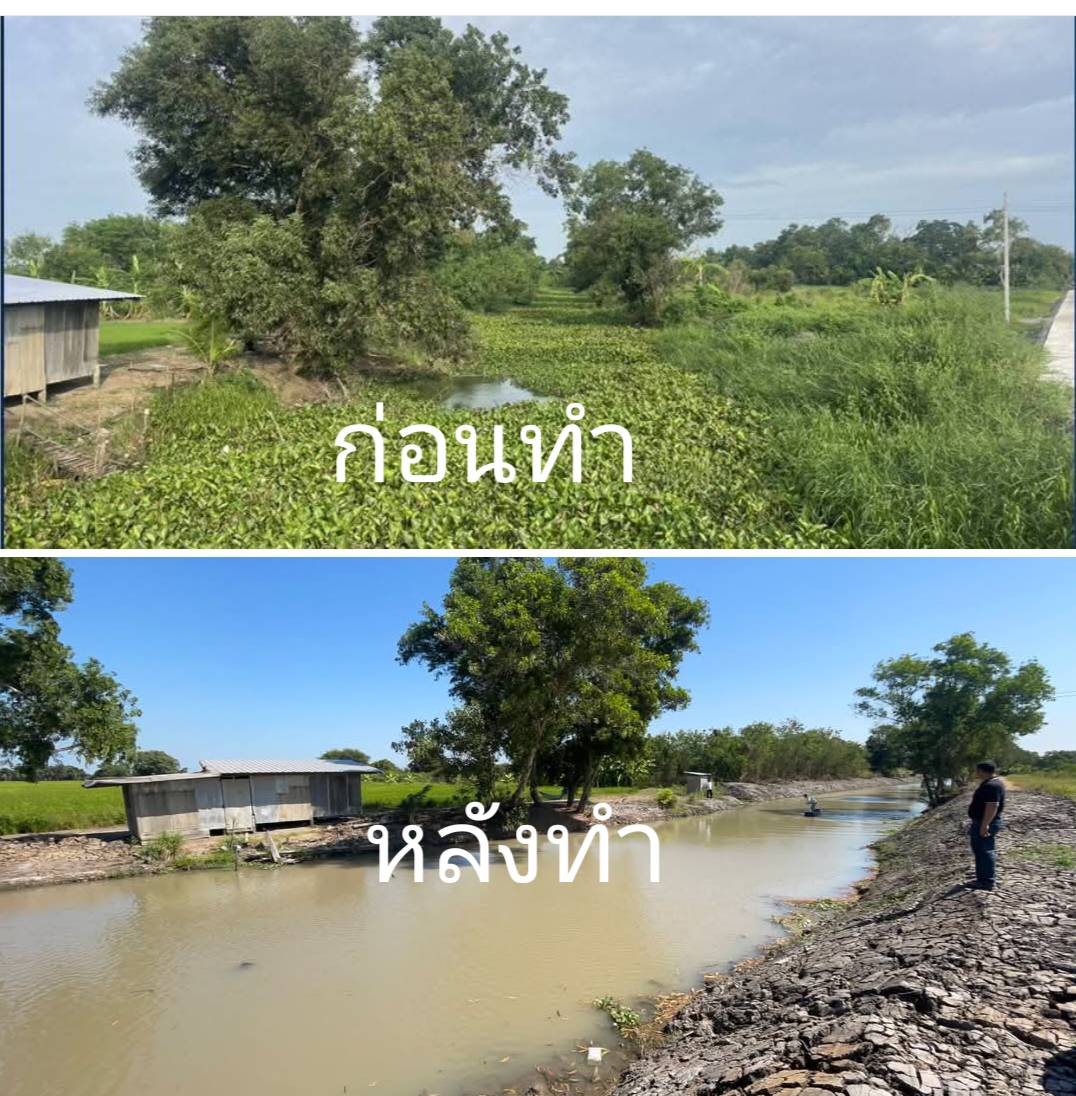

771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองขุดใหม่ ระยะทาง 0.7 กม.

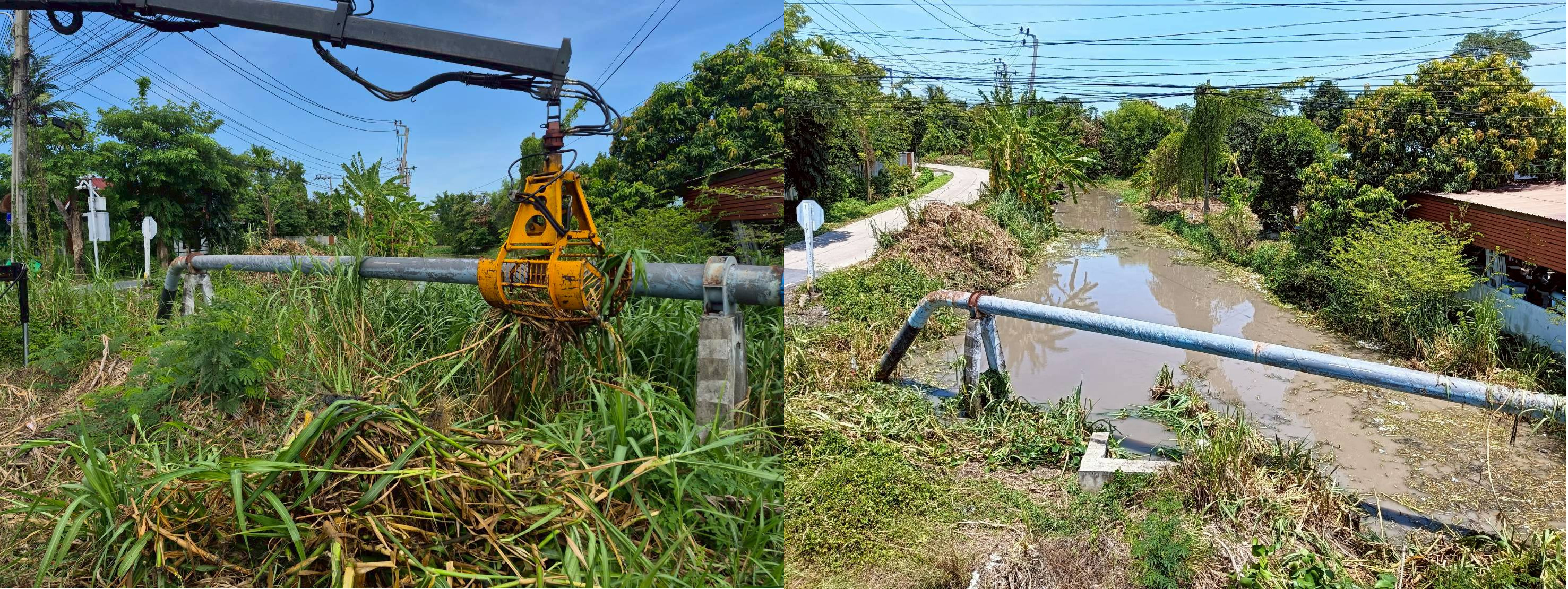

771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองลำบึงขวาง ระยะทาง 2.5 กม.
771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองจักร ระยะทาง 2.8 กม.

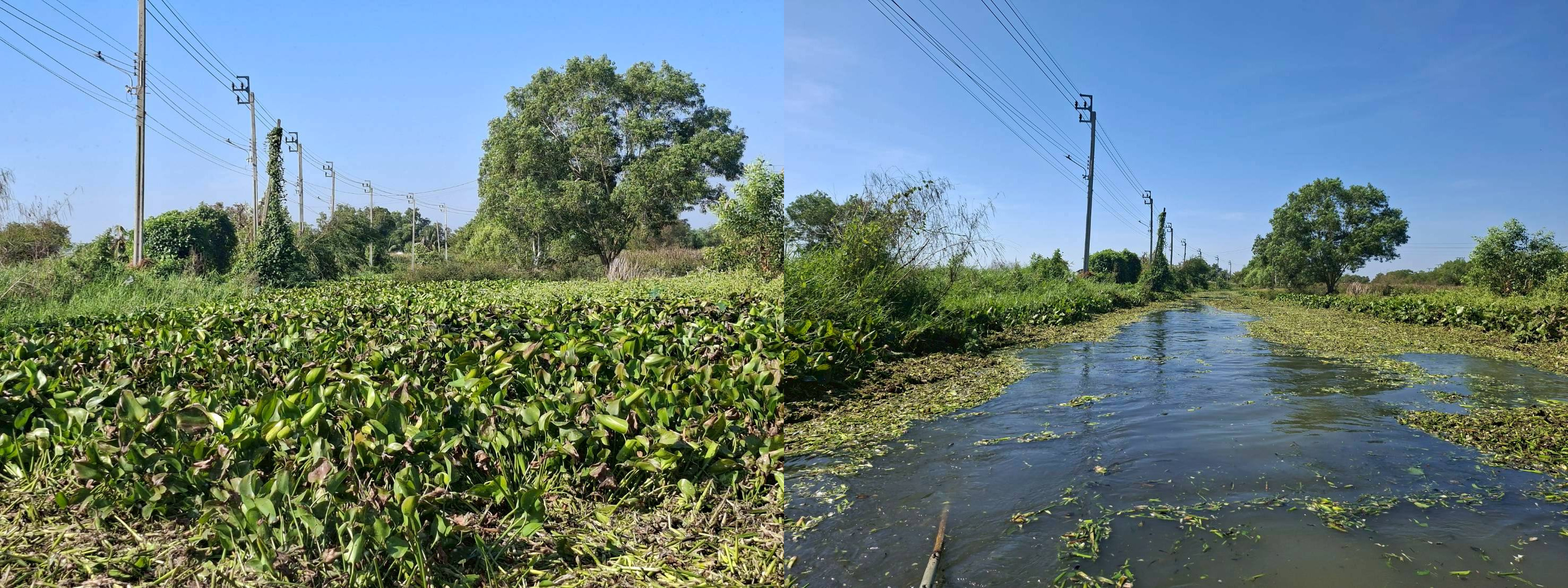

771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองหนึ่ง(หนองจอก) ระยะทาง 8.45 กม.

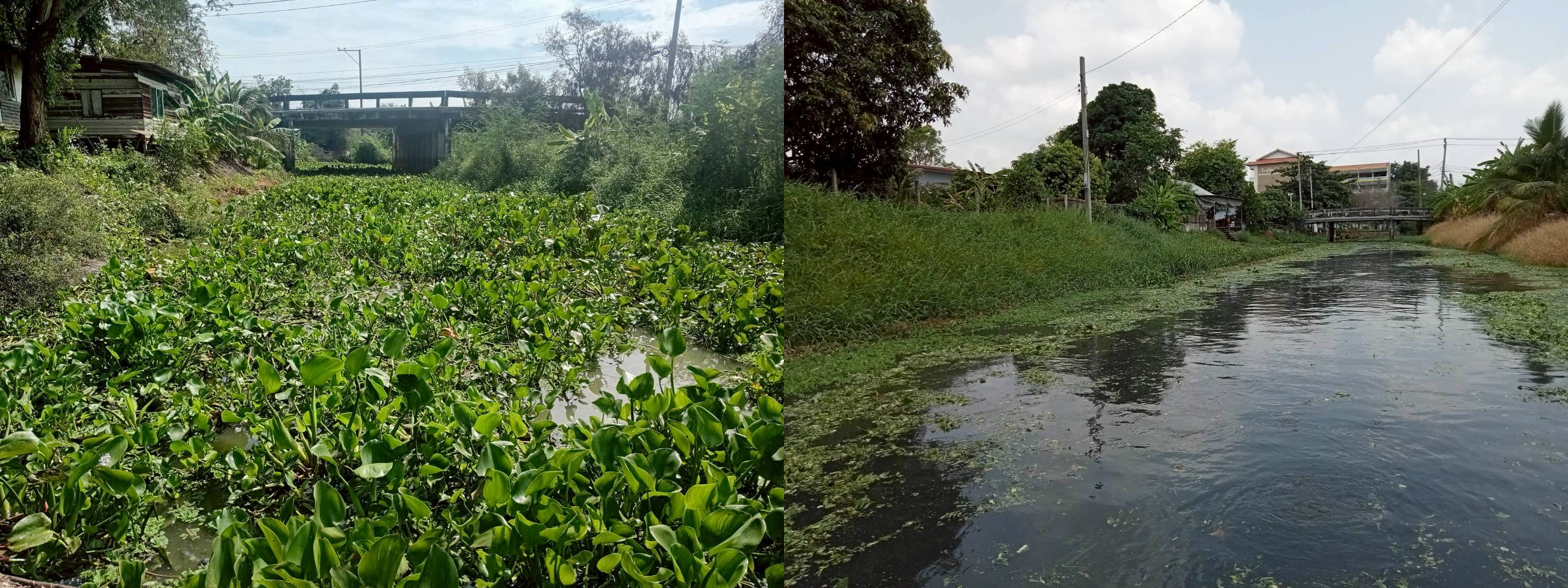

771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองหกโรง ระยะทาง 2.5 กม.

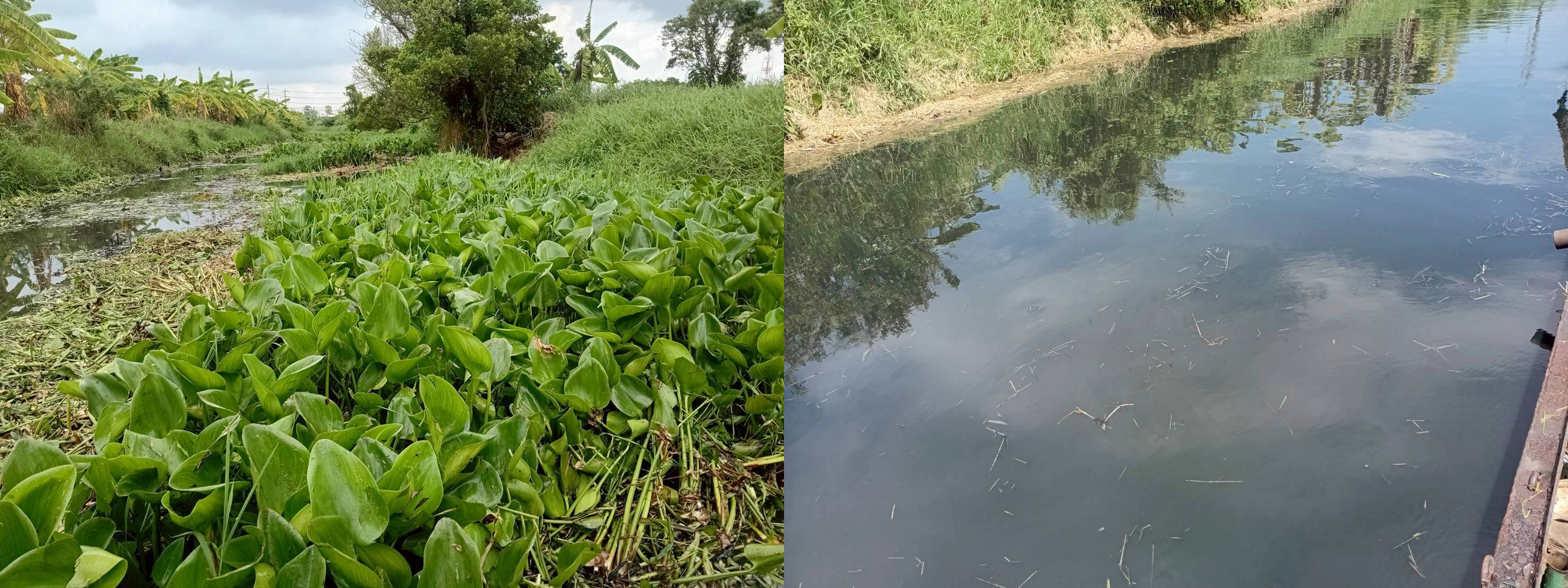

771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองลำวังคา ระยะทาง 2.5 กม.
771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองลำมดตะนอย ระยะทาง 4.00 กม.
771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองลำตามีร้องไห้ ระยะทาง 3.1 กม.
771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองลำตาพ่วง ระยะทาง 0.6 กม.
771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองลำชะล่า(หนองจอก) ระยะทาง 2.8 กม.
771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองลำเจดีย์เล็ก ระยะทาง 1.05 กม.
771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองลำเกาะเลา ระยะทาง 3.2 กม.
771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองลำเกวียนหัก ระยะทาง 1.25 กม.
771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองแมะดำ ระยะทาง 2.15 กม.
771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองบึงเตย ระยะทาง 2.2 กม.
771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองไทรชะมด ระยะทาง 3.2 กม.
771025-05-20260.000.00เดือน พฤษภาคม 2569 : ได้ดำเนินการเปิดทางน้ำไหลบริเวณคลองลำหรี่พวง ระยะทาง 4.1 กม.

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-6 of 6 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการเปิดทางน้ำไหล เดือนธันวาคม 256810.0001-12-202531-12-2025
2ดำเนินการเปิดทางน้ำไหล เดือนมกราคม 256910.0001-01-202631-01-2026
3ดำเนินการเปิดทางน้ำไหล เดือนกุมภาพันธ์ 256910.0001-02-202628-02-2026
4ดำเนินการเปิดทางน้ำไหล เดือนมีนาคม 256910.0001-03-202631-03-2026
5ดำเนินการเปิดทางน้ำไหล เดือนเมษายน 256910.0001-04-202630-04-2026
6ดำเนินการเปิดทางน้ำไหล เดือนพฤษภาคม 256950.0001-05-202631-05-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-6 of 6 items.
ลำดับวันที่รายงานผลการดำเนินงาน
116-12-2025 09:11:1410.00
219-01-2026 16:27:1810.00
317-02-2026 14:15:3910.00
417-03-2026 16:15:5810.00
521-04-2026 14:12:1610.00
626-05-2026 09:13:2250.00
