ข้อมูลโครงการ :: โครงการเปิดประตูฝั่งโรงงานบำบัดน้ำเสียข้างศาลาว่าการกรุงเทพมหานคร ดินแดง

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-โครงการเปิดประตูฝั่งโรงงานบำบัดน้ำเสียข้างศาลาว่าการกรุงเทพมหานคร ดินแดง0.00100.00สำนักงานเขตดินแดงฝ่ายปกครอง

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(5034) จุดที่ได้รับการปรับปรุงเพื่อเพิ่มความคล่องตัวในการเดินทางอย่างน้อย (ต่อเชื่อมซอยตัน,จุดกลับรถ,สะพานข้ามแยก,อุโมงค์)จุด1.001.00100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-13 of 13 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
503410-12-20240.000.00อยู่ระหว่างรอทางสำนักการโยธาดำเนินการ

503401-11-20240.000.00สำนักงานเขตดินแดงเข้าร่วมประชุมกับสำนักงานจัดกรรมสิทธิ์ สำนักการโยธา เพื่อติดตามความคืบหน้าการพิจารณาเปิดใช้ทางเชื่อมทางลัดตามข้อเสนอของคณะขับเคลื่อนการมีส่วนร่วมเพื่อการพัฒนาเขตดินแดง บริเวณประตูฝั่งโรงบำบัดน้ำเสีย ข้างศาลาว่าการกรุงเทพมหานคร ดินแดง เพื่ออำนวยความสะดวกแก่ประชาชนในการสัญจรช่วงเวลาเร่งด่วน ทั้งเช้าและเย็น โดย สนย. จะเร่งนำเข้าที่ประชุมผู้บริหารฯ เพื่อพิจารณาเปิดใช้ทางต่อไป

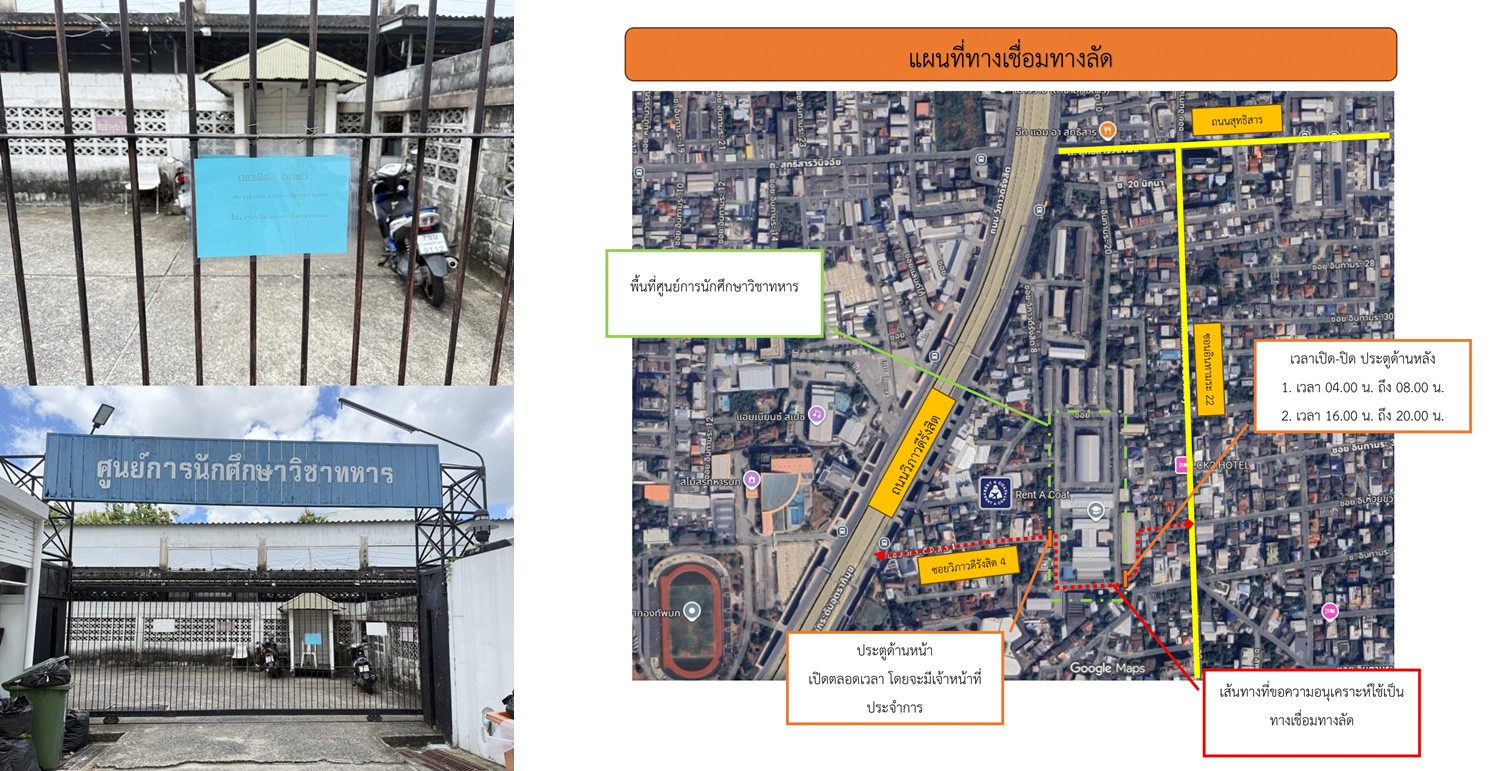

503430-09-20251.000.00เปิดใช้ทางเชื่อมทางลัดเวลาเร่งด่วน บริเวณโรงเรียนรักษาดินแดง โดยกำหนดเวลาเปิดปิด 2 ช่วงเวลา ได้แก่ เวลาเปิด 0400 - 0800 น. และ 1600 - 2000 น.
503424-09-20250.000.00ทำหนังสือขอความอนุเคราะห์ไปยังโรงเรียนรักษาดินแดนเพื่อขอเปิดทางลัด

503427-08-20250.000.00สำนักงานเขตดินแดงมีคำร้องขออุทธรณ์เพื่อเปลี่ยนแปลงสถานที่การดำเนินการเป็นบริเวณซอยอินทามระ 22 ผ่านศูนย์การนักศึกษาวิชาทหารออกสู่ถนนวิภาวดีรังสิต คณะกรรมการฯ รับอุทธรณ์เนื่องจากติดอุปสรรคปัจจัยภายนอกด้านสถานที่
503427-07-20250.000.00อยู่ระหว่างดำเนินการ
503430-06-20250.000.00สำนักงานเขตดินแดง รวม่กับสำนักงานจัดกรรมสิทธิ์ คณะขับเคลื่อนเพื่อพัฒนาพื้นที่เขตดินแดง และสมาชิกสภาผู้แทนราษฎร กรุงเทพมหานคร เขต 6 ดำเนินการหารือกับผู้บัญชาการศูนย์การนักศึกษาวิชาทหารขอให้สำนักงานเขตดินแดงใช้พื้นที่เพื่อทดลองการดำเนินการทางเชื่อมทางลัด บริเวณทางเชื่อมทางลัด ซอยอินทามระ 22 ผ่านศูนย์การศึกษานักศึกษาวิชาทหารออกสู่ถนนวิภาวดีรังสิต
503427-04-20250.000.00สำนักการโยธาพิจารณาเปลี่ยนจุดทางเชื่อมทางลัด เนื่องด้วยความเหมาะสมของพื้นที่และการรักษาความปลอดภัยของสถานที่ราชการ
503431-03-20250.000.00สำนักการโยธาแจ้งว่าอยู่ระหว่างการดำเนินการ
503426-02-20250.000.00สำนักการโยธาแจ้งว่าอยู่ระหว่างการดำเนินการ
503422-01-20250.000.00สำนักการโยธาแจ้งว่าอยู่ระหว่างเสนอขอให้สำนักงานเลขานุการ สำนักการโยธาพิจารณาการดำเนินการ
503410-12-20240.000.00อยู่ระหว่างรอทางสำนักการโยธาดำเนินการ
503401-11-20240.000.00สำนักงานเขตดินแดงเข้าร่วมประชุมกับสำนักงานจัดกรรมสิทธิ์ สำนักการโยธา เพื่อติดตามความคืบหน้าการพิจารณาเปิดใช้ทางเชื่อมทางลัดตามข้อเสนอของคณะขับเคลื่อนการมีส่วนร่วมเพื่อการพัฒนาเขตดินแดง บริเวณประตูฝั่งโรงบำบัดน้ำเสีย ข้างศาลาว่าการกรุงเทพมหานคร ดินแดง เพื่ออำนวยความสะดวกแก่ประชาชนในการสัญจรช่วงเวลาเร่งด่วน ทั้งเช้าและเย็น โดย สนย. จะเร่งนำเข้าที่ประชุมผู้บริหารฯ เพื่อพิจารณาเปิดใช้ทางต่อไป

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1รับทราบเป้าหมายการเชื่อมถนนจากสำนักการโยธา 40.0001-10-202415-10-2024
2สนับสนุนการดำเนินการของคณะขับเคลื่อนเพื่อพัฒนาเขตและสำนักการโยธาในการติดต่อประสานงานกับเจ้าของพื้นที่ 40.0001-11-202431-12-2024
3เปิดใช้ทางเชื่อมทางลัด20.0001-01-202530-06-2025

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-3 of 3 items.
ลำดับวันที่รายงานผลการดำเนินงาน
126-12-2024 11:28:5640.00
226-12-2024 11:28:5740.00
330-09-2025 10:01:1420.00
