ข้อมูลโครงการ :: ปรับปรุงซอยนวมินทร์ 81 ช่วงปลาย และซอยนวมินทร์ 81 แยก 3-1, แยก 3-3 ถึง แยก 3-38 และแยก 3-40 ถึง แยก 3-42

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงซอยนวมินทร์ 81 ช่วงปลาย และซอยนวมินทร์ 81 แยก 3-1, แยก 3-3 ถึง แยก 3-38 และแยก 3-40 ถึง แยก 3-42 61,040,000.0090.00สำนักงานเขตบึงกุ่มฝ่ายโยธา

KRs ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KR(%)
-(7674) อื่น ๆ (ตัวชี้วัดงานประจำ)ร้อยละ100.0010.0010.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-6 of 6 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

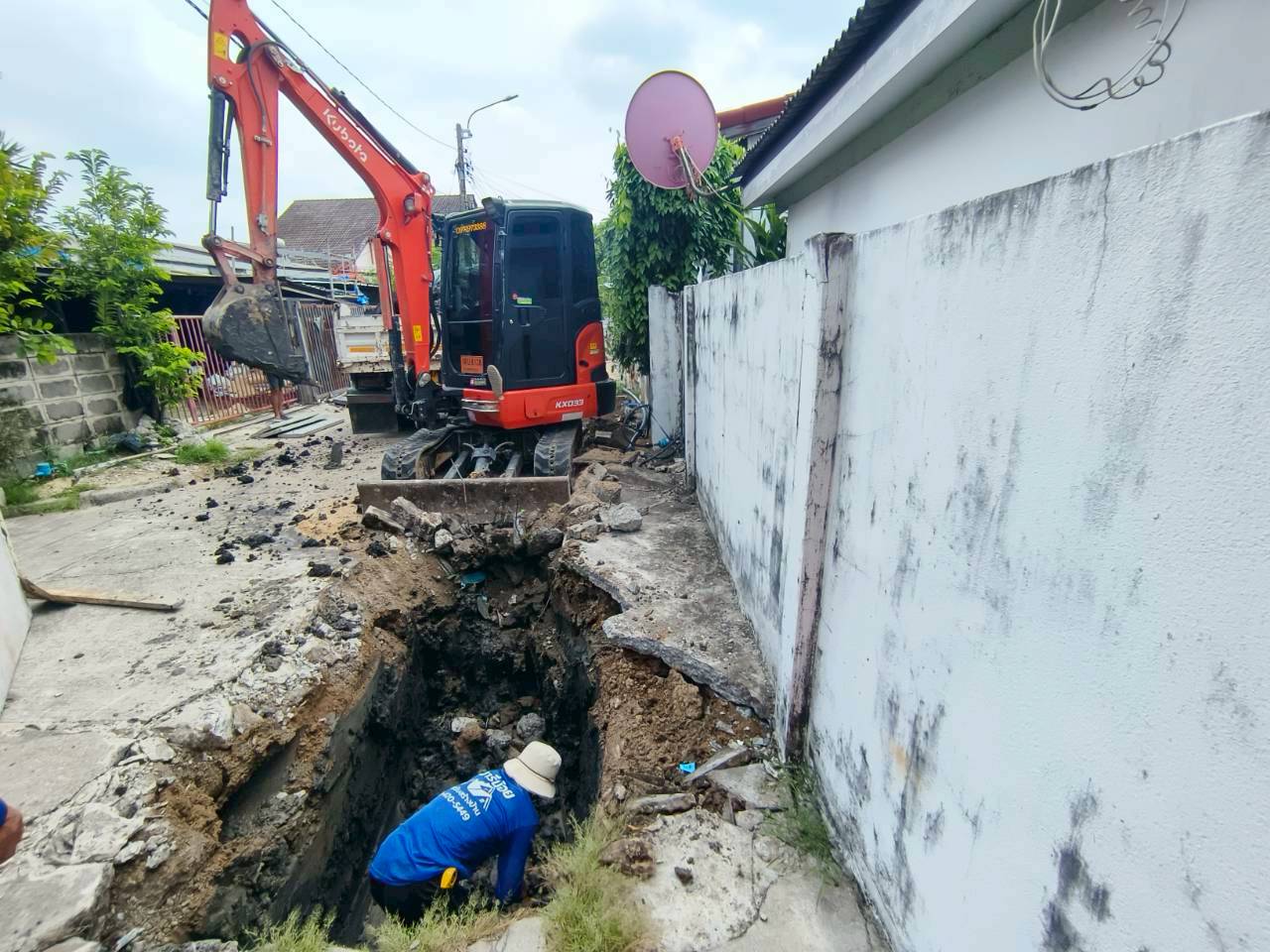

767425-05-202610.000.00อยู่ระหว่างผู้รับจ้างดำเนินงานตามสัญญาฯ ได้ผลงาน 10% ของงานจ้าง (ติดปัญหาอุปสรรคแนวเสาไฟฟ้าและท่อประปากีดขวางแนวเขตการวางท่อระบายน้ำใหม่)

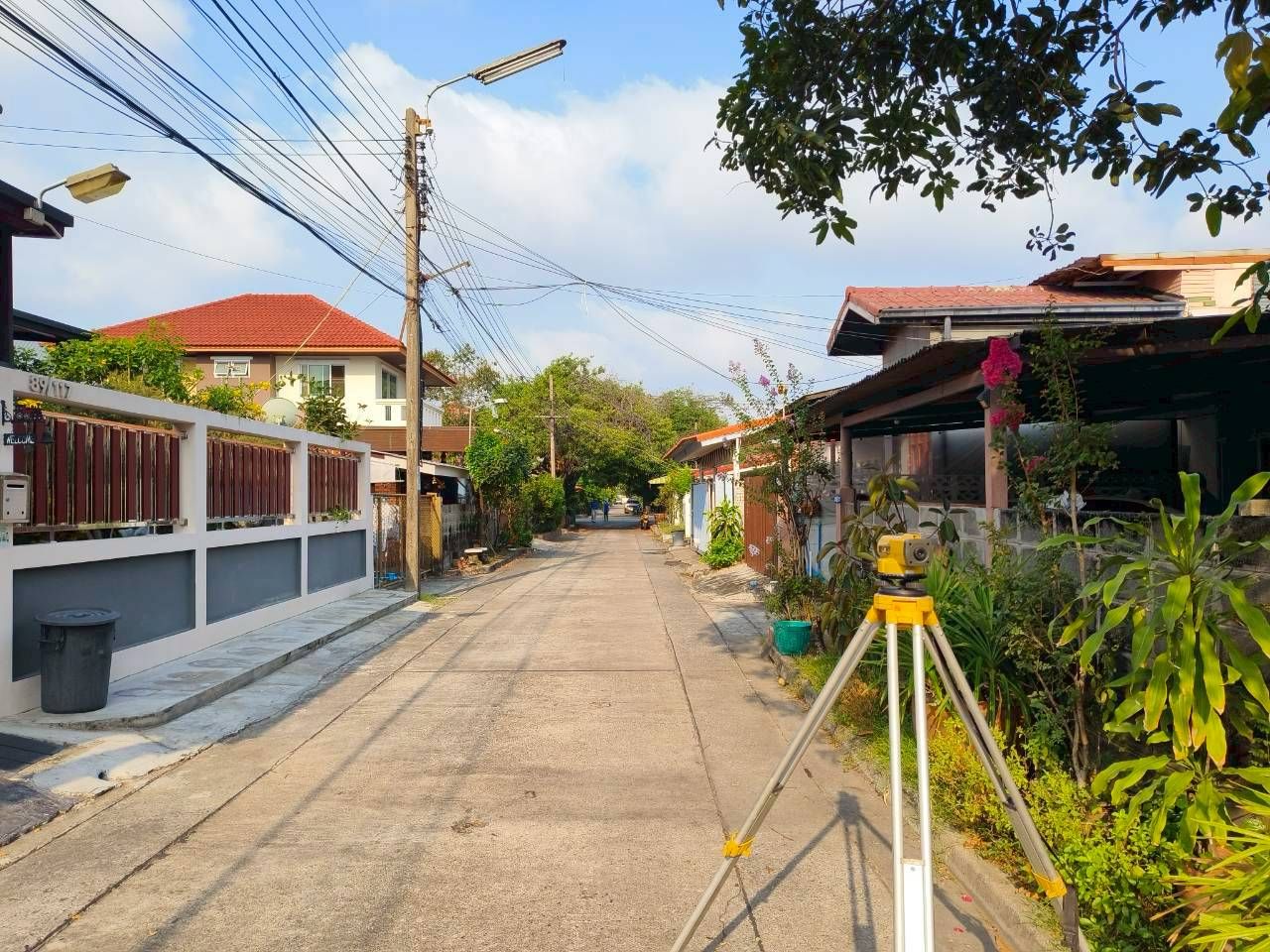

767427-04-20260.000.00อยู่ระหว่างผู้รับจ้างตรวจสอบพื้นที่ และเตรียมวัสดุ อุปกรณ์ เครื่องจักร เข้าพื้นที่ก่อสร้างปรับปรุง
767423-03-20260.000.00ลงนามสัญญาเมื่อวันที่ 13 มีนาคม 2569 อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญาฯ
767425-02-20260.000.00ได้ตัวผู้รับจ้างแล้ว อยู่ระหว่างขออนุมัติเงินงวด (คาดลงนามสัญญาวันที่ 2 มีนาคม 2569)
767428-01-20260.000.00ได้ตัวผู้รับจ้างแล้ว อยู่ระหว่างรายงานผลการพิจารณาและขออนุมัติจ้าง (อำนาจปลัดกรุงเทพมหานคร)
767425-12-20250.000.00ได้ตัวผู้รับจ้างแล้ว อยู่ระหว่างรายงานผละการพิจารณาและขออนุมัติจ้าง

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-7 of 7 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง 10.0024-09-202524-09-2025
2ขอเห็นชอบแบบรูปรายการงานก่อสร้าง และราคากลาง 10.0025-09-202506-10-2025
3เห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศและเอกสารประกวดราคา พร้อมขึ้นประชาพิจารณ์ 10.0007-10-202504-11-2025
4เผยแพร่ประกาศและเอกสารประกวดราคาทางเว็บไซต์ พร้อมยื่นข้อเสนอราคา 10.0002-12-202522-12-2025
5ตรวจสอบเอกสารและรายงานผลการพิจารณาข้อเสนอพร้อมขออนุมัติซื้อหรือจ้าง, ประกาศผู้ชนะ, อุทธรณ์ และตรวจร่างสัญญา 10.0023-12-202531-12-2025
6ขออนุมัติเงินจัดสรรประจำงวด และลงนามสัญญา บริหารสัญญา 40.0001-01-202615-09-2026
7ตรวจรับพัสดุ/รายงานการตรวจรับ10.0017-09-202630-09-2026

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
ลำดับวันที่รายงานผลการดำเนินงาน
118-11-2025 16:54:4610.00
218-11-2025 16:54:5110.00
325-12-2025 12:22:0710.00
425-12-2025 12:22:0810.00
525-12-2025 12:22:1010.00
623-03-2026 13:41:0440.00
700.00
